Рабочая таблица определения количества
функциональных точек по бизнес-процессу
«Исполнение заказов»
АИС «Исполнение заказов» | ||||
Категория функций | Простые | Средние | Сложные | Кол-во точек |
Количество выводов | 0 | 4*5 | 0 | 20 |
Количество вводов | 0 | 0 | 8*6 | 48 |
Количество опросов вывода | 0 | 0 | 7*1 | 7 |
Количество опросов ввода | 0 | 0 | 7*2 | 14 |
Количество файлов | 0 | 10*8 | 0 | 80 |
Количество интерфейсов | 0 | 0 | 10*10 | 100 |
Количество функциональных точек | 269 |
Общее количество функциональных точек по всем бизнес-процессам составит:
= 304 + 198 + 197 +296 +269 = 1264 точки
Следующим этапом определения размерности программной системы является учет факторов и требований среды разработки (конечных пользователей системы), так как от этих факторов зависит сложность предметной области и качество создаваемого программного обеспечения.
Влияние этих факторов на размеры программного обеспечения оценивается по ряду показателей, согласно таблице 2.10. При этом каждый из показателей, в свою очередь, оценивается по пятибалльной шкале измерения, которая приведена в табл. 2.11. (оценка существенности влияния факторов среды).
Учитывая вышеизложенное, проводим оценку влияния данных факторов. Результаты заносим в таблицу 7.
Таблица 7.
Факторы и требования среды разработки
№ пп | Факторы среды | Значение |
1 | Каналы передачи данных | 4 |
2 | Распределенные вычисления | 1 |
3 | Производительность системы | 5 |
4 | Конфигурирование | 2 |
5 | Частота транзакций | 2 |
6 | Интерактивная разработка | 2 |
7 | Пользовательский интерфейс | 5 |
8 | Интерактивное обновление БД | 3 |
9 | Сложность обработки запросов | 4 |
10 | Сложность установки ПО | 5 |
11 | Сложность эксплуатации системы | 5 |
12 | Степень распределенности системы | 3 |
13 | Гибкость изменения функций | 4 |
Суммарное значение коэффициентов (N) | 45 |
Рассчитаем влияние факторов внешней среды по формуле 2.6:
= 1.1
где N – суммарное значение весовых коэффициентов факторов внешней среды = 45.
Уточненное количество функциональных точек с учетом факторов внешней среды определим по формуле 2.7:
точек
Размеры программной системы определяем в виде количества строк исходного кода в терминах Lines of code-LOC.
В качестве базового показателя количества строк исходного кода используется число операторов языка ассемблер.
Варианты преобразования размеров программы, оцененной по этому измерителю в размеры программы кода, написанного на других языках программирования и наоборот, используем из таблицы 2.12. Размерность программного обеспечения для конкретного языка программирования определим по формуле 2.8.:
,
где LOC – среднее количество операторов конкретного языка программирования, требующегося для реализации одной функциональной точки.
В нашем случае используется язык Delphi. Преобразовав размеры программной системы, написанной на языке Delphi, получаем соответствие 11 строк кода ассемблер и 1 строки кода Delphi, при этом показатель LOC на 1 функциональную точку равен 29.
= 40310 строк кода
Оценка трудозатрат проводится с помощью степенной функции (формула 2.9):
,
где
– трудозатраты, выраженные в человеко-месяцах;
размерность программной системы, выраженная в тысячах строк кода.
Значения параметров A и E получим из таблицы коэффициентов математической модели оценки трудозатрат на основе базовой модели COCOMO в зависимости от типа программной системы (табл. 2.13) A = 3, E = 1.12.
= 15.7 чел.–месяцев
Средняя численность сотрудников, занятых в проекте, составляет:
=
= 1,31 чел.
Таким образом, метод функциональных точек определил следующие основные технико-экономические показатели:
1) трудозатраты на разработку системы составят 15.7 человеко-месяцев;
2) необходимые людские ресурсы при реализации системы = 1,31 чел.
III. Метод определения ТЭП проекта на основе
размерности базы данных программной
системы

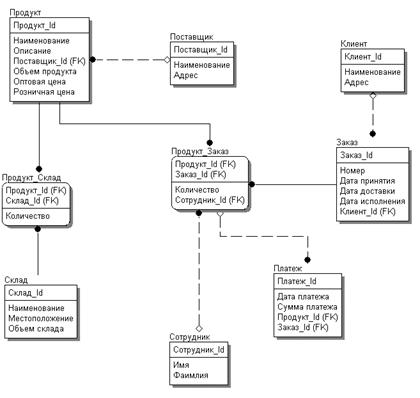

В результате анализа объекта автоматизации с помощью ER-моделирования строим концептуальную модель базы данных программной системы для определения количества таблиц (объектов) предметной области, связей и атрибутов (рис. 3).

Рис. 3. Концептуальная модель базы данных
Анализируя построенную модель БД получаем:
N – количество таблиц (объектов) = 9;
– количество взаимосвязей между объектами = 8;
M – количество атрибутов на один объект = 27/9 = 3.
Размерность программного обеспечения (в данном случае – базы данных) определяется по формуле 2.14:
,
Подставляя в формулу результаты анализа, получаем размерность базы данных:
полей БД
Далее переходим к расчету ТЭП проекта и определим понятие «нормализованной величины» при создании программной системы. Этой величиной является количество формируемых атрибутов, входящих в электронные таблицы посредством установленных связей. При значениях N, и М, равных единице, величина, выражающая их количество равна 100.
Трудозатраты определяются по формуле 2.15 на основе статистических нормативов трудоемкости, приведенных в табл. 2.15:
![]()
,
где
- норматив трудоемкости разработки программной системы, который характеризует собой категорию сложности разрабатываемой системы, в т. ч. размерность базы данных.
В нашем случае размерность базы данных (21600) находится в нормативном промежутке до 90 тыс. полей, что соответствует значению норматива
= 0,00566. Таким образом, трудоемкость будет равна:
чел.-месяцев
Длительность разработки, установленная заказчиком Д = 12 месяцев, тогда средняя численность специалистов, которые должны быть привлечены к реализации программной системы составит:
чел.
Таким образом, применяя метод определения ТЭП на основе размерности базы данных ПС, мы определили следующие основные технико-экономические показатели разработки:
1) трудозатраты на разработку системы составят 1,22 человеко-месяцев;
2) необходимые людские ресурсы при реализации системы = 0,1 чел.
ВЫВОДЫ
При расчете технико-экономических показателей по трем методам, при заданной заказчиком длительности разработки 12 месяцев, трудозатраты и численность исполнителей приведены в табл. 8.
Таблица 8
Выводы. Оценка методов определения трудозатрат
Метод | Трудозатраты, чел.-месяц. | Длительность, месяцев | Исполнителей, чел. |
Прямой метод (экспертных оценок) | 19,87 | 12 | 1,66 |
На основе размерности базы данных программной системы | 1,22 | 12 | 0,10 |
Метод функциональных точек | 15,7 | 12 | 1,31 |
Очевидно, что трудозатраты и численность разработчиков, полученные с помощью метода определения ТЭП на основе размерности баз данных слишком занижены, т. к. расчеты велись по концептуальной (упрощенной) модели БД.
После расчета технико-экономических показателей проекта выбираем исходные данные (трудозатраты/длительность) для определения стоимости (договорной цены) на создание программной системы.
IV. Определение стоимости (договорной
цены) на создание программной системы
Определение фонда оплаты труда на разработку и
комплексные испытания программной системы
В основу определения фонда оплаты труда положены:
- длительность реализации каждого этапа жизненного цикла проекта;
- количество и качественный состав специалистов, привлекаемых на каждом этапе проекта;
- базовая месячная ставка специалиста-программиста.
Выбираем исходные данные, полученные с помощью метода функциональных точек:
-трудоемкость (Т) = 15,7 чел.-месяцев;
-длительность (Д) = 12 месяцев.
Заполняем таблицу средней численности сотрудников, занятых на каждом из этапов создания ПС, используя статистические данные таблицы 2.16 и получаем расчетную таблицу 9.
По формуле 2.17 выполняем расчет средней численности сотрудников, занятых на каждом из этапов создания ПС.
где i=1,4.
Таблица 9
Средняя численность сотрудников, занятых на каждом из этапов создания программной системы и длительности каждого этапа
Этапы жизненного цикла | Численность сотрудников, чел. | Длительность, месяцев |
Анализ предметной области и разработка требований | 1.31 | 1.2 |
Проектирование | 0.96 | 3.6 |
Программирование | 1.52 | 4.2 |
Тестирование и комплексные испытания | 1.44 | 3.0 |
Следующий шаг – распределение специалистов по этапам жизненного цикла (ЖЦ) создания ПС, при этом численность каждого типа специалистов на каждом из этапов ЖЦ определяется по выражению 2.18 с использованием статистического распределения таблицы 2.17:
, i=1,4 j=1,3 ,
где
– относительная доля (%) специалистов J-го типа, привлекаемых для реализации проекта на i-ом этапе.
Данные представлены в таблице 10.
Таблица 10
Численность каждого типа специалистов на каждом из этапов жизненного цикла создания программной системы
Этапы жизненного цикла | Типы специалистов, чел. (Zij) | ||
Аналитики | Программисты | Технические специалисты | |
Анализ предметной области и разработка требований | 0.52 | 0.26 | 0.52 |
Проектирование | 0.34 | 0.34 | 0.29 |
Программирование | 0.15 | 0.98 | 0.38 |
Тестирование и комплексные испытания | 0.22 | 0.86 | 0.36 |
