По результатам Лабораторной работы №1 мы получили следующие данные:
Ряд | ADF тест | |||
спецификация | статистика | Критические значения | Результат | |
ряд1 | N.0 | -5.995498 | -1.9495 | I (0) |
ряд2 | T,5 | -6.633198 | -1.9483 | I (0) |
ряд3 | N,1 | -3. | -1. | I (0) |
ряд4 | N,9 | -2.544689 | -1.9530 | I (0) |
ряд5 | N,0 | -3. | -1.9492 | I (0) |
По результатам ADF теста все пять рядов( in levels, basic, chain, sootv per pr g, narost itogom) имеют спецификацию xt~I(0), т. е. стационарные ряды. Следовательно, для рядов TS строим модели ARMA.
1. Строим модель ARMA для ряда in levels, поскольку он имеет спецификацию xt~I(0),С, т. е. стационарный и имеет линейный тренд.

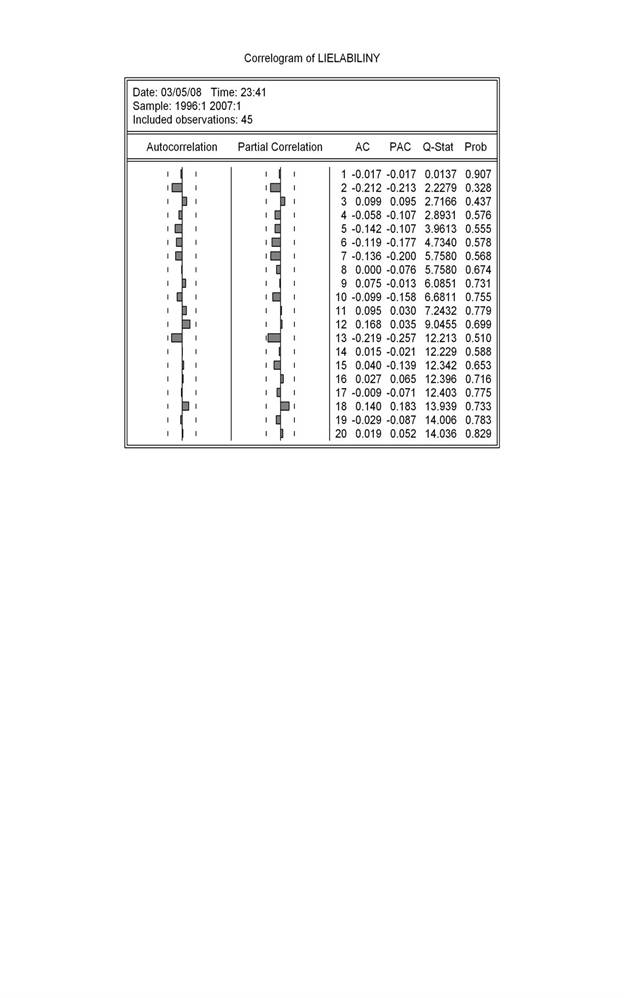

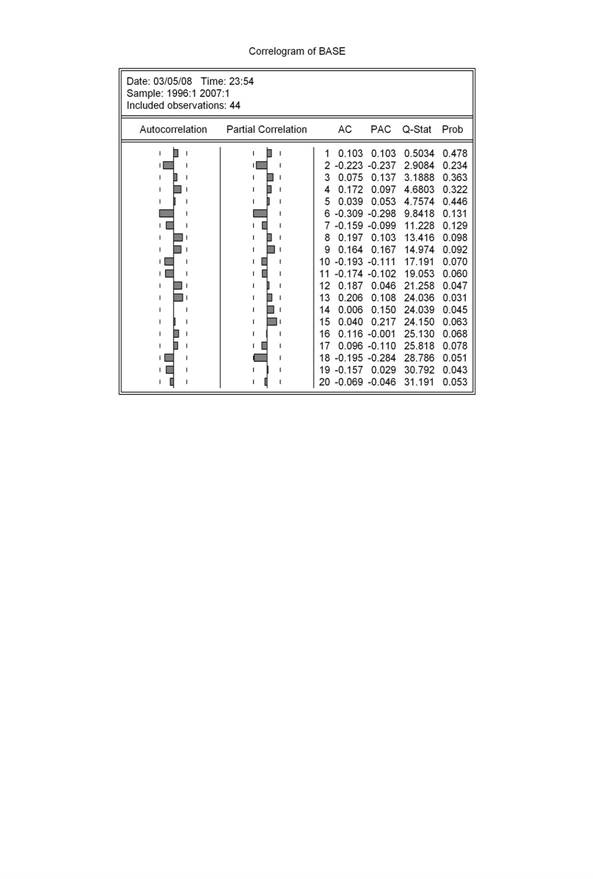

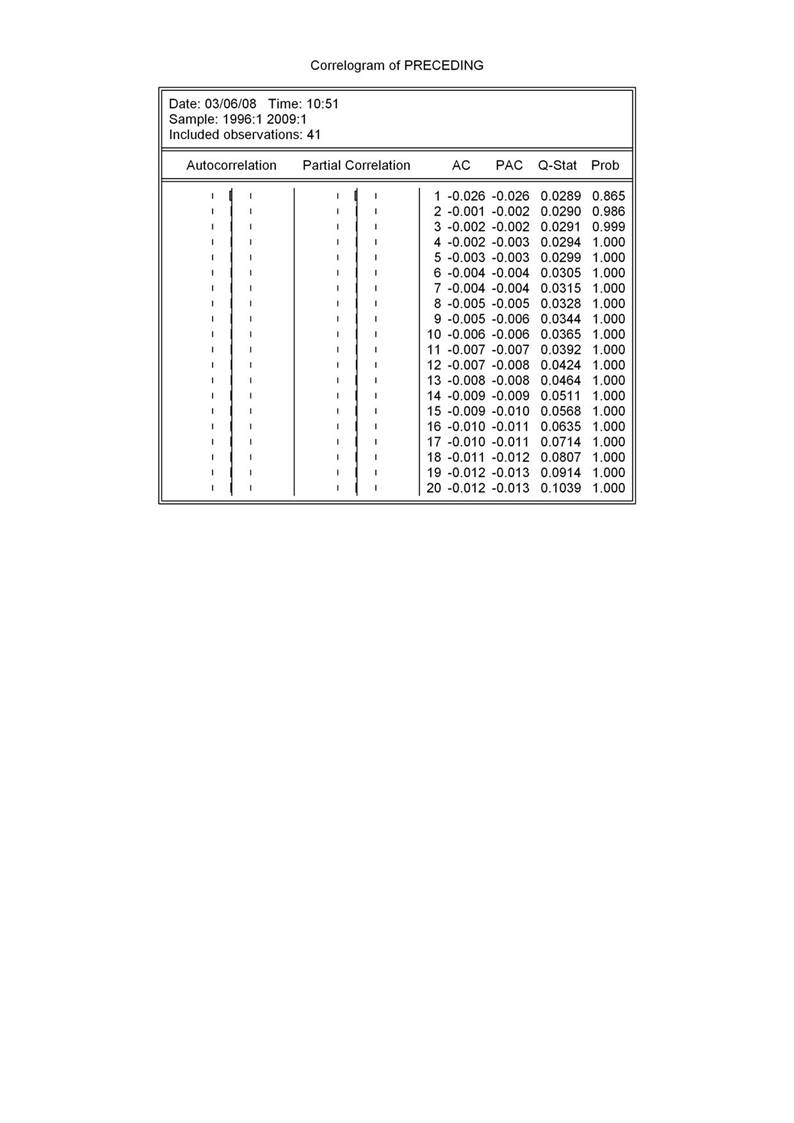

Строим коррелограм для исходного ряда 1:

По поведению графиков Autocorrelation и Partial Correlation определяем порядок составляющих MA(q) и AR(p). По поведению МА делаем вывод о наличии сезонной составляющей. В данном случае присутствует «белый шум». По поведению графиков Autocorrelation и Partial Correlation нельзя определить порядок составляющих MA(q) и AR(p). «Белый шум» –– случайный процесс, допускает представление в виде MA бесконечностей, но это теоретически, на практике такого не делают.
Следовательно, построить модель невозможно. Прогноз не строиться, потому с лабораторной 2 не сравниваем.
2. Ряд 2.

Dependent Variable: BASE | ||||
Method: Least Squares | ||||
Date: 03/06/08 Time: 00:00 | ||||
Sample(adjusted): 1997:4 2007:1 | ||||
Included observations: 38 after adjusting endpoints | ||||
Convergence achieved after 9 iterations | ||||
Backcast: 1996:2 1997:3 | ||||
Variable | Coefficient | Std. Error | t-Statistic | Prob. |
C | 7.00E+08 | 6.75E+08 | 1.037221 | 0.3070 |
@TREND | -1.602812 | 0.1182 | ||
AR(6) | -0.798582 | 0.099925 | -7.991782 | 0.0000 |
MA(6) | 0.859814 | 0.055408 | 15.51782 | 0.0000 |
R-squared | 0.351800 | Mean dependent var | -2.31E+08 | |
Adjusted R-squared | 0.294606 | S. D. dependent var | 1.98E+09 | |
S. E. of regression | 1.66E+09 | Akaike info criterion | 45.39918 | |
Sum squared resid | 9.39E+19 | Schwarz criterion | 45.57156 | |
Log likelihood | -858.5845 | F-statistic | 6.150987 | |
Durbin-Watson stat | 1.887686 | Prob(F-statistic) | 0.001862 | |
Inverted AR Roots | i | .83+.48i | .00+.96i | -i |
-i | -.83+.48i | |||
Inverted MA Roots | .84+.49i | i | i | -.00+.98i |
-.84+.49i | -i |
Начнем преобразование построенной модели.
Далее путем преобразования модели, анализируя ряд остатков и принимая во внимание качество построенной модели, получаем следующую модель:
Dependent Variable: BASE | ||||
Method: Least Squares | ||||
Date: 03/06/08 Time: 00:03 | ||||
Sample(adjusted): 1997:4 2007:1 | ||||
Included observations: 38 after adjusting endpoints | ||||
Convergence achieved after 9 iterations | ||||
Backcast: 1996:2 1997:3 | ||||
Variable | Coefficient | Std. Error | t-Statistic | Prob. |
AR(6) | -0.785976 | 0.102187 | -7.691516 | 0.0000 |
MA(6) | 0.852163 | 0.048999 | 17.39161 | 0.0000 |
R-squared | 0.281799 | Mean dependent var | -2.31E+08 | |
Adjusted R-squared | 0.261849 | S. D. dependent var | 1.98E+09 | |
S. E. of regression | 1.70E+09 | Akaike info criterion | 45.39647 | |
Sum squared resid | 1.04E+20 | Schwarz criterion | 45.48266 | |
Log likelihood | -860.5329 | Durbin-Watson stat | 1.712217 | |
Inverted AR Roots | i | .83+.48i | .00+.96i | -i |
-i | -.83+.48i | |||
Inverted MA Roots | i | .84+.49i | i | -.00+.97i |
-.84+.49i | -i |
BASE AR(6) MA(6)
Строим прогноз на 2 года вперед.
1996:1 | |
1996:2 | 0 |
1996:3 | -0, |
1996:4 | 0, |
1997:1 | 1, |
1997:2 | 4, |
1997:3 | -0, |
1997:4 | 3, |
1998:1 | 0, |
1998:2 | -0, |
1998:3 | 0, |
1998:4 | -3, |
1999:1 | 0, |
1999:2 | -1 |
1999:3 | -0, |
1999:4 | -0, |
2000:1 | 0, |
2000:2 | 11, |
2000:3 | 0, |
2000:4 | -0, |
2001:1 | 3, |
2001:2 | 2, |
2001:3 | -12, |
2001:4 | -2, |
2002:1 | 2 |
2002:2 | 0, |
2002:3 | -0, |
2002:4 | -3, |
2003:1 | 0, |
2003:2 | 5, |
2003:3 | -1, |
2003:4 | -3, |
2004:1 | 1, |
2004:2 | -0, |
2004:3 | -0, |
2004:4 | 11,7173913 |
2005:1 | -1, |
2005:2 | -3, |
2005:3 | -0, |
2005:4 | -2, |
2006:1 | -4, |
2006:2 | -0, |
2006:3 | -0, |
2006:4 | 0, |
2007:1 | -0, |
2007:2 | 0, |
2007:3 | 0, |
2007:4 | -0, |
2008:1 | 0, |
2008:2 | -0, |
2008:3 | -0, |
| -0, |
2009:1 | -0, |
3. Ряд 3
Dependent Variable: PERIOD | ||||
Method: Least Squares | ||||
Date: 03/04/08 Time: 23:33 | ||||
Sample(adjusted): 1996:4 2007:1 | ||||
Included observations: 41 | ||||
Excluded observations: 1 after adjusting endpoints | ||||
Convergence achieved after 2 iterations | ||||
Variable | Coefficient | Std. Error | t-Statistic | Prob. |
AR(2) | 0.301237 | 0.126133 | 2.388259 | 0.0217 |
R-squared | 0.122866 | Mean dependent var | -1.06E+08 | |
Adjusted R-squared | 0.122866 | S. D. dependent var | 2.28E+09 | |
S. E. of regression | 2.14E+09 | Akaike info criterion | 45.82840 | |
Sum squared resid | 1.83E+20 | Schwarz criterion | 45.87020 | |
Log likelihood | -938.4823 | Durbin-Watson stat | 2.013105 | |
Inverted AR Roots | .55 | -.55 |
Строим прогноз на 2 года вперед:
1996:1 | |
1996:2 | 0 |
1996:3 | |
1996:4 | -0, |
1997:1 | 8, |
1997:2 | 3, |
1997:3 | -0, |
1997:4 | -6,24 |
1998:1 | 0, |
1998:2 | -3, |
1998:3 | -2,4 |
1998:4 | -6, |
1999:1 | -0, |
1999:2 | -1, |
1999:3 | 0, |
1999:4 | 1, |
2000:1 | -0, |
2000:2 | 39, |
2000:3 | 0, |
2000:4 | -4,5 |
2001:1 | -6, |
2001:2 | 0, |
2001:3 | -5, |
2001:4 | 0, |
2002:1 | -0, |
2002:2 | 0, |
2002:3 | -1,025 |
2002:4 | 3, |
2003:1 | -0, |
2003:2 | 14, |
2003:3 | -0, |
2003:4 | 3,48 |
2004:1 | -0, |
2004:2 | -0, |
2004:3 | 0, |
2004:4 | -179,6666667 |
2005:1 | -0, |
2005:2 | 2, |
2005:3 | 0,16875 |
2005:4 | 4, |
2006:1 | 1, |
2006:2 | 0,145 |
2006:3 | 0, |
2006:4 | -0, |
2007:1 | -1,25 |
2007:2 | -0, |
2007:3 | -0, |
2007:4 | -0, |
2008:1 | -11, |
2008:2 | -0, |
2008:3 | -3, |
2008:4 | -0, |
2009:1 | -1, |
4. Ряд 4
По поведению графиков Autocorrelation и Partial Correlation нельзя определить порядок составляющих MA(q) и AR(p), т. е. присутствует «белый шум».

5. По поведению графиков Autocorrelation и Partial Correlation нельзя определить порядок составляющих MA(q) и AR(p), т. е. присутствует «белый шум».
Следовательно, построить модель невозможно.
Вообще говоря, существует несколько методов построения моделей:
A. Метод экспертных оценок
B. Также можно вводить переменные и исключать, если эти действия приводят к увеличению надежности модели.

2008:4
