СОВМЕСТНОЕ ПРЕДПРИЯТИЕ
ОБЩЕСТВО С ОГРАНИЧЕННОЙ ОТВЕТСТВЕННОСТЬЮ
«САХАЛИН-ШЕЛЬФ-СЕРВИС»
Общее описание намечаемой хозяйственной деятельности и проведения оценки ее воздействия на окружающую среду по проекту
«Мероприятия по улучшению навигационной обстановки в Северной гавани морского порта Холмск»
г. Холмск
2013 г.
Оглавление
1. Общее описание проекта и его функциональное назначение. 3
2. Основные проектные решения. 3
2.1. Волнолом.. 3
2.2. Демонтаж грунтовой перемычки.. 4
3. Методы производства основных видов строительно-монтажных работ при строительстве 4
3.1. Подготовительный период. 5
3.2. Основной период строительства. 5
3.2.1. Работы по строительству оградительного сооружения. 5
3.2.1.1. Отсыпка участка сопряжения волнолома с берегом.. 6
3.2.1.2. Возведение прямого участка волнолома. 6
3.2.1.3. Возведение головы волнолома. 8
3.2.1.4. Устройство монолитного железобетонного покрытия. 9
3.2.2. Разборка 2/3 части существующей грунтовой перемычки.. 10
4. Основные технико-экономические показатели.. 11
5. Временные здания и сооружения. 11
6. Потребность в ресурсах. 12
7. Воздействие намечаемой деятельности на окружающую среду. 13
ПРИЛОЖЕНИЕ.. 14
1. Общее описание проекта и его функциональное назначение
В административном отношении участок проектируемых работ расположен в МО «Холмский городской округ» на территории (акватории) Северной гавани морского порта Холмск.
Основным объектом проектирования является отдельно стоящее оградительное сооружение – волнолом, предназначенный для защиты внутренней акватории порта от опасного волнового воздействия западного, юго-западного и северного направлений. Реализация проекта должна обеспечить 80% вероятность захода судов, за исключением чрезвычайных погодных условий.
Заказчик работ – СП Сахалин-Шельф-Сервис».
Генеральная проектная организация – .
Разработчик природоохранной документации в составе проекта – .
2. Основные проектные решения
Проектными решениями предусматривается:
- устройство отдельно стоящего оградительного сооружения – волнолома;
- демонтаж существующей грунтовой перемычки в объеме 2/3 в районе существующего причала № 1.
2.1. Волнолом
Общая протяженность волнолома – 107 м. Конструкция волнолома представляет собой поперечную дамбу трапецеидального сечения, тело которой отсыпано скальным грунтом.
Конструкция тела волнолома многослойная:
- основное ядро из камня весом от 20 до 400 кг;
- поверх ядра отсыпка негабаритного камня весом от 1000 до 2000 кг;
Ширина волнолома по верху гребня: из скальной отсыпки - 8 м, крепления из крупного камня – 9 м, тетраподов – 11 м.
На откосах и голове волнолома поверх каменного крепления укладываются по два слоя тетраподов: с южной стороны и в голове волнолома – 20 т, со стороны подходного канала – 16 т.
По верху волнолома предусмотрено железобетонное покрытие для прохода к светящемуся знаку навигационной обстановки (СНО).
Участок сопряжения волнолома с берегом площадью 2980 м2, созданный на период строительства, образован путем отсыпки скального грунта пионерным способом (с берега) с креплением откосов в виде двух слоев цилиндрических габионов. По окончании работ по устройству волнолома, данный участок сопряжения демонтируется.
2.2. Демонтаж грунтовой перемычки
Работы по демонтажу грунтовой перемычки в объеме 2/3 части осуществляются после устройства оградительного волнолома, проводятся в условиях закрытой акватории Северной гавани действующего морского порта Холмск.
Работы по разбору части перемычки производятся многочерпаковым земснарядом. Объем извлекаемого грунта –,16 м3 (с учетом разрыхления –,624 м3). Грунт, после осушения, будет использован в строительстве в качестве насыпного грунта или передан для использования в качестве материала для рекультивации техногенно-нарушенных земель.
3. Методы производства основных видов строительно-монтажных работ при строительстве
Учитывая природные условия, характер объекта и объемы работ, строительно-монтажные работы будут производиться поточным методом с организацией самостоятельных комплексных потоков, состоящих из специализированных звеньев (отрядов) по видам работ:
- подготовительные работы;
- строительство оградительного сооружения;
- выполнение разборки 2/3 перемычки.
Строительство волнолома ведется круглогодично. Однако, производство работ, качество которых может снизиться с наступлением низких температур воздуха, например, таких, как бетонные, предусматривается в теплое время года. Работы, которые могут быть связаны с загрязнением водой среды (например, перемещение грунта), с целью сохранения водных биологических ресурсов, не проводятся с мая по октябрь.
Демонтаж перемычки, соединяющей строящийся волнолом с берегом, выполняется после выполнения всех работ по закреплению откосов волнолома тетраподами.
Работы ведутся с 2013 г. по 2015 г (с учетом подготовительных работ).
Производство работ выполняется в два периода: подготовительный и основной.
3.1. Подготовительный период
Подготовительный период включает в себя работы по разработке проектной документации, получению всех разрешений, согласований, работы, обеспечивающие безопасное проведение строительных работ, водолазное обследование дна акватории, устройство временных зданий и сооружений, подготовка территории, доставка оборудования, механизмов, материалов, заключение договоров на изготовление тетраподов, габионов, стальных конструкций, заготовку материалов (скального грунта, камня, песка, щебня, бетона) и пр.
3.2. Основной период строительства
3.2.1. Работы по строительству оградительного сооружения
Работы выполняются в следующей технологической последовательности:
- разбивка и закрепление на местности оси оградительного сооружения;
- обследование дна в районе устройства оградительного сооружения водолазами;
- подготовка подъемно – транспортного и вспомогательного оборудования и устройств для производства работ.
Основные работы по возведению волнолома включают в себя:
- отсыпку участка сопряжения волнолома с берегом;
- возведение прямого участка волнолома;
- возведение головы волнолома;
- устройство бетонного покрытия;
- монтаж сигнального навигационного огня.
3.2.1.1. Отсыпка участка сопряжения волнолома с берегом
Отсыпка участка сопряжения (создание временной дороги) начинается с берега пионерным способом при помощи бульдозера. Скальный грунт доставляется к месту отсыпки с места складирования самосвалами. После выполнения отсыпки скального грунта в море, производится крепление откосов отсыпки цилиндрическими габионами. После окончания возведения оградительного сооружения, участок сопряжения волнолома с берегом демонтируется. Остатки камня идут на строительные работы в порту по устройству площадок временного хранения материалов, цилиндрические габионы укладываются в порту у существующей причальной стенки причала 5а.
3.2.1.2. Возведение прямого участка волнолома
По окончании работ по отсыпке участка сопряжения и крепления его откосов и цилиндрическими габионами, выполняются дальнейшие работы по возведению первой и последующих захваток прямого участка волнолома.
На участке отвалов, одновременно с отсыпкой основного ядра волнолома, производится погрузка экскаватором в автосамосвалы негабаритного камня, необходимого для крепления откосов волнолома.
Последовательность работ на захватках прямого участка волнолома:
1. Отсыпка скального грунта пионерным способом.
2. Отсыпка скального грунта краном с берега для создания проектных уклонов.
3. Отсыпка скального грунта краном с контейнерами для создания проектных уклонов до отметки 50% обеспеченности.
4. Контрольный осмотр водолазами откосов отсыпанного скального грунта.
5. Равнение над водой: откосов - экскаватором, гребня - бульдозером.
6. Грубое равнение водолазами и откосов из камня.
7. Отсыпка камня весом до 2000 кг краном с четырехлепестковым грейфером или клещевым захватом.
8. Контрольный осмотр водолазами отсыпанных участков волнолома под водой.
9. Укладка тетраподов весом 20 т гусеничным краном.
10. Укладка тетраподов 16 т на откос волнолома со стороны подходного канала.
11. Отсыпка камня в тело волнолома, выше уровня воды автосамосвалами до проектного гребня волнолома с разравниванием бульдозером для проезда техники к следующей захватке.
12. Укладка тетраподов выше уровня 50% обеспеченности до проектной отметки на гребне волнолома.
13. Отсыпка скального грунта по камню с разравниванием бульдозером (для проезда техники).
При пионерной отсыпке скальный грунт с участка сопряжения транспортируется автосамосвалами г/п 25 т и перемещается бульдозером в отсыпку тела волнолома по заданным габаритам.
Досыпка скального грунта в основание откосов и камня для укрепления откосов выполняется береговым краном с контейнером объемом 6 м3.
Заполнение контейнеров скальным грунтом производится с колес на гребне волнолома.
При работе с контейнерами достигается равномерность отсыпки, вплоть до частичного равнения и достижение проектного уклона.
Грубое равнение проектных откосов из камня под водой выполняется водолазами, над водой - экскаватором.
Пионерная отсыпка скального грунта ведется одновременно с отсыпкой камня весом 1кг. Камень с участка сопряжения доставляется автосамосвалами на гребень волнолома. Одновременно продолжается пионерная отсыпка скальным грунтом последующей захватки.
На морском откосе, одновременно с отсыпкой камня выше уровня 50% обеспеченности и на откосе со стороны подходного канала, производится поштучная укладка тетраподов автокраном при участии водолазов. На последующей захватке в это время (в период укладки тетраподов на предыдущей захватке) выполняется последовательный набор работ с 1 по 3.
По окончании работ на четырех захватках (на четвертой после отсыпки камня экскаватором, одновременно с укладкой тетраподов), выполняется отсыпка камня автосамосвалами по гребню трех предыдущих захваток. Укладка крупного камня производится по направлению к морю от берега. Отсыпка скального грунта (толщиной 20 см) для проезда техники по камню производится автосамосвалами с разравниванием бульдозером. Тот же набор работ выполнятся на гребне остальных захваток.
3.2.1.3. Возведение головы волнолома
Последовательность работ по возведению захватки головы волнолома аналогична работам, описанным выше при возведении прямой части волнолома.
Последнюю захватку возводят в следующем порядке:
1. Отсыпка скального грунта пионерным способом;
2. Отсыпка скального грунта гусеничным краном с контейнерами с берега для создания проектных уклонов;
3. Отсыпка скального грунта береговым краном с контейнерами для создания проектных уклонов выше уровня 50% обеспеченности;
4. Контрольный осмотр водолазами откосов отсыпанного скального грунта;
5. Равнение над водой: откосов - экскаватором, гребня - бульдозером;
6. Отсыпка камня краном с контейнерами с берега;
7. Грубое равнение водолазами откосов из камня;
8. Укладка тетраподов на морском откосе при участии водолазов;
9. Укладка тетраподов на участках откоса со стороны подходного канала;
10. Укладка тетраподов в голове волнолома;
11. Отсыпка грунта под проектную отметку.
Укладка тетраподов на гребне головы волнолома выполняется береговым краном без образования промежуточной площадки хранения. Укладка тетраподов весом 20 т и 16 т на откосы выполняется поштучно гусеничным краном. Доставка готовых тетраподов выполняется баржами с разгрузкой на промежуточной площадке хранения.
3.2.1.4. Устройство монолитного железобетонного покрытия
Укладка тетраподов на откосах головы волнолома и устройство монолитного покрытия прямого участка волнолома выполняются одновременно.
После укладки тетраподов в головной части волнолома выполняется монтаж бетонной надстройки поверх каменной насыпи. Бетонирование выполняется секциями длиной по 10 м. Доставка бетонной смеси на площадку строительства, а также его укладка выполняется автобетоносмесителями. Уплотнение бетонной смеси производится глубинными и площадочными вибраторами. Установка опалубки, арматурных каркасов, установка сигнального знака СНО производится при помощи крана.
Заготовка и монтаж арматуры производится до начала опалубочных работ. Арматура доставляется на стройплощадку в виде готовых армокаркасов и сеток.
Состав отряда на работы на оградительном сооружении:
№ п/п | Наименование | Единица измерения | Количество |
1. | Персонал: | ||
Рабочие-строители | чел. | 7 | |
Водители и машинисты | чел. | 5 | |
2. | Машины и оборудование: | ||
Кран гусеничный ДЭК-631 | шт. | 1 | |
Кран подъемный г/п 25 т | шт. | 1 | |
Кран автомобильный г/п 25 т | шт. | 1 | |
Экскаватор с емкостью ковша 0,65 м3 | шт. | 1 | |
Автосамосвал г/п 25 т | шт. | 3 | |
Виброкаток | шт. | 1 | |
Автобетоносмеситель | шт. | 1 | |
Вибратор глубинный, мощность 0,6 кВт | шт. | 1 | |
Вибратор площадный, мощность 0,7 кВт | шт. | 1 | |
Сварочный аппарат, мощность 22 кВт | шт. | 1 | |
Бульдозер, мощность 130 л. с. | шт. | 1 |
3.2.2. Разборка грунтовой перемычки
Работы проводятся в условиях закрытой акватории Северной гавани действующего морского порта Холмск и затрагивают 2/3 части существующей грунтовой перемычки.
Объем извлекаемого грунта составит 27681,16 м3 (с учетом разрыхления – 38753,624 м3).
Работы по разборке перемычки выполняются земснарядом, оснащенным ковшом емкостью 3,5 м3. Вывозимый грунт доставляется к месту разгрузки грунта в трюмах баржи земкаравана с объемом 550 м3. Выгрузка грунта осуществляется в оборудованный очистными сооружениями отстойник.
После разгрузки грунта в отстойник и его осушения, грунт будет использован в строительстве в качестве насыпного грунта или в качестве материала для рекультивационных работ.
Общая продолжительность работ по разбору перемычки в морском порту Холмск составит 69 дней.
Состав отряда на работы по ремонтному дноуглублению:
№ п/п | Наименование | Единица измерения | Количество |
1. | Персонал: | ||
Рабочие-строители | чел. | 3 | |
Водители и машинисты | чел. | 1 | |
2. | Машины и оборудование: | ||
Экскаватор с емкостью ковша 0,65 м3 | шт. | 1 | |
Автосамосвал г/п 25 т | шт. | 3 | |
Водолазная станция | шт. | 1 | |
Земкараван | шт. | 1 |
4. Основные технико-экономические показатели
№ п/п | Наименование показателя | Ед. изм. | Кол-во |
1. | Длина оградительного сооружения | м | 107 |
2. | Объем разборки грунтовой перемычки | часть | 2/3 |
3. | Объем грунта (с учетом разрыхления) | м3 | 38753,624 |
4. | Продолжительность строительства | мес. | 14 |
5. | Основные строительные материалы: | ||
- скальный грунт (20-400 кг) | м3 | 10 560 | |
- камень ( кг) | м3 | 7 751 | |
- бетон (монолитный и сборный) | м3 | 152 | |
- тетраподы массой 15 т | шт. | 792 | |
- тетраподы массой 25 т | шт. | 914 | |
- металл | т | 56,13 |
5. Временные здания и сооружения
Для обслуживания работающих на площадке предусматриваются временные здания административного и санитарно-бытового назначения:
- Помещение руководителя и ИТР;
- Гардеробные с умывальником;
- Помещение для обогрева рабочих;
- Сушилка для одежды и обуви;
- Биотуалет;
- Мусоросборники.
Гардеробные и помещение для обогрева рабочих объедены в одном здании.
Отопление помещений в холодный период предполагается электротенами, подогрев воды для хозяйственно-питьевых нужд - электронагревателями.
Душевые предполагается использовать существующие в административно-бытовом комплексе (АБК) Сахалинского западного морского порта. Для приема пищи используется существующая столовая в АБК Сахалинского западного морского порта.
Временные инвентарные здания размещаются на площадке места проведения работ.
Для складирования изделий и материалов (скальный грунт, тетраподы и пр.), оборудования предусматриваются временные складские площади. Выбор места их расположения производится исходя из условий строительной площадки, удобства и безопасности подъезда к ней.
На период работ по проекту, доступ на площадку строительно-монтажных работ выполняется по существующим транспортным путям Сахалинского западного морского порта.
6. Потребность в ресурсах
Электропотребителями являются временные бытовые и административные помещения, освещение территории.
Временная сеть электроснабжения запитывается от существующих электросетей порта. Освещение в период выполнения строительно-монтажных работ выполняется со стационарных мачт освещения, расположенных на территории порта.
Вода на хозяйственно-питьевые нужды привозная. Откачка и вывоз хозяйственно-бытовых стоков осуществляется в канализационную систему г. Холмск.
№ п/п | Наименование | Ед. изм. | Потребность, кол-во |
1. | Электроэнергия | кВт | 25 |
2. | Вода на производственные нужды | л/сек | 0,4 |
3. | Вода на пожаротушение | л/сек | 20 |
7. Воздействие намечаемой деятельности на окружающую среду
Всесторонняя оценка воздействия на окружающую среду от реализации намечаемой деятельности будет выполнена с целью определения возможных неблагоприятных воздействий намечаемой деятельности на окружающую среду, оценки экологических последствий, учета общественного мнения, разработки и обоснования мероприятий по уменьшению и предотвращению воздействий, обеспечению экологической безопасности.
Материалы по оценке воздействия на окружающую среду будут включать следующие разделы по охране окружающей среды:
- Охрана атмосферного воздуха.
- Охрана и рациональное использование земельных ресурсов и почвенного покрова.
- Охрана поверхностных и подземных вод.
- Обращение с отходами производства и потребления.
- Охрана растительного и животного мира, водных биологических ресурсов.
- Оценка возможности развития опасных техногенных процессов и аварийных ситуаций. Мероприятия по минимизации возникновения возможных аварийных ситуаций на объекте и последствий их воздействия на окружающую среду.
- Экологический мониторинг и производственный контроль.
ПРИЛОЖЕНИЕ

![]()

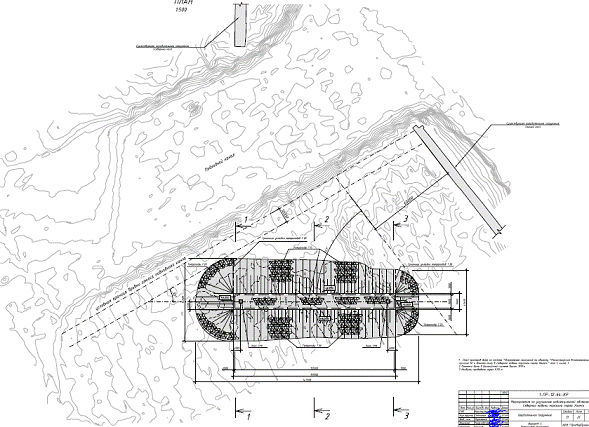

Рисунок 1. Схема расположения проектируемого объекта
![]()

Рисунок 2. План существующего участка

Рисунок 3. План участка после проведения мероприятий

![]()

Рисунок 4. Схема расположения проектируемого волнолома
