2.2.Технология облицовки керамической, кафельной плиткой:

Поверхность перед отделкой предварительно очищают от пыли, загрязнений, жировых пятен, солевого налета и других веществ, способных оказать отрицательное воздействие на адгезию. Очистка поверхности производится вручную с помощью стальных щеток, шпателей, водо - или пескоструйным аппаратом. Жировые пятна удаляют с помощью специальных растворителей и составов.

После удаления загрязнений поверхность обеспыливают сжатым воздухом. Срубку наплывов производят вручную с помощью зубил или молотков с двойным заострением. При больших площадях наплывов применяются электро - и пневмомолотки, электрические щетки, пескоструйные аппараты.

Размеры раковин, местных наплывов и впадин на бетонных поверхностях не должны превышать величин, установленных ГОСТ 13015.0-83 и СНиП 3.04.01-87. При наличии дефектов необходимо выполнить работы по устранению раковин, неровностей, трещин, сколов, выбоин шпатлевочными составами. Поверхность перед отделкой полимерминеральными составами должна быть обработана обычным грунтовочным составом или составом, укрепляющим основание, в зависимости от качества поверхности.

Грунтовка наносится механизированным способом при помощи краскопульта или вручную при помощи валика или кисти. Для обеспечения вертикальности и горизонтальности поверхности стены ее перед нанесением клеящих составов оштукатуривают выравнивающими штукатурными составами.

Нанесение клеящего состава и укладка облицовочной плитки:

Приготовленный составе толщиной 3 - 5 мм в зависимости от размеров облицовочной плитки наносится гладкой стороной шпателя и распределяется зубчатой стороной шпателя, желательно, в одном направлении. Величина зубьев шпателя зависит от размеров облицовочной плитки. Чем больше размер плитки, тем больше величина зубьев. Растворную смесь следует наносить на площадь, которую можно облицевать в течениемин.

НЕ нашли? Не то? Что вы ищете?

нанесение плиточного клея МастерОКраспределение плиточного клея МастерОКпорядок укладки плитки на стену -

укладка плитки на стену

«Открытое время» клеящего состава зависит от пористости основания, температуры и влажности воздуха, толщины нанесенного слоя. Сухая плитка кладется на подготовленную основу и вдавливается в растворную смесь поворотным движением. При укладке на пол плитку укладывают, легко постукивая по ней резиновым молтком. Рекомендуемая ширина шва - 2 мм. Полимерминеральные клеящие составы обеспечивают фиксацию плиток (они не сползают), но их расположение можно корректировать в течение 20 мин. после укладки. Видимое твердение состава начинается, как правило, через 2 - 3 часа.



- укладка плитки на пол

Результаты испытания клеевого состава согласно DIN 18556 (материалы для облицовки керамикой по тонкослойной технологии) представлены ниже:

Прочность плиточных клеев на отрыв.

В результате испытаний установлено, что свойства плиточного клея, который эксплуатируется в воде и в условиях замораживания и оттаивания, определяется количеством цемента при минимальном содержании полимерного дисперсионного порошка, поскольку в этих условиях наилучшим образом происходит гидратация цемента и набор его прочностных характеристик. При повышенных температурах цемент гидратируется в меньшей степени, и полимерное вяжущее в композицию следует вводить в достаточно большом количестве. В этом случае полимер выполняет приоритетную функцию, придавая клею повышенную адгезию, эластичность, трещиностойкость и другие положительные свойства. Необходимо заметить, что универсальных клеевых составов для укладки всех видов облицовочных изделий и пригодных для эксплуатации в различных условиях, не существует. Однако из имеющегося ассортимента можно в каждом отдельном случае выбрать состав с необходимыми технологическими и эксплуатационными характеристиками.

2.3.Технология укладки линолеума:

Перед тем, как укладывать линолеум, необходимо определиться с его размерами и будущим расположением листов. Для этого можно начертить план комнаты на бумаге и подсчитать нужный метраж. Лучшая технология укладки линолеума - та, при которой продольный рисунок линолеума располагается параллельно самой длинной стене помещения. Чтобы линолеумное покрытие служило долго, оставалось красивым и прочным, предпочтительнее укладывать его цельным листом. Если придется укладывать линолеум встык, шов между листами не должен находиться перед дверным проемом и в проходных местах.

Многие виды линолеума после настила дают "усадку", слегка стягиваясь в размере. Чтобы избежать деформации уже уложенных линолеумных листов, раскрой линолеума производится с припусками от 2 до 6 сантиметров. Не стоит забывать и про плинтусы, под которые обычно уходит 5-8 сантиметров линолеума.

Приступая к настилу линолеума, следует тщательно выровнять поверхность пола и очистить его от краски. Остатки лакокрасочного покрытия со временем могут испортить внешний вид линолеума, просочившись сквозь него цветными пятнами. Поэтому укладывать линолеум рекомендуется только на чистый пол. С пола рекомендуется удалить неровности и глубокие царапины, которые могут нарушить гладкость линолеумного листа. Настилать линолеум можно только в сухих помещениях, с пониженной влажностью.

Перед тем, как класть линолеум, его необходимо как следует расправить. Для этого раскатанные линолеумные листы раскладываются в помещении как минимум на одни сутки. В течение этого времени линолеум становится ровным и избавляется от "волнистости", которая мешает ровной укладке листов. После того, как линолеум отлежался и расправился, его раскраивают и расстилают на полу, с обязательным учетом Укладкаприпусков под плинтусы. Идеальный вариант настила линолеума - целым куском, без швов и стыков. Если все же приходится состыковывать несколько кусков линолеума между собой, стоит позаботиться о герметичной заделке швов. Для этого применяется специальный линолеумный клей, с помощью которого производится "холодный сплав" отдельных кусков.

Настил линолеума с полной фиксацией покрытия рекомендуется для проходных и многолюдных помещений. По этой технологии укладка линолеума производится с помощью специального клея, который наносится по всей площади линолеумных листов.

После настила линолеумные листы разглаживаются на основании. Укладывать линолеум рекомендуется по направлению от окна. В некоторых местах, для лучшего прилегания листов к полу, рекомендуется сделать небольшие надрезы. Если линолеум укладывается встык, его листы следует настилать внахлест, с припуском 1-2 см. Чтобы шов между листами был ровным и незаметным, оба слоя линолеума прорезаются насквозь одновременно, по линейке. На следующий день после укладки стыки заливаются специальным клеем, надежно спаивающим полотна. Линолеум к этому времени должен окончательно расправиться и дать усадку. По периметру комнаты линолеумные листы закрываются плинтусами.

Перед началом работ нужно подготовить поверхность пола. Основание нужно выровнять, сделать гладким, сухим и чистым. Хранить рулоны линолеума рекомендуется в вертикальном положении. Если покупка материала была сделана в зимнее время, оставьте линолеум на несколько дней: температура помещения и материала должны быть одинаковыми на момент укладки. Причём температура воздуха должна быть не менее 18°С.

Перед укладкой линолеума следует разрезать материал на части и положить их на пол, чтобы они выровнялись. Это тем более важно, если куски линолеума достаточно длинные и широкие. Листы нужно вырезать чуть больше, чем сама комната. Это нужно для того, чтобы можно было устроить загибы. В этих же целях на стенах на расстоянии 10 см от основания необходимо сделать маркировку.

После того, как всего необходимые измерения и процедуры по разметке сделаны, можно приступить к укладке линолеума. На поверхность при помощи зазубренного шпателя нужно нанести тонкий слой клея и подождать, пока он не загустеет. Затем клей наносится на поверхность самого линолеума. Если помещение небольшое и достаточно одного куска материала, можно сразу нанести клей на всю поверхность. Это самый быстрый вариант укладки линолеума.

При укладке натурального линолеума проконтролировать, чтобы влажность напольного покрытия была не больше 3,5 %.

При этом нужно помнить, что линолеум из натуральных материалов впитывает воду из клея, что может привести к увеличение его размеров.

Поэтому для укладки натурального линолеума лучше всего использовать быстровысыхающие клеи.

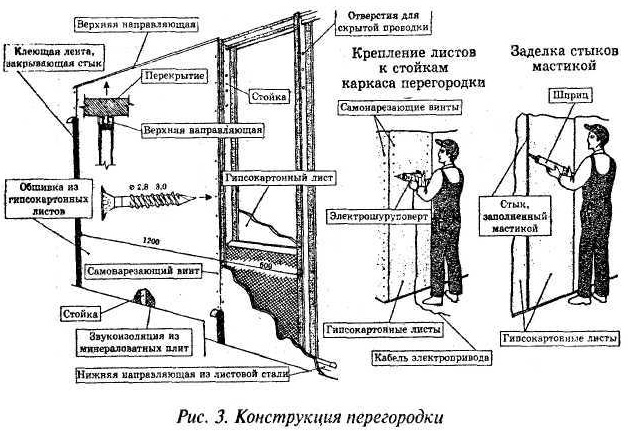

2.4. Технология монтажа сборных перегородок:

Монтаж каркаса должен вестись на этапе отделочных работ, когда выполнены электромонтажные и сантехнические разводки, проложены коммуникаций приточно-вытяжной вентиляции.

Сборные перегородки можно монтировать непосредственно по перекрытию или по выполненной подготовке под чистые полы.

На месте установки перегородки проводятся разметочные линии, с указанием места расположения стоечных профилей и дверных проемов. С помощью отвеса план расположения перегородки переносится на прилегающие стены и потолок. Такая разметка облегчает процесс монтажа перегородки и исключает вертикальные перекосы конструкции.

На направляющие профили ПН и стоечные профили ПС, примыкающие к ограждающим конструкциям или друг к другу (при устройстве двойного каркаса), наклеивается уплотнительная лента или герметик.

В соответствии с разметкой подгоняются по длине, устанавливаются и закрепляются направляющие профили к полу дюбелями с требуемым шагом. Для этого с помощью перфоратора сквозь профиль сверлятся в основании пола отверстия диаметром 6 мм и глубиной 40...60 мм.

Верхние направляющие профили собираются без крепления, выравниваются уровнем и только после этого закрепляются дюбелями.

Шаг крепления направляющих профилей к полу, потолку и примыкающих к стенам или колоннам, не более 100 см, но не менее трех креплений на один профиль. Крайние крепежные дюбели должны монтироваться не дальше 50 см от конца профиля.

По отвесу в направляющие профили устанавливаются стоечные профили с шагом 600 мм. Их открытая сторона должна смотреть в направлении монтажа. Сначала стойки вставляются в нижний, а затем в верхний направляющий профиль. Стойка должна входить в направляющий профиль с легким нажимом на глубину не менее 20 мм, при этом высота стойки должна быть на 10мм меньше высоты помещения. Соединение профилей друг с другом осуществляется при помощи шурупов-саморезов или методом просечки с отгибом, при котором используется специальный просекатель.

Дверные коробки должны устанавливаться одновременно с монтажом каркаса. Стоечные профили, ограничивающие дверной проем, устанавливаются на всю высоту перегородки независимо от размера шага стоек. Перед установкой стойка, со стороны которой будут находиться дверные петли, усиливается. Для этого в нее вставляется на всю длину деревянный брусок такого же сечения или соединяется с помощью шурупов с одноразмерным направляющим профилем таким образом, чтобы получилось коробчатое сечение. Конструкция каркаса дверного проема показана на рис. 1.

Из направляющего профиля монтируется перемычка, ограничивающая высоту дверного проема, которая прочно крепится к стойкам. После этого над дверным проемом устанавливаются промежуточные стойки с сохранением шага горизонтальных стоек. Это необходимо для того, чтобы вертикальный стыковочный шов ГКЛ попал над дверным проемом.

Такая конструкция снижает вероятность образования трещин в швах.

После установки каркаса ведется монтаж ГКЛ или ГВЛ с одной стороны. Установка и крепление листов производится по той же технологии, что и при облицовке стен по каркасу. Все горизонтальные стыки выполняются в разбежку, они опираются на перемычки из направляющего профиля. Головки шурупов должны быть утоплены на I мм с обязательным последующим шпаклеванием.

Ввинчивание шурупов производится в центре, по линии разметки в виде звездочки, и по краям на расстоянии не менее 10 мм от ребра листа. Монтаж листов необходимо производить последовательно в одном направлении. Это обеспечивает установку шурупов, закрепляющих предыдущий лист, ближе к стенке профиля, и при креплении следующего листа ввинчиваемый шуруп не будет отгибать внутрь полку профиля.

После облицовки одной стороны каркаса проводится монтаж электропроводки. Кабели размещают перпендикулярно стойкам, для чего в них имеются три пары отверстий. При необходимости допускается проделывание дополнительных отверстий. Запрещается проводка кабелей в полости стоечных профилей во избежание их повреждения шурупами.

После этого в закрепленных листах вырезаются отверстия под монтажные коробки розеток, выключателей и выводятся провода наружу. Для гипсокартонных листов выпускается специальная фурнитура. Места установки определяются проектом, как правило, розетки устанавливаются на высоте 20...25 см от уровня чистого пола, выключасм, как наиболее удобное для руки. Розетки и выключатели не должны располагаться напротив друг друга с двух сторон листа одной перегородки. В целях пожарной безопасности и звукоизоляции они смещаются относительно друг друга не менее чем на 20 см.

Затем производится укладка в пространство между стоечными профилями звукоизоляционного материала, который при необходимости может приклеиваться к смонтированному листу гипсокартона. После выполнения электротехнических и изоляционных работ ведется монтаж ГКЛ с другой стороны каркаса.

2.5.Технология окраски стен:

При выполнении отделочных работ запрещается применять составы разных производителей.

Нарушение запрета приводит, как правило, к дефектам отделанной поверхности, и заказчик в этом случае лишается гарантий изготовителя. В процессе работ должен постоянно осуществляться

Для работы необходимы валик, ванночка или ведро с установленными в них отжимными сетками для снятия излишков краски, набираемой валиком. Валики производительнее кистей. Ими можно грунтовать и окрашивать различные поверхности клеевыми, известковыми и масляными красками.

Когда применяют кусок стали с набитыми отверстиями, то его укладывают в противень или ванночку острыми концами вниз, а по гладкой поверхности прокатывают валиком. Вместо стали можно использовать фанеру, доску, пластмассу. Отверстия следует сверлить диаметром 12…15 мм, располагая их в шахматном порядке через 25 мм друг от друга.

Валиком невозможно окрасить стены в углах около наличников, плинтусов и т. д. Поэтому такие места следует предварительно прокрасить любой кистью и хорошо растушевать краску.

Работа валиками производится так. Валик опускают в краску и прокатывают им по сетке. Отжав излишки краски, его приставляют к поверхности стены или потолка, и, ведут в нужном направлении: на стенах - сверху вниз, на потолках по направлению световых лучей.

Окрашивая стены сверху вниз, затем снизу вверх, накладывают полосы, или ласы, краски валиком одна на другую так, чтобы они перекрывались на 4…5 см. Вначале валик наносит более толстые слои краски, и тогда по одному и тому же месту надо прокатать им два или более раз. По мере расходования краски силу нажима на валик увеличивают. Окрасить стены можно за один прием вертикальными ласами или за два, когда сначала наносят горизонтальные ласы, затем вертикальные.

В любом случае краску необходимо тщательно растушевывать. Если обнаруживаются дефекты, то выполняют повторную окраску.

Иногда краску наносят на поверхность кистями, хорошо растушевывая, а затем прокатывают валиками, разравнивая ее, получая при этом ровную окраску.

Для тренировки рекомендуется немного поработать валиком, окрашивая стену, лист фанеры или картона. Только приобретя некоторые навыки, можно приступить к работе.

Валиком не только окрашивают, но и грунтуют поверхности. Грунтовку желательно применять подкрашенную, т. е. такого же цвета, как и краска.

Пользоваться валиком более производительно, чем кистями. За один рабочий день можно окрасить до 300 м2 поверхности стен. Срок службы валиков весьма большой. Валик из высококачественного меха способен окрасить более 3 тыс. м2 различных поверхностей.

Окончив работу, валики обязательно промывают в теплой воде с мылом, удаляя всю краску. От известковых составов валики быстро приходят в негодность.

Техника работы различными инструментами играет большую роль, так как повышает производительность труда, снижает усталость и дает возможность выполнять работу на высоком качественном уровне. В малярных работах надо не только уметь правильно приготовить различные составы, но и наносить их с помощью различных инструментов.

Работа маховыми кистями

Маховые кисти широко применяют для окрашивания всевозможных больших поверхностей.

Для получения ровной, чистой окраски надо знать не только технику работы, но и правильно набирать кистью окрасочный состав, который необходимо систематически взбалтывать той же кистью, поворачивая ее в руках два-три раза.

От этого состав получается однородным как по густоте, так и по цвету, а на дне посуды не образуется осадка.

Желательно через каждые 5…6 мин состав перемешивать веселкой или палкой.

Кисть опускают в окрасочный состав только неподвязанной частью волоса, излишки ее отжимают о края посуды.

Кистью надо работать так, чтобы были равномерные взмахи и краска ложилась ровными, тонкими слоями. Кисть необходимо периодически вращать в руках, чтобы равномерно со всех сторон приобретала форму факела, а не лопаты.

Если нажимать на кисть во время работы слабо, то краска ложится узкими полосами (штрихами или ласами), часто толстым слоем. При сильном нажиме на кисть краска стекает, образуя потеки, но ложится тонким слоем. Поэтому надо сначала на кисть делать небольшой нажим, а по мере расходования краски нажим увеличивать.

Работая кистью, надо добиваться того, чтобы, скользя по поверхности, она оставляла длинные топкие штрихи краски, которые по ходу работы растушевывают.

Во время окрашивания кисть следует держать перпендикулярно или с небольшим наклоном к окрашиваемой поверхности.

Держат кисть, а более правильно штырек, двумя руками и водят ею во весь размах или же левой рукой крепко держат штырек, а правой водят его. В этом случае правая рука скользит по штырьку, то приближаясь к левой руке, то удаляясь от нее. При окрашивании маховой кистью краску можно наносить как горизонтальными штрихами, так и вертикальными, хорошо их растушевывая. Лучше всего работу вести так.

Окрашивая стены, краску наносят сперва горизонтальными штрихами, а затем вертикальными ее дополнительно растушевывают. В этом случае лучше всего работать вдвоем: один наносит краску горизонтальными штрихами, второй идет за ним и тут же растушевывает ее вертикальными.

Конечно, можно работать и одному: сначала наносить горизонтальные штрихи на какую-то часть стены (захватку) и тут же растушевывать вертикальными. Или же полностью покрывать всю стену краской в одном направлении, затем в другом, но тут, возможно, придется добавлять краску. При двойной растушевке пропусков неокрашенных мест не бывает.

2.6.Технология монтажа подвесного потолка:

Потолок: Подвесные потолки монтируют на металлических каркасах. До начала монтажа потолка в плитах (рейках) должны быть просверлены или прорезаны отверстия для установки осветительной арматуры, вентиляционных решеток. Перед монтажом должны быть зафиксированы проектные отметки монтируемого чистого потолка. Подвесной потолок должен быть горизонтальным в любом направлении. Отклонение (провес или западание) более 2мм на длину двухметровой контрольной рейки, а также смещение плит подвесных потолков по вертикали и в ряду более 1мм на плиту не допускается.

Швы между гипсокартонными листами обшивки потолка заделываются с помощью армирующей ленты и влагостойкой шпаклевки. Окраска потолка производится водостойкими или другими препятствующими проникновению пара красками.

Потолок из ГКЛ на двухуровневом металлическом каркасе:

Металлический каркас из потолочного профиля. Основные профили, подвешенные с Потолокиспользованием подвесов, к базовому потолку, и несущие профили, к которым крепится гипсокартонный лист, расположены в разных уровнях.
- максимальное расстояние между точками крепления каркаса к базовому потолку (aмм.
- максимальное расстояние между осями несущих профилей (bмм.
- максимальное расстояние между осями основных профилей (cмм.
- расстояние между стеной и осью крайнего основного бруска (d) - ~ 100 мм.

Общие сведения о комплектных системах

Целью настоящей информации является ознакомление с "сухим" способом при производстве строительных работ.

"Сухое" строительство - это осуществление строительных работ с помощью комплектных систем, в процессе которых исключено использование всякого рода "мокрых" процессов, связанных с применением штукатурных, кладочных растворов, а также цементных и бетонных смесей, необходимых при изготовлении монолитных конструкций. Одним из основных строительных элементов потолков является гипсокартонный лист, состоящий из гипсового сердечника и ограждающих слоев картона.

Монтаж потолков должен начинаться в период отделочных работ, когда закончены "мокрые" процессы, способные значительно повысить влажность в помещении. В общем случае монтаж осуществляется в следующей последовательности:

- разметка мест расположения основных профилей и мест крепления подвесов;

- крепление подвесов к базовому потолку с помощью анкерных элементов (ж/б основание);

- закрепление на подвесах основных профилей и выравнивание основных профилей в одной плоскости (для подвесов с зажимом - регулировка);

- выравнивание, с помощью регулируемых подвесов, основных профилей в одной плоскости;

- крепление к основным профилям (брускам) несущих профилей (брусков);

- установка с помощью специальных подпорок или телескопического подъемника гипсокартонных листов в проектное положение и крепление их к каркасу шурупами с шагом не более 170 мм;

- заделка швов между гипсокартонными листами и грунтование поверхности подвесного потолка.

Некоторые требования при производстве работ:

- работы по устройству подвесных потолков должны выполняться в строгом соответствии с требованиями проекта и технических листов, в условиях сухого и нормального влажностных режимов (СНиП 2-3-79*) и температуре не ниже +15° С;

- шурупы, крепящие гипсокартонный лист к каркасу, должны входить в лист под прямым углом и проникать в металлический профиль на глубину не менее 10 мм;

- головки шурупов должны быть утоплены в лист на глубину около 1 мм и зашпаклеваны;

- изогнутые, неправильно завернутые шурупы удалить и заменить новыми в местах, расположенных на расстоянии 5 см от прежних;

- гипсокартонные листы, как правило, располагаются перпендикулярно несущим профилям с обязательной заделкой швов как первого так и второго слоя (в случае двухслойной обшивки);

- стыки торцов гипсокартонных листов должны быть расположены на несущем профиле и смещены относительно стыков смежных листов на расстояние не менее 400 мм;

- в условиях повышенной влажности (санузлы, кухни,) рекомендуется использовать влагостойкие гипсокартонные листы (ГКЛВ);

- расположение электрических проводок в пространстве каркаса потолка должно исключать возможность повреждения их острыми краями элементов каркаса или шурупами во время крепления гипсокартонных листов.

2.7. Прочие технологии выполняются в соответствии с действующими СНиП, СанПиН, СП, НПБ, ППБ и другими нормативными документами.

3. Ведомость объемов работ:

Обоснование

Виды работ и затрат

Объёмы работ

Ед. изм.

Палаты

1

ТЕР3

Устройство перегородок высотой до 3 м
в общественных зданиях с двухсторонней
обшивкой гипсокартонными листами или
гипсоволокнистыми плитами в один слой с изоляцией

0,486

100 м2 перегородок за вычетом проемов

Прайс-лист

Листы гипсокартонные для перегородок толщиной 14 мм

102,06

м2

2

ТЕР5

Третья шпатлевка при высококачественной окраске по штукатурке и сборным конструкциям, подготовленным под окраску стен

0,972

100 м2 окрашиваемой поверхности

3

TEP0

Улучшенная окраска масляными составами по сборным конструкциям, подготовленным под окраску стен

0,972

100 м2 окрашиваемой
поверхности

4

ТЕР4

Установка умывальников одиночных с подводкой холодной и горячей воды

0,2

10 комплектов

5

ТЕР6

Установка биде

0,1

10 комплектов

6

ТЕР6

Третья шпатлевка при высококачественной окраске по штукатурке и сборным конструкциям, подготовленным под окраску потолков

2,068

100 м2 окрашиваемой поверхности

7

ТЕР6

Окраска поливинилацетатными водоэмульсионными составами

улучшенная по сборным конструкциям, подготовленным под окраску потолков

2,068

100 м2 окрашиваемой

поверхности

8

ТЕРр57-2-1

Разборка покрытий полов из линолеума и релина

2,068

100 м2 покрытий

9

ТЕР1

Устройство покрытий из линолеума на клее бустилат

2,068

100 м2 покрытая

10

ТЕР1

Устройство плинтусов поливинилхлоридных на клее КН-2

2,2

100 м плинтусов

11

ТЕРр61-2-9

Ремонт штукатурки внутренних стен по камню и бетону цементно-известковым раствором, площадью отдельных мест
до 10 м2 толщиной слоя до 20 мм

1,06

100 м2 отремонтированной поверхности

12

ТЕР8

Улучшенная окраска масляными составами по штукатурке стен
(периметр стен 219,33 м х высоту 2,7м = 592,19м2)

5,9219

100 м2 окрашиваемой
поверхности

13

ТЕРр56-9-1

Демонтаж дверных коробок в каменных стенах с отбивкой
штукатурки откосов

0,21

100 шт.
коробок

14

ТЕР1

Установка блоков в наружных и внутренних дверных проемах в каменных стенах площадью проема до 3 м2 с дверными приборами

0,378

100 м2 проемов

16

ТЕРрбб-1-1

Демонтаж оконных коробок в каменных стенах с отбивкой штукатурки откосов

0,13

100 шт. коробок

17

ТЕР2

Установка в жилых и общественных зданиях блоков оконных с переплетами спаренными в стенах каменных площадью проема более 2 м2

0,429

100 м2 проемов

18

Прайс-лист

Блоки оконные пластиковые с фурнитурой

42,9

м2

18

ТЕР4

Облицовка оконных и дверных откосов декоративным бумажно-слоистым пластиком или листами из синтетических материалов

0,5479

100 м2 облицовки

19

ТЕР2

Установка пластиковых подоконных досок в каменных стенах высотой проема до 2 м

0,429

100 м2 проемов

Коридор

20

ТЕРр57-2-1

Разборка покрытий полов из линолеума и релина

1,226

100 м2 покрытий

21

ТЕР1

Устройство покрытий из линолеума на клее бустилат

1,226

100 м2 покрытия

прайс-лист

Линолеум полукоммерческий негорючий
Tornado (IVC) или эквивалент

125,15

м2

22

ТЕР1

Устройство плинтусов поливинилхлоридных на клее КН-2

1,16

100 м плинтусов

23

ТЕР 10-
04-011-
03

Устройство перегородок высотой до 3 м в общественных зданиях на алюминиевом каркасе с двухсторонней обшивкой гипсокартонными листами или гипсоволокнистыми плитами в один слой с изоляцией негорючими материалами

0,066

100 м2 перегородок за вычетом проемов

Прайс-лист

Плиты Rockwool Лайт Баттс или эквивалент

0,66

мЗ

Прайс-лист

Листы гипсокартонные ДЛЯ перегородок толщиной 14 мм

13,86

м2

24

TEP5

Третья шпатлевка при высококачественной окраске по штукатурке и сборным конструкциям, подготовленным под окраску стен

0,132

100 м2 окрашиваемой
поверхности

25

ТЕР0

Улучшенная окраска масляными составами по сборным конструкциям, подготовленным под окраску стен

0,132

100 м2 окрашиваемой
поверхности

26

ТЕР1

Установка блоков в наружных и внутренних дверных проемах в
каменных стенах площадью проема до 3 м2 с дверными
приборами

0,018

100 м2 проемов

27

ТЕР4

Облицовка дверных откосов декоративным бумажно-слоистым
пластиком или листами из синтетических материалов

0,0116

100 м2 облицовки

28

ТЕР6

Третья шпатлевка при высококачественной окраске по штукатурке и сборным конструкциям, подготовленным под окраску потолков

1,226

100 м2 окрашиваемой поверхности

29

ТЕР6

Окраска поливинилацетатными водоэмульсионными составами улучшенная по сборным конструкциям, подготовленным под окраску потолков

1,226

100 м2 окрашиваемой поверхности

30

ТЕРр61-2-9

Ремонт штукатурки внутренних стен по камню и бетону цементно-известковым раствором, площадью отдельных мест до 10 м2 толщиной слоя до 20 мм

0,42

100 м2 отремонтированной поверхности

31

ТЕР 8

Улучшенная окраска масляными составами по штукатурке стен

3,15

100 м2 окрашиваемой
поверхности

32

ТЕР1

Облицовка стен панелями из негорючих |материалов по каркасу из оцинкованного профиля

0,5

100 м2 облицовки

Прайс-лист

Панели ПВХ «Компласт» или эквивалент

50,7

м2

33

ТЕРр56-1-1

Демонтаж оконных коробок в каменных стенах с отбивкой штукатурки откосов

0,03

100 шт. коробок

34

ТЕР1

Установка в жилых и общественных зданиях оконных блоков из ПВХ профилей: поворотных (откидных, поворотно-откидных) с
площадью проема до 2 м2 двухстворчатых

0,0546

100 м2 проемов

Прайс-лист

Блоки оконные пластиковые с фурнитурой

5,46

м2

35

ТЕРр56-9-1

Демонтаж дверных коробок в каменных стенах с отбивкой
штукатурки откосов

0,01

100 шт. коробок

36

ТЕР1

Установка блоков в наружных и внутренних дверных проемах в каменных стенах площадью проема до 3 м2 с дверными приборами

0,018

100 м2 проемов

37

ТЕР4

Облицовка оконных и дверных откосов декоративным бумажно-слоистым пластиком или листами из синтетических материалов

0,061

100 м2 облицовки

38

TEP2

Установка пластиковых подоконных досок в каменных стенах высотой проема до 2 м

0,0546

100 м2 проемов

Сантехнические помещения

39

ТЕРр57-2-3

Разборка покрытий полов из керамических плиток

0,092

100 м2 покрытий

40

ТЕРр57-10-3

Заделка выбоин в полах цементных площадью до 1,0 м2

0,03

100 мест

41

ТЕР2

Устройство покрытий на цементном растворе из плиток керамических для полов многоцветных

0,092

100 м2 покрытия

42

ТЕРр57-9-1

Ремонт покрытий полов из плиток поливинилхлоридных размером 200x200 мм

0,82

100 плиток

43

ТЕР6

Третья шпатлевка при высококачественной окраске по
штукатурке и сборным конструкциям, подготовленным под окраску потолков

0,35

100 м2 окрашиваемой поверхности

44

ТЕР6

Окраска поливинилацетатными водоэмульсионными составами улучшенная по сборным конструкциям, подготовленным под окраску потолков

0,35

100 м2 окрашиваемой поверхности

45

ТЕРр61-2-9

Ремонт штукатурки внутренних стен по камню и бетону цементно-известковым раствором, площадью отдельных мест
до 10 м2 толщиной слоя до 20 мм

0,148

100 м2 отремонтирован
ной поверхности

46

ТЕРр62-7-6

Улучшенная масляная окраска ранее окрашенных стен за 2 раза с расчисткой старой краски более 35 %

0,5

100 м2 окрашиваемой поверхности

47

ТЕРр56-9-1

Демонтаж дверных коробок в каменных стенах с отбивкой штукатурки откосов

0,08

100 шт. коробок

46

ТЕР10-

Установка блоков в наружных и внутренних дверных проемах в каменных стенах площадью проема до 3 м2 с дверными приборами

0,144

100 м2 проемов

49

ТЕР4

Облицовка оконных и дверных откосов декоративным бумажно-слоистым пластиком или листами из синтетических материалов

0,0928

100 м2 облицовки

Буфет

50

ТЕРрбЗ-9-2

Ремонт облицовки из керамических глазурованных плиток рядовых на стенах со сменой плиток в одном месте более 10 штук

1,37

100 шт. плиток

51

TEP2

Монтаж потолков подвесных из негорючих материалов

0,2

100 м2

52

ТЕРр57-9-1

Ремонт покрытий полов из плиток поливинилхлоридных размером 200x200 мм

1,5

100 плиток

Приложение 2
