Программа строительства олимпийских объектов и развития города Сочи как горноклиматического курорта
Реализация Программы в 2012 году
Программа строительства олимпийских объектов и развития города Сочи как горноклиматического курорта утверждена постановлением Правительства Российской Федерации от 01.01.01 г. № 000.
Государственным заказчиком-координатором Программы является Министерство экономического развития Российской Федерации, главным распорядителем бюджетных средств - Россвязь.
В соответствии с постановлением Правительства Российской Федерации от 01.01.01 г. № 000 Россвязь определена ответственным исполнителем по следующим мероприятиям:
«Сеть радиосвязи «Тетра», включая абонентское оборудование (проектные и изыскательские работы, строительство)»;
«Волоконно-оптические линии передачи от г. Анапа до
пос. Джубга, от пос. Джубга до г. Сочи с ответвлением от пос. Джубга до
г. Краснодар (проектные и изыскательские работы, строительство)»;
«Центр оперативного управления по обеспечению безопасности и правопорядка (проектные и изыскательские работы, строительство)»;
«Почтовое отделение в пос. Красная Поляна (проектные и изыскательские работы, строительство)».
Государственным заказчиком и заказчиком-застройщиком по мероприятиям Программы является ФГУ Центр МИР ИТ.
График выполнения работ по мероприятиям Программы утвержден «ГК Олимпстрой» и согласован с Международным олимпийским комитетом.
«Сеть радиосвязи стандарта «Тетра», включая абонентское оборудование (проектные и изыскательские работы, строительство)»
Проектом по данному объекту предусмотрено 3 этапа строительства (срок окончания - октябрь 2012 г.), в результате реализации которого будет сформирована сеть подвижной радиосвязи региона в интересах экстренных служб, органов исполнительной государственной власти и крупных отраслевых предприятий.
Эксплуатация сети подвижной радиосвязи «Тетра» в составе 84 базовых станций, 2-х узлов коммутации и 2-х мобильных узлов обеспечит радиопокрытие территории обслуживания для всех объектов, задействованных в Олимпийских играх 2014 г., а также вдоль федеральных трасс на участках Краснодар-Джубга, Анапа - Джубга, Джубга-Сочи, Адлер-Красная Поляна. Услугами связи, предоставляемыми данной сетью связи, смогут пользоваться до 45 000 абонентов.

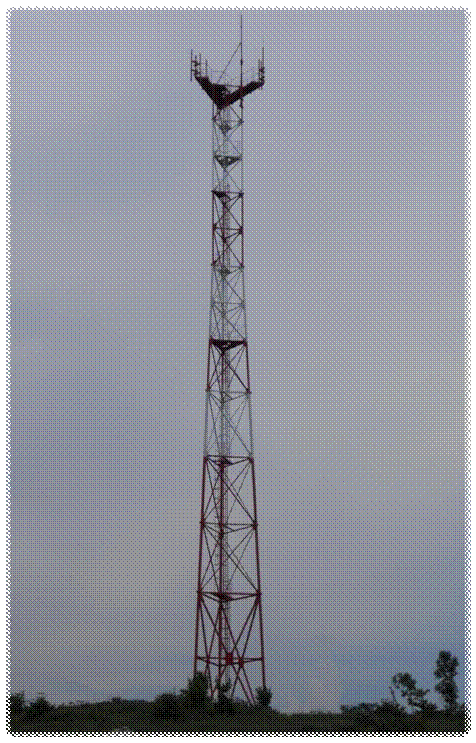

Строительно-монтажные работы на объекте завершены полностью в сроки, установленные Планом-графиком и базовым планом. Проведены мероприятия локальной пуско-наладки. (Тетра-фото1: «Базовая станция № 000 (Верхнебакинский)»).

Тетра фото 1

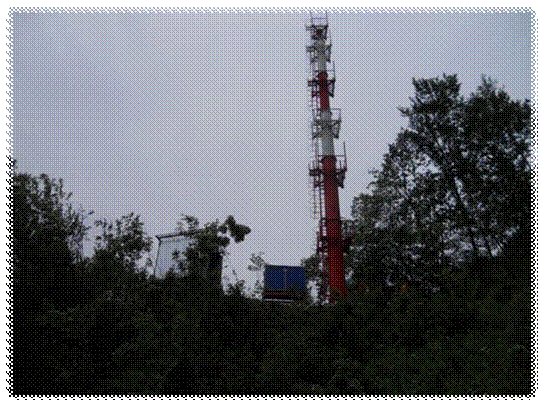

Получено заключение о соответствии построенного объекта «Сеть радиосвязи стандарта «Тетра», включая абонентское оборудование (проектные и изыскательские работы, строительство)» (далее – Сеть) требованиям технологических регламентов (норм и правил), иных нормативных правовых актов и проектной документации. (Тетра-фото2: «Базовая станция № 000 (Галион-2)»); (Тетра-фото3: «Базовая станция № 000 (Комплекс трамплинов)»).

Тетра фото 2

Тетра фото 3
Выполнение работ комплексному опробованию не представляется возможным по причине неготовности взаимоувязанного с Сетью объекта «Волоконно-оптические линии передачи от г. Анапы до пос. Джубга, от пос. Джубга до г. Сочи с ответвлением от пос. Джубга до г. Краснодара» (п. 112 Программы, далее - ВОЛП), обеспечивающего опорно–транспортную инфраструктуру. Решением Наблюдательного Совета ГК «Олимпстрой» от 01.01.2001 срок ввода в эксплуатацию ВОЛП перенесен на октябрь 2013 года.
В соответствии с решением Заместителя Председателя Правительства Российской Федерации от 01.01.2001 № ДК-П9-201пр Минкомсвязь России и Россвязь обеспечили проработку с учетом сроков строительства объекта ВОЛП предложений о сроках комплексного опробования объекта Сеть, имея ввиду возможную декомпозицию указанного объекта исходя из технических условий его эксплуатации.
В целях обеспечения тестовых мероприятий услугами подвижной радиосвязи стандарта TETRA на базе объекта п. 110 Программы разработана
и реализуется схема связи с использованием возможностей альтернативной опорно-транспортной сети телекоммуникационных партнеров Олимпийских игр ( и ).
«Волоконно-оптические линии передачи от г. Анапа до пос. Джубга, от пос. Джубга до г. Сочи с ответвлением от пос. Джубга до г. Краснодар (проектные и изыскательские работы, строительство)» (далее – ВОЛП).
Протяженность трассы (кабеля) с учетом соединительных линий к базовым станциям сети подвижной радиосвязи стандарта «Тетра» составляет около 800 км. Расположенные на трассе узлы доступа (Анапа, Новороссийск, Архипо-Осиповка, Геленджик, Джубга, Туапсе, Лазаревское, Сочи, Краснодар, Горячий Ключ, Красная Поляна, Дагомыс, Ольгинка, Эсто-Садок) обеспечат предоставление услуг электросвязи всем категориям пользователей на территории Краснодарского края и работу системы подвижной радиосвязи «Тетра».
Проектирование по объекту ВОЛП завершено, получены положительные заключения государственной экспертизы.
Сроки завершения строительства указанного объекта скорректированы с учетом готовности взаимоувязанных объектов (, Социнвест», Хутор», ДКРС г. Сочи , Сочинского филиала ГКУ КК «Краснодаравтодор»).
Решением наблюдательного совета ГК «Олимпстрой» от 01.01.2001 срок ввода в эксплуатацию объекта ВОЛП перенесен на октябрь 2013 года
(исх. ГК «Олимпстрой» от 01.01.2001 №Д).

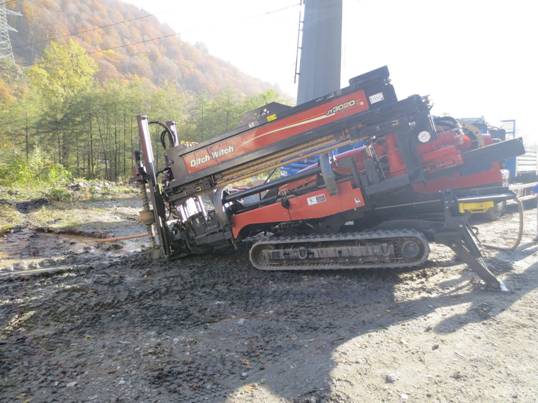

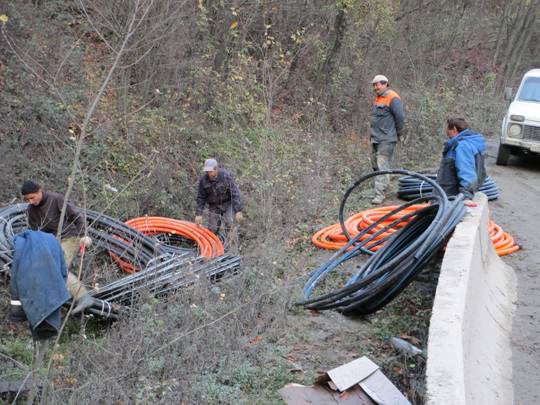

В целом общая строительная готовность ВОЛП составляет 86% (ВОЛП-фото1: «Прокладка ВОЛС методом бестраншейной технологии»; «ВОЛП-фото2: «Подготовительные работы по прокладке ВОЛ в горном кластере»), а объем завершающих работ до октября 2013 года включает:
строительство 26 км трассы ВОЛП на участке Казачий Брод - Красная Поляна, 12 км трассы ВОЛП на участке Красная Поляна - Эсто-Садок, завершение строительства трассы ВОЛП на участке Туапсе-Сочи;
монтаж и пуско-наладка оборудования DWDM, NGN, SDH, IP/MPLS на участках Туапсе – Сочи, Сочи – Адлер, Адлер – Красная Поляна – Эсто-Садок, включая горный кластер после завершения прокладки ВОЛП.
Бюджетные инвестиции (на сумму ,0 тыс. рублей) необходимые для реализации указанной задачи в 2013 году утверждены постановлением Правительства Российской Федерации . В настоящее время ведется подготовка конкурсных процедур по определению подрядчика для выполнения строительно-монтажных работ по объекту ВОЛП в 2013 году.
Одновременно осуществляется корректировка документации по планировке территории (ДПТ) для части участков строительства ВОЛП (участки 5-8 второго этапа по территории Сочинского национального парка и иным землям, по которым пересмотр ранее согласованных проектных решений вызван требованиями ответственных исполнителей смежных олимпийских объектов, строительство коих проводилось в годах).
При этом корректировка срока предоставления земельных участков под застройку не повлияет на мероприятия, проводимые в рамках тестовых соревнований 2013 года, а также на ввод объекта ВОЛП в эксплуатацию.

ВОЛП фото 1

ВОЛП фото 2
«Центр оперативного управления по обеспечению безопасности и правопорядка (проектные и изыскательские работы, строительство)»
Центр оперативного управления по обеспечению безопасности
и правопорядка (ЦОУ) предназначен для осуществления мониторинга
и управления системами безопасности, развернутыми при подготовке
и проведении Олимпийских игр. В послеолимпийский период объект будет использован в рамках программы обеспечения комплексной безопасности
г. Сочи «Безопасный город».
Срок завершения строительства объекта был спланирован на октябрь
2012 года.
С учетом объективных обстоятельств, связанных к завершением строительных работ на взаимоувязанных объектах инженерной инфраструктуры Имеретинской низменности (водо, - тепло, - энергоснабжение, ливневая и дренажная канализация) в соответствии с решением совещания у заместителя Председателя Правительства Российской Федерации от 01.01.2001 № ДК-П9-201пр разработан, согласован с ГК «Олимпстрой», ФСК ЕЭС, Администрацией Краснодарского края и утвержден в Минрегионе России и ФСБ России Директивный график подготовки к вводу в эксплуатацию ЦОУ до августа 2013 года.
В соответствие указанному Директивному графику скорректированы сроки выполнения мероприятий базового плана и сетевого графика работ по ЦОУ и в настоящее время строительные работы на объекте ведутся согласно актуализированным срокам. (ЦОУ-фото1: «Строительство здания ЦОУ»; ЦОУ-фото2: «Строительство теплохладоцентра ЦОУ»; ЦОУ-фото3: «Строительство КПП-1 ЦОУ»).
