ЖК «Маршал»
ход строительства по состоянию на 30.09.2016 г.
Секция А:

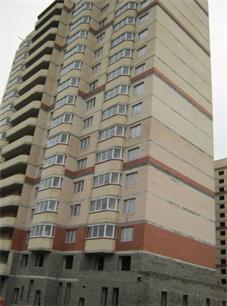

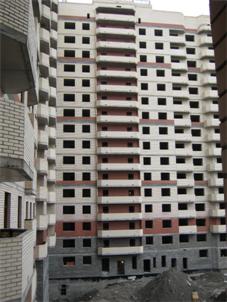

Вид на секцию со стороны ул. Лабораторная Вид на секцию со стороны двора (восток).
(запад).

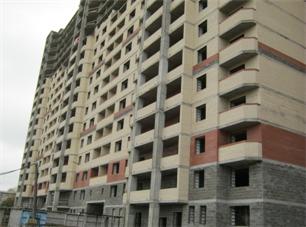

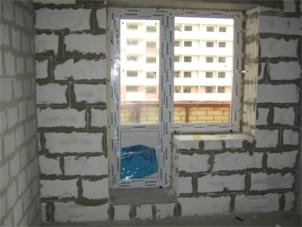

Монтаж стеклопакетов на 4 этаже.
- Закончены работы по возведению несущих монолитных стен, колонн и перекрытий.
- Закончены работы по возведению кирпичной кладки наружных стен, технического этажа и парапета.
- Закончены работы по кирпичной кладке ограждения балконов.
- Закончены работы по возведению межкомнатных перегородок.
- Закончены работы по облицовке искусственным камнем 1 и 2 этажа.
- Закончены работы по наплавляемой рулонной кровли секции.
- Завершено остекление балконов секции со стороны ул. Лабораторная и со стороны пр. Маршала Блюхера.
- Закончены работы по установке металлического защитного ограждения на кровле секции.

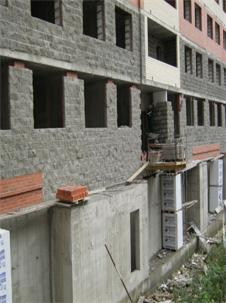

- Установлены оконные блоки со стороны ул. Лабораторная и пр. Маршала Блюхера (3-16 этажи).
- Продолжается установка оконных блоков секции со стороны внутреннего двора (4,10-11 этажи).
- Начаты работы по оборудованию входов в подвальные помещения секции А

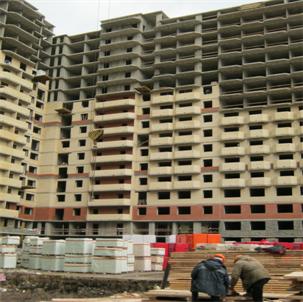

Секции Б, В:

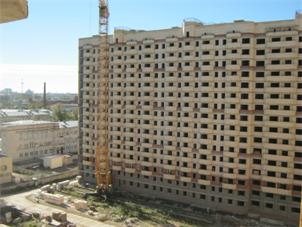

Оборудование парадного входа в секцию Б
со стороны пр. Маршала Блюхера Вид на секции со стороны двора (юг)
(север)

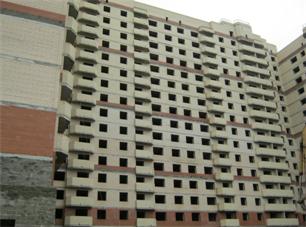

- Выполнены работы по возведению несущих монолитных стен, колонн и перекрытий секций.
- Выполнены работы по возведению кирпичной кладки наружных стен.
- Выполнены работы по облицовке искусственным камнем 1-2 этажа.
- Выполнены работы на переходных балконах секций со стороны пр. Маршала Блюхера.
- Выполнены работы по устройству межкомнатных перегородок с 2 по 17 этажи.
- Продолжаются работы по обустройству чердачных помещений секции.
- Продолжаются работы по обустройству парадных групп секций.
- Закончены работы по установке металлического защитного ограждения на кровле секций Б, В
- Начаты работы по обустройству входов в подвальные помещения секций Б, В

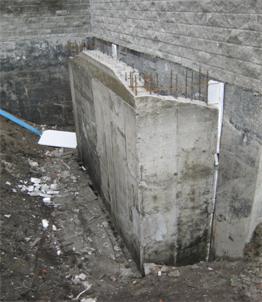

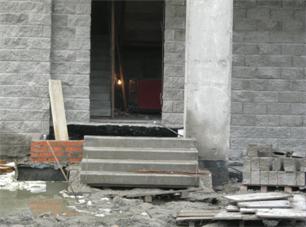

Вид входа в подвальное помещение.
Секция Д:

Вид на секцию Д со стороны 1 и 2 внутреннего двора (юг, восток).
- Закончены работы по возведению несущих монолитных стен, колонн и перекрытий.
- Закончены работы по облицовке кирпичом наружных стен.
- Закончены работы по установке межкомнатных перегородок со 2 по 16 этажи.
- Закончены работы по устройству наплавляемой рулонной кровли секции.
- Закончены работы по устройству вентиляционных каналов секции.
- Завершены работы по установке остекления лоджий секции со стороны пр. Маршала Блюхера.
- Завершен монтаж защитного ограждения переходных балконов секции.
- Завершен монтаж защитного ограждения на кровле секции.
- Завершены работы по установке оконных блоков секции со стороны пр. Маршала Блюхера.

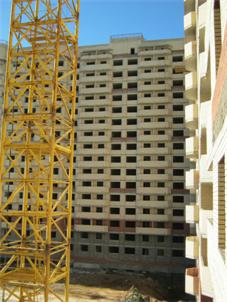

Секции Е, Ж:

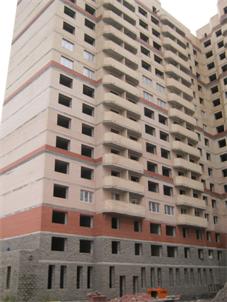

Вид на секции со стороны 1 и 2 внутреннего двора (юго-восток, запад)
- Завершены работы по возведению несущих монолитных стен, колонн и перекрытий.
- Завершены работы по облицовке кирпичом наружных стен.
- Завершены работы по установке защитных металлических ограждений на кровле.
- Завершены работы по кирпичной кладке ограждения балконов со стороны внутреннего двора (Кондратьевского пр.)
- Завершены работы по устройству наплавляемой рулонной кровли секции Е и Ж.
- Завершены работы по замоноличиванию технологических отверстий лестничных маршей секции Ж.

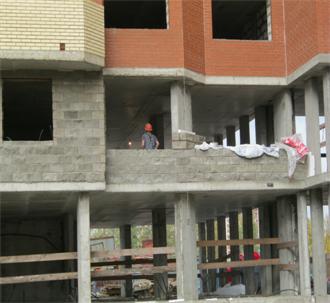

- Продолжаются работы по устройству межкомнатных перегородок с 1 по 4 этаж из полнотелого силикатного блока толщиной 80 мм и пазогребневой плитой.
- Продолжаются работы по устройству парадных входов в секции Е и Ж.

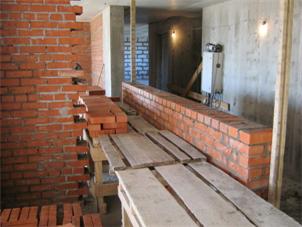

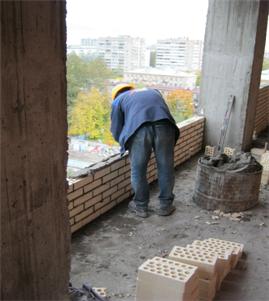

Устройство межквартирных перегородок Устройство межкомнатных перегородок

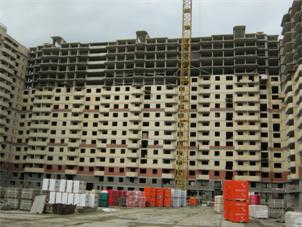

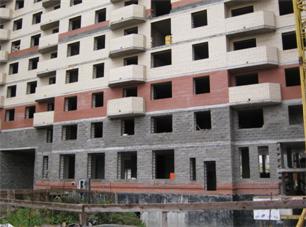

Секции И, К, Л:

Вид на секции со стороны пр. Маршала Блюхера. Вид на секции со стороны внутреннего двора.
- Завершено возведение монолитных колонн для устройства защитного навеса над аппарелью въезда-выезда в подземный паркинг со стороны пр. Маршала Блюхер
- Завершены монолитные работы на секциях.

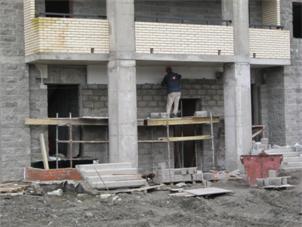

- Ведутся работы по облицовке кирпичом наружных стен 13-го этажа со стороны пр. Металлистов и наружных стен 13-го этажа со стороны пр. Маршала Блюхера.
- Продолжаются работы по установке межквартирных перегородок (материал – кирпич, толщиной 250 мм).
- Продолжаются работы по облицовке искусственным камнем 1-2 этажа секции Л.
- Продолжается возведение вентиляционных шахт

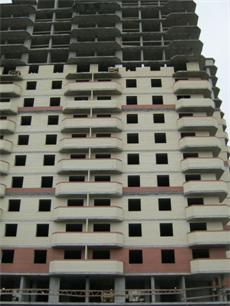

Облицовка кирпичом наружных стен. Облицовка искусственным камнем .

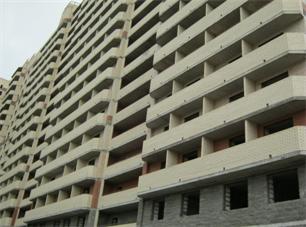

Облицовка искусственным камнем секции К Облицовка искусственным камнем секции К
(со стороны пр. Маршала Блюхера) (внутренний дворик)

Вид на секции Л со стороны проспекта Металлистов

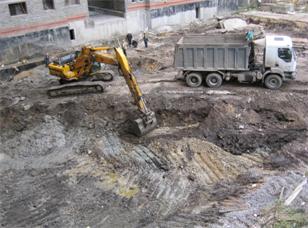

Начата отрывка котлована под паркинг между секциями Д, Е, Ж и М, Н, О (большой дворик).

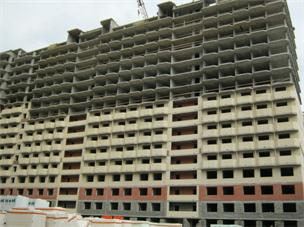

Секции М, Н, О:

Вид на секции со двора. Вид на секцию с Кондратьевского пр.

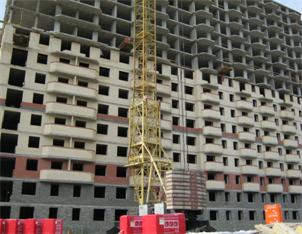

- Продолжаются монолитные работы на технических этажах секций Н, О. Работу бригад каменщиков обеспечивают 2 башенных крана.
- Продолжаются работы по облицовке кирпичом наружных стен секций М, Н, О на уровне 10-11-го этажа.
- Продолжаются работы по облицовке искусственным камнем секций М, Н, О на уровне 2-го этажа.
- Завершены монолитные работы на техническом этаже секции М.

Вид на секцию М со стороны Вид на секции Н, О со стороны Кондратьевского
Кондратьевского проспекта. проспекта.

Вид на секцию М со двора. Вид на секции Н, О со двора.
(облицовка искусственным камнем 1эт.)
В отчётный период происходил завоз строительных материалов (кирпич, газобетон, стеновые полнотелые силикатные блоки и пазогребневая плита для межкомнатных перегородок) и их складирование на территории внутреннего двора между корпусами Д, Е, Ж и М, Н, О. Вывоз грунта из котлована. Проводилась уборка территории и вывоз мусора.
