Жилой комплекс «Премьер Палас»

Ход строительства по состоянию на 30.06.2017 г.

1-й этап строительства

1 пусковой комплекс

Корпуса В1-1(3.7; 3.4), В1-2(3.2), В1-3(3.8; 3.5)

Корпуса СДАНЫ

Разрешение на ввод в эксплуатацию от 01.01.2001 г.

Северный и Восточный фасад корпуса В1-3

Секции И, К, З

Южный фасад корпуса В1-3

Секции И, З, Ж

Северный фасад корпуса В1-2. Секции Е, Д

Западный и Северный фасад корпуса В1-1.

Секции А, Б, В, Г

Корпус В1-5(4.4); корпуса 6, 7, 8 – паркинг В1-Г

Корпуса СДАНЫ

Разрешение на ввод в эксплуатацию от 01.01.2001 г.

Восточный фасад

Западный фасад

2 пусковой комплекс

Корпус В1-4(4.3); корпус 9.1- паркинг В1-Г2

Корпуса СДАНЫ

Разрешение на ввод от 01.01.2001 г.

Восточный фасад

Западный фасад

Вулкан-1-Г (корп. 6, 7, 8, 9.1) (паркинг)

Паркинг корпус 6

Паркинг корпус 7

Паркинг корпус 8

Паркинг корпус 9.1

2-й этап строительства

Разрешение на строительство от 01.01.2001г.

Корпус В2-1 (корп. 3.3а, 3.3б, 3.6)

Корпуса СДАНЫ

Разрешение на ввод в эксплуатацию от 28.04.17 г.

Заселение с 19.06.17 г.

Южный фасад. Секции А, Б, В

Западный и Северный фасад. Секции А, Б, В, Г, Д

Парадная. Секция Б

Восточный фасад. Секции В, Г, Д

Корпус В2-3 (корп. 3.1)

Корпус СДАН

Разрешение на ввод в эксплуатацию от 28.04.17 г.

Заселение с 19.06.17 г.

Северный фасад. Секции Ж, Е

Южный фасад. Секция Е

Холл парадной. Секция Ж

Квартирный холл. Секция Ж

Корпус В3-1 (корп. 2.2, 2.1б).

НЕ нашли? Не то? Что вы ищете?

Корпуса СДАНЫ

Разрешение на ввод в эксплуатацию от 28.04.17 г.

Заселение с 19.06.17 г.

Восточный фасад. Секции А, Б, В

Западный фасад. Благоустройство территории

Западный фасад. Секции А, Б, В

Парадная. Секция В

Корпус В3-3 (корп. 2.1а)

Корпус СДАН

Разрешение на ввод в эксплуатацию от 28.04.17 г.

Заселение с 19.06.17 г.

Северный фасад

Парадная. Секция Г

Квартирный холл. Секция Г

5-й этап строительства

Разрешение на строительство от 01.01.2001 г.

Вулкан-2-Г Корпус 10 (паркинг)

Завершены работы по внутренней отделке паркинга: оштукатуривание и покраска стен, чистовая отделка внутренних тех. помещений, заливка чернового пола, заливка финишного пола паркинга.

Завершен монтаж вентиляции, системы пожаротушения и др. инженерных сетей.

Завершены работы по нанесению полимерного покрытия пола в паркинге.

Завершены работы по монтажу автоматики подъемного механизма ворот паркинга.

Завершены работы по нанесению разметки.

Паркинг Корпус 10

6-й этап строительства

Разрешение на строительство от 01.01.2001 г.

Корпус В2-2 (корп. 4.2): срок сдачи IV кв. 2017 г.

Закончены подготовительные работы для продолжения монолитных работ по отливке плиты паркинга (объект 11): демонтирован цементный цех, расчистка от строительного мусора прилегающей территории.

Выполнены работы по устройству трансформаторной подстанции (ТП).

В паркинге (корп. 11): закончена заливка плиты, выполнены работы по заливке несущих вертикальных колонн.

Закончены работы по возведению монолитного каркаса корпуса: выполнена заливка плиты кровли корпуса, а также кирпичная кладка парапета плоской кровли. Демонтирован башенный кран.

Закончена кирпичная кладка фасада и внутренних стен. На кровле закончены работы по кирпичной кладке технических надстроек.

Выполнены технологические отверстия в кровле паркингов 9.2 и 11 для установки системы вентиляции паркинга.

Закончены монолитные работы по устройству плиты под эксплуатируемую кровлю между корпусами В2-2 и В3-2 (крыша паркинга корп. 11. и НП со стороны р. М. Невка).

Закончены работы по устройству внутренних стен: межквартирные стены выполнены из кирпича; закончено возведение межкомнатных стен из плит на 16 эт. (плита силикатная полнотелая перегородочная).

Закончены работы по кирпичной кладке стен технических помещений на 1 эт.

Закончены работы по установке стеклопакетов

Закончены работы по монтажу и остеклению витражных конструкций.

Продолжаются работы по устройству кровли: выполнены засыпка керамзитом, стяжка, наплавление рулонной гидроизоляции, укладка теплоизоляционных плит и тротуарной плитки.

Продолжается монтаж ограждения квартирных террас.

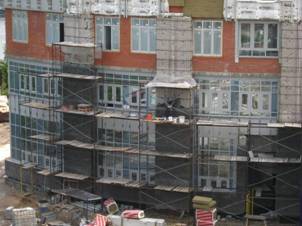

Продолжаются работы по устройству вентилируемого фасада: навес матов теплоизоляции и паропроницаемой ветрозащитной плёнки, монтаж направляющих и керамогранита, монтаж алюкобонда.

Продолжаются работы по облицовке фасада натуральным камнем (гранитом).

Продолжаются работы по устройству системы отопления корпуса.

Продолжаются работы по устройству внутренних инженерных сетей дома: прокладка труб канализации, водоснабжения, вентиляции, электричества и др. сетей.

Начаты работы по заливке стяжки в квартирах.

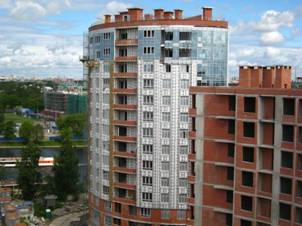

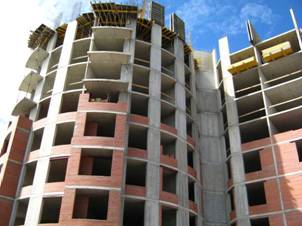

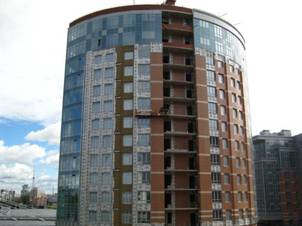

Восточный фасад

Западный фасад

Кровля корпуса

Облицовка фасада

Разводка инженерных сетей

Стяжка в квартире

Корпус В3-2 (корп. 4.1): срок сдачи IV кв. 2017 г.

Закончены работы по вскрытию оголовков свайного поля и устройству котлована для фундаментной плиты корпуса В3-2.

Закончены засыпка песка, щебня, выполнена стяжка плиты фундамента.

Закончены подготовительные работы для устройства плиты фундамента корпуса: вязка арматуры - выполнена заливка плиты фундамента.

Выполнен монтаж башенного крана, рядом с фундаментом корпуса В3-2.

Закончена заливка монолитом стилобата между корпусами В3-2 и В3-3.

Закончены работы по возведению монолитного каркаса корпуса: выполнена заливка плиты кровли корпуса, а также кирпичная кладка парапета плоской кровли.

Демонтирован башенный кран.

Закончена кирпичная кладка фасада и внутренних стен, технических надстроек на кровле.

Закончены работы по прокладке высоковольтных электрических сетей к трансформаторной подстанции.

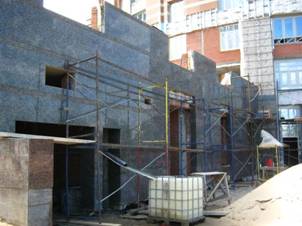

Закончены работы по кирпичной кладке фасада и стен в НП и тех. помещениях на 1-2 эт.

Закончены работы по возведению межкомнатных стен в квартирах из полнотелых силикатных перегородочных плит.

Закончены работы по устройству кровли: выполнены засыпка керамзитом, стяжка, наплавление рулонной гидроизоляции, укладка теплоизоляционных плит и тротуарной плитки.

Закончены работы по установке стеклопакетов.

Продолжается монтаж ограждения квартирных террас.

Продолжаются работы по монтажу и остеклению витражных конструкций.

Продолжаются работы по устройству системы отопления корпуса.

Продолжаются работы по устройству внутренних инженерных сетей дома: прокладка труб канализации, водоснабжения, вентиляции, электричества и др. сетей.

Продолжаются работы по устройству вентилируемого фасада: навес матов теплоизоляции и паропроницаемой ветрозащитной плёнки, монтаж направляющих и керамогранита.

Продолжаются работы по облицовке фасада натуральным камнем (гранитом).

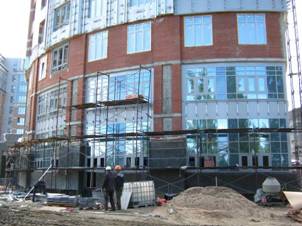

Восточный фасад

Западный фасад

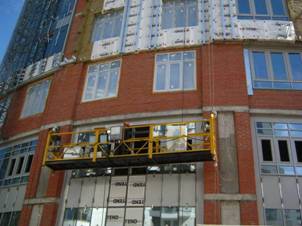

Остекление витражных конструкций

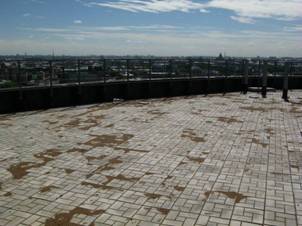

Кровля корпуса

Разводка инженерных сетей

Облицовка фасада

Вулкан-2-Г (корп. 9.2, корп. 11) (паркинг)

Завершены работы по кирпичной кладке фасада.

Продолжаются работы по устройству фасада: навес матов теплоизоляции и ветрозащитной пленки, армирование, облицовка гранитом.

Продолжается монтаж вентиляции и инженерных сетей в паркинге корп. 11.

Начаты работы по устройству эксплуатируемой кровли паркинга корп. 11: укладка влагозащитной пленки, засыпка керамзита.

Северный фасад корпуса 11

Северный фасад корпуса 9.2

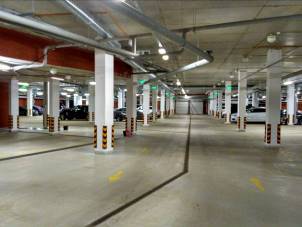

Паркинг корпус 11

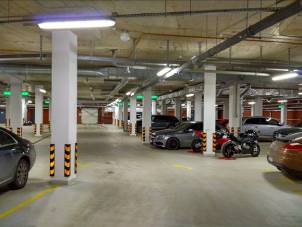

Паркинг корпус 9.2

Устройство эксплуатируемой кровли паркинга корп. 11

3-й этап строительства

Разрешение на строительство от 01.01.2001 г.

Корпус В4-2 (корп. 1.2, 1.3, 1.4): срок сдачи II кв. 2018 г.

Закончены работы по устройству свайного поля – залито 408 свай

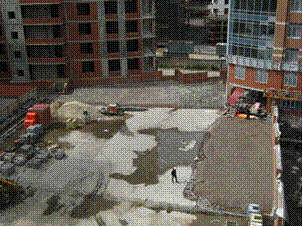

Закончены работы по вскрытию оголовков свайного поля и устройству котлована для фундаментной плиты корпуса В4-2. Закончена засыпка песка, щебня

Закончены работы по устройству плиты фундамента корпуса: вязка арматуры - выполнена заливка плиты фундамента

Закончены работы по монтажу башенного крана рядом с секцией А корпуса В4-2.

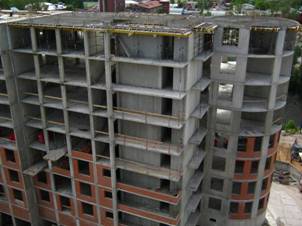

Завершены работы по возведению монолитного каркаса корп. В4-2 (монтаж опалубки, армирование, заливка бетона): закончены работы по заливке перекрытия кровли.

Завершены работы по возведению технических надстроек и ограждающего парапета на крыше корпуса.

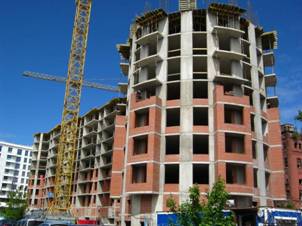

Продолжаются работы по кирпичной кладке фасада корпуса - 11эт.

Продолжаются работы по возведению межкомнатных стен в квартирах из полнотелых силикатных перегородочных плит.

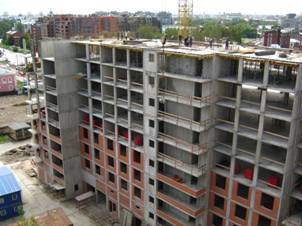

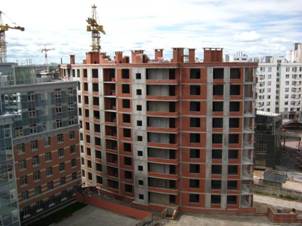

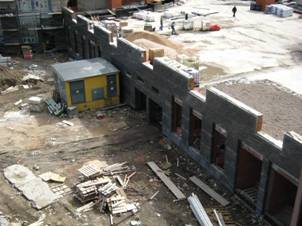

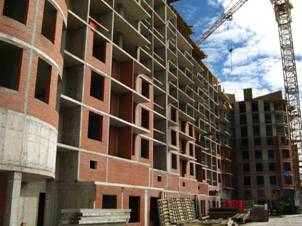

Восточный фасад

Западный фасад

Возведение надстроек на кровле корпуса

Межкомнатные перегородки

Корпус В4-3 (корп. 1.5, 1.7): срок сдачи II кв. 2018 г.

Закончены работы по устройству свайного поля – залито 480 свай

Закончены работы по вскрытию оголовков свайного поля и устройству котлована для фундаментной плиты корпуса В4-3

Закончены работы по устройству плиты фундамента корпуса В4-3 сек. А и В: армирование, заливка фундаментной плиты

Закончены работы по вскрытию оголовков свайного поля и устройству котлована для плиты фундамента корпуса В4-3 (сек. Б): закончены работы по заливке фундаментной плиты сек. Б. Закончены работы по монтажу башенного крана рядом с В4-3 (сек. В)

Продолжаются работы по возведению монолитного каркаса корпуса В4-3 (монтаж опалубки, армирование, заливка бетона): начаты работы по устройству межэтажного перекрытия между 10-11 этажами (секции А, Б), начаты работы по возведению несущих стен на 10-ом этаже (секция В).

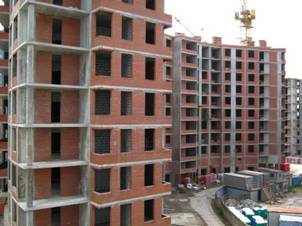

Продолжаются работы по кирпичной кладке фасада корпуса – 6 этаж.

Западный фасад. Секции А, Б, В

Южный фасад. Секции А, Б, В

Устройство межэтажного перекрытия 10-11 эт.

Секции Б, В

Устройство межэтажного перекрытия 10-11 эт.

Секция А

Восточный фасад. Секция В

Северный фасад. Секция А

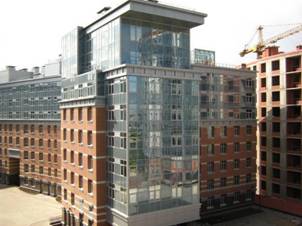

Общий вид ЖК «Премьер Палас»

Вид на 1 очередь с Лазаревского моста

Вид на 1 и 2 очередь с Лазаревского моста
