Жилой комплекс «Граф Орлов»
Ход строительства по состоянию на 30.04.2017г.
1 этап строительства
Корпус Пигмент 1
Дом СДАН
Разрешение на ввод в эксплуатацию от 01.01.2001г.

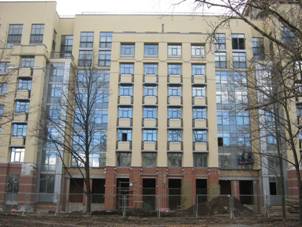

Начало заселения - март 2015г.
|
|

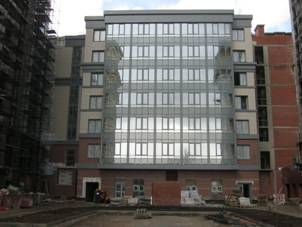

Вид со стороны Варшавской ул. | Вид с дворовой территории (юго-восток) |
Корпус Пигмент 2
Дом СДАН
Разрешение на ввод в эксплуатацию от 12.03 2015 г.
Начало заселения - июль 2015г.
|
|

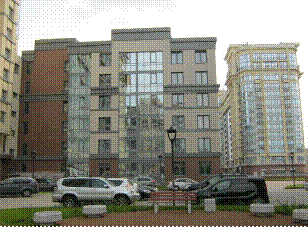

Вид со стороны (юго-восток) | Вид с дворовой территории (юго-запад) |
Корпус Пигмент 10
Дом СДАН
Разрешение на ввод в эксплуатацию от 01.01.2001г.

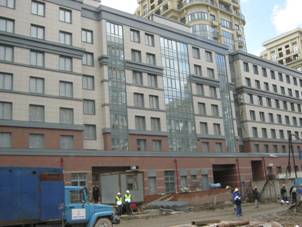

Начало заселения - май 2015г.
|
|

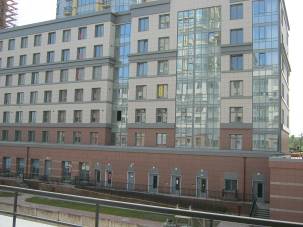

Вид со стороны Варшавской ул. (юго-запад) | Вид с стороны дворовой территории |
Корпус Пигмент 9
Дом СДАН
Разрешение на ввод в эксплуатацию от 01.01.2001г.
Начало заселения - декабрь 2015г.
|
|

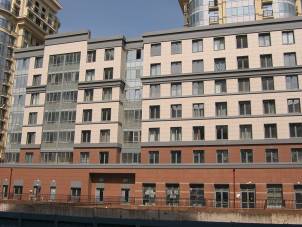

Вид со стороны ул. Победы (северо-запад) | Вид со стороны Московского пр. (восточный фасад) |
Корпус Пигмент 9А (секции П9-10, П9.3-2)
Дом СДАН
Разрешение на ввод в эксплуатацию от 01.01.2001г.
Начало заселения-июнь2015г.
|
|
Вид со стороны пешеходного променада (южный фасад) | Вид со стороны дворовой территории (северный фасад) |
Корпус Пигмент 2А (секции П1-2, П2.3-2)
Дом СДАН
Разрешение на ввод в эксплуатацию от 01.01.2001г.
Начало заселения - апрель 2015г.
|
|
Вид со стороны пешеходного променада (северный фасад) | Вид со стороны дворовой территории (южный фасад) |
5 этап строительства
Автостоянка П1г
Разрешение на ввод в эксплуатацию от 01.01.2001г.
29 марта 2016г. началась передача машиномест
Автостоянка П9г
Разрешение на ввод в эксплуатацию от 01.01.2001г.
28 апреля 2016г. началась передача машиномест
|
|
Паркинг 1г | Паркинг 9г |
Въездные группы на территорию ЖК «Граф Орлов»
|
Вид с Варшавской ул. |
2 этап строительства

Корпус Пигмент 5 (секции П5.1, П5.2, П5.3)
окончание строительства - III кв. 2017г.
Монолитные работы, кирпичная кладка фасадов завершены
Лестничные марши смонтированы и установлены с 1-8 этаж
Завершены работы по остеклению фасада с восточной стороны 1-8 этаж
Завершены работы по межкомнатным перегородкам 2-8 этаж
Завершены работы по монтажу фановых труб
Завершены работы по горизонтальной разводке отопления с установкой радиаторов отопления
Завершено устройство стяжки полов в жилых помещениях
Завершена установка балконных ограждений
Завершены работы по остеклению витражных конструкций 2-8 эт.
Завершены утепление, оштукатуривание и окраска фасадов 2-8 эт.
Завершены работы по установке квартирных дверей
Завершены штукатурные работы в МОП
Завершены работы по гидроизоляции цокольного этажа
Завершены работы по установке ограждений кровли
Продолжаются работы по монтажу систем водоснабжения квартир
Продолжаются работы по устройству стяжки полов в МОП
Продолжаются электромонтажные работы
Продолжаются работы по монтажу вентфасада первого этажа
Продолжаются работы по установке противопожарных дверей в МОП
Продолжаются работы по подключению к сетям водоснабжения и канализации
Продолжаются работы по устройству входных групп помещений 1 и цокольного этажей
Продолжаются работы по монтажу подвесных потолков в МОП
Начаты работы по монтажу лифтов.
|
|

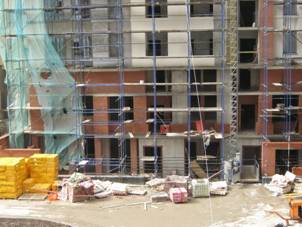

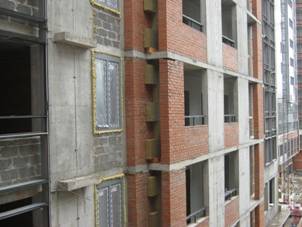

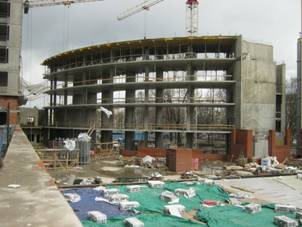

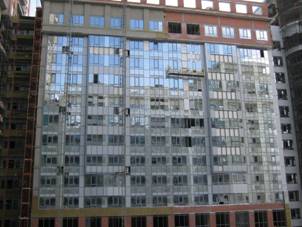

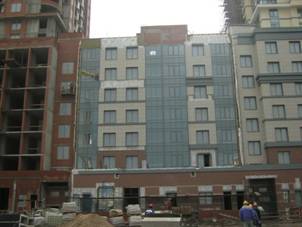

Восточный фасад | Западный фасад |
|
|

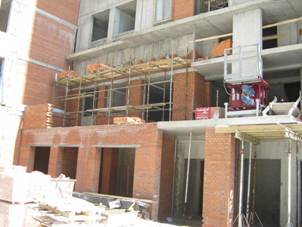

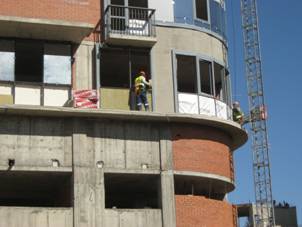

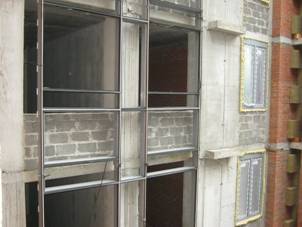

Фасадные работы | Установка окон первого этажа |
|
|
Отделочные работы в МОП | Установка лифтового оборудования |
|
|

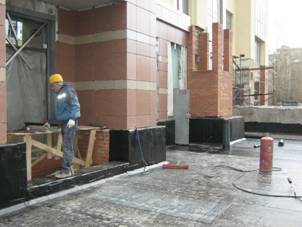

Устройство входных групп НП |
4 этап строительства
Корпус Пигмент 3
окончание строительства - III кв. 2017г.
Секция А (П3.1)
Закончен монолитный каркас
Лестничные марши установлены с 1-17 этаж
Лифтовые шахты смонтированы с 1-17 этаж*
Завершена кирпичная кладка фасадов 4-17 этаж
Завершена установка фановых труб и стояков ГВС, ХВС с 4 по 17 этажи
Завершена кладка межкомнатных перегородок
Завершена вертикальная разводка отопления с установкой радиаторов с 4 по 17 этаж
Завершены работы по установке стеклопакетов
Завершены работы по устройству стяжки в квартирах
Завершена установка балконных металлических ограждений
Завершены работы по остеклению витражных конструкций с 4 по 17 этаж
Завершены работы по утеплению и оштукатуриванию фасадов с4 по 17 этаж
Завершены работы по монтажу лифтов
Завершены работы по установке входных дверей в квартиры
Продолжаются электромонтажные работы
Продолжаются работы по кирпичной кладке в МОП
Продолжается устройство стяжки в МОП
Продолжаются работы по оштукатуриванию стен в МОП
Продолжаются работы по утеплению стен лестниц в МОП
Продолжаются работы по устройству лифтовых холлов
Продолжаются работы по устройству входных групп в секцию
Начат монтаж подвесных потолков в МОП
Начаты работы по укладке напольной плитки в МОП
Начаты работы по установке противопожарных дверей в МОП.
|
|

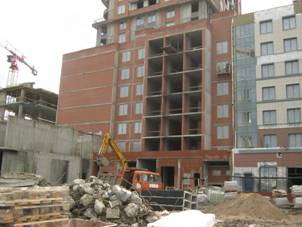

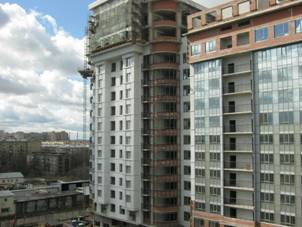

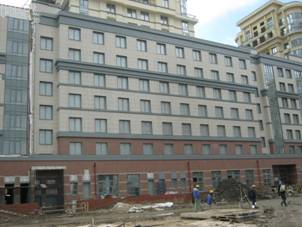

Западный фасад | Восточный фасад |
|
|
Установка розеток и выключателей в квартирах | Штукатурные работы в МОП |
|
|
Укладка напольной плитки в МОП. | Монтаж подвесных потолков в МОП. |
|
|
Установка пожарных гидрантов в МОП | Установка окон в коммерческих помещениях |
| |
Установка противопожарных дверей в МОП | |
Секция Б, В (П3.2)
Лестничные марши установлены с 1-15 этаж
Лифтовые шахты смонтированы с 1-15 этаж
Завершена установка фановых труб с 1-15 этаж
Завершены работы по установке межкомнатных перегородок с 4-15 этаж
Завершены работы по кладке разделительной стены из газобетона между лоджией и жилым помещением с 4-15 этаж
Завершены работы по установке стеклопакетов
Закончены работы по установке ограждений переходных балконов
Завершены работы по установке стояков водоснабжения (ГВС, ХВС) с 1-14 этаж
Завершены работы по кирпичной кладке фасадов
Завершены работы по утеплению и оштукатуриванию фасадов
Завершены работы по установке стояков отопления и радиаторов
Завершены работы по установке входных дверей в квартиры
Завершены работы по остеклению витражных конструкций
Продолжаются электромонтажные работы
Продолжаются работы по устройству стяжки полов в квартирах
Продолжаются работы по устройству стяжки в МОП
Продолжаются работы по устройству технических каналов в МОП
Продолжаются работы по утеплению и оштукатуриванию лестниц и МОП
Продолжаются работы по оштукатуриванию и окраске фасадов
Продолжаются работы по монтажу лифтов
Продолжаются работы по устройству входных групп секции

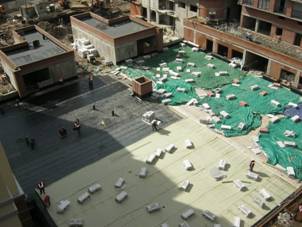

Продолжаются работы по гидроизоляции цокольного этажа
Начаты штукатурные работы в межквартирных холлах
|
|

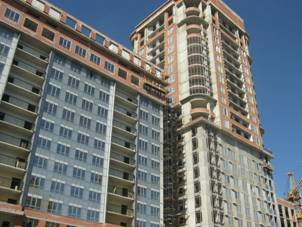

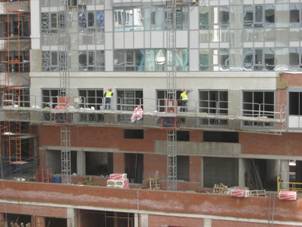

Восточный фасад | Западный фасад |
|
|
Установка двери в квартиру. | Установка лифтового оборудования |
Корпус П3В (секция П3.3)
окончание строительства - III кв. 2017г.
Монолитные работы по корпусу завершены
Лестничные марши установлены с 1-24 этаж
Лифтовые шахты смонтированы с 1-24 этаж

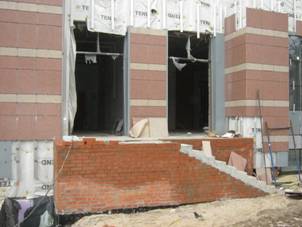

Работы по кирпичной кладке фасадов завершены 4-24 этаж
Завершена установка межкомнатных перегородок 4-22 этаж
Завершена установка фановых труб 1-24 этаж
Завершена горизонтальная разводка отопления с установкой радиаторов 4-24 этаж
Завершены работы по установке стеклопакетов
Завершены работы по устройству стяжки в квартирах
Завершены электромонтажные работы в квартирах
Завершена разводка ХВС, ГВС в квартирах
Завершены работы по остеклению витражных конструкций 4-24 эт.
Продолжаются работы по утеплению и оштукатуриванию и фасадов
Продолжаются работы по устройству технических каналов в МОП
Продолжаются работы по установке балконных ограждений
Продолжаются работы по установке радиаторов отопления в МОП
Продолжаются работы по устройству стяжки в МОП
Продолжаются работы по утеплению и оштукатуриванию стен в МОП
Продолжаются работы по установке металлических дверей
Продолжаются работы по устройству лифтовых холлов и входной группы в секцию
Продолжаются работы по монтажу лифтов
|
|

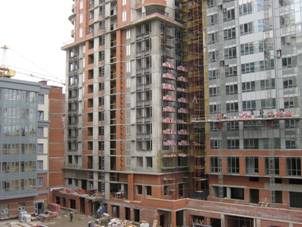

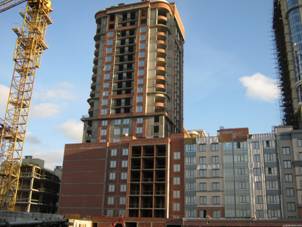

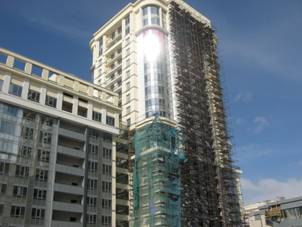

Юго-восточный фасад | Юго-западный фасад |
|
|
Северный фасад | Кирпичная кладка фасадов 1-3 этажей |
| |
Штукатурные работы на переходных балконах |
Корпус П3А (секция П2-3)
окончание строительства - III кв. 2017г.
Монолитные работы по корпусу, кирпичная кладка фасадов завершены
Лестничные марши установлены с 1-7 этаж
Лифтовые шахты смонтированы и установлены с 1-7 этаж
Межкомнатные перегородки установлены с 1-7 этаж
Завершены работы по вертикальной разводке отопления и монтаж радиаторов
Завершен монтаж труб ХВС, ГВС и фановых труб с 1 по 7 этаж
Завершено: установка стеклопакетов, остекление витражных конструкций
Завершено утепление и оштукатуривание лоджий
Завершено устройство стяжки полов в квартирах
Завершены работы по оштукатуриванию стен в МОП
Завершены работы по установке и остеклению витражных конструкций 1 этажа
Завершены работы по установке металлических дверей в квартиры
Завершены работы по монтажу вент фасада
Завершены работы по укладке напольной плитки в МОП
Продолжаются электромонтажные работы в МОП
Продолжаются работы по монтажу лифтов
Продолжаются работы по подключению корпуса к сетям водоснабжения и канализации
|
|

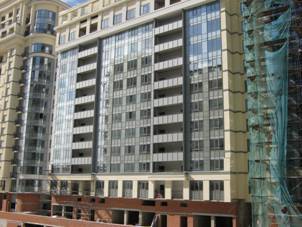

Южный фасад | Северный фасад |
|
|
Монтаж электрооборудования в МОП | Монтаж лифтов |
| |
Работы в МОП | |
Корпус П3Б (секция П3.3-2)
окончание строительства - III кв. 2017г.
Монолитные работы, кирпичная кладка фасадов завершены
Лестничные марши смонтированы и установлены с 1-7 этаж
Лифтовые шахты смонтированы и установлены с 1-7 этаж
Завершены работы по установке внутренних кирпичных перегородок со 2 -7 этаж
Завершены работы по установке стеклопакетов корпуса 2 -7 этажи
Завершены работы по разводке ГВС, ХВС, канализации
Завершены работы по горизонтальной разводке отопления (без установки радиаторов)
Завершена установка противопожарных дверей в МОП
Завершены работы по остеклению витражных конструкций
Завершены работы по установке радиаторов отопления
Завершены работы по монтажу вентфасада
Продолжаются работы по устройству входной группы
Продолжаются штукатурные работы в МОП
Продолжаются электромонтажные работы
Продолжаются работы по оштукатуриванию стен в помещениях
Продолжаются работы по устройству стяжки
Продолжаются работы по подключению корпуса к сетям канализации
Продолжаются работы по монтажу лифтов
Начаты работы по установке ограждений лестничных маршей.
|
|
Северный фасад | Монтаж ограждений лестничных маршей. |
|
|
Штукатурные работы в помещениях | Штукатурные работы в МОП |
|
|
Работы в МОП | Установка противопожарных дверей в МОП |
Корпус П4А (секция П3-4)
окончание строительства - IV кв. 2017
Монолитные работы по корпусу завершены
Лестничные марши смонтированы и установлены с 1-7 этаж
Лифтовые шахты смонтированы и установлены с 1-7 этаж
Завершены работы по кирпичной кладке фасадов
Завершены работы по установке стеклопакетов
Завершены работы по остеклению витражных конструкций
Завершены работы по установке межкомнатных перегородок
Завершены работы по установке дверей в квартиры
Завершены работы по гидроизоляции кровли корпуса
Продолжаются электромонтажные работы
Продолжаются работы по устройству входной группы
Продолжаются работы по утеплению фасада
Продолжаются работы по подключению к сетям водоснабжения, канализации
Продолжаются работы по монтажу вентфасада
Продолжаются работы по установке входных дверей в корпус
|
|

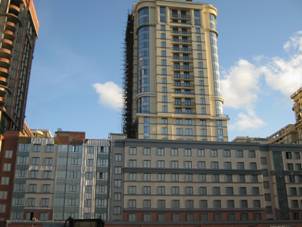

Северный фасад | Южный фасад |
|
|
Монтаж лифтового оборудования. | Электромонтажные работы |
6 этап строительства

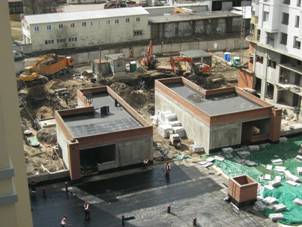

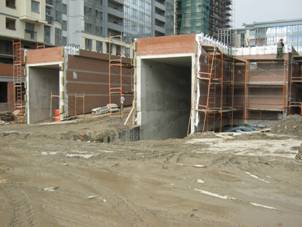

Паркинг П3г (автостоянка)

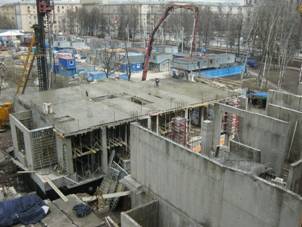

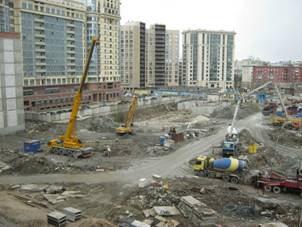

окончание строительства – IV кв. 2018г.
Завершены монолитные работы по устройству кровли паркинга
Завершены работы по установке вентиляционных шахт
Завершены работы по гидроизоляции кровли и стен паркинга

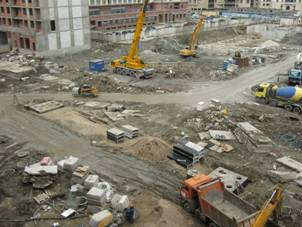

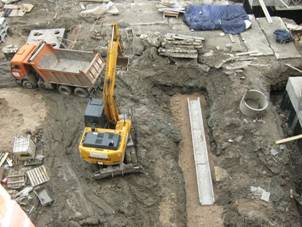

Продолжаются работы по устройству въездной группы и входов
Продолжаются работы по устройству кровли паркинга
Продолжаются работы по устройству освещения на эксплуатируемой кровле паркинга
Продолжаются работы по устройству технологических помещений паркинга
Продолжаются работы по монтажу вентфасада въездной группы
Продолжаются работы по благоустройству на кровле паркинга
|
|

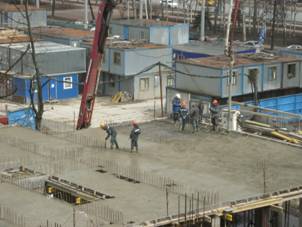

Въездная группа | Работы на кровле паркинга |
| |
Монтаж вентфасада |
7 этап строительства
Корпус Пигмент 4
окончание строительства - IV кв. 2017г.
Секция А (П.4.1):
Монолитные работы по секции завершены
Лестничные марши установлены с 1-17 этаж
Лифтовые шахты смонтированы с 1-17 этаж

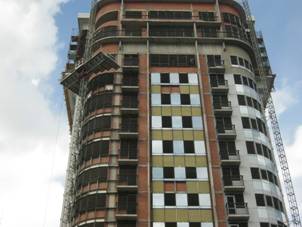

Завершены работы по кирпичной кладке фасадов с 4 -17 этаж
Завершены работы по установке стеклопакетов
Продолжаются работы по установке межкомнатных перегородок
Продолжаются работы по кирпичной кладке в МОП
Продолжаются работы по утеплению и оштукатуриванию фасадов
Продолжаются работы по утеплению переходных балконов в МОП
Продолжаются работы по монтажу витражных конструкций
Продолжается установка балконных ограждений
|
|
Восточный фасад | Западный фасад |
|
|

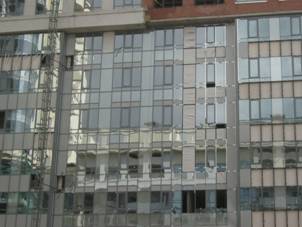

Работы по утеплению и оштукатуриванию фасадов. | Монтаж и остекление витражных конструкций |
|
|
Остекление витражных конструкций | Остекление витражных конструкций |
Секции Б, В (П4.2):
Монолитные работы завершены
Лестничные марши установлены с 1-15 этаж
Лифтовые шахты смонтированы с 1-15 этаж
Завершены работы по кладке разделительной стены из газобетона между лоджией и жилым помещением
Завершены работы по установке стеклопакетов
Завершены работы по установке межкомнатных перегородок
Завершены работы по утеплению переходных балконов в МОП
Завершена установка витражных конструкций
Завершены работы по установке ограждающих конструкций переходных балконов
Продолжаются работы по устройству входной группы
Продолжаются работы по кирпичной кладке в МОП
Продолжаются работы по кирпичной кладке фасадов
Продолжаются работы по утеплению и оштукатуриванию фасадов
Продолжаются работы по устройству нежилых помещений 1 этажа
Продолжаются работы по остеклению витражных конструкций
Продолжаются работы по установке ливневой канализации
Продолжаются работы по утеплению и гидроизоляции кровли
|
|
Западный фасад | Восточный фасад |
|
|

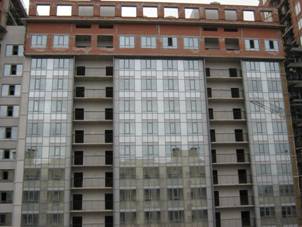

Работы по утеплению и оштукатуриванию фасадов | Остекление витражных конструкций |
Корпус П4В (секция П4.3)
окончание строительства – IV кв. 2017
Монолитные работы завершены
Лестничные марши установлены с 1-24 этаж
Лифтовые шахты смонтированы с 1-24 этаж
Завершены работы по кирпичной кладке фасадов 4-24 этаж
Завершены работы по установке стеклопакетов
Завершены работы по установке металлических ограждений балконов
Продолжаются работы по установке межкомнатных перегородок
Продолжаются работы по устройству входной группы
Продолжаются работы по монтажу ливневой канализации
Продолжаются работы по кирпичной кладке фасадов 1-3 этажа
Продолжаются работы по утеплению и оштукатуриванию фасадов
Продолжаются работы по утеплению переходных балконов в МОП
Продолжаются работы по монтажу витражных конструкций
|
|

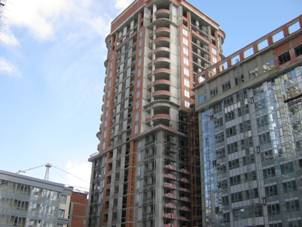

Восточный фасад | Западный фасад |
|
|

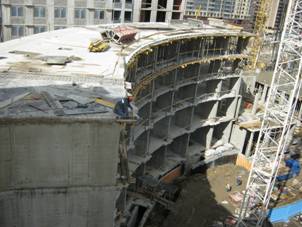

Северный фасад | Устройство входной группы |
|
|
Монтаж витражных конструкций | Остекление витражных конструкций |
|
|

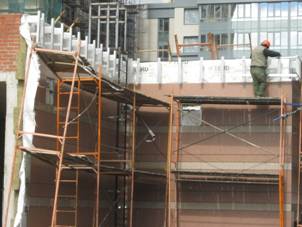

Утепление фасада |
Корпус П4Б (секция П4.3-2)
окончание строительства - IV кв. 2017г.
Монолитные работы по корпусу завершены
Лестничные марши установлены с 1-7 этаж
Лифтовые шахты смонтированы и установлены с 1-7 этаж
Продолжаются работы по установке внутренних перегородок
Продолжаются работы по кирпичной кладке фасадов
Продолжаются работы по утеплению и гидроизоляции кроли корпуса
Продолжаются работы по установке стеклопакетов
Начаты работы по подключению к сетям водоснабжения, канализации
|
|

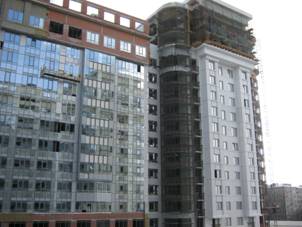

Северный фасад | Подключение к сети водоснабжения |
Паркинг П4г (автостоянка)
окончание строительства - IV кв. 2018г.
Завершены работы по устройству котлована
Завершены монолитные работы по устройству фундаментной плиты
Завершены монолитные работы по устройству въездной группы
Завершены работы по устройству перекрытия паркинга
Продолжаются работы по устройству технологических помещений паркинга
Продолжаются работы по устройству входных групп в паркинг
Продолжаются работы по устройству инверсионной кровли паркинга
|
|

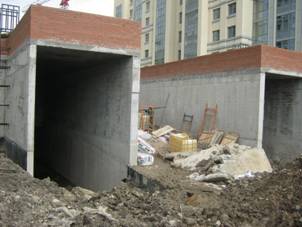

Въездная группа | Въездная группа |
|
|
Работы на кровле паркинга |
8 этап строительства
Корпус Пигмент 5А (секция П5.3с)

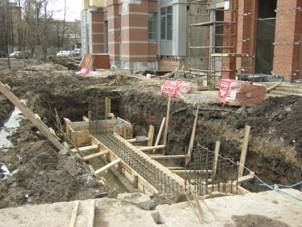

Завершены работы по устройству свайного поля
Продолжаются работы по устройству перекрытия второго этажа
Продолжаются работы по устройству стен третьего этажа
Продолжаются работы по устройству перекрытия пятого этажа
|
|
Южный фасад | Северо-восточный фасад |
|
|
Устройство стен 3 этажа | Устройство перекрытия второго этажа |
9 этап строительства
Корпус С7В (секция С7.3)

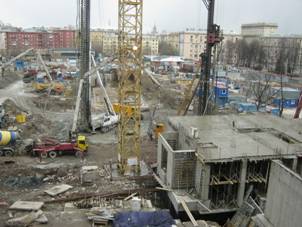

Продолжаются работы по устройству свайного поля
|
Устройство свайного поля |
10 этап строительства
Корпус С8В (секция С8.3)
Продолжаются работы по устройству свайного поля
|
|
Устройство свайного поля |
