Жилой комплекс «Граф Орлов».
Ход строительства по состоянию на 28.02.2017г.
1 этап строительства
Корпус Пигмент 1

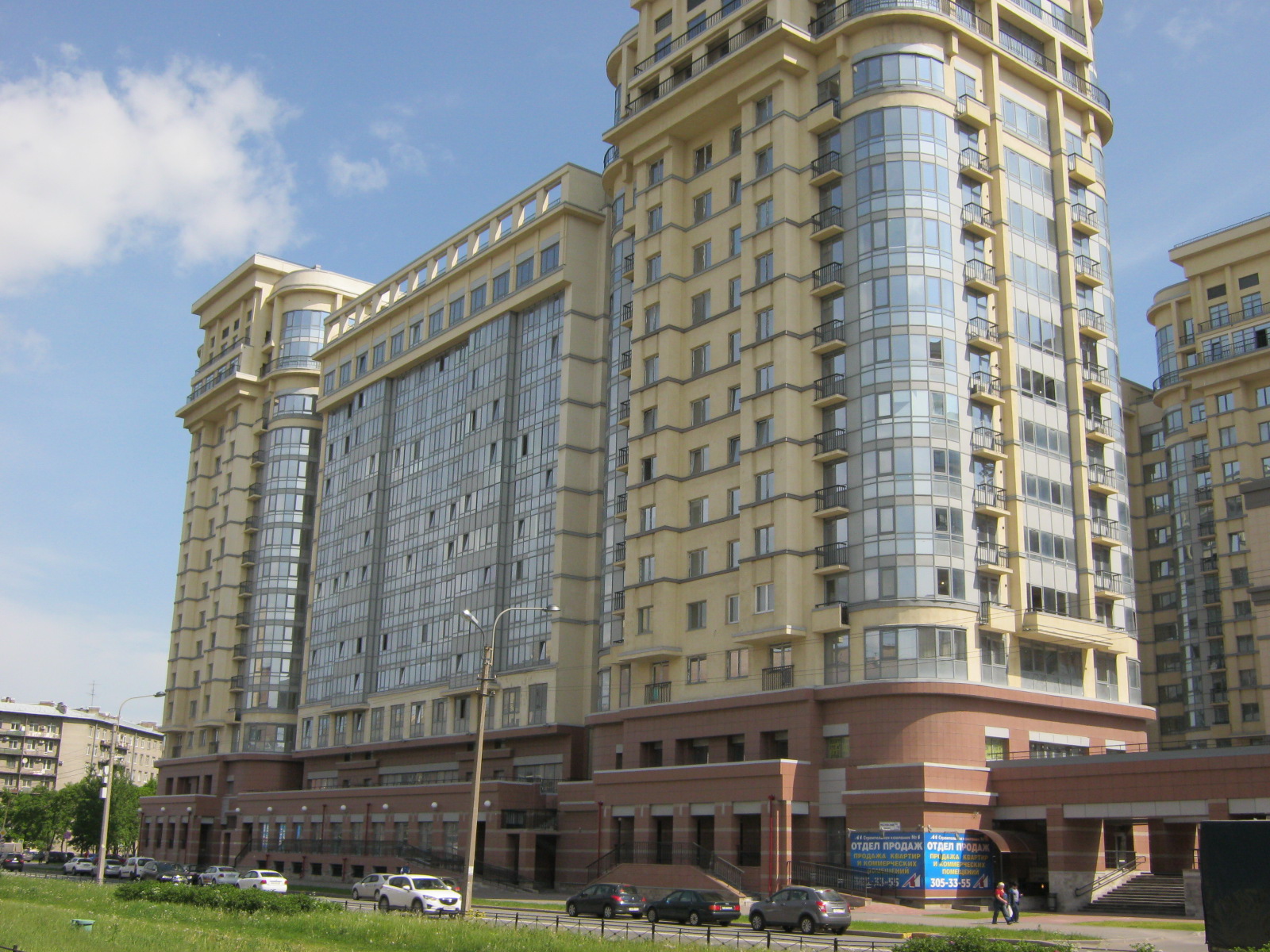

Дом СДАН
Разрешение на ввод в эксплуатацию от 01.01.2001г.
Начало заселения - март 2015г.
|
|

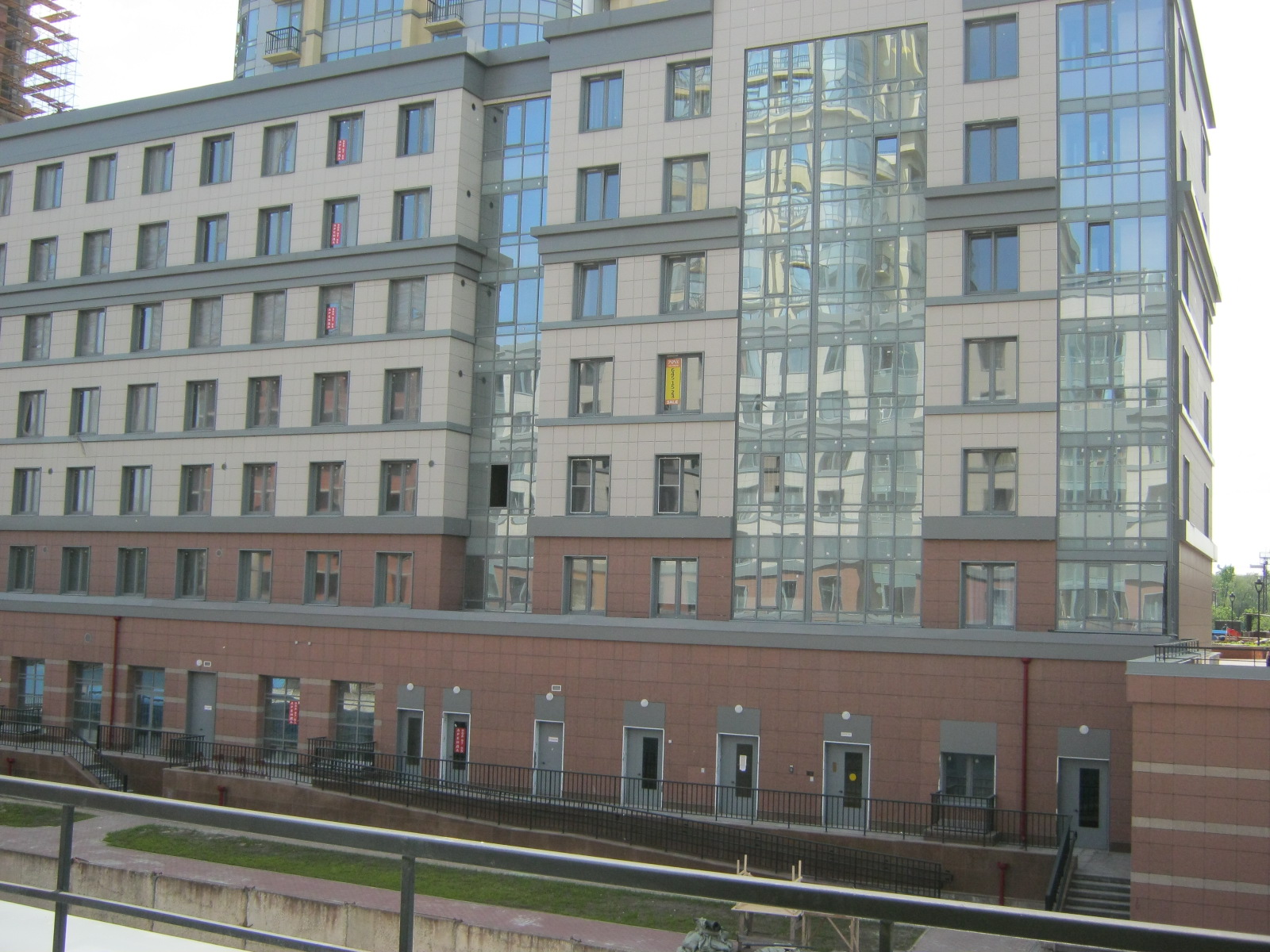

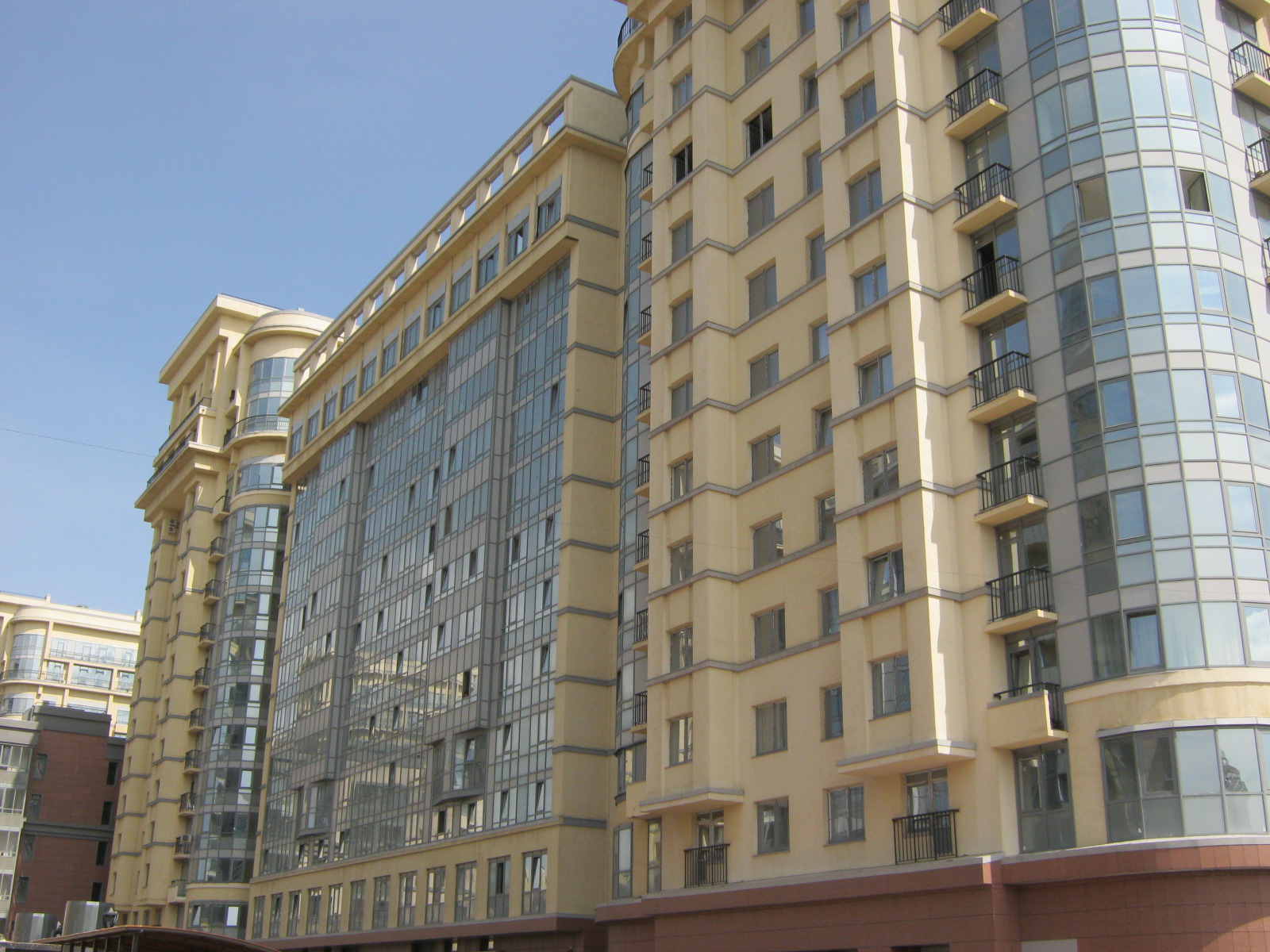

Вид со стороны Варшавской ул. | Вид с дворовой территории (юго-восток) |
Корпус Пигмент 2
Дом СДАН
Разрешение на ввод в эксплуатацию от 12.03 2015 г.
Начало заселения - июль 2015г.
|
|
Вид со стороны (юго-восток) | Вид с дворовой территории (юго-запад) |
Корпус Пигмент 10
Дом СДАН
Разрешение на ввод в эксплуатацию от 01.01.2001г.
Начало заселения - май 2015г.
|
|
Вид со стороны Варшавской ул. (юго-запад) | Вид с стороны дворовой территории |
Корпус Пигмент 9
Дом СДАН
Разрешение на ввод в эксплуатацию от 01.01.2001г.
Начало заселения - декабрь 2015г.
|
|
Вид со стороны ул. Победы (северо-запад) | Вид со стороны Московского пр. (восточный фасад) |
Корпус Пигмент 9А (секции П9-10, П9.3-2)
Дом СДАН
Разрешение на ввод в эксплуатацию от 01.01.2001г.
Начало заселения-июнь2015г.
|
|
Вид со стороны пешеходного променада (южный фасад) | Вид со стороны дворовой территории (северный фасад) |
Корпус Пигмент 2А (секции П1-2, П2.3-2)
Дом СДАН
Разрешение на ввод в эксплуатацию от 01.01.2001г.
Начало заселения - апрель 2015г.
|
|
Вид со стороны пешеходного променада (северный фасад) | Вид со стороны дворовой территории (южный фасад) |
5 этап строительства
Автостоянка П1г
Разрешение на ввод в эксплуатацию от 01.01.2001г.
29 марта 2016г. началась передача машиномест
Автостоянка П9г
Разрешение на ввод в эксплуатацию от 01.01.2001г.
28 апреля 2016г. началась передача машиномест
|
|
Паркинг 1г | Паркинг 9г |
Въездные группы на территорию ЖК «Граф Орлов»
|
Вид с Варшавской ул. |
2 этап строительства
Корпус Пигмент 5 (секции П5.1, П5.2, П5.3)
окончание строительства - II кв. 2017г.

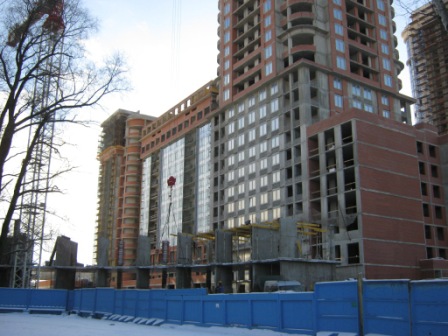

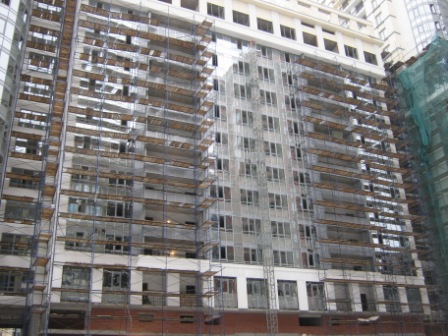

Монолитные работы, кирпичная кладка фасадов завершены
Лестничные марши смонтированы и установлены с 1-8 этаж
Завершены работы по остеклению фасада с восточной стороны 1-8 этаж
Завершены работы по межкомнатным перегородкам 2-8 этаж
Завершены работы по монтажу фановых труб
Завершены работы по горизонтальной разводке отопления с установкой радиаторов отопления
Завершено устройство стяжки полов в жилых помещениях
Завершена установка балконных ограждений

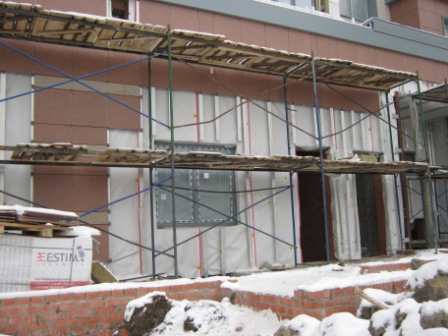

Завершены работы по утеплению, оштукатуриванию и окраске лоджий
Продолжаются работы по монтажу систем водоснабжения квартир
Продолжаются работы по остеклению витражных конструкций

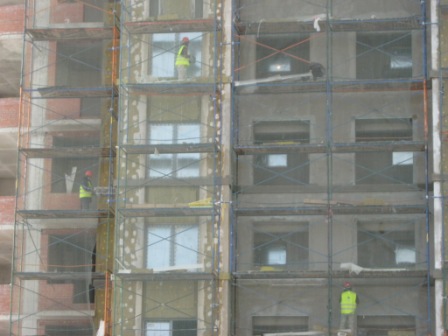

Продолжается утепление, оштукатуривание и окраска фасадов
Продолжаются работы по устройству стяжки полов в МОП
Продолжаются электромонтажные работы
Продолжаются работы по монтажу вентфасада первого этажа
Продолжаются работы по установке противопожарных дверей в МОП
Продолжаются штукатурные работы в МОП
Продолжаются работы по гидроизоляции цокольного этажа
Продолжаются работы по подключению к сетям водоснабжения и канализации
Продолжаются работы по устройству входных групп помещений 1 этажа
Продолжаются работы по установке ограждений кровли

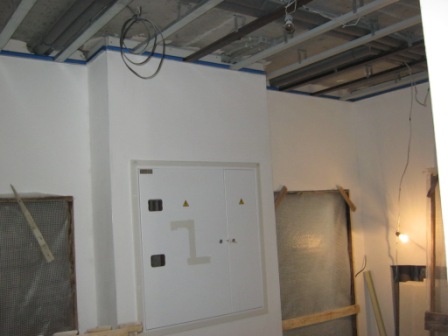

Начаты работы по монтажу подвесных потолков в МОП
|
|

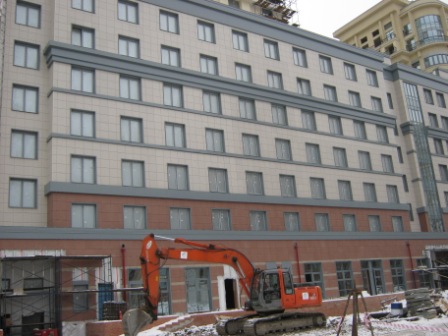

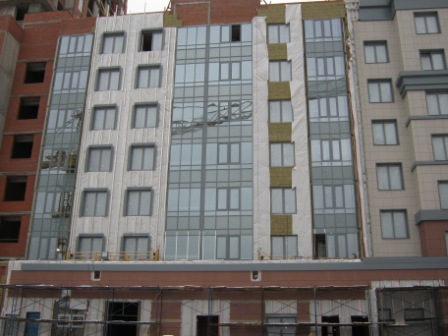

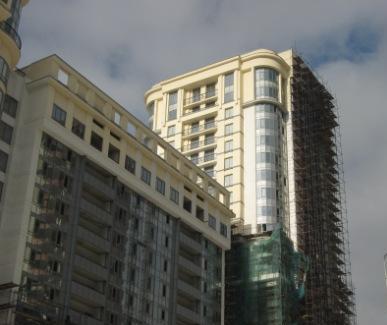

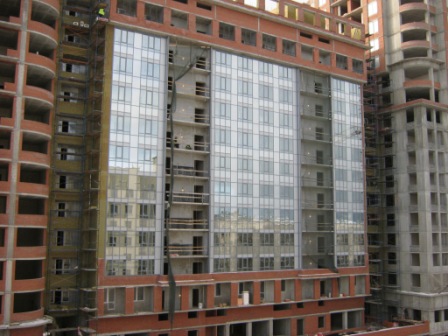

Восточный фасад | Западный фасад |
|
|
Работы в МОП | Штукатурные работы МОП |
|
|

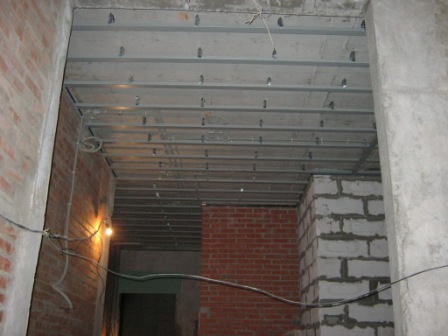

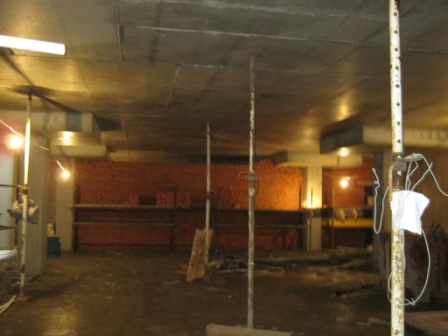

Устройство подвесных потолков в МОП |
4 этап строительства
Корпус Пигмент 3
окончание строительства - III кв. 2017г.
Секция А (П3.1)

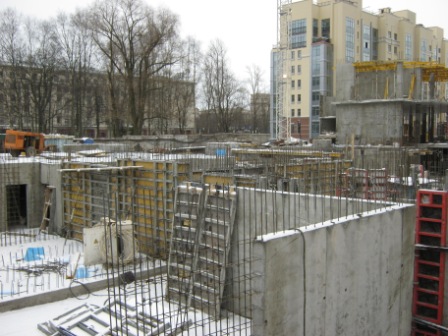

Закончен монолитный каркас
Лестничные марши установлены с 1-17 этаж
Лифтовые шахты смонтированы с 1-17 этаж
Завершена кирпичная кладка фасадов
Завершена установка фановых труб и стояков ГВС, ХВС с 4 по 17 этажи
Завершена кладка межкомнатных перегородок
Завершена вертикальная разводка отопления с установкой радиаторов с 4 по 17 этаж
Завершены работы по установке стеклопакетов
Завершены работы по устройству стяжки в квартирах
Завершена установка балконных металлических ограждений
Завершены работы по остеклению витражных конструкций
Завершены работы по утеплению и оштукатуриванию фасадов
Продолжаются электромонтажные работы

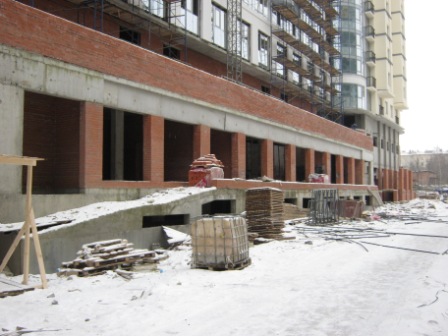

Продолжаются работы по кирпичной кладке в МОП
Продолжается устройство стяжки в МОП
Продолжаются работы по оштукатуриванию и окраске стен в МОП
Продолжаются работы по утеплению стен лестниц в МОП

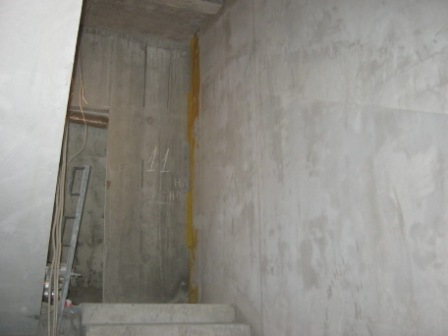

Продолжаются работы по устройству лифтовых холлов
Продолжаются работы по монтажу лифтов
Продолжаются работы по устройству входных групп в секцию
Начаты работы по установке входных дверей в квартиры
|
|

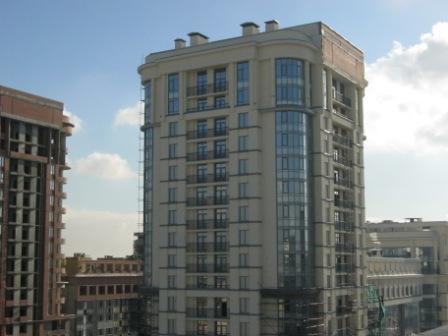

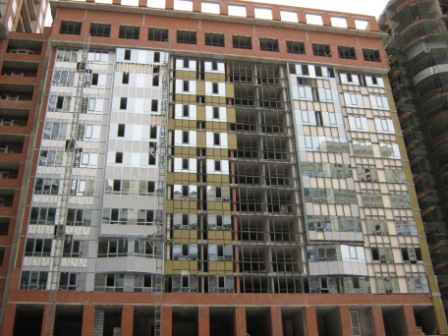

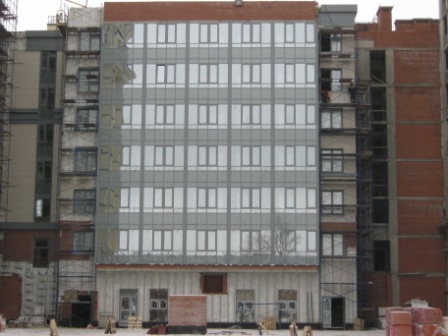

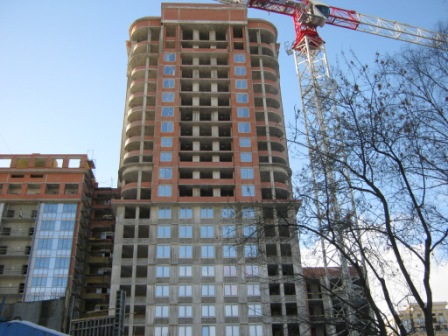

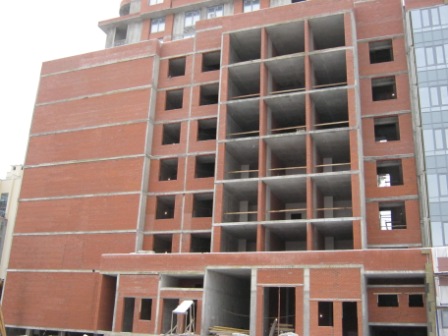

Южный фасад | Восточный фасад |
|
|

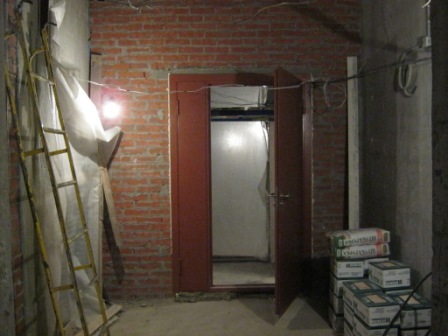

Устройство входных групп | Установка дверей в квартиры |
|
|

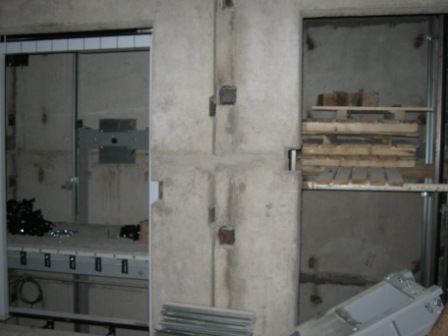

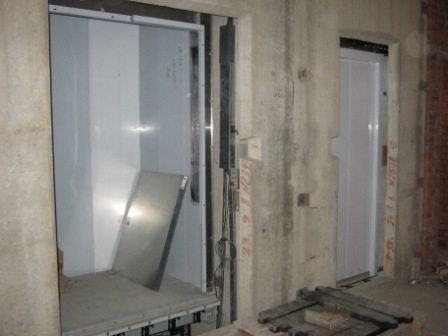

Монтаж лифтового оборудования |
Секция Б, В (П3.2)
Лестничные марши установлены с 1-15 этаж
Лифтовые шахты смонтированы с 1-15 этаж
Завершена установка фановых труб с 1-15 этаж
Завершены работы по установке межкомнатных перегородок с 4-15 этаж
Завершены работы по кладке разделительной стены из газобетона между лоджией и жилым помещением с 4-15 этаж
Завершены работы по установке стеклопакетов
Закончены работы по установке ограждений переходных балконов
Завершены работы по установке стояков водоснабжения (ГВС, ХВС) с 1-14 этаж
Завершены работы по кирпичной кладке фасадов
Завершены работы по утеплению и оштукатуриванию фасадов
Завершены работы по установке стояков отопления и радиаторов
Продолжаются электромонтажные работы
Продолжаются работы по устройству стяжки полов в квартирах
Продолжаются работы по остеклению витражных конструкций
Продолжаются работы по устройству стяжки в МОП

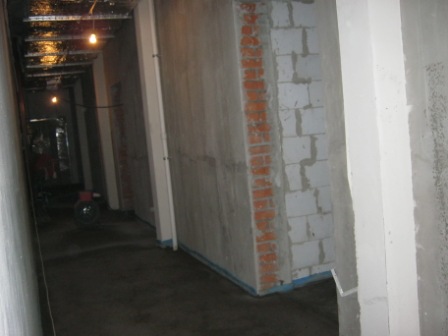

Продолжаются работы по устройству технических каналов в МОП
Продолжаются работы по утеплению и оштукатуриванию лестниц и МОП
Продолжаются работы по окраске фасадов
Продолжаются работы по монтажу лифтов
Продолжаются работы по устройству входных групп секции
Продолжаются работы по гидроизоляции цокольного этажа
Продолжаются работы по установке входных дверей в квартиры
|
|

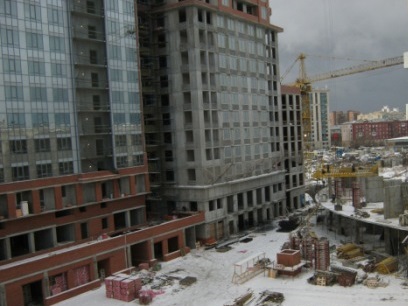

Восточный фасад | Западный фасад |
|
|

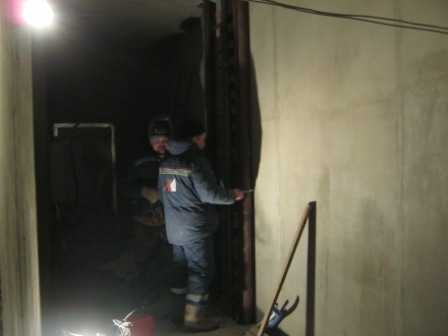

Устройство входной группы | Монтаж лифтового оборудования |
Корпус П3В (секция П3.3)
окончание строительства - III кв. 2017г.
Монолитные работы по корпусу завершены
Лестничные марши установлены с 1-24 этаж
Лифтовые шахты смонтированы с 1-24 этаж
Работы по кирпичной кладке фасадов завершены
Завершена установка межкомнатных перегородок с 4-22 этаж
Завершена установка фановых труб с 1-22 этаж
Завершена горизонтальная разводка отопления с установкой радиаторов с 4-24 этаж
Завершены работы по установке стеклопакетов
Завершены работы по устройству стяжки в квартирах
Завершены электромонтажные работы в квартирах
Завершена разводка ХВС, ГВС в квартирах
Продолжаются работы по остеклению витражных конструкций
Продолжаются работы по утеплению и оштукатуриванию и фасадов
Продолжаются работы по устройству технических каналов в МОП
Продолжаются работы по установке балконных ограждений
Продолжаются работы по установке радиаторов отопления в МОП
Продолжаются работы по устройству стяжки в МОП
Продолжаются работы по утеплению и оштукатуриванию стен в МОП
Продолжаются работы по установке металлических дверей
Продолжаются работы по устройству лифтовых холлов и входной группы в секцию

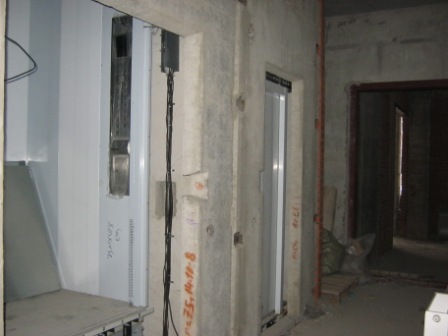

Продолжаются работы по монтажу лифтов
|
|

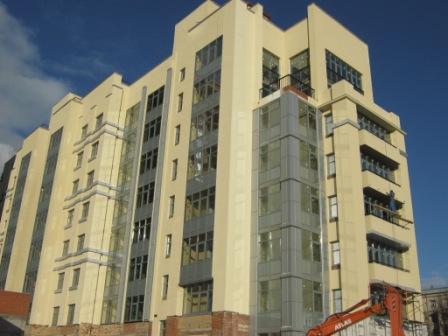

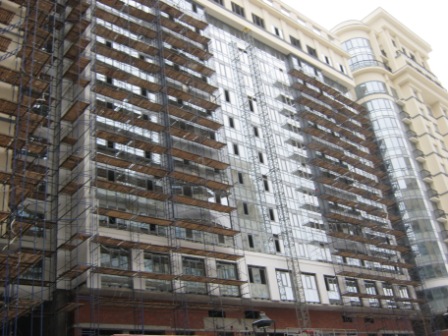

Северный фасад | Южный фасад |
|
|
Монтаж лифтового оборудования | Устройство системы отопления в МОП |
| |
Утепление и штукатурные работы на лестницах |
Корпус П3А (секция П2-3)
окончание строительства - III кв. 2017г.

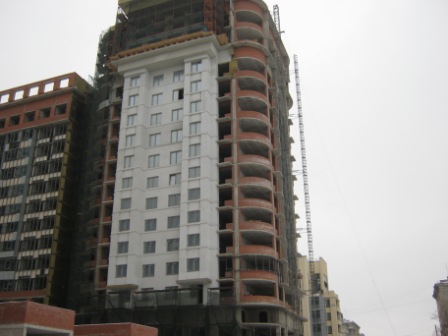

Монолитные работы по корпусу, кирпичная кладка фасадов завершены
Лестничные марши установлены с 1-7 этаж
Лифтовые шахты смонтированы и установлены с 1-7 этаж
Межкомнатные перегородки установлены с 1-7 этаж
Завершены работы по вертикальной разводке отопления и монтаж радиаторов
Завершен монтаж труб ХВС, ГВС и фановых труб с 1 по 7 этаж
Завершено: установка стеклопакетов, остекление витражных конструкций
Завершено утепление и оштукатуривание лоджий

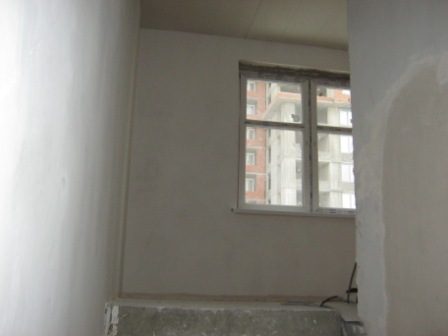

Завершено устройство стяжки полов в квартирах
Завершены работы по оштукатуриванию стен в МОП
Завершены работы по установке и остеклению витражных конструкций 1 этажа
Завершены работы по установке металлических дверей в квартиры
Продолжаются электромонтажные работы в МОП
Продолжаются работы по монтажу вент фасада
Продолжаются работы по монтажу лифтов
Начаты работы по укладке напольной плитки в МОП

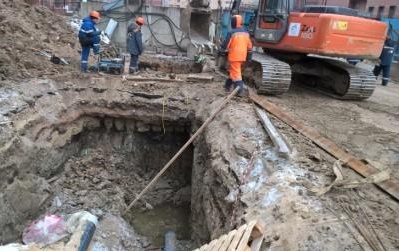

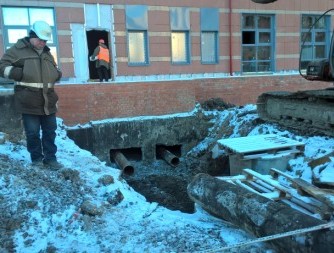

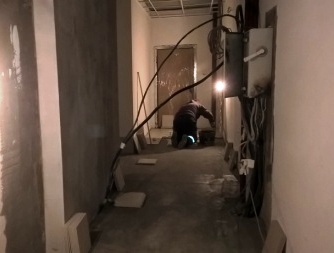

Начаты работы по подключению корпуса к сетям водоснабжения и канализации
|
|

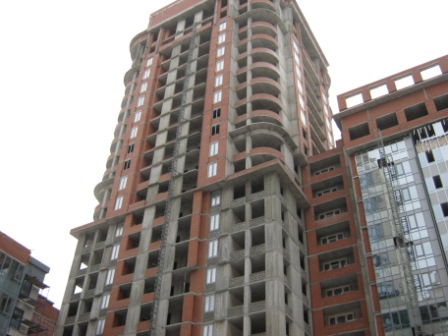

Южный фасад | Северный фасад |
|
|
Подключение к канализации | Работы в МОП |
Корпус П3Б (секция П3.3-2)
окончание строительства - III кв. 2017г.
Монолитные работы, кирпичная кладка фасадов завершены
Лестничные марши смонтированы и установлены с 1-7 этаж
Лифтовые шахты смонтированы и установлены с 1-7 этаж
Завершены работы по установке внутренних кирпичных перегородок со 2 -7 этаж
Завершены работы по установке стеклопакетов корпуса 2 -7 этажи
Завершены работы по разводке ГВС, ХВС, канализации
Завершены работы по горизонтальной разводке отопления (без установки радиаторов)

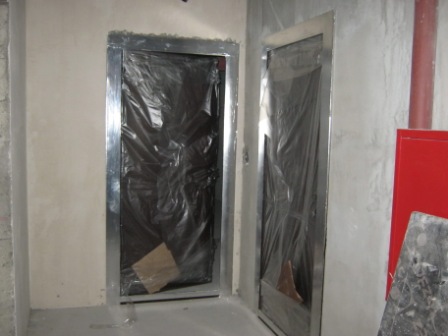

Завершена установка противопожарных дверей в МОП
Завершены работы по остеклению витражных конструкций
Завершены работы по установке радиаторов отопления
Продолжаются работы по устройству входной группы
Продолжаются штукатурные работы в МОП 2-7 этаж
Продолжаются работы по монтажу вентфасада
Продолжаются электромонтажные работы
Продолжаются работы по оштукатуриванию стен в помещениях
Начаты работы по устройству стяжки

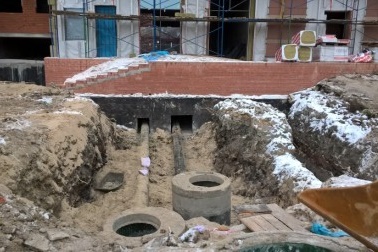

Начаты работы по подключению корпуса к сетям канализации
|
|
Северный фасад | Подключение к канализации |
| |
Устройство стяжки |
Корпус П4А (секция П3-4)
окончание строительства - IV кв. 2017
Монолитные работы по корпусу завершены
Лестничные марши смонтированы и установлены с 1-7 этаж
Лифтовые шахты смонтированы и установлены с 1-7 этаж
Завершены работы по кирпичной кладке фасадов
Завершены работы по установке стеклопакетов
Завершены работы по остеклению витражных конструкций
Завершены работы по установке межкомнатных перегородок
Продолжаются электромонтажные работы
Продолжаются работы по устройству входной группы
Продолжаются работы по гидроизоляции кровли корпуса
Продолжаются работы по утеплению фасада
Продолжаются работы по подключению к сетям водоснабжения, канализации
Продолжаются работы по монтажу вентфасада
|
|

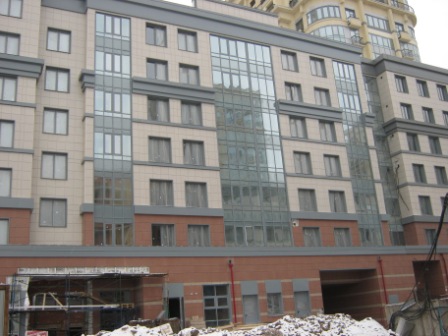

Северный фасад | Южный фасад |
|
|
Подключение корпуса к канализации | Монтаж вентфасада 1 этажа |
6 этап строительства
Гараж П3г (автостоянка)
окончание строительства – IV кв. 2018г.
Завершены монолитные работы по устройству кровли паркинга
Завершены работы по установке вентиляционных шахт
Завершены работы по гидроизоляции кровли и стен паркинга
Продолжаются работы по устройству въездной группы и входов
Продолжаются работы по устройству кровли паркинга
Продолжаются работы по устройству освещения на эксплуатируемой кровле паркинга
Начаты работы по устройству технологических помещений паркинга
|
|

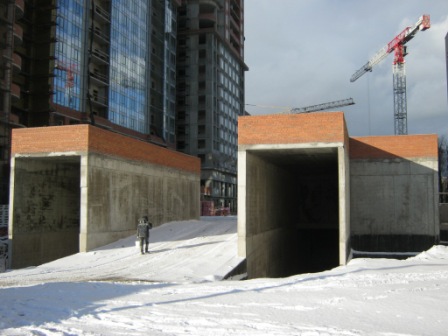

Въездная группа |
7 этап строительства
Корпус Пигмент 4
окончание строительства - IV кв. 2017г.
Секция А (П.4.1):
Монолитные работы по секции завершены
Лестничные марши установлены с 1-17 этаж
Лифтовые шахты смонтированы с 1-17 этаж
Завершены работы по кирпичной кладке фасадов с 4 -17 этаж
Завершены работы по установке стеклопакетов
Продолжаются работы по установке межкомнатных перегородок
Продолжаются работы по кирпичной кладке в МОП
Продолжаются работы по утеплению и оштукатуриванию фасадов
Продолжаются работы по утеплению переходных балконов в МОП
Продолжаются работы по монтажу витражных конструкций
|
|

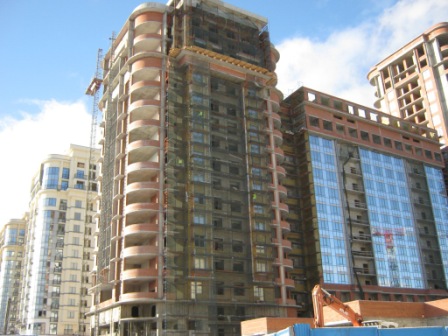

Восточный фасад | Западный фасад |
|
|
Южный фасад | Фасадные штукатурные работы |
Секции Б, В (П4.2):
Монолитные работы завершены
Лестничные марши установлены с 1-15 этаж
Лифтовые шахты смонтированы с 1-15 этаж
Завершены работы по кладке разделительной стены из газобетона между лоджией и жилым помещением
Завершены работы по установке стеклопакетов
Завершены работы по установке межкомнатных перегородок
Завершены работы по утеплению переходных балконов в МОП

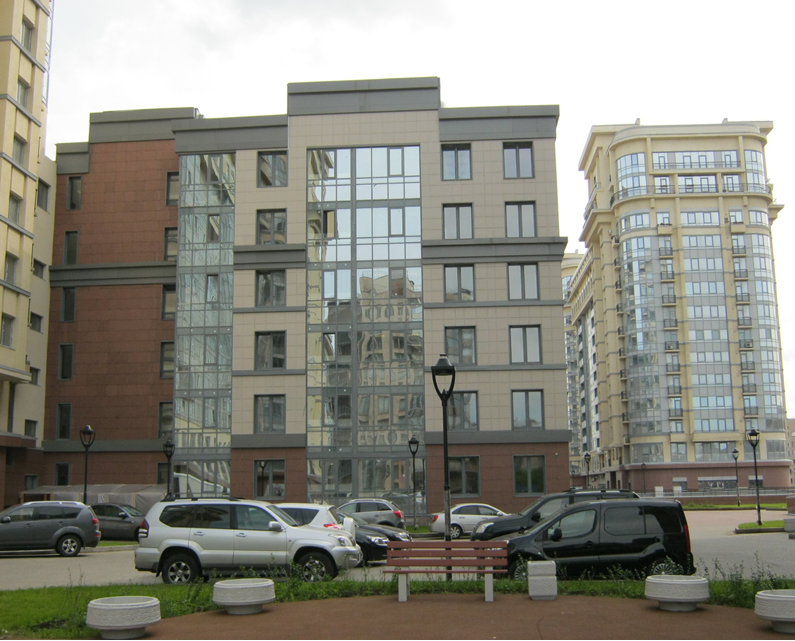

Завершена установка витражных конструкций
Продолжаются работы по устройству входной группы

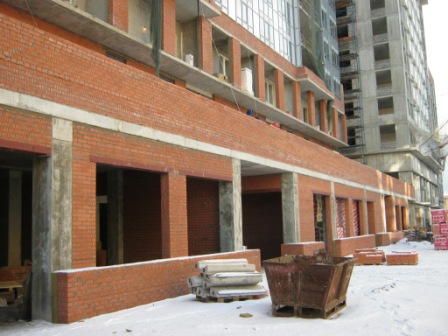

Продолжаются работы по кирпичной кладке в МОП
Продолжаются работы по кирпичной кладке фасадов
Продолжаются работы по утеплению и оштукатуриванию фасадов
Продолжаются работы по устройству нежилых помещений 1 этажа
Продолжаются работы по остеклению витражных конструкций
Продолжаются работы по установке ливневой канализации
Продолжаются работы по утеплению и гидроизоляции кровли
Начаты работы по установке ограждающих конструкций переходных балконов
|
|

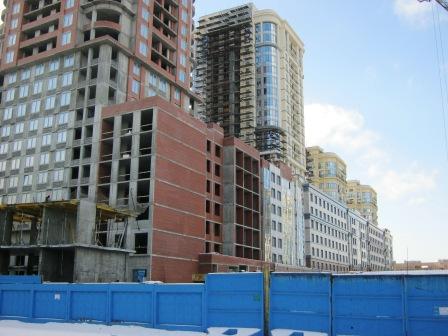

Западный фасад | Восточный фасад |
| |

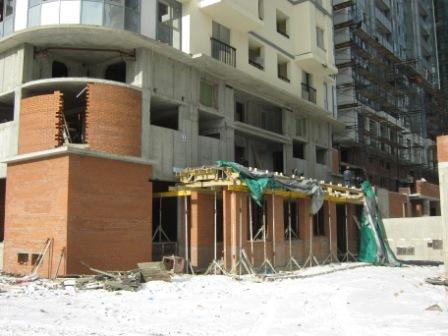

Устройство входной группы |
Корпус П4В (секция П.4.3)
окончание строительства – IV кв. 2017
Монолитные работы завершены
Лестничные марши установлены с 1-24 этаж
Лифтовые шахты смонтированы с 1-24 этаж
Завершены работы по кирпичной кладке на кровле секции
Продолжаются работы по кирпичной кладке фасадов
Продолжаются работы по установке межкомнатных перегородок
Продолжаются работы по устройству входной группы
Продолжаются работы по установке окон
Продолжаются работы по монтажу ливневой канализации
|
|

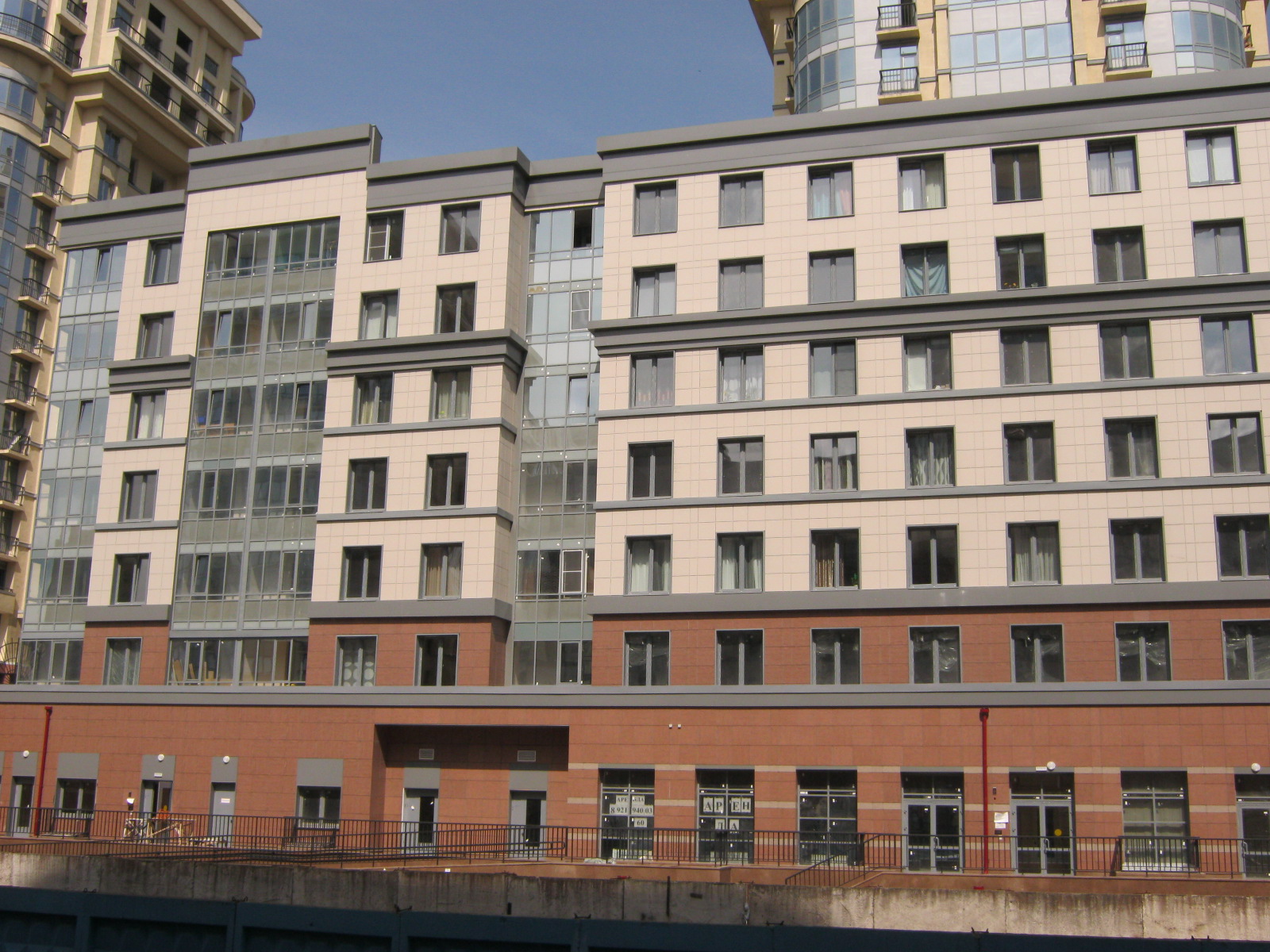

Восточный фасад | Западный фасад |
Корпус П4Б (секция П4.3-2)
окончание строительства - IV кв. 2017г.
Монолитные работы по корпусу завершены
Лестничные марши установлены с 1-7 этаж
Лифтовые шахты смонтированы и установлены с 1-7 этаж
Продолжаются работы по установке внутренних перегородок
Продолжаются работы по кирпичной кладке фасадов
Начаты работы по утеплению и гидроизоляции кроли корпуса
|
|

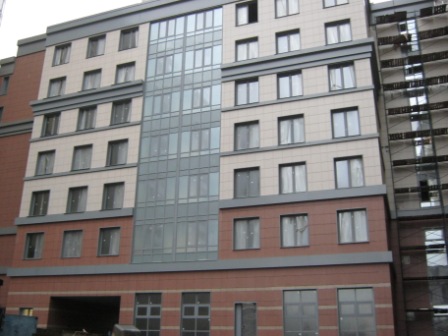

Восточный фасад | Северный фасад |
Гараж П4г (автостоянка)
окончание строительства - IV кв. 2018г.
Завершены работы по устройству котлована
Завершены монолитные работы по устройству фундаментной плиты
Завершены монолитные работы по устройству въездной группы
Завершены работы по устройству перекрытия паркинга
Продолжаются работы по устройству технологических помещений паркинга

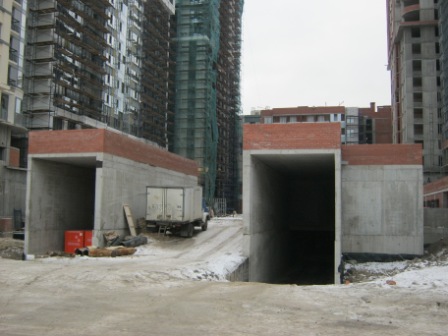

Начаты работы по устройству входных групп в паркинг
|
|

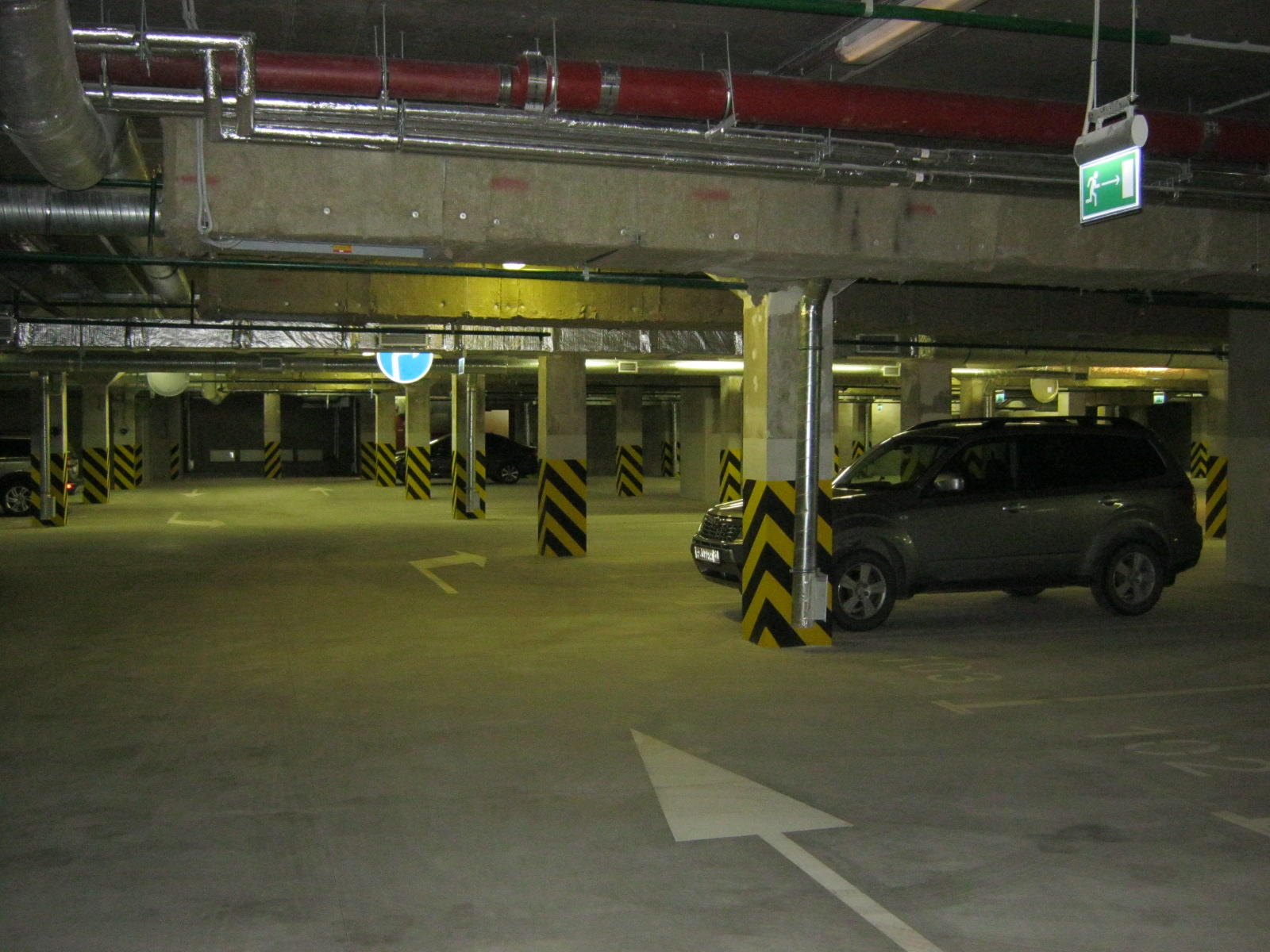

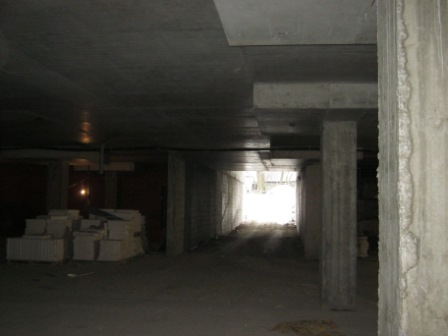

Кирпичная кладка помещений паркинга | Въездная группа |
8 этап строительства
Корпус Пигмент 5с
Завершены работы по устройству свайного поля
Завершены работы по устройству перекрытия цокольного этажа
Продолжаются работы по устройству стен цокольного этажа
Продолжаются работы по устройству перекрытия первого этажа
Начаты работы по устройству стен второго этажа
|
|
Устройство стен 2-го этажа | |
| |
Устройство стен |
