5.7.9.17. Решения по ликвидации или переоборудованию вспомогательных выработок, использовавшихся при строительстве автодорожных и железнодорожных тоннелей, предусматриваются проектом.
5.7.9.18. Проходка тоннеля должна сопровождаться проведением геотехнического мониторинга, и при увеличении осадок и появления опасных деформаций наземных зданий и сооружений, действующих линий метрополитена или подземных коммуникаций, находящихся в зоне влияния тоннельных работ, строительная организация немедленно должна принять меры к укреплению зданий и сооружений, обеспечивающие их нормальную эксплуатацию.
Пройденные выработки должны быть, при необходимости, закреплены дополнительно.
За деформациями зданий и сооружений должен быть установлен ежедневный маркшейдерский контроль.
Примечание. Возобновление тоннельных работ допускается только по разрешению заказчика и проектной организации.
5.7.9.19. Для предотвращения влияния деформаций грунта при сооружении тоннелей под зданиями и наземными инженерными сооружениями или вблизи их надлежит:
а) при закрытом способе работ:
соорудить тоннель с применением малоосадочной технологии преимущественно с применением тоннельной обделки, уменьшающей или исключающей осадки поверхности над тоннелями;
ликвидировать строительный зазор между обделкой и грунтом непосредственно у забоя путем непрерывного нагнетания раствора за первое от забоя кольцо обделки;
оборудовать щиты устройствами, уменьшающими деформацию кольца обделки при сходе его с оболочки щита;
укреплять предварительно конструкции зданий и сооружений для обеспечения их сохранности при возможных осадках поверхности путем усиления конструкций подводки фундаментов, искусственной стабилизации грунтов;
б) при открытом способе работ:
выносить из зоны строительства существующие инженерные коммуникации;
применять металлический шпунт или сплошное железобетонное крепление котлованов, исключающее возможные выпуски или разуплотнение грунта за пределами котлована, или возводить конструкцию обделки методом "стена в грунте". В отдельных случаях при необходимости сохранить здания и сооружения, расположенные в зоне открытого способа работ, допускается применение траншейного способа: сооружение тоннеля по частям в траншеях или в колодцах.
5.7.9.20. Подземные коммуникации, пересекающие проектируемые тоннели или проходящие в зоне осадок, следует заключать в стальные футляры, входящие в колодцы за пределами тоннелей. При невозможности обеспечить сохранность коммуникаций допускается перекладывать их с выносом за пределы зоны возможных осадок. Решения по обеспечению сохранности пересекаемых коммуникаций должны предусматриваться проектом.
5.7.9.21. Для обеспечения безопасности ведения горнопроходческих работ в условиях газового режима должны разрабатываться специальные мероприятия по ведению работ в условиях газового режима.
5.8. Геодезическо-маркшейдерское обеспечение
Применение на обязательной основе 5.8.1 - 5.8.21 обеспечивает соблюдение требований Федерального закона от 01.01.2001 N 384-ФЗ "Технический регламент о безопасности зданий и сооружений" (Постановление Правительства РФ от 01.01.2001 N 1521).
5.8.1. Маркшейдерские работы должны выполняться в соответствии с [25]. Геодезическая разбивочная основа должна создаваться на поверхности вдоль трассы строящегося тоннеля. При этом выносятся и закрепляются на местности основные оси стволов, порталов, штолен и наземных сооружений.
В процессе производства геодезическо-маркшейдерских разбивочных работ по выносу проекта тоннеля в натуру должны проводиться ориентирование подземных выработок и передача в них с поверхности координат и отметок от геодезической разбивочной основы, а также должна создаваться подземная маркшейдерская основа.
5.8.2. Тоннельная триангуляция, выполненная в составе геодезической разбивочной основы, должна отвечать требованиям, установленным в таблице 10.
Таблица 10
Общая длина тоннеля, L, км | Разряд триангуляции | Длина сторон триангуляции, км | Средняя квадратическая погрешность измеренного угла, подсчитанная по невязкам в треугольниках | Допустимая невязка треугольника | Относительная погрешность измерения длины базиса | Средняя относительная погрешность выходной стороны | Допустимое увеличение базисной сети ромбического вида | Относительная погрешность определения длины наиболее слабой стороны сети | Средняя погрешность измерения дирекционного угла более слабой стороны сети |
Более 8 | I - Т | 4 | +/- 0,7" | +/- 3" | 1:800000 | 1:400000 | 2,5 | 1:200000 | +/- 1,5" |
От 5 до 8 | II - Т | 2 - 7 | +/- 1" | +/- 4" | 1:500000 | 1:300000 | 2,5 | 1:150000 | +/- 2" |
От 2 до 5 | III - Т | 1,5 - 5 | +/- 1,5" | +/- 6" | 1:400000 | 1:200000 | 3 | 1:120000 | +/- 3" |
От 1 до 2 | IV - Т | 1 - 3 | +/- 2" | +/- 8" | 1:300000 | 1:150000 | 3 | 1:70000 | +/- 4" |

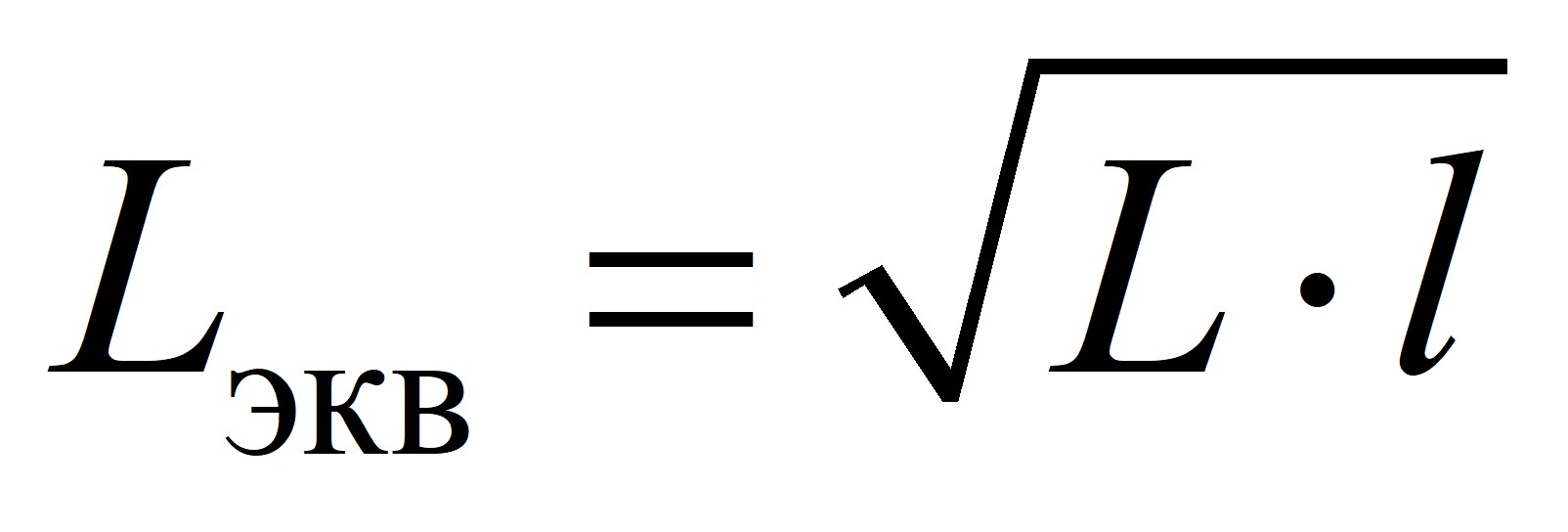

Примечание. В таблице длина L учитывает случай сооружения тоннеля из двух крайних его точек. При наличии промежуточных стволов или штолен необходимо определять величину Lэкв по формуле |
При строительстве комплекса из двух и более тоннелей разряд тоннельной триангуляции следует определять исходя из длины наибольшего по протяженности тоннеля.
Все угловые и линейные измерения при построении тоннельной триангуляции должны выполняться дважды с интервалом во времени не менее 1 мес.
Пункты тоннельной триангуляции следует располагать не реже чем через 3 км вдоль трассы тоннеля и не далее 2 км от нее.
5.8.3. В случаях, когда вместо тоннельной триангуляции в составе геодезической разбивочной основы прокладывается тоннельная полигонометрия, ее точность должна соответствовать требованиям, установленным в таблице 11.
Таблица 11
Длина тоннеля, км | Разряд тоннельной полигонометрии | Длина стороны, км | Средняя квадратическая погрешность измеренного угла поворота | Средняя относительная погрешность измерения стороны | Допустимые относительные погрешности хода | ||||
по оценке на станции | оценка по многократным измерениям и невязкам фигур | для криволинейного тоннеля | для прямолинейного тоннеля | для криволинейного тоннеля | для прямолинейного тоннеля | ||||
по поперечному сдвигу | по продольному сдвигу | ||||||||
Более 8 | I - Т | 3 - 10 | +0,4" | +0,7" | 1:300000 | 1:150000 | 1:200000 | 1:200000 | 1:100000 |
От 5 до 8 | II - Т | 2 - 7 | +/- 0,7" | менее 1" | 1:200000 | 1:100000 | 1:150000 | 1:150000 | 1:70000 |
От 2 до 5 | III - Т | 1,5 - 5 | +1" | +1,5" | 1:150000 | 1:70000 | 1:120000 | 1:120000 | 1:60000 |
От 1 до 2 | IV - Т | 1 - 3 | +/- 1,5" | +/- 2" | 1:100000 | 1:50000 | 1:70000 | 1:70000 | 1:40000 |
5.8.4. На поверхности вдоль трассы тоннеля в составе геодезической разбивочной основы должна прокладываться основная полигонометрия в виде системы замкнутых полигонов или одиночных ходов, расположенных между пунктами тоннельной триангуляции и тоннельной полигонометрии.
Основную полигонометрию допускается использовать в качестве самостоятельной геодезической разбивочной основы для строительства тоннелей, длина которых не превышает 1 км.
Основная полигонометрия должна удовлетворять следующим требованиям:
длины сторон следует принимать от 100 до 500 м;
относительная невязка в периметре хода не должна превышать: 1:35000 - для тоннелей длиной более 0,5 км и 1:20000 - для тоннелей длиной менее 0,5 км;
величина средней квадратической погрешности измеренного угла не должна превышать +/- 3";
при измерении линий коэффициент случайного влияния
не должен превышать 0,0003, а коэффициент систематического влияния
- 0,00001.
Измерения углов и линий следует проводить дважды с интервалом по времени не менее 1 сут.
5.8.5. Вместо основной полигонометрии на открытой пересеченной местности надлежит строить аналитические сети в виде цепей или сетей треугольников, опирающихся на пункты тоннельной триангуляции. Допускается также вставка одиночных пунктов аналитической сети для передачи координат через порталы, стволы, боковые штольни.
Длины сторон аналитической сети должны приниматься от 300 до 600 м, величины угловых невязок в треугольниках не должны быть более +/- 10".
5.8.6. Систему реперов, входящих в состав геодезической разбивочной основы, следует создавать путем нивелирования классов I и II; при этом расстояние между реперами, отметки которых определены нивелированием класса II, должно быть не более 2 км.
Последующее сгущение системы реперов следует осуществлять путем нивелирования классов III и IV, опирающегося на реперы высших классов, из расчета обеспечения каждого ствола, портала или штольни - не менее чем тремя реперами.
|
