Технологическая карта

Монтаж светопрозрачных конструкций

Согласовано:

Авторский надзор

Генподрядчик

Подрядчик



Установка изделий выполняется по технологической документации, разработанной на основании технических инструкции фирмы Adeplast, и требований ГОСТ 30971-2012 «Швы монтажные узлов примыканий оконных блоков к стеновым проемам. Общие технические условия».

Монтаж изделий предполагает следующие основные этапы:

Подготовительные работы Установка и закрепление изделий Установка заполнения Заполнение монтажного зазора Монтаж сливов Заключительные работы Приемка работ Безопасность производства работ Монтажные узлы.
Подготовительные работы. Приемка проема по акту сдачи-приемки. Соответствие горизонтальных и вертикальных размеров проектным. Отсутствие на внутренней поверхности проемов наплывов раствора, пыли, грязи, раковин. Провести осмотр на предмет отсутствия повреждений панели. Приемка и подготовка изделия. .Визуально проверяется целостность изделия, упаковки створок, отсутствие видимых дефектов и наличие необходимых комплектующих. Демонтируется створка. Удаляется защитная пленка с наружной стороны коробки. Установка и закрепление изделия Расположение оконного блока в проеме производится в соответствии с разработанной монтажной схемой. Закрепить монтажные пластины на оконный блок согласно ГОСТ (150 мм от углов, 100 мм от импостов с обоих сторон, не более 600 мм между 2-мя пластинами). Закрепление оконного блока в проеме. Проверить горизонтальный уровень и закрепить нижнюю часть оконного блока, согласно монтажного узла. Проверить вертикальный уровень и диагональ оконного блока и закрепить верхнюю часть Закрепить остальные монтажные пластины, согласно ГОСТ. Установка заполнения Установить стеклопакеты в глухие чести изделия. Установить створки.

Заполнение монтажного зазора Запенить монтажный шов.. Пенный утеплитель наносят снизу вверх по всему периметру слоем до 40 мм. После затвердения пенного утеплителя нанести на поверхность утеплителя с внутренней стороны гидроизоляционный герметик типа СТИЗ-В, с внешней пароизоляционный герметик типа СТИЗ-А. Монтаж сливов Установить слив, закрепляя его к подставочному профилю шурупами с шагом не более 500 мм. Нанести под слив пенный утеплитель. Заключительные работы. Удалить защитную пленку. Пленка удаляется по окончании строительных работ. Отрегулировать створки. Установить декоративные накладки приборов запирания, ручки. После окончания работ необходимо убрать мусор в специально отведенное для него место. Приемка работ. Подписание акта на скрытые работы. Безопасность производства работ. Безопасность производства работ оговаривается в инструкции по охране труда слесаря-монтажника. Монтажные узлы.

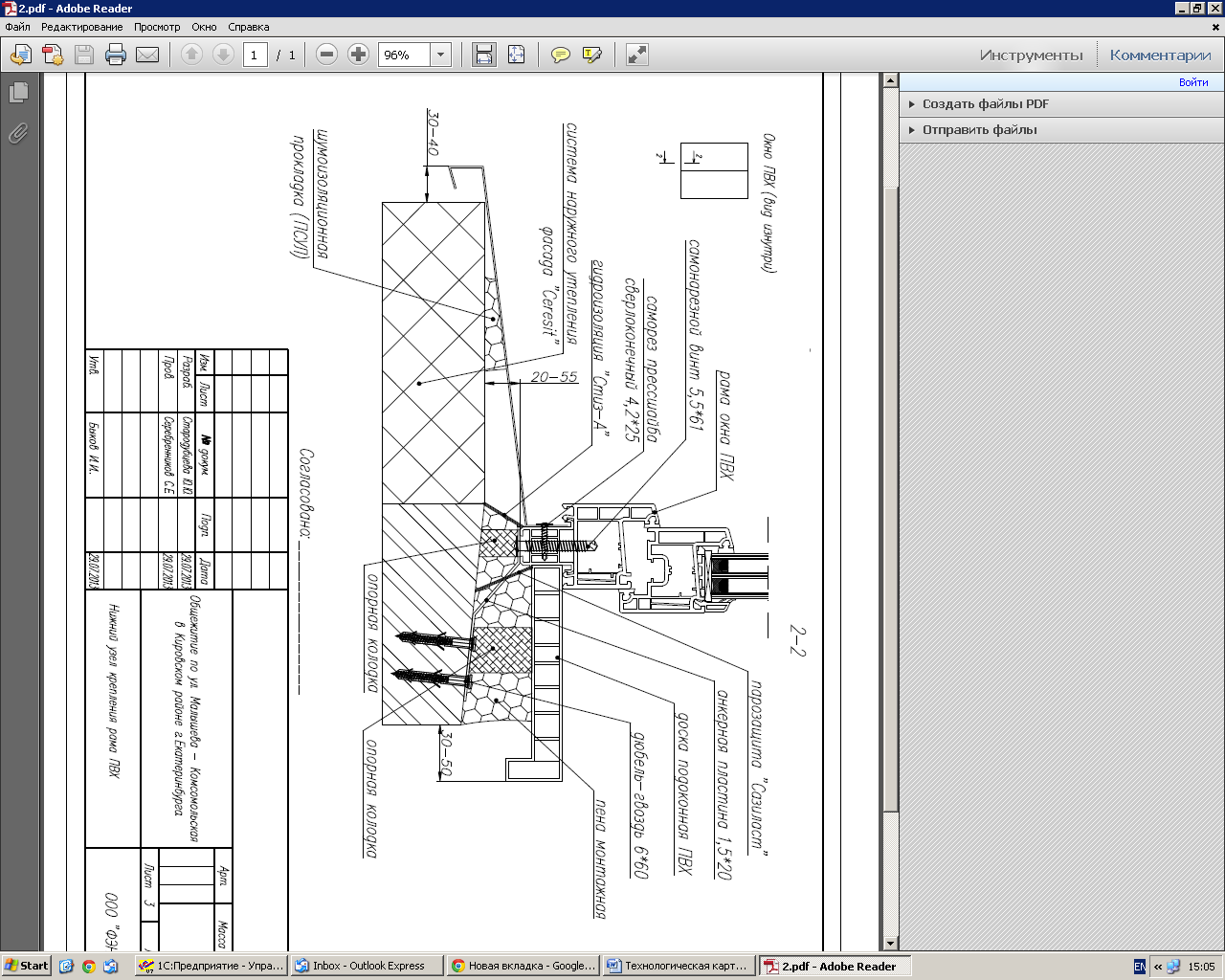

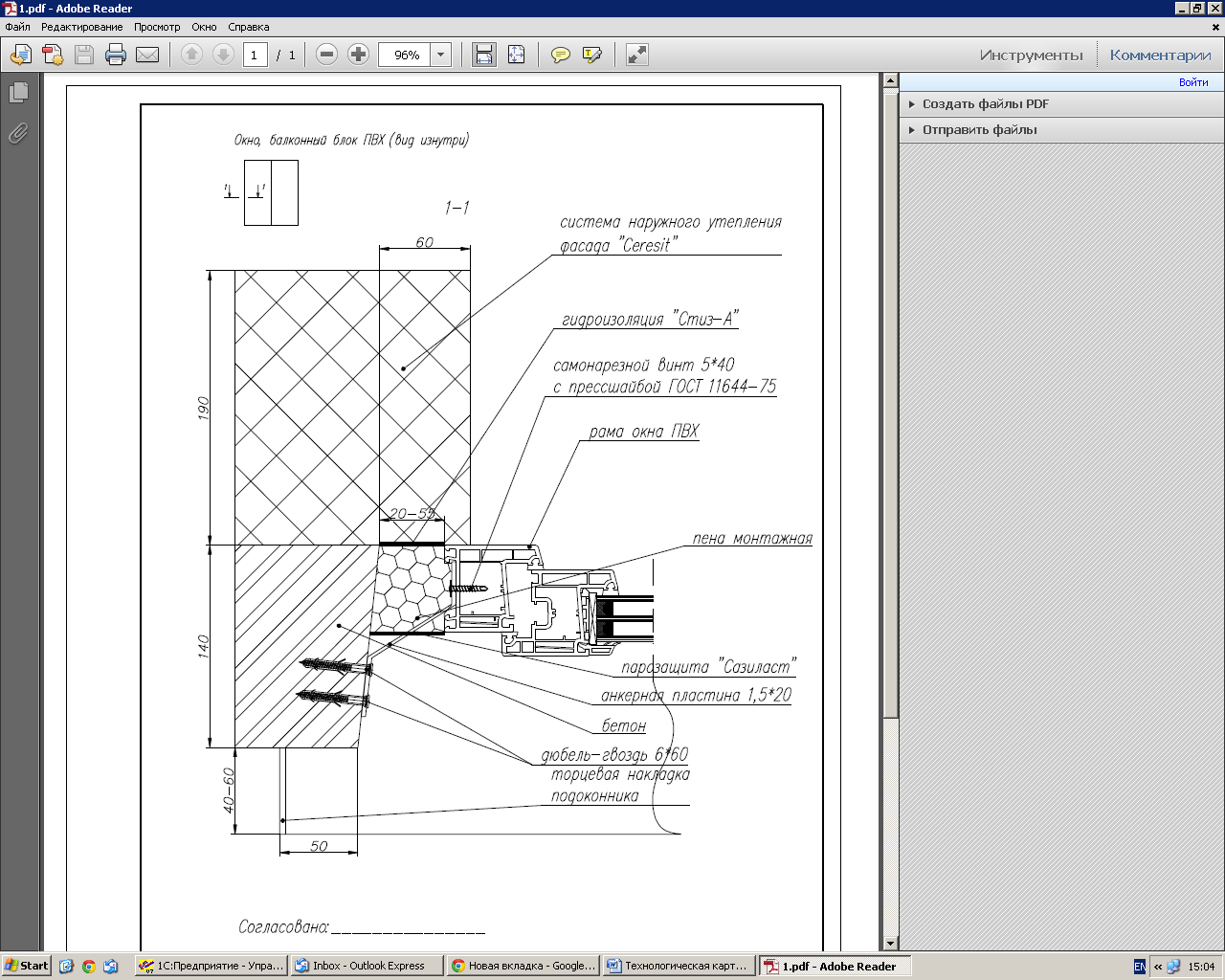

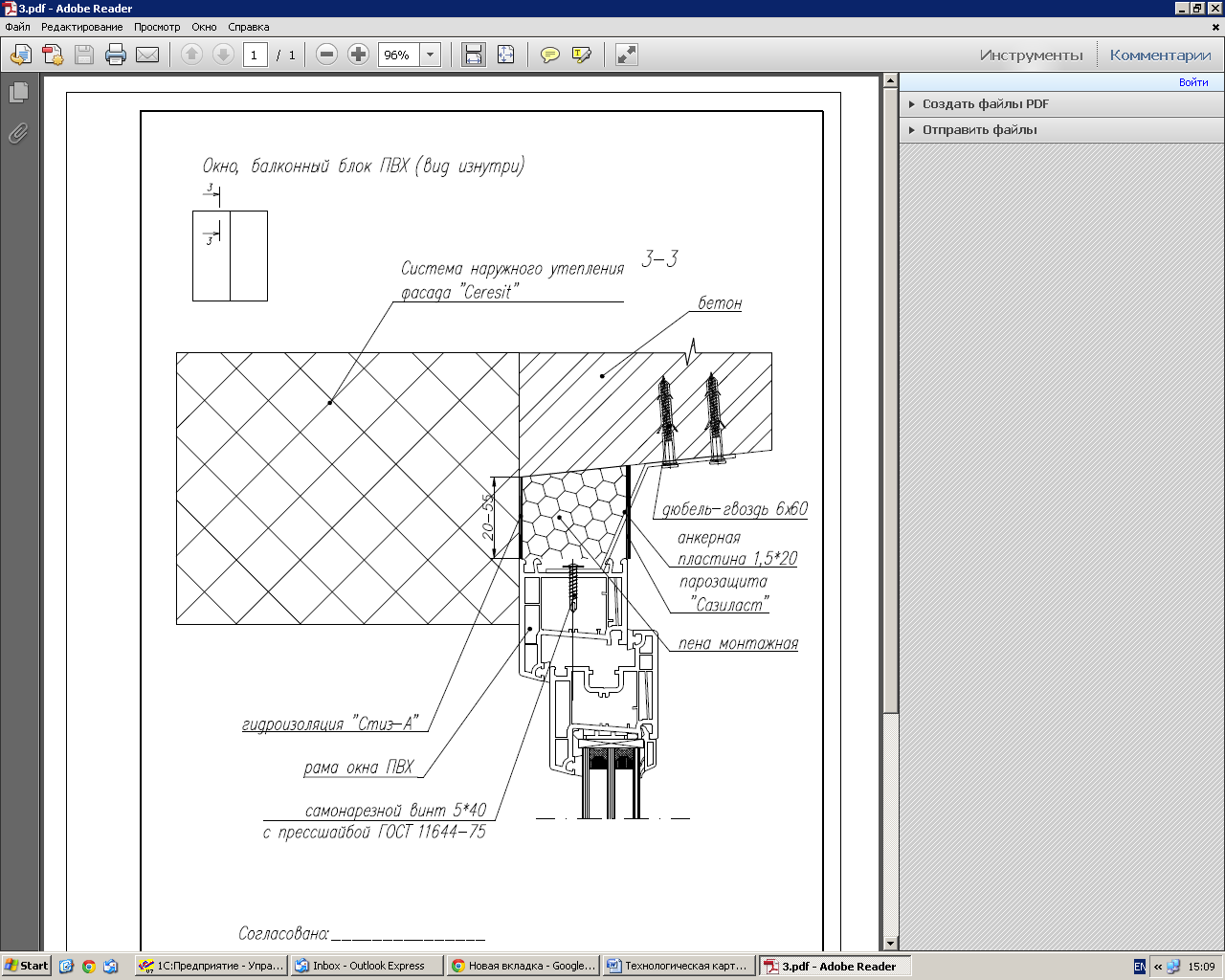

Сазиласт или аналог Стиз-В
