УДК  69:725.31/33

  канд. техн. наук (ПГУПС)

  ОСНОВЫ ТЕМПОДИНАМИЧЕСКОГО МОДЕЛИРОВАНИЯ ОРГАНИЗАЦИИ  СТРОИТЕЛЬСТВА ЖЕЛЕЗНОДОРОЖНЫХ КОМПЛЕКСОВ.

В настоящее время в строительной отрасли происходит совершенствование нормативно-технической законодательной базы; актуализация строительных норм и правил, принята новая парадигма  строительной  деятельности. Совершенствуются требования государственного строительного  надзора; требования надежного функционирования строящегося объекта на всех этапах его жизненного цикла.

С внедрением методов строительного контроля, принят новый подход переориентирующий оценку выполненных работ от нормативных положений в части  осуществления проектирования и строительства к оценке эксплуатационных характеристик конкретного объекта. Введена система приемки объектов по Заключению о соответствии построенного объекта требованиям технических регламентов (норм и правил), проектной документации (ЗОС).

Установлено, что при строительстве железнодорожных комплексов неизбежным является сдача объекта частями, имеющими самостоятельную  эксплуатационную готовность (лоты, узлы, этапы, очереди, пусковые комплексы, объекты, сдаваемые пусконаладочными работами и т. д.). Железнодорожный комплекс может быть принят и введен в эксплуатацию по лотам, участкам, узлам, если их размер и готовность обеспечивают возможность использования проектной производственной мощности. Крайне важно  в период разработки проекта, а затем при организационно-технологическом проектировании производства работ обосновать объемы этих частей, уровень их технической оснащенности, а в дальнейшем увязать его с возможностью получения прибыли (окупаемости) от их рабочей, технологической эксплуатации в этот период. Учет этих факторов  при разработке моделей организации  строительства  железнодорожного комплекса  снизит  вероятность замораживания капитальных вложений в строительство; повысит возможность получения отдачи от вложенных средств на этапе строительства.

НЕ нашли? Не то? Что вы ищете?

Современная нормативная документация  по приемке объектов не регламентирует увязку уровня технической оснащенности (эксплуатационной готовности) вводимых частей объекта с промежуточной приемкой. Ввиду отсутствия  современных правил приемки готовности узлов; этапов; пусконаладочных работ повышается аварийность объектов; до 40% сбоев в последующей эксплуатации зависит от технического состояния формообразований комплексов работ узлов и этапов.

По этой же причине (отсутствия современных нормативов) при разработке моделей организации строительства железнодорожных комплексов не учитываются  узлы и этапы сдачи объектов в эксплуатацию, что является причиной сбоев в финансировании; снижения промежуточного контроля качества; срыва сроков производства работ. Иногда это сказывается на социальных показателях стройки.

Например, неучтенный этап сдачи объекта от «станции» до «станции» может привести к отсутствию в проекте транспортного обслуживания крупных населенных пунктов, в последующем производстве работ он не может быть реализован из-за отсутствия должного финансирования и даже при попытке проведения  необходимых административных корректировок.

В связи, с вышеуказанным и ввиду возрастающей конструктивной и технологической сложности железнодорожных комплексов, вызванных научно-техническим прогрессом, необходимы качественные изменения,  в применяемых моделях организации строительства. Традиционная документация уже не отвечает современным требованиям и не обеспечивает надежное управление  строительным производством.

Для совершенствования координации работы всех участников строительства железнодорожного комплекса, автором предлагается использовать этапно-узловой метод организации работ.  Суть его заключается в том, что в составе этапа или пускового комплекса выделяются конструктивно и технологически обособленные  части, узлы, техническая готовность которых, после завершения строительно-монтажных  работ, дает возможность произвести промежуточную приемку; провести пуско-наладочные работы;  начать технологическую или рабочую эксплуатацию части объекта. Рациональные границы узлов; формообразований комплексов работ для узла,  их состав и объемы определяются по совокупной  оценке эксплуатационно - целевых показателей; по стоимости; трудоемкости; продолжительности строительства объекта. Они служат «каркасом» системы(S) организационно-технологической подготовки строительства железнодорожного комплекса.  В этом случае в границах объемов работ узла закрепляется ведущий исполнитель имеющий соответствующую специализацию; облегчается координация работ. На каждый узел разрабатывается ПОР(проект организации работ), который дает исходные данные: а) для верхней части системы(S) – ППОС(производственного проекта организации строительства-откорректированный проектный ПОС[1, 2]); б) для нижней части системы(S) – ППР(набор проектов производства работ[ 3 ]). Таким образом начальное проектирование организации работ ведется межузловыми  потоками для моделирования которых составляется укрупненный сетевой графике  в системе Microsoft Progect. Далее рациональная организация строительства железнодорожного комплекса рассчитывается по специализированным и объектным потокам(в составе ППР) и по комплексному потоку(в составе ППОС). Принципом расчета специализированных, объектных, межузловых и комплексного потоков является принцип технологической взаимозависимости – согласование темпов работ. Расстановка приоритетов темпов работ определяет приоритетность выделения ресурсов на возведение частей железнодорожного комплекса. В результате имеется возможность перейти от первоначального набора ППРов и ПОРов S к Sopt  по принятым критериям. Согласование темпов производится на основе ТЕМПОДИНАМИЧЕСКОЙ модели организации строительства. Она представляется в виде «графа темпов» с логикой «U». Логика «U» означает определенное отношение между темпами потоков(отношения поглощения, подчинения, доминирования, транзитивности):

  Gv = ( V; R)

где  Vжк  -  темпы строительных потоков по возведению железнодорожного комплекса;

  R -  отношения между темпами;

  Vжк = { v0; v1,…..,vi} – множество темпов потоков по возведению железнодорожного комплекса.

Рациональная организация работ определяется по минимальному коэффициенту совмещения комплексов работ (min Kc) по узлам в пределах разницы себестоимости строительно-монтажных работ (∆С) по вариантам(i;j) организации работ (рис.1)

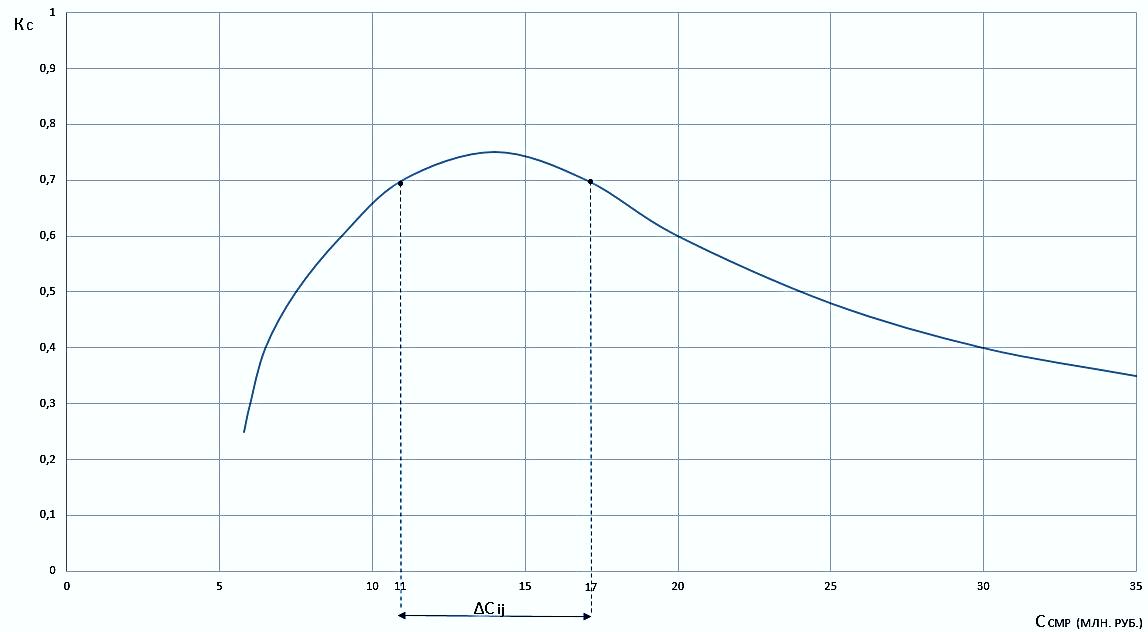

Рис.1 Зависимость организационно-технологического показателя(Кс-коэффициент совмещения работ) от изменения себестоимости строительно-монтажных работ по вариантам.

Этапно-узловой метод моделирования организации работ закладывает основу для приемки работ по законченным укрупненным циклам для строек с большой продолжительностью строительства (более 3лет). Циклы определяются в соответствии с технологической последовательностью предусмотренной сетевым графиком. Рациональная величина коэффициента совмещения по графикам для  железнодорожных комплексов составляет около 0,6ч0,8; сокращение себестоимости строительно-монтажных работ на одного исполнителя около 10-12 млн. рублей. Для проведения оценочных расчетов, эксплуатационная готовность узла комплекса сооружений  или этапа выражается в виде интегрального критерия Pij отображающего взаимосвязь  этапных, эксплуатационных и строительных показателей:

Pij = {Гij; Тij; Cij(ф); Тpij}  (1)

где Гij – совокупность эксплуатационно-целевых показателей строящегося объекта (этапа), характеризующая достигнутую мощность i-й части крупномасштабного объекта;

Тij – планируемая продолжительность строительства;
