Техническое задание |
ГЕОФИЗИЧЕСКИЕ ИССЛЕДОВАНИЯ И РАБОТЫ В наклонно-направленных и горизонтальных СКВАЖИНАХ
Версия 1
г. Новый Уренгой
2016
Содержание
1. Общие сведения 3
Объёмы работ 3
Сроки выполнения работ 3
Место выполнения работ 3
Среднегодовые климатические условия: 3
Доставка оборудования и персонала на лицензионные участки 3
Типовые конструкции скважин 5
Цели проведения ГИРС 5
1. Исследование состояния обсадных колонн: 5
2. Исследования и работы при эксплуатации, капитальном и подземном ремонте скважин: 5
3. Вторичное вскрытие пластов: 5
4. Испытания пластов с помощью оборудования на кабеле и/или гибких трубах: 5
5. Испытание и освоение скважин: 7
6. Интенсификация притоков в скважинах: 7
Скважинные условия 7
2. Описание комплексов ГИРС 9
Комплекс ГИРС при мониторинге разработки нефтяных, газовых и газоконденсатных объектов 9
Комплекс ГИРС при КРС 10
Комплекс ГИРС для изучения технического состояния обсаженных скважин 11
Комплекс ГИРС для горизонтальных и субгоризонтальных скважин 11
3. Требования к Подрядчику 13
Требования к объемам и качеству ГИРС 13
Требования к техническому оснащению 13
Требования к проведению ГИРС 15
Способ доставки на забой 16
Организация интерпретации материалов ГИС и передачи информации Заказчику 17
Прочие условия 17
Общие сведения
Объёмы работ
Планируемые объемы ГИРС указаны в Лоте.
Для выполнения 100% планируемых объемов ГИРС требуется 5 геофизических партий (под геофизической партией понимается совокупность квалифицированного персонала, специальной аппаратуры и вспомогательной техники в минимально необходимом количестве для качественного выполнения внутрискважинных операций, обеспечивающих получение первичных данных об объекте исследований, которые пригодны для решения геологических, технических и технологических задач на количественном и/или качественном уровнях).
Участник, в заявке которого указано наличие 3-х геофизических партий, удовлетворяющих требованиям Заказчика (в том числе не более 1-ой геофизической партии со способом доставки на забой посредством ГНКТ и трактора), может получить не более 60 % общего объема лота.
Участник, в заявке которого указано наличие 4-х геофизических партий, удовлетворяющих требованиям Заказчика (в том числе не более 1-ой геофизической партии со способом доставки на забой посредством ГНКТ и трактора), может получить не более 80 % общего объема лота.
Участник, в заявке которого указано наличие 5-ти геофизических партий, удовлетворяющих требованиям Заказчика (в том числе не более 1-ой геофизической партии со способом доставки на забой посредством ГНКТ и трактора), может получить до 100 % общего объема лота.
В случае корректировок графиков строительства и ввода новых скважин предусмотрен опцион +/-30% к объемам работ по Лоту в стоимостном выражении.
Сроки выполнения работ
Планируемые сроки проведения работ указаны в Лоте.
Подрядчик должен начать работы с 01.02.2017 без предварительной оплаты, используя собственные оборотные средства.
Место выполнения работ
ГИРС выполняются на лицензионных участках АО «РОСПАН ИНТЕРНЕШНЛ». Участки расположены на территории Пуровского и Тазовского районов Ямало-Ненецкого АО. Ближайший населенный пункт г. Новый Уренгой находится на расстоянии в среднем 55 км от основного места ведения работ (НУ ЛУ, ВУ ЛУ и Рес. ЛУ). Кустовые площадки Ново-Уренгойского и Восточно-Уренгойского лицензионных участков соединены автодорогами с грунтовым покрытием. Обустроенные кустовые площадки имеют энергоснабжение. На остальных объектах производства работ (Русско-Реченский ЛУ, Минховский ЛУ, Южно-кустарниковый ЛУ, Каркасный ЛУ, Салпадаяхский ЛУ) внутрипромысловые дороги и внутрипромысловая сеть энергоснабжения отсутствуют. Обзорная карта района работ приведена на рисунке 1. Участки находятся в зоне умеренного резко континентального климатического пояса, однако приходятся на самую северную часть граничащую с субарктическим поясом. Для местности характерны резкие изменения температуры и сильные ветра. Среднегодовые и среднемесячные климатические параметры приведены ниже.
Среднегодовые климатические условия:
- Среднегодовая температура воздуха – -4,7 °C Относительная влажность воздуха – 68,0 % Средняя скорость ветра – 3,4 м/с.
Среднемесячная температура воздуха | |||||||||||
Январь | Февраль | Март | Апрель | Май | Июнь | Июль | Август | Сентябрь | Октябрь | Ноябрь | Декабрь |
-20,7 | -18,6 | -11,9 | -8,1 | 1,2 | 11,3 | 17,1 | 12,5 | 5,6 | -4,8 | -16,2 | -20,3 |
Доставка оборудования и персонала на лицензионные участки
Доставка осуществляется по федеральным и внутрипромысловым автодорогам, там, где они имеются – НУ ЛУ, ВУ ЛУ, Рес. ЛУ. Там где отсутствуют федеральные автодороги:
Русско-Реченский ЛУ – По зимней автодороге на Ванкор – доставка оборудования и персонала компенсируется Подрядчику в полном объёме (Ставки на проезд по платным автодорогам указываются в коммерческом предложении и согласовываются Сторонами в приложении к Договору); Прочие ЛУ – авиасообщением – доставка оборудования и персонала компенсируется Подрядчику в полном объёме (Ставки за доставку оборудования и персонала авиасообщением указываются в коммерческом предложении и согласовываются Сторонами в приложении к Договору).
1 – г. Новый Уренгой, 2 – Ново-Уренгойский ЛУ, 3 – Восточно-Уренгойский ЛУ, 4 – Ресурсый ЛУ, 5 – Русско-Реченский ЛУ, 6 – Минховский ЛУ, 7 – Южно-кустарниковый ЛУ, 8 – Каркасный ЛУ, 9 – Салпадаяхский ЛУ.

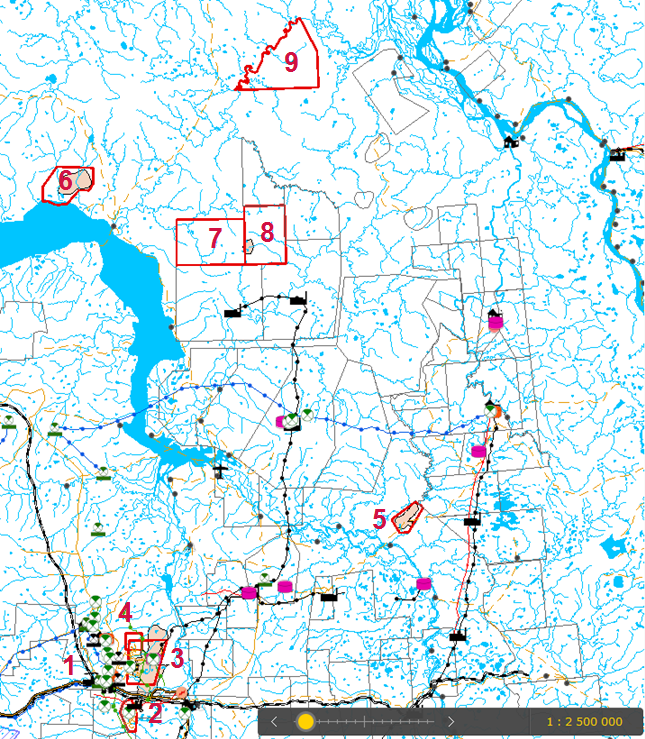

Рисунок 1 – Обзорная карта района работ
Типовые конструкции скважин
Типовые конструкции скважин на ачимовские отложения в пределах лицензионных участков АО «Роспан Интернешнл» представлены на рисунке 2.
Цели проведения ГИРС
1. Исследование состояния обсадных колонн:
- определение диаметров, толщин и целостности обсадных колонн (кондуктора, технических и эксплуатационных колонн), глубин их башмаков; определение износа и повреждений обсадных колонн (кондуктора, технических и эксплуатационных колонн), прогнозирование аварийных ситуаций в процессе бурения и эксплуатации скважины; определение наличия и местоположения элементов технологической оснастки обсадных колонн (центраторов, скребков, турбулизаторов, заколонных пакеров); регистрация расположения муфт обсадных колонн.
2. Исследования и работы при эксплуатации, капитальном и подземном ремонте скважин:
- уточнение фактической конструкции скважины; оценка технического состояния обсадной колонны и цементного кольца, выявление негерметичности колонн, цемента, наличие заколонных перетоков; определение интервалов, характера и свойств поступающего флюида в ствол скважины; оценка технического состояния насосно-компрессорных труб и лифтового оборудования; проведение специальных исследований при различных технологических операциях в процессе ремонта (определение зарезки в эксплуатационных колоннах, определение качества гравийной упаковки и др., определение наличия перетоков флюида); проведение технологических операций по установке разделительных мостов, пробок (для изоляции объектов, вторичного вскрытия и интенсификации притоков; контроль геолого-технологических мероприятий, проводимых в скважинах, оценка их эффективности.
3. Вторичное вскрытие пластов:
- проведение перфорации обсадной колонны, цемента и пород; контроль за спуском в скважину перфоратора на кабеле или на трубах; привязка интервала перфорации к геологическому разрезу; определение фактического положения интервала перфорации; определение качества вторичного вскрытия; определение величины забоя и наличия зумпфа до и после перфорации.
4. Испытания пластов с помощью оборудования на кабеле и/или гибких трубах:
- вызов притока; регистрация диаграмм давления и притока в процессе испытания;
|
|
|
Старая скважина (до скв. 2-10-02 вкл.) | Новая скважина (начиная со скв. 2-06-01) | Новые (горизонтальные) скважины кустов 3-** и 4-** |

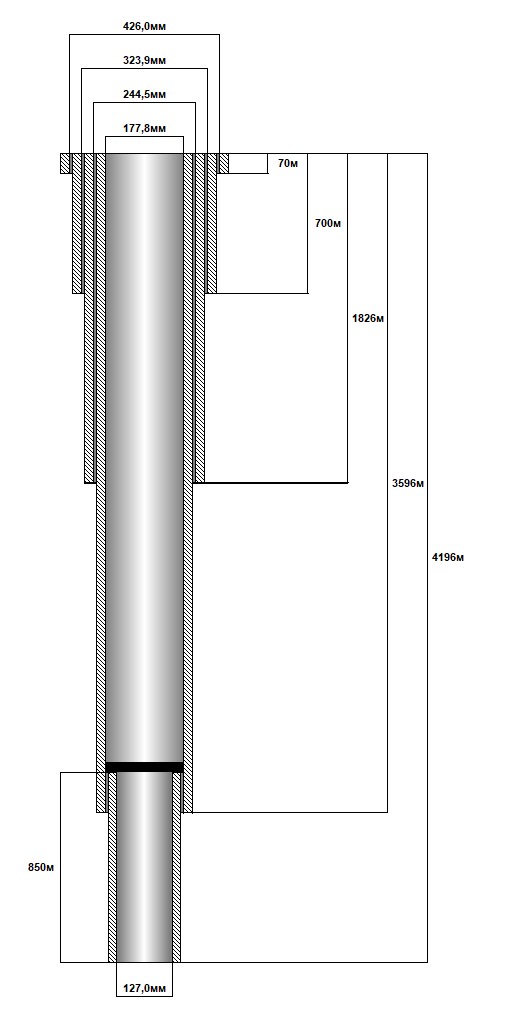

Рисунок 2 – Типовые конструкции скважин
|
