ЖК «Лондон парк»
ход строительства по состоянию на 30.11.2017 г.
1 этап строительства

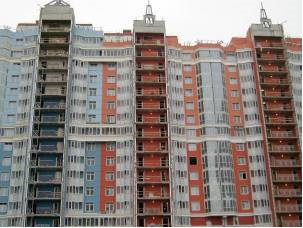

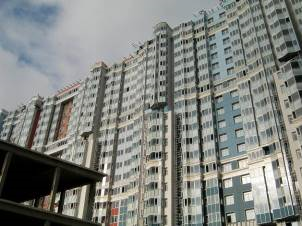

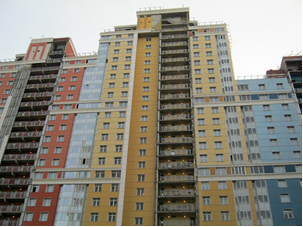

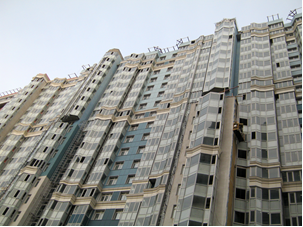

Корпус 1 (секция 1-1)
Корпус СДАН
Разрешение на ввод в эксплуатацию от 01.01.2001 г.
Заселение с 29.06.2017 г.
|
|
Северный фасад | Южный фасад |
|
|

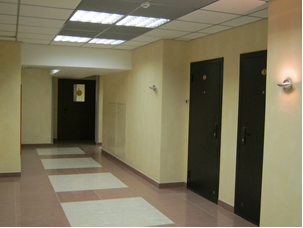

Вход в подъезд | Холл 1-го этажа |
|
|
Благоустройство территории | |
|
|
Придомовая территория сданных корпусов | Благоустройство придомовой территории |

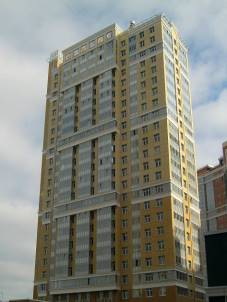

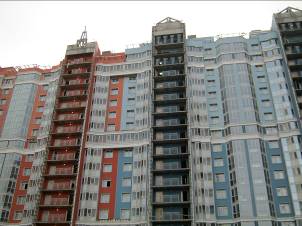

Корпус 2 (секция 1-2)
Корпус СДАН
Разрешение на ввод в эксплуатацию от 01.01.2001 г.
Заселение с 29.06.2017 г.
|
|
Южный фасад | Северный фасад |
|
|

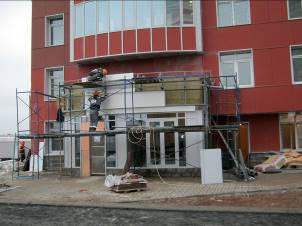

Центральный вход в корпус | Холл 1-го этажа |
| |
Вход с пр. Просвещения |

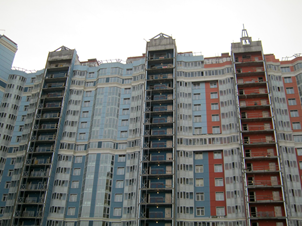

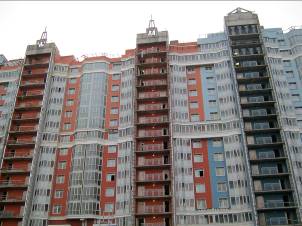

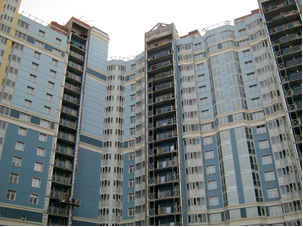

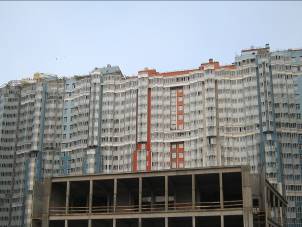

Корпус 3 (секции с 1-3 по 1-8)
|
|

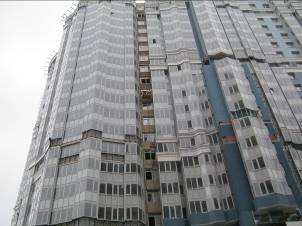

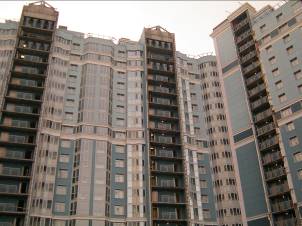

Секция 1-3 | Секция 1-3. Вид с ул. Кустодиева |
|
|
Секция 1-4 | Секция 1-4. Вид с ул. Кустодиева |
|
|
Секция 1-5 | Секция 1-5. Вид с ул. Кустодиева |
|
|
Секция 1-6 | Секция 1-6. Вид со стороны II очереди |
|
|
Секция 1-7 | Секции 1-7. Вид со стороны II очереди |
|
|
Секция 1-8 | Секция 1-8. Вид со стороны II очереди |

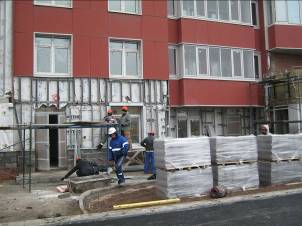

- Закончены работы по возведению монолитных стен и перекрытий. Закончены работы по кирпичной кладке стен фасада. Закончены работы по установке мусоропроводов. Закончены работы по горизонтальной разводке отопления с установкой радиаторов отопления в квартирах и МОП. Закончены работы по возведению межкомнатных перегородок. Закончены работы по монтажу системы ГВС и ХВС в квартирах. Закончены работы по утеплению эвакуационных лестниц. Закончены работы по выравниванию стен в МОП. Закончены работы по заливке цементно-песчаной стяжки в квартирах и МОП. Закончены работы по разводке электропроводки в квартирах. Закончены работы по установке металлических дверей в квартиры. Закончены работы по установке лифтового оборудования Закончены работы по зашивке труб в МОП в гипсокартонные короба. Закончены работы по монтажу систем вентиляции. Закончены работы по установке металлических дверей на переходных балконах. Закончены работы по оштукатуриванию и окраске эвакуационных лестниц. Закончены работы по возведению кирпичных стен вентиляционных шахт. Закончены работы по оштукатуриванию и окраске на переходных балконах эвакуационных лестниц. Закончены работы по монтажу оборудования в подвальных помещениях ИТП и ГРЩ. Закончены работы по укладке напольной плитки в МОП. Продолжаются работы по пуско-наладке лифтов. Продолжаются работы по монтажу электрических и слаботочных систем в МОП. Продолжаются работы по монтажу подвесных потолков и светильников в МОП. Продолжаются работы по установке полотенцесушителей в квартирах.
|
|

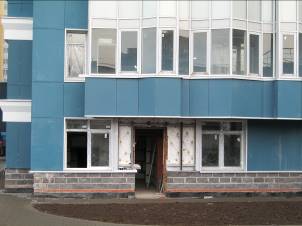

Устройство фасада первого этажа секции 1-5 | Работы по устройству навесных фасадов секции 1-3 |
|
|
Отделка эвакуационной лестницы | Отделка МОП |
| |
Лифтовой холл |
Корпус 4 (секции 1-9 по 1-14)
|
|
Секция 1-9 | Секция 1-9. Вид со стороны II очереди |
|
|
Секция 1-10 | Секция 1-10. Вид со стороны II очереди |
|
|
Секция 1-11 | Секция 1-11. Вид со стороны II очереди |
|
|
Секция 1-12 | Секция 1-12. Вид со стороны ул. Руднева |
|
|
Секция 1-13 | Секция 1-13. Вид со стороны ул. Руднева |
|
|
Секция 1-14 | Секция 1-14. Вид со стороны ул. Руднева |

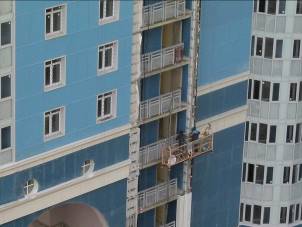

- Закончены работы по возведению монолитных стен и перекрытий. Закончены работы по кирпичной кладке стен фасада. Закончены работы по установке мусоропроводов. Закончены работы по заливке цементно-песчаной стяжки пола в квартирах. Закончены работы по выравниванию стен в МОП. Закончены работы по горизонтальной разводке отопления с установкой радиаторов отопления в квартирах и МОП. Закончены работы по разводке электропроводки в квартирах. Закончены работы по оштукатуриванию и окраске стен МОП (секции с 1-11 по 1-14. Закончен монтаж лифтов. Закончены работы по разводке труб ГВС и ХВС в квартирах. Закончены работы по установке электрических автоматов в квартирах в секции 1-14. Закончена установка металлических дверей в квартирах. Закончены работы по заливке стяжки полов в МОП (кроме 1 этажа). Закончена установка дверей на переходных балконах. Закончены работы по укладке кафельной плитки в МОП. Закончены работы по монтажу противопожарной сигнализации в секции 1-14. Закончены работы по возведению кирпичных стен вентиляционных шахт в квартирах и МОП. Закончены работы по монтажу систем отопления на эвакуационных лестницах. Закончены работы по установке электрических розеток и выключателей в квартирах. Продолжаются работы по пуско-наладке лифтов. Продолжаются работы по монтажу коммуникационных узлов отопления в МОП. Продолжаются работы по монтажу оборудования в ИТП 4 корпуса. Продолжаются работы по окраске эвакуационных лестниц (секции 1-9 и 1-10). Продолжаются работы по установке ограждений на переходных балконах. Продолжаются работы по установке полотенцесушителей в квартирах.
|
|

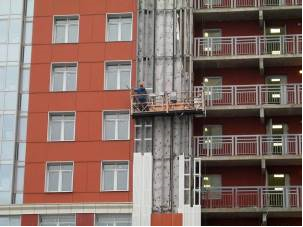

Работы по устройству навесного фасада секции 1-12 | Работы по устройству входной группы секции 1-14 |
|
|
Облицовка фасада камнем секция 1-10 | Работы по устройству навесного фасада |
|
|

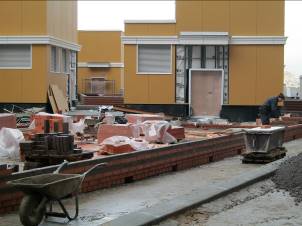

Отделка МОП | Лифтовой холл |
|
|
Счетчитки ХВС и ГВС в квартирах | Полотенцесушитель |
|
|
Благоустройство со стор. ул. Руднева. |

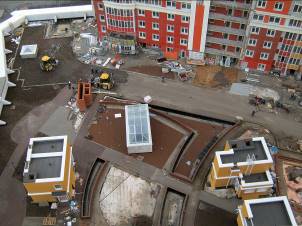

Стилобат (эксплуатируемая кровля ТРК)

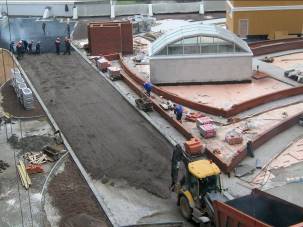

- Закончены работы по возведению и остеклению большого и малых куполов (второй свет ТРК). Закончены работы по устройству заезда со стороны ул. Кустодиева. Продолжаются работы по озеленению территории (высадка деревьев и кустарников, устройство газонов и цветочных клумб). Продолжаются работы по обустройству эксплуатируемой кровли (устройство гидроизоляция, утепление, устройство освещения). Продолжаются работы по обшивке надстроек вентиляционных шахт и эвакуационных лестниц для выхода на эксплуатируемую кровлю из ТРК панелями ФЦП. Продолжаются работы по укладке асфальта и пешеходных дорожек из тротуарного камня. Продолжаются работы по возведению подпорных стен для высадки плодовых деревьев. Продолжается устройство заезда со стороны ул. Руднева (кирпичная кладка ограждений)
|
|
Устройство покрытия | Кладка подпорных стен вишневого сада |
|
|
Благоустройство на кровле ТРК | Работы по укладке асфальта у секции 1-14 |
|
|
Работы по укладке асфальта у секции 1-3 | Заезд со стороны ул. Руднева |
1.3 этап строительства
Торгово-развлекательный комплекс (ТРК)
- Закончены работы по оштукатуриванию эвакуационной лестницы в секции 1-14. Закончены работы по возведению здания РТП на 4 трансформатора. Завершены работы по благоустройству (укладка брусчатки) вдоль ТРК со стороны пр. Просвещения. Закончены работы по обустройству входа в парадные для жильцов через 1-й этаж ТРК. Закончены работы по облицовке цоколя ТРК плитами из керамогранита. Закончены работы по устройству навесного фасада (утепление, облицовка панелями ФЦП). Продолжаются работы по монтажу витражных конструкций. Продолжаются работу по благоустройству территории со стороны. Продолжаются работы по устройству автостоянок и подъездов на прилегающей территории.
|
|

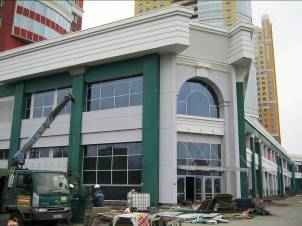

Вход в ТРК с ул. Руднева | Центральный вход в ТРК с пр. Просвещения |
|
|
Вход в ТРК с ул. Кустодиева | Благоустройство территории со сторона пр. Просвещения |
1.4 этап строительства
Физкультурно-оздоровительный комплекс
|
|
ФОК вид со стороны ул. Руднева | ФОК вид со стороны ул. Кустодиева |

Устройство автостоянки для жителей I очереди
|
Подготовка территории |
2 этап строительства

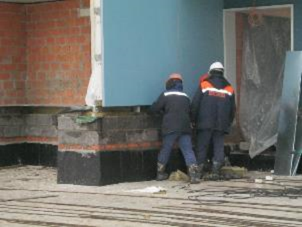

Корпус 5
|
|

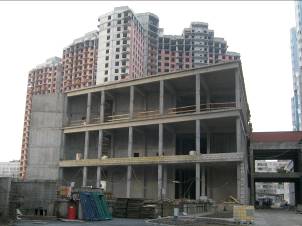

Обратная засыпка откоса котлована КП 1 | Монолитные работы |

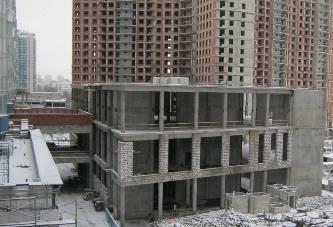

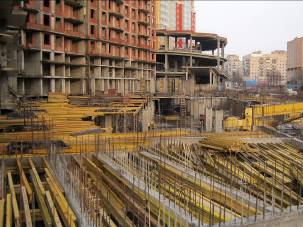

Корпус 6
|
|

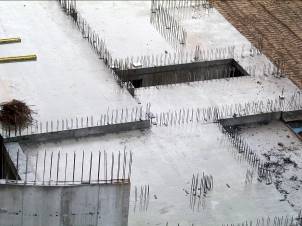

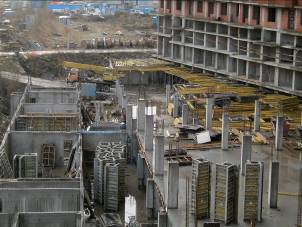

Устройство перекрытия цокольного этажа КП 2 | Устройство стен цокольного этажа КП 2 |
3 этап строительства
|

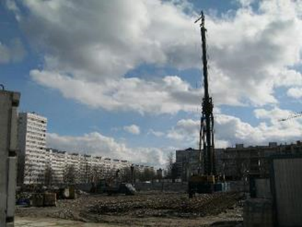

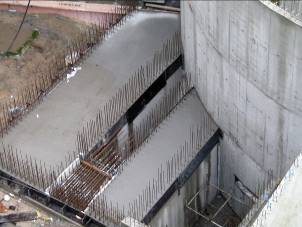

Устройство свайного поля |
