Жилой комплекс «Маршал»
ход строительства по состоянию на 31.12.2017 г.
1 ЭТАП
1-1
Корпус 1, секция 1 (А)
|
|

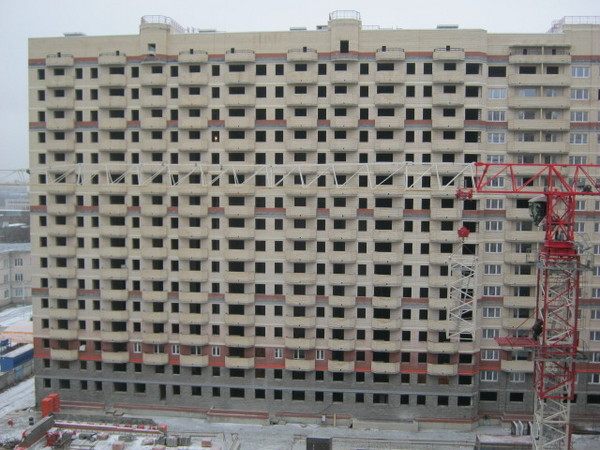

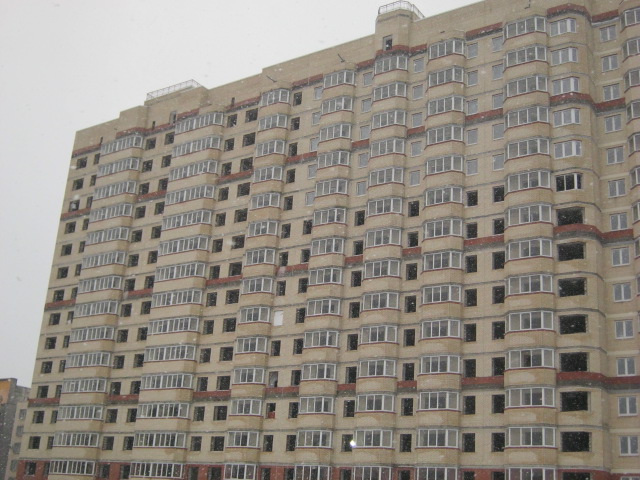

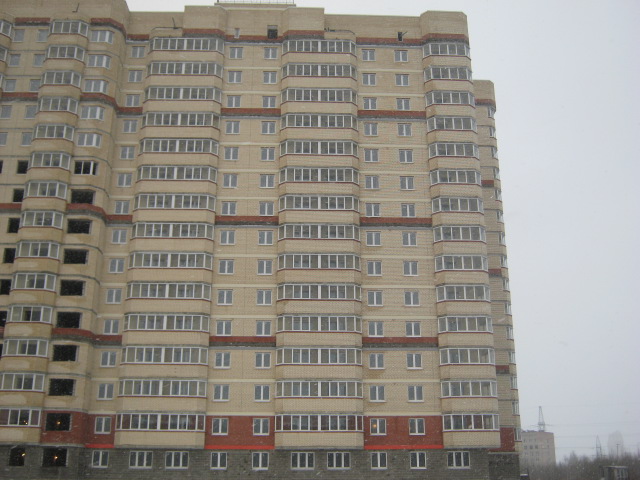

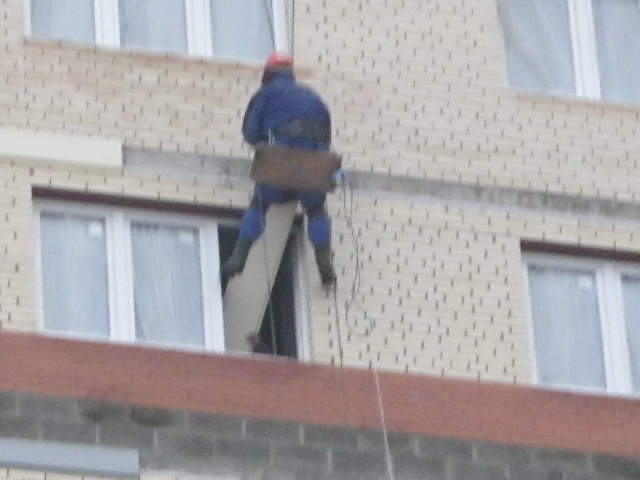

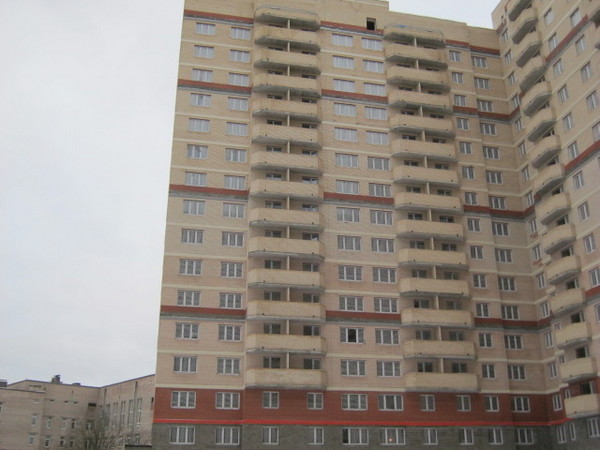

Вид со стороны Лабораторной улицы | Вид со двора (восток) |

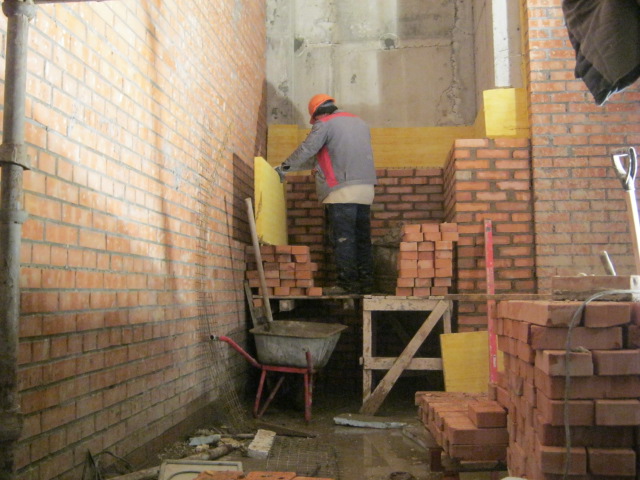

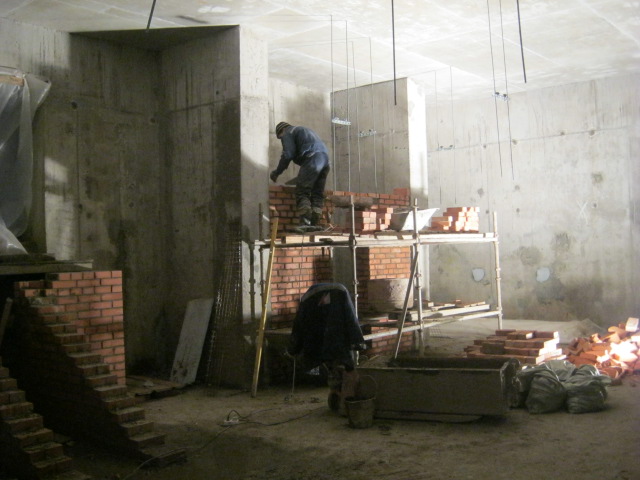

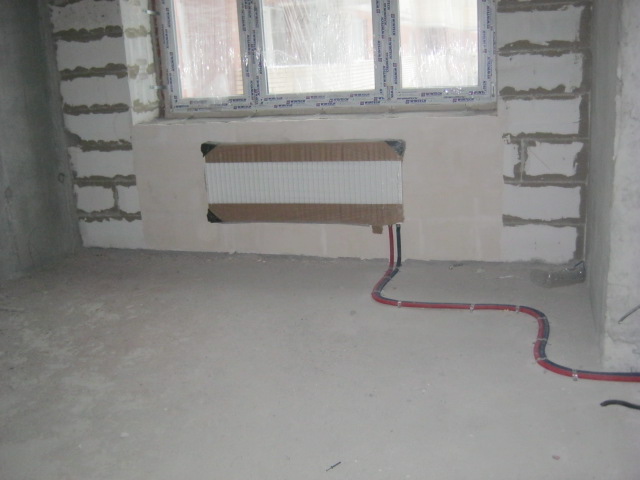

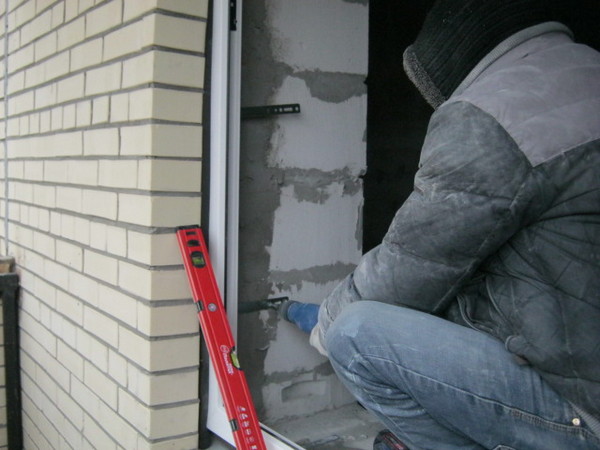

- Закончены работы по возведению несущих монолитных стен, колонн и перекрытий и устройству вентиляционных каналов секции. Закончены работы по возведению кирпичной кладки наружных стен, балконов и облицовке искусственным камнем 1 и 2 этажа. Закончены работы по кирпичной кладке ограждения балконов. Закончены работы по возведению межквартирных и межкомнатных перегородок. Закончены работы по устройству кровли и ограждений на крыше секции. Закончены работы по остеклению балконов секции со стороны ул. Лабораторная и со стороны пр. Маршала Блюхера. Закончены работы по установке окон. Закончены работы по монтажу труб и радиаторов отопления в квартирах. Закончены работы по монтажу полотенцесушителей в квартирах. Закончены работы по установке магистральных стояков отопления, водоснабжения и водоотведения, пожарных гидрантов. Закончены работы по оборудованию входа в технические помещения цокольного этажа. Закончены работы по разводке электропроводки. Закончены работы по монтажу лифтового оборудования. Закончены работы по заливке финишной стяжки полов в квартирах и МОП. Закончены работы по монтажу систем вентиляции в МОП и кирпичной кладке вентканалов. Закончены работы по оштукатуриванию кирпичных стен в квартирах. Закончены работы по оштукатуриванию стен в МОП. Закончены работы по монтажу декоративных панелей на фасаде. Начаты работы по утеплению стен эвакуационных лестниц.
|
|

Утепление стен лестничных маршей | Кирпичная кладка системы вентиляции |
Корпус 2, секции 2-3 (Б, В)
|
|

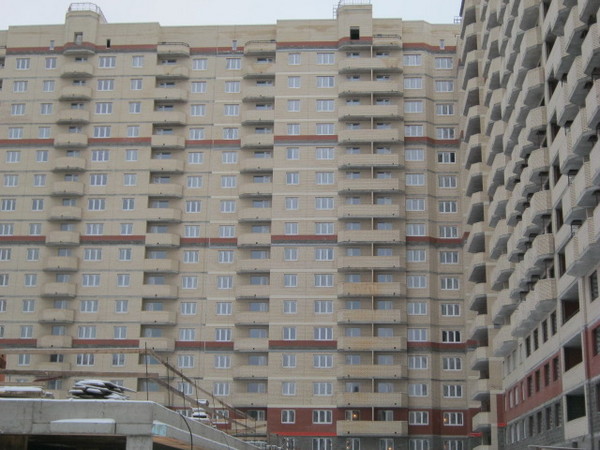

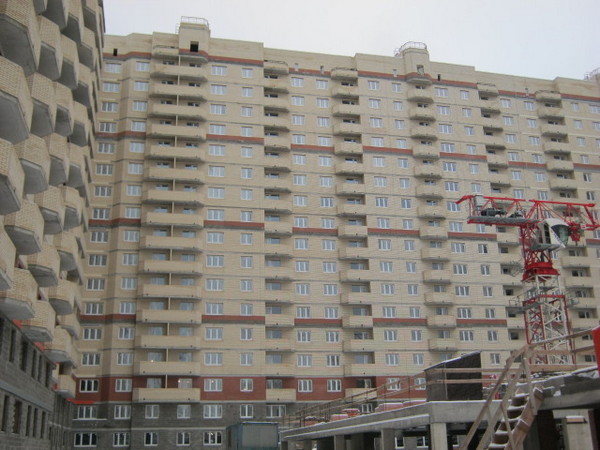

Вход со стороны пр. Маршала Блюхера | Вид со двора (юг) |

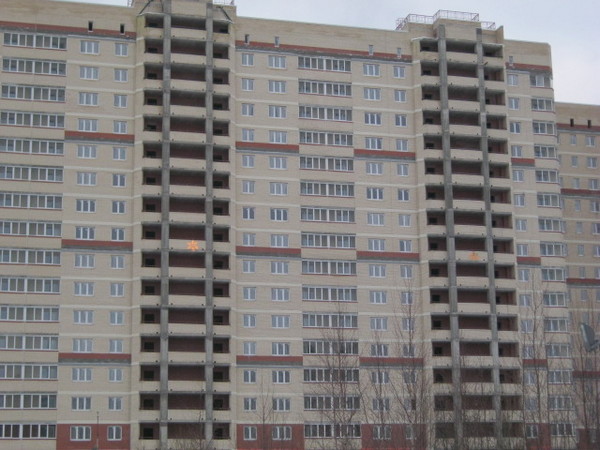

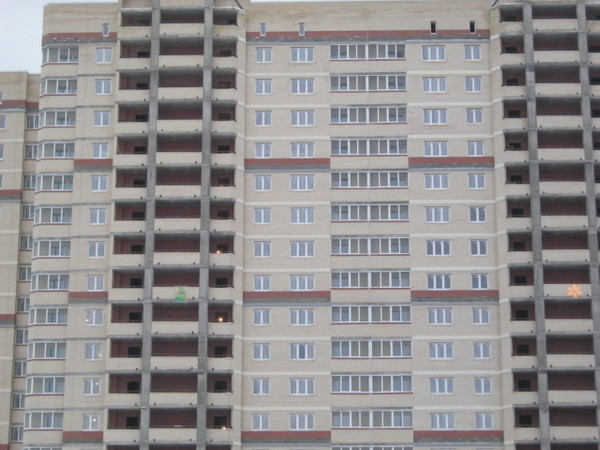

- Закончены работы по возведению несущих монолитных стен, колонн и перекрытий и устройству вентиляционных каналов секций. Закончены работы по возведению кирпичной кладки наружных стен и облицовке искусственным камнем 1-2 этажа. Закончены работы на переходных балконах секций. Закончены работы по устройству межквартирных стен и межкомнатных перегородок. Закончены работы по устройству кровли и ограждений на крыше секции. Закончены работы по устройству парапета для маломобильных групп населения. Закончены работы по монтажу окон в секциях на 2-17 этажах. Закончены работы по устройству входов в технические помещения цокольного этажа секций. Закончены работы по монтажу системы водоснабжения, водоотведения, пожарных гидрантов и ливневой канализации. Закончены работы по установке полотенцесушителей. Закончены работы по разводке электропроводки. Закончены работы по монтажу козырька секции на техническом этаже. Закончены работы по монтажу радиаторов отопления. Закончены работы по монтажу декоративных панелей на фасаде. Закончены работы по оштукатуриванию кирпичных стен в квартирах и МОП. Закончены работы по устройству стяжки полов в квартирах секции Б. Продолжаются работы по монтажу систем вентиляции в МОП. Продолжаются работы по монтажу лифтового оборудования. Начаты отделочные работы в технических помещениях. Начаты работы по устройству технических помещений в подвале.
|
|

Устройство системы вентиляции | Устройство кирпичных стен в подвале |
|
|

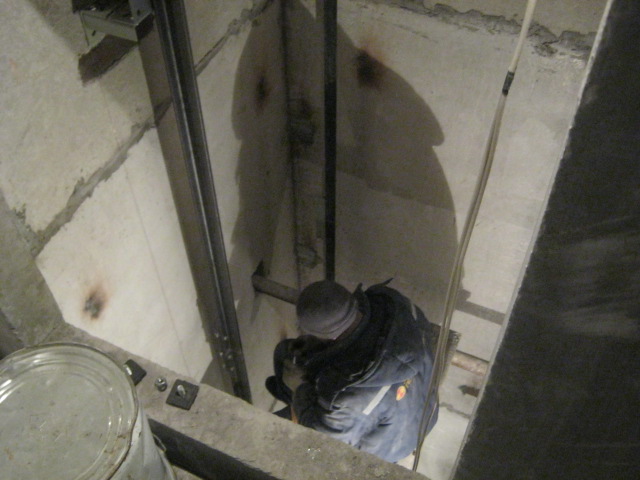

Монтаж лифтового оборудования | Работы в техническом помещении |
Корпус 3, секция 4 (Д)
|
|
Вид со стороны пр. Маршала Блюхера | Вид со двора (восток) |
- Закончены работы по возведению несущих монолитных стен, колонн и перекрытий и устройству вентиляционных каналов секции. Закончены работы по облицовке кирпичом наружных стен. Закончены работы по установке межквартирных и межкомнатных перегородок. Закончены работы по устройству кровли и ограждений на крыше секции.
- Закончены работы по установке остекления лоджий секции со стороны пр. Маршала Блюхера. Закончен монтаж защитного ограждения переходных балконов секции. Закончены работы по монтажу магистральных стояков отопления и пожарных гидрантов. Закончены работы по устройству входа в подъезд. Закончены работы по монтажу ливневой канализации. Закончены работы по монтажу стояков ХВС, ГВС и канализации. Закончены работы по монтажу системы отопления. Закончены работы по оштукатуриванию стен в МОП. Закончены работы по разводке электропроводки в квартирах. Закончены работы по монтажу декоративных панелей на фасаде. Продолжаются работы по установке окон. Начаты работы по устройству технических помещений в подвале.
|
|

Устройство кирпичных стен в подвале | Электропроводка в квартирах |
Корпус 4, секции 5-6 (Е, Ж)
|
|

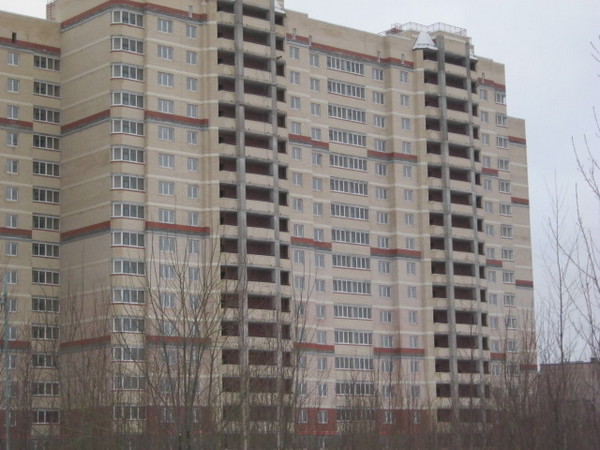

Вид со двора (запад) | Вид со двора (восток) |
- Закончены работы по возведению несущих монолитных стен, колонн и перекрытий и устройству вентиляционных каналов секций. Закончены работы по облицовке кирпичом наружных стен. Закончены работы по кирпичной кладке ограждения балконов. Закончены работы по устройству кровли и ограждений на крыше секции. Закончены работы по устройству межкомнатных перегородок. Закончены работы по устройству входа в секции. Закончены работы по монтажу ливневой канализации. Закончены работы по монтажу козырька на тех. этаже над переходным балконом. Закончены работы по монтажу лифтов. Закончены работы по монтажу системы отопления и установке радиаторов. Закончены работы по разводке электропроводки. Закончены работы по монтажу системы пожаротушения. Продолжаются работы по монтажу стояков канализации, ГВС и ХВС. Продолжаются работы по монтажу коллекторов отопления. Продолжаются работы по монтажу декоративных панелей на фасаде. Начаты работы по устройству входов в подвальные помещения.
|
|
Кирпичная кладка ограждений приямков |
2-1
Корпус 5, секции 7-8 (И, К)
|
|

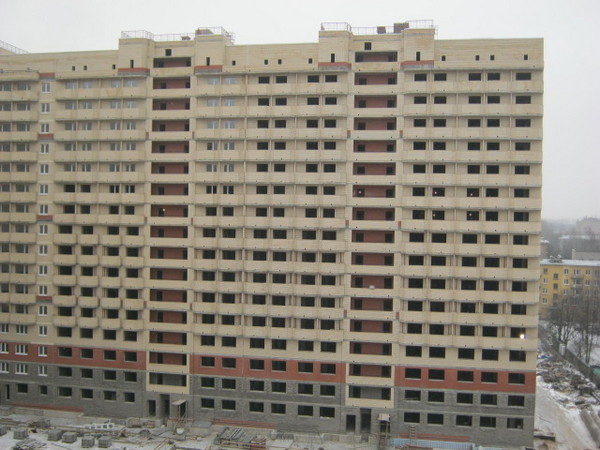

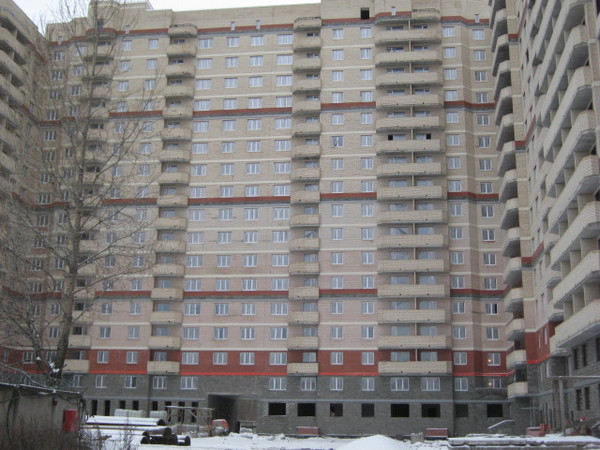

Вид с пр. Маршала Блюхера | Вид со двора (юг) |
- Закончены работы по возведению несущих монолитных стен, колонн и перекрытий и устройству вентиляционных каналов секций. Закончены работы по облицовке кирпичом и искусственным камнем наружных стен. Закончены работы по установке межквартирных стен и межкомнатных перегородок. Закончены работы по устройству и гидроизоляции кровли, установке парапета и металлического защитного ограждения.
- Закончены работы по установке окон в квартирах и остекления балконов со стороны пр. Маршала Блюхера. Закончены работы по устройству крылец секций. Закончены работы по монтажу электропроводки в квартирах. Закончены работы по монтажу труб отопления, ХВС, ГВС и водоотведения в квартирах и на техническом этаже. Закончены работы по монтажу радиаторов отопления и полотенцесушителей в квартирах. Закончены работы по заливке чистовой стяжки в квартирах. Закончены работы по монтажу стеклопакетов в нежилых помещениях. Закончены работы по устройству стяжки в МОП. Закончен монтаж полотенцесушителей в квартирах. Продолжается монтаж декоративных панелей на фасаде. Начаты штукатурные работы на эвакуационных лестницах.
|
|

Штукатурные работы на лестничных маршах | Монтаж декоративных панелей |
Корпус 6, секция 9 (Л)
|
|
Вид со стороны пр. Блюхера | Вид со двора (юг) |
- Закончены работы по возведению несущих монолитных стен, колонн и перекрытий и устройству вентиляционных каналов секции. Закончены работы по облицовке кирпичом и искусственным камнем наружных стен. Закончены работы по установке межквартирных стен и межкомнатных перегородок.
- Закончены работы по устройству кровли, по установке парапета и металлического защитного ограждения на кровле. Закончены работы по установке оконных блоков и остеклению балконов со стороны пр. Маршала Блюхера. Закончены работы по монтажу ливневой канализации. Закончены работы по монтажу стояков водоснабжения и водоотведения в квартирах. Закончены работы по установке полотенцесушителей в квартирах. Закончены работы по разводке электропроводки в квартирах. Закончены работы по монтажу системы отопления и установке радиаторов в квартирах. Закончены работы по герметизации межэтажных швов. Закончены работы по устройству стяжки полов в квартирах. Закончены работы по монтажу слаботочных сетей. Продолжаются работы по монтажу декоративных панелей на фасадах. Продолжаются работы по монтажу полотенцесушителей. Продолжаются штукатурные работы в МОП.
|
|

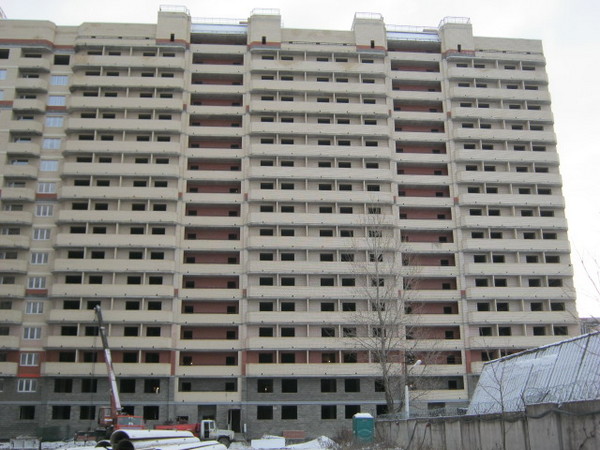

Монтаж декоративных панелей | Полотенцесушитель |
Корпус 7 секция 10 (М)
|
|
Вид со стороны Кондратьевского пр. | Вид со двора (запад) |
- Закончены работы по возведению несущих монолитных стен, колонн и перекрытий и устройству вентиляционных каналов секции. Закончены работы по облицовке кирпичом наружных стен. Закончены работы по облицовке искусственным камнем на уровне 1- 2-го этажа. Закончены работы по устройству межквартирных стен и межкомнатных перегородок. Закончены работы по устройству кровли. Закончены работы по монтажу стояков системы отопления, водоснабжения и водоотведения. Закончены работы по установке окон в квартирах. Закончены работы по разводке электропроводки в квартирах. Продолжаются работы по установке декоративных панелей на фасаде. Продолжаются работы по монтажу системы отопления и установке радиаторов. Продолжаются работы по устройству стяжки полов в квартирах.
|
|

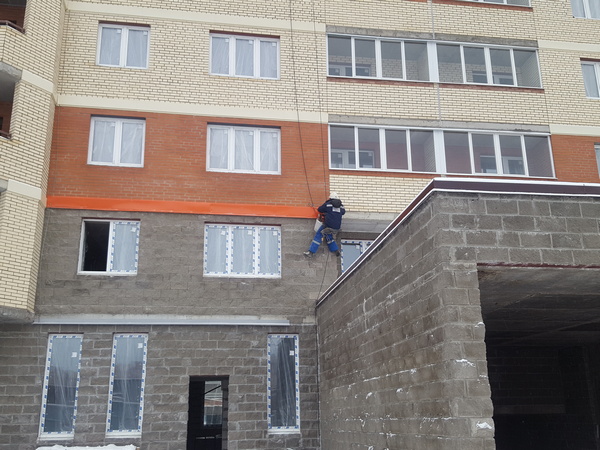

Монтаж декоративных панелей на фасаде | Устройство системы отопления в квартире |
Корпус 8, секции 11-12 (Н, О)
|
|

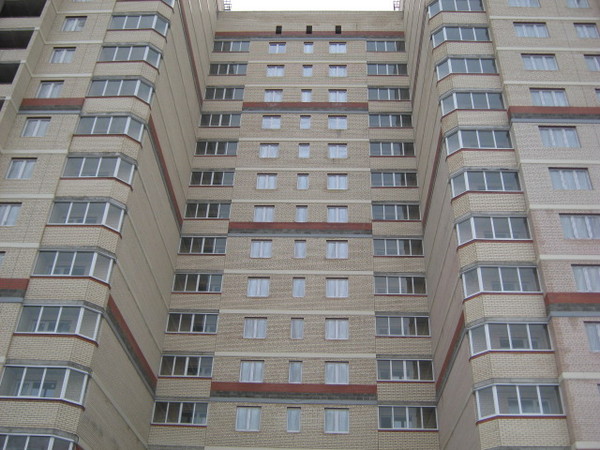

Вид со стороны Кондратьевского пр. | Вид со двора (запад) |
- Закончены работы по возведению несущих монолитных стен, колонн и перекрытий и устройству вентиляционных каналов. Закончены работы по облицовке кирпичом наружных стен. Закончены работы по облицовке искусственным камнем на 1-2 этаже. Закончены работы по устройству межквартирных и межкомнатных перегородок. Закончены работы по устройству защитного металлического ограждения кровли. Закончены работы по монтажу пожарных лестниц на балконах с 5-го по 9-й этажах. Закончены работы по монтажу ливневой канализации и стояков отопления. Закончены работы по устройству и гидроизоляции кровли. Закончены работы по остеклению балконов со стороны Кондратьевского пр. Закончены работы по разводке электропроводки в квартирах. Продолжаются работы по монтажу системы отопления. Продолжаются работы по монтажу магистральных стояков водоснабжения и водоотведения. Продолжаются работы по монтажу окон в квартирах секции Н. Продолжаются работы по монтажу слаботочных систем.
|
|

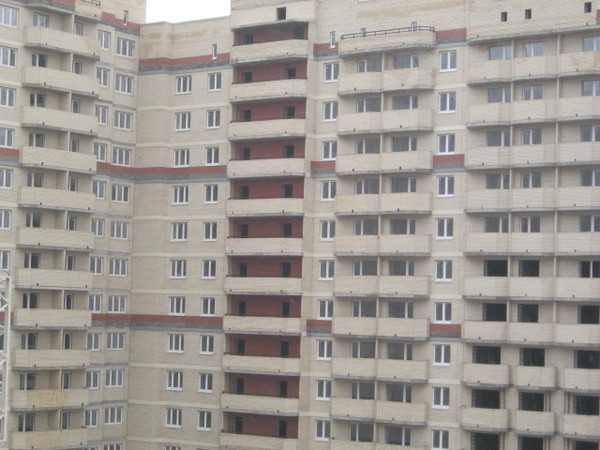

Монтаж окон в квартирах | Каналы для монтажа слаботочных сетей |
Паркинг

Закончены работы по устройству монолитной фундаментной плиты.
Закончены работы по устройству опорных конструкций кровли паркинга.
Закончены работы по устройству перекрытия паркинга.
Продолжаются работы по кирпичной кладке и облицовке искусственным камнем парапета наземной части паркинга.
Продолжаются монолитные работы по устройству входной группы паркинга.
Продолжаются работы по уборке строительного мусора внутри паркинга.
|
|

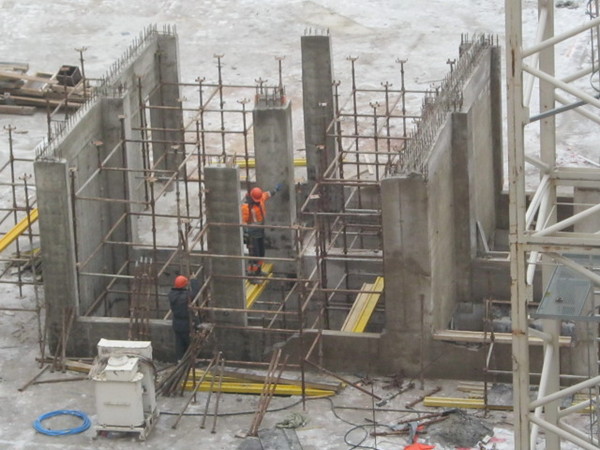

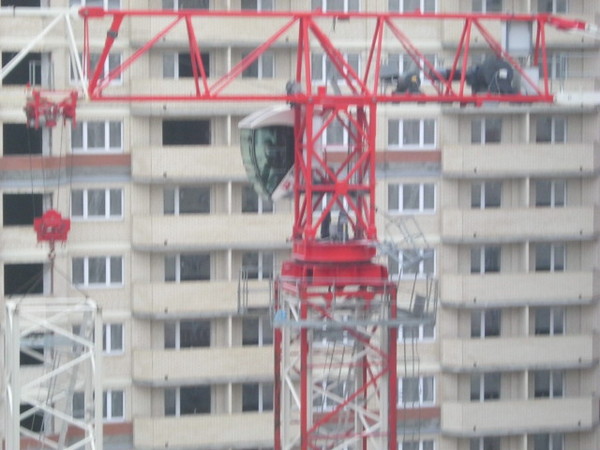

Монтаж монолита входной группы в паркинг | Демонтаж крана на кровле паркинга |
| |
Уборка в паркинге |
