Приложение 3
С О Г Л А С О В А Н О | У Т В Е Р Ж Д А Ю |
Главный инженер АО «Белкамнефть» им. ________________Ш. Р. Габидуллин «_____» ___________ 2018 г.
| Генеральный директор АО «Белкамнефть» им. ____________________ «_____»______________2018 г. |
Заместитель генерального директора – Главный геолог АО «Белкамнефть» им. _________________ «_____» ____________2018 г. | |
Техническое задание
на строительство наклонно-направленных скважин куста №7
Новоселкинского нефтяного месторождения.
Начальник УСС |
Начальник УГ | |
Ижевск 2018 год
| Совмещенный график строительству скважин куста №7 Новоселкинского месторождения | |||||||||||||||
№ п. п. | № скв | Месторождение | Проходка, м | Мобилизация+монтаж | Бурение | Демонтаж+Демобилизация | Сдача скважины в обустройство | Примечание | |||||||
начало | начало | конец | начало | конец | сут. | Дата | |||||||||
2 | 3209 | Новоселкинское | 1700 | 15.01.2019 | 30.01.2019 | 01.03.2019 | * | 04.03.2019 | |||||||
3 | 3216 | Новоселкинское | 1700 | 04.03.2019 | 03.04.2019 | 06.04.2019 | |||||||||
До начала мобилизации предоставить Заказчику линейный график мобилизации, монтажа буровой установки. До начала демобилизации предоставить Заказчику линейный график демобилизации, демонтажа буровой установки и рекультивации кустовой площадки. До начала строительства скважины предоставить Заказчику график глубина-день с пооперационным перечнем работ и нормативным временем цикла бурения скважины. * Подрядчик самостоятельно предоставляет сроки ВМР, с учетом сроков начала и окончания строительства скважины. | |||||||||||||||
** Дата начала работ и сроки выполнения работ по бурению могут быть скорректированы Заказчиком. | |||||||||||||||
*** Количество скважин и их очередность могут быть скорректированы Заказчиком в одностороннем порядке. |
| Исходные данные для расчета стоимости по кустам, планируемым к строительству в 2019 году | |||||||||||||||||||
Месторождение | Куст | Скв. | Проект. Пласт | Расстояние от г. Ижевска до к/п, км | Расстояние от базы отгрузки обсадных труб до к/п, км | Наличие круглогодичной дороги | Период автономии | Наличие переправы | Технология бурения (амбар/ безамбар) | Источник энергообеспечения БУ | Наличие ГРП (срок разр-ки) | Тип бурового раствора | Конструкция скважины | Наличие МСЦ (ПХН, УМЦ) | |||||
Диаметр, толщ. стенки, марка стали, тип резьбы | кол-во, | ||||||||||||||||||
м | Тн | ||||||||||||||||||

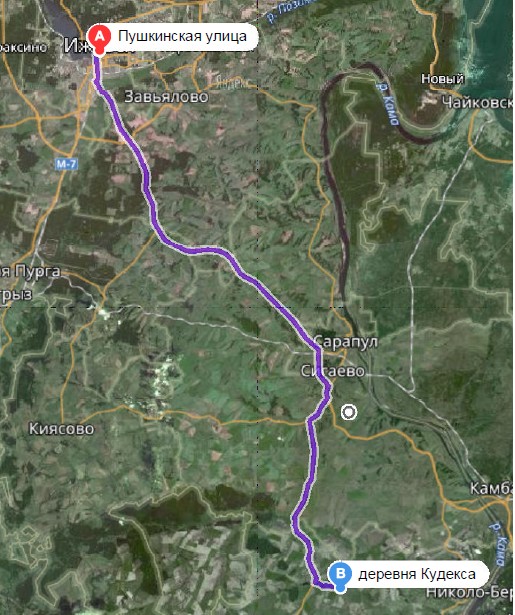

Новоселкинское | 7 | 3209 | С1-VII | 100 | 210 (п. Игра) Доставка на буровую площадку осуществляет Буровой Подрядчик | Круглогодичная дорога | отсутствует | отсутствует | Техн. амбар на КП | ДЭС** | Будет предоставлен дополнительно. | ЕГСХО | ∅324Ч9,5 ОТТМ Д | 30 | 2,3 | ||||
ЕПЖ/МКБПБР | ∅ 244,5Ч8,9 Д ОТТМ | 550* | 27 | ||||||||||||||||
МКБПББР | ∅ 146Ч7,7 БТС Д | 1700* | 46 | МСЦ | |||||||||||||||
Новоселкинское | 7 | 3216 | С1-VII | 100 | 210 (п. Игра) Доставка на буровую площадку осуществляет Буровой Подрядчик | Круглогодичная дорога | отсутствует | отсутствует | Техн. амбар на КП | ДЭС** | Будет предоставлен дополнительно. | ЕГСХО | ∅324Ч9,5 ОТТМ Д | 30 | 2,3 | ||||
ЕПЖ/МКБПБР | ∅ 244,5Ч8,9 Д ОТТМ | 550* | 27 | ||||||||||||||||
МКБПББР | ∅ 146Ч7,7 БТС Д | 1700* | 46 | МСЦ |
* Глубинны спуска обсадных колонн могут быть скорректированы Заказчиком.
** Обеспечение электроэнергией является зоной ответственности Бурового подрядчика.
Транспортная схема

| Месторождение | Новоселкинское (Южный участок) |
| Местоположение месторождения | Удмуртская республика, Каракулинский район |
| Цель бурения | Добыча нефти |
| Номера кустовых площадок и скважин, которые будут строиться по данному проекту | КП№7. Скв. №№ 000, 3216 |
| Назначение скважин | Эксплуатационная |
| Вид бурения | Наклонно-направленная с горизонтальным окончанием |
| Тип буровой установки | Буровая установка грузоподъемностью не менее 170 тонн, удовлетворяющая условиям расположения точки проектной скважины и существующих скважин, а также размерам кустовой площадки. |
| Вид энергии | ДЭС (Поставляется буровым подрядчиком) |
| Вид строительства буровой установки | Первичный |
| Статус отводимых земель под кустовые основания (обычный статус, водоохранные зоны, леса первой группы, родовые угодья) | Обычный статус |
| Проектный горизонт, шифр пласта | С1-VII |
| Глубина кровли проектного горизонта (пласта) Lпл (по вертикали), общая мощность пластов hпл (по вертикали). | Lскв.= 1400 м; hпл=26 м |
| Глубина скважины Lскв. (по вертикали/стволу), м | Lскв.=1530м/1700м (Глубина скважины уточняется дополнительно при согласовании профиля скважин) |
| Вид типового проектного профиля (длина вер-тикального участка Lв, максимально допустимый зенитный угол αmax, допустимая пространственная интенсивность изменения угла в интервале набора iдоп, длина горизонтального участка Lгор, зенитный угол α при входе в кровлю продуктивного пласта, градус | Для бурения наклонно-направленной скважины предусмотреть четырехинтервальный профиль
- Рекомендуемая величина зенитного угла в зоне ГНО 150-400;
iдоп∠ 20/ 10м– до интервала установки ГНО (расчетная интенсивность не более - 1,50/ 10м); iдоп∠ 2.50/10м – ниже интервала установки ГНО; iдоп гно ∠ 0,00/10м при проектировании, превышение интенсивности боле 0,300/10м влечёт штрафные санкции; |
| Радиус круга допуска точки входа в пласт, м | 30 м |
| Конструкция скважины (диаметры долота/о. к. и глубины спуска колонн по вертикали/стволу) | ∅ 393,7/323,8Ч9,5 мм – ОТТМ – 30м/30м; ∅ 295,3/244,5Ч8,9 мм – ОТТМ – 490/550; ∅ 215,9/146 Ч7,7 мм – ОТТМ (БТС) – 1530/1700 м; При расчете коммерческого предложения руководствоваться данной конструкцией скважины. |
| Конструкция забоя (зацементированная колонна, готовый фильтр, открытый забой) | Зацементированная 146 мм эксплуатационная колонна. |
| Тип цемента (облегченный, нормальный), высота подъема цементного раствора за колонной и технология цементирования (одно - или двух-ступенчатая, российская, зарубежная): a) Направление 323,8 мм b) Кондуктор 244,5 мм с) Эксплуатационная колонна 146 мм | Направление 323,8 мм – цемент нормальный/до устья; Кондуктор 244,5 мм – цемент нормальный/до устья; эксплуатационная колонна 146мм - цементирование в две ступени, цемент класса ПЦТ1-G-CC-1 (на 200 м выше кровли продуктивного пласта) + нормальный цементный раствор, высота подъема до устья. Решение о цементировании скважины в 1 ступень принимается в процессе бурения по итогам опрессовки ствола скважины. Предусмотреть:
До начала производства работ предоставить на согласование Заказчику перечень возможных к привлечению субподрядных организаций по креплению скважин, но не менее 3-х. |
| Способы контроля качества цементирования | АКЦ, ГГЦ, СКЦ (при цементировании) |
| Тип бурового раствора (естественный, из глинопорошка), тип утяжелителя (барит, меловая крошка) и реагенты химобработки: a) Направление 323,8 мм b) Кондуктор 244,5 мм с) Эксплуатационная колонна 146 мм | Направление: Техническая вода (естественная глинистая суспензия) Кондуктор: Естественная промывочная жидкость. Эксплуатационная колонна:
В качестве утяжелителя бурового раствора использовать карбонат кальция различного помола. До вскрытия верейского и башкирского горизонта ввести в раствор карбонат кальция в количестве 60 кг/м3. В случае начала поглощения концентрацию увеличить до прекращения поглощения, но не более 200 кг/м3. Разработать оптимальные решения по предупреждению и ликвидации поглощений (применение кальматантов Полицел, серии «К» и др.). Предусмотреть использование хим. реагентов импортного производства. Примечание:
До начала производства работ предоставить на согласование Заказчику перечень возможных к привлечению субподрядных организаций по сопровождению буровых растворов, но не менее 3-х. |
| Наличие технологического/шламового амбара | Технологический и пожарный амбар на кустовой площадке. Строительство амбаров осуществляет Буровой подрядчик по предварительно согласованной с Заказчиком схеме расположения бурового оборудования, а также в соответствии с согласованными схемами устройства гидроизоляции. Содержание амбаров, подъездных путей к ним и площадок погрузки ОБР и БШ в надлежащем состоянии, позволяющей осуществлять безопасную эксплуатацию, является зоной ответственности Бурового подрядчика. По завершению работ по строительству скважин амбары освобождаются от отходов бурения в течении 5 суток, после чего составляет акт с участием представителя Заказчика об освобождении амбаров от отходов бурения и готовности их к рекультивации. После подписания данного акта амбар подлежит рекультивации силами Бурового подрядчика. |
| Расчетный объем бурового шлама/жидкой фракции для 1 скважины. | 122 м3/280 м3. Подрядчик осуществляет хранение отходов бурения. Сбор, вывоз на утилизацию и утилизацию отходов бурения осуществляет Заказчик по предварительной (не позднее, чем за 2 суток) заявке подрядчика в рамках проектных лимитов. Вывоз и утилизация отходов бурения сверх указанных норм осуществляется Заказчиком, сумма оплаты работ по бурению скважины будет уменьшена Заказчиком в одностороннем порядке на сумму услуг вывоза и утилизации буровых отходов, образованных сверх лимита. |
| Требования к циркуляционной системе и оборудованию очистки бурового раствора (тип, количество, марка): | 1.Организационные требования:
2.Технические требования:
|
| Комплекс геофизических исследований в открытом стволе и в колонне | Комплекс ГИС согласно утвержденному перечню. Приложение |
| Корректировка ствола с помощью телеметрической системы | Использование телеметрического оборудования с электромагнитным или гидравлическим каналом связи (из-под направления) при бурении всей скважины. Перед началом работ подрядчик предоставляет схему компоновки телеметрической системы с указанием фактических размеров установленных датчиков. Предусмотреть использование наддолотного модуля, для обеспечения мертвой зоны телесистемы не более 1м. До начала производства работ предоставить на согласование Заказчику перечень возможных к привлечению субподрядных организаций по ННБ и проводки горизонтального участка скважины, но не менее 3-х. |
| Станция ГТИ и глубина начала контроля ГК | От начала бурения до проектного забоя. ГК с отбором шлама в интервале: БК кондуктора до продуктивного пласта и до проектного забоя. |
| Проектная коммерческая скорость бурения, м/ст.-мес | 1850 Предоставить график строительства скважины с пооперационным перечнем. |
| Источник водоснабжения | Строительство артезианской скважины (≅170 м). |
| Расположение бурового оборудования | До начала ВМР подрядчик в обязательном порядке должен согласовать с Заказчиком схему расположения оборудования на кустовой площадке, а также схемы устройства гидроизоляции и обвалования. |
| Показатели качества строительства скважин, которые являются наиболее важными для Заказчика | Сохранение естественной продуктивности пласта, качественное крепление, соблюдение проектного профиля скважины, охрана окружающей природной среды, безаварийное строительство скважины |
| Требования к оборудованию подрядчика | Оборудование подрядчика должно быть сертифицировано, иметь паспорта, сертификаты проведенной дефектоскопии, а также полностью отвечать современным требованиям норм и правил ТБ, ОТ и ООС. Комплектность оборудования должна обеспечивать качественное и безостановочное проведение работ, а также возможность оперативного ремонта, либо замены в случае поломки. Перед началом работ буровой подрядчик в обязательном порядке предоставляет список оборудования, планируемого к использованию при выполнении работ по строительству данных скважин на согласование с Заказчиком. |
| Требования по содержанию кустовой площадки | Буровой подрядчик должен самостоятельно и за свой счет осуществлять контроль над состоянием и при необходимости принимать необходимые меры по поддержанию кустовой площадки в надлежащем состоянии, не допуская скопления дождевых и талых вод, разрушения обвалования, загрязнения кустовой площадки бытовым и технологическими отходами. По окончании бурения буровой подрядчик производит зачистку кустовой площадки, восстановление проектных вертикальных отметок и передачу кустовой площадки Заказчику в течении 10 сут. после проведения работ по рекультивации амбаров. В случае сдачи кустовой площадки в зимний период, окончательная сдача КП производится после схода снежного покрова. |







Приложение:
Приложение Предварительный комплекс ГИС на 1 л.;
Приложение Справка проектных данных на 2 л.;
Приложение Разграничительный перечень.
Приложение Стратиграфический разрез скважин.
Приложение
к Техническому заданию

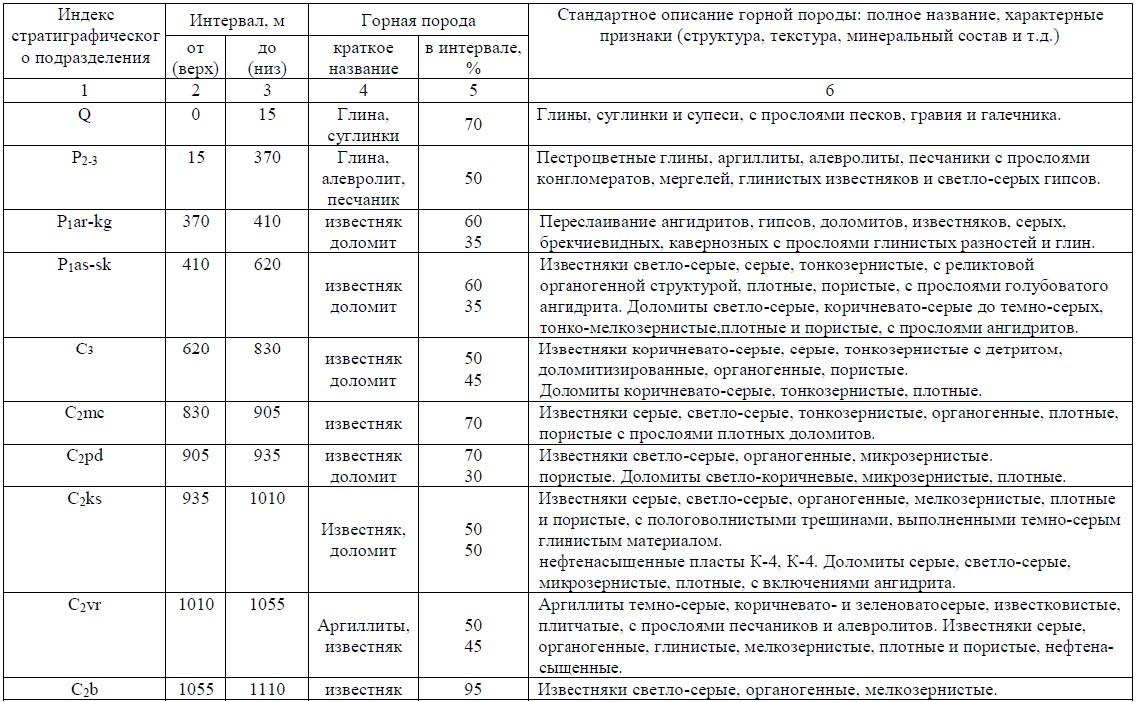

Предварительный комплекс ГИС
при строительстве наклонно-направленных скважин
(к-7 Новоселкинского месторождения)
Глубины по вертикали приведены ориентировочно
№ п/п | Наименование работ | Масштаб | Интервал исследований, м | Кол-во исслед. |
1 | ГИС в необсаженной скважине | |||
1.1. | До крепления кондуктора (первая скважина на кусте) | |||
1.1.1. | ГК, НГК/БК, ИК, КС, ПС, ДС | 1:500 | 0/30-430 | 1 |
1.2. | Промежуточный каротаж (может быть отменен после первой скважины) | |||
1.2.1. | ГК, НГК | 1:500 | 380-1100 | 1 |
1.2.2. | Инклинометрия т. з. через 10 м | 380-1100 | ||
1.2.3. | КС, ПС, БК, Резистивиметр, ДС, АК в м-бе | 1:500 | 430-1060 | 1 |
1.2.4. | ИК, КС, ПС, БК, ГК, НГК, ГГКп, АК, МКЗ, МБК, МКВ в м-бе | 1:200 | 950-1060 | 1 |
1.4. | Окончательный каротаж | |||
1.4.1. | ГК, НГК | 1:500 | 1010-1510 | 1 |
1.4.2. | Инклинометрия т. з. через 10 м | 0-1510 | ||
1.4.3. | КС, ПС, БК, Резистивиметр, ДС, АК | 1:500 | 1010-1510 | 1 |
1.4.4. | ИК, КС, ПС, БК, ГК, НГК, ГГКп, АК, МКЗ, МБК, МКВ | 1:200 | 1330-1510 | 1 |
Интерпретация окско-серпуховских отложений проводится по данным окончательного каротажа по комплексу общих исследований. | ||||
2 | ГИС в обсаженной скважине | |||
2.1. | В кондукторе | |||
2.1.1. | ГГЦ (СГДТ), АКЦ | 1:500 | 0-430 | 1 |
2.2. | В эксплуатационной колонне | |||
2.2.1. | ГГЦ (СГДТ), АКЦ, термометр, МЛМ | 1:500 | 0-1495 | 1 |
2.2.2. | ГГЦ (СГДТ), АКЦ, термрметр, МЛМ | 1:200 | 960-1060 | 1 |
2.2.2. | ГГЦ (СГДТ), АКЦ, термрметр, МЛМ | 1:200 | 1345-1510 | 1 |
3 | Геолого-технологические исследования | |||
3.1. | ГТИ (в т. ч. описание шлама +газовый каротаж+ЛБА) | 30-1495 | 1 |
Интерпретация окско-серпуховских отложений проводится по данным окончательного каротажа по комплексу общих исследований.
Для принятия оперативного решения по скважине предусмотреть передачу первичного геофизического материала в КИП подрядчика по ГИС с помощью электронной почты (сотовая или спутниковая связь).
Примечание:
При интерпретации ДС рассчитать коэффициент кавернозности ствола скважины
Приложение
к Техническому заданию
Приложение
к Техническому заданию
№ п. п. | Наименование | Подрядчик | Заказчик |
| Документация | |||
1.1 | Исходные данные (стратиграфический разрез, пластовые давления, конструкция) на реконструкцию | Х | |
1.2 | ГТН, программа промывки, планы работ | Х | |
1.3 | Схема расстановки БУ, БО, БХ | Х | |
1.4 | Отчет по строительству скважины | Х | |
1.5 | Дело скважины | Х | |
| Место проведения работ и подъездные пути | |||
2.1. | Подготовка подъездных путей к кустовой площадке | Х | |
2.2. | Содержание подъездных путей к кустовой площадке | Х | |
2.3. | Подготовка кустовой площадки до начала мобилизации | Х | |
2.4. | Содержание кустовой площадки и шламовых амбаров, подъездных путей к шламовым амбарам | Х | |
2.5. | Строительство технологического и пожарного амбара | Х | |
2.6. | Завоз инертных материалов для монтажа БУ, БО до начала ВМР | Х (в объемах проекта подготовки КП) | |
2.7. | Планировка территории, инертных грунтов, укладка плит при монтаже | Х | |
2.8. | Рекультивация кустовой площадки после окончания строительства скважины | Х | |
| Транспортировка оборудования, материалов до места проведения работ | |||
3.1. | Погрузка, разгрузка, транспортировка материалов, оборудования Подрядчика | Х | |
3.2. | Погрузка, разгрузка, транспортировка материалов, оборудования Заказчика (колонная головка, фонтанная арматура, обсадная колонна) | Х | |
3.3. | Источник водоснабжения (технической воды) | Х | |
3.4. | Завоз технической, питьевой воды | Х | |
| Элементы конструкции и оборудования скважины | |||
4.1. | Оборудования устья скважины (колонная головка, фонтанная арматура, обсадная колонна). | Х | |
4.2. | «Башмак»; ЦКОД; центраторы; заколонные пакера; подвеска «хвостовика», подвесные и переходные патрубки; | Х | |
4.3. | Подземное погружное оборудование для добычи | Х | |
| Услуги | |||
5.1. | Долотный сервис | Х | |
5.2. | Сервис телеметрии (электромагнитный и гидравлический канал связи с датчиком ГК и резистивиметр) | Х | |
5.3. | Услуги спец. техники | Х | |
5.4. | Сервис по цементированию и предоставлению оснастки колонн | Х | |
5.5. | Геолого-техническое исследование в процессе бурения | Х ( По согласованию с Заказчиком) | |
5.6. | ГИС в процессе бурения | Х | |
5.7. | Испытание скважины в открытом стволе | Х | |
5.8. | Организация временного хранения отходов бурения | Х | |
5.10. | Аварийный инструмент | Х | |
5.11. | Услуги по сбору, вывозу на утилизацию и утилизацию отходов бурения | Х | |
5.12. | Освоение скважины после окончания строительства | Х | |
| Материалы | |||
6.1. | ГСМ | Х | |
6.2. | ГСМ на котельные установки | Х | |
6.3. | Питьевая вода | Х |
Приложение
к Техническому заданию

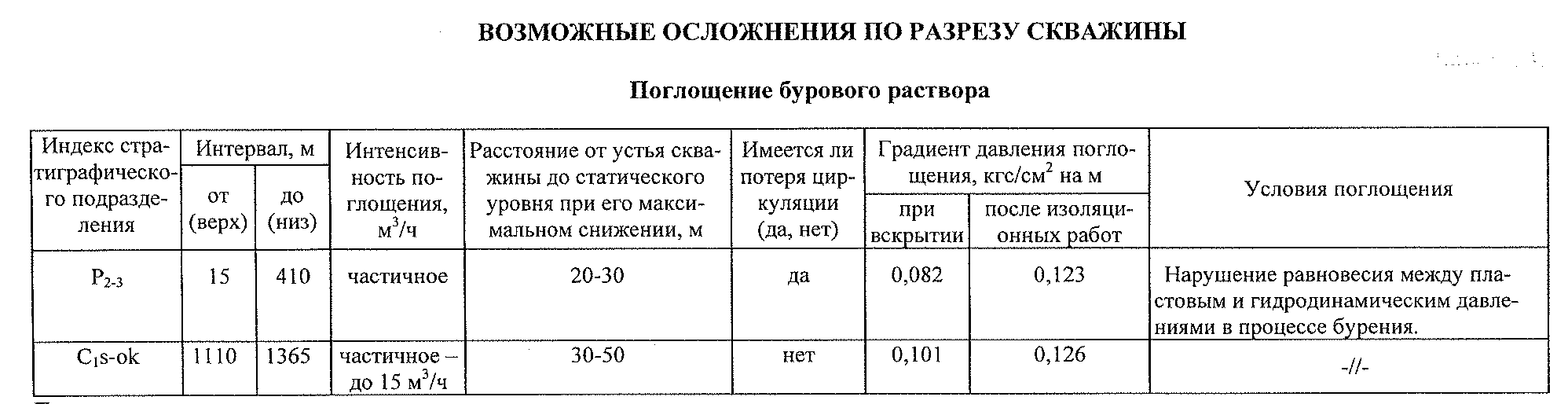

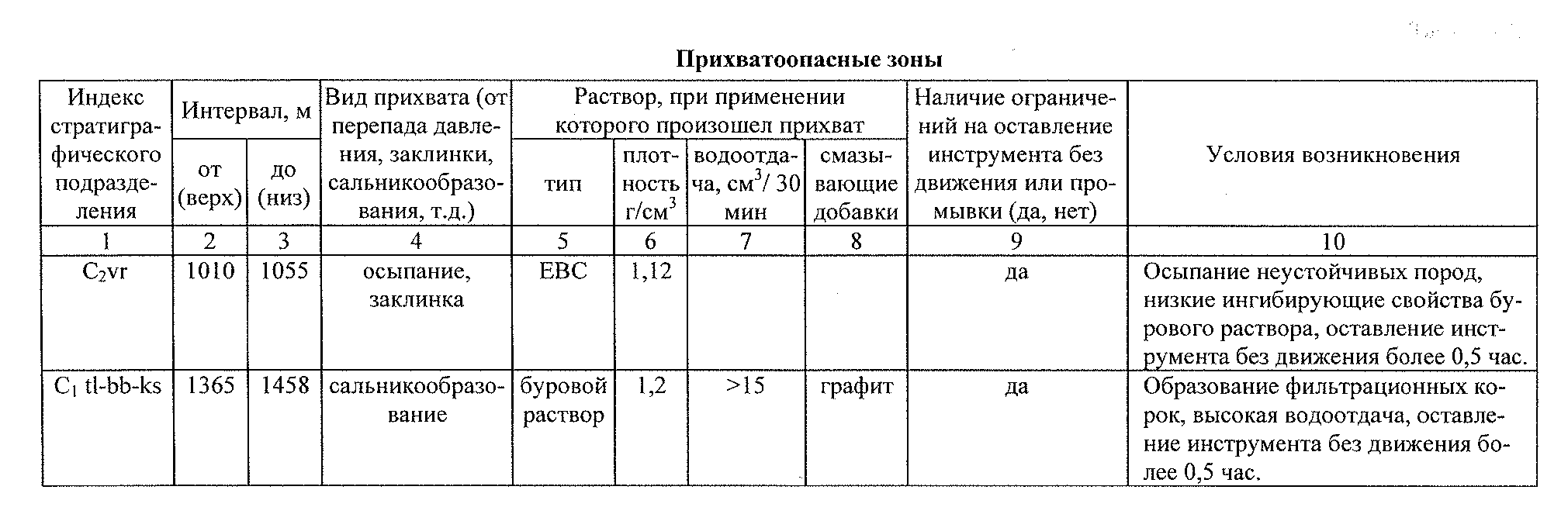

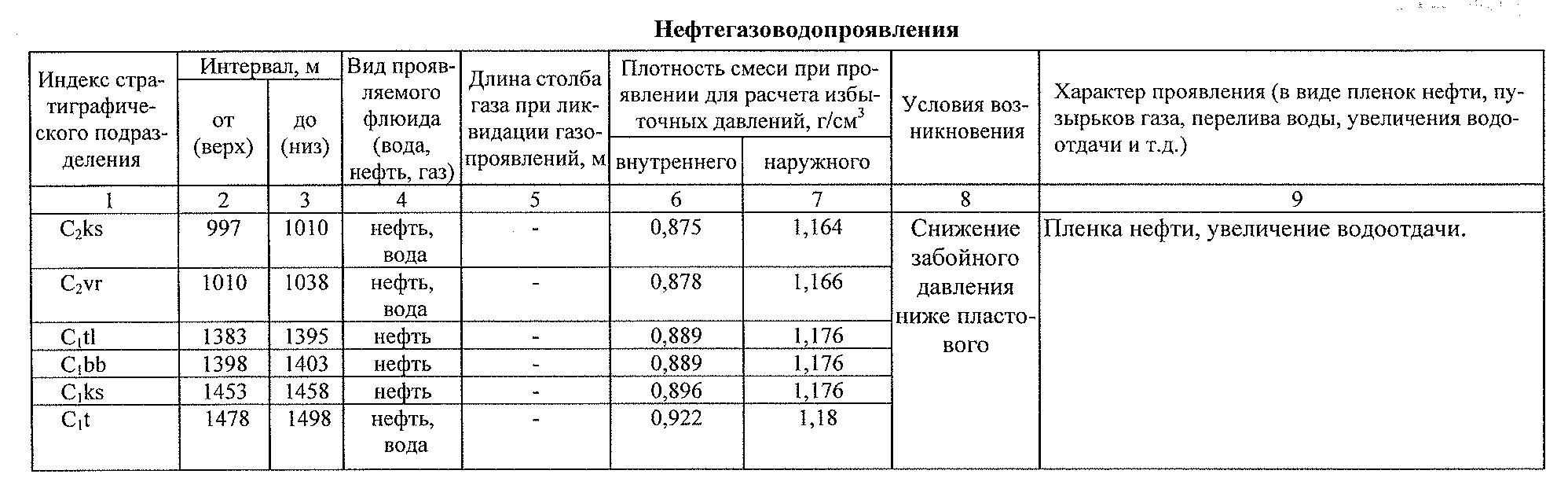

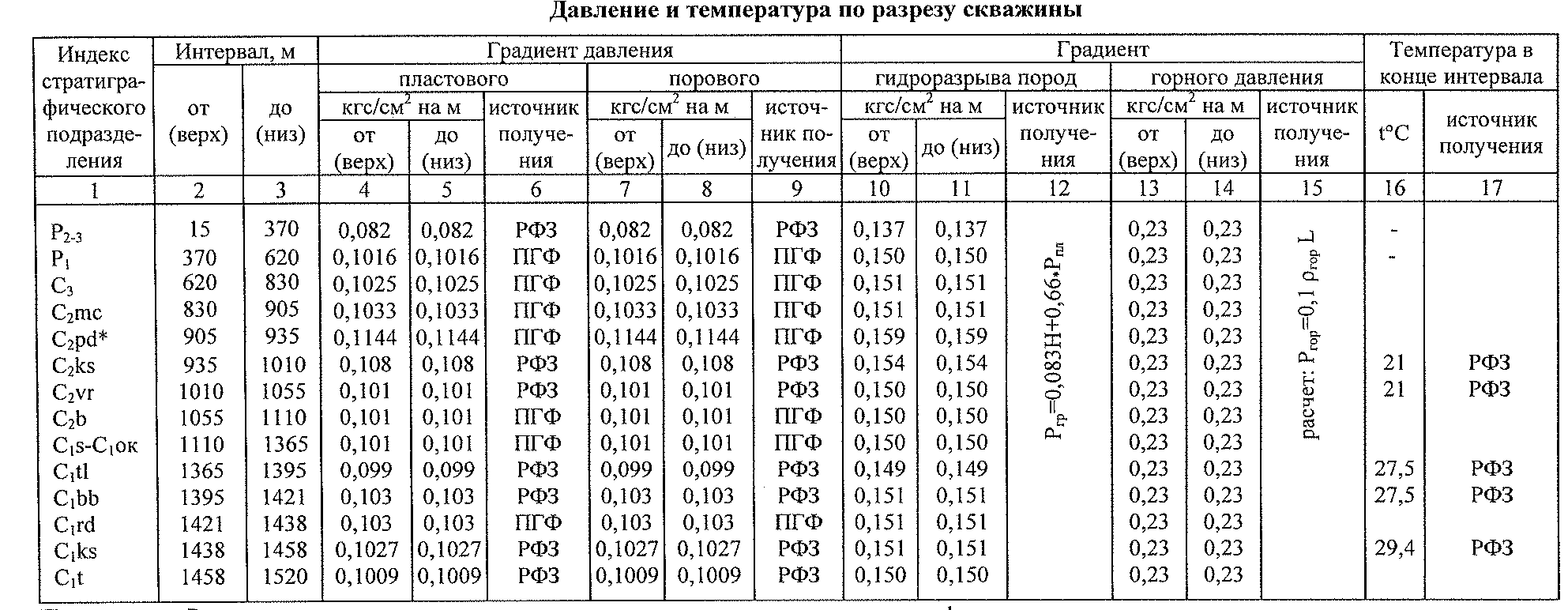

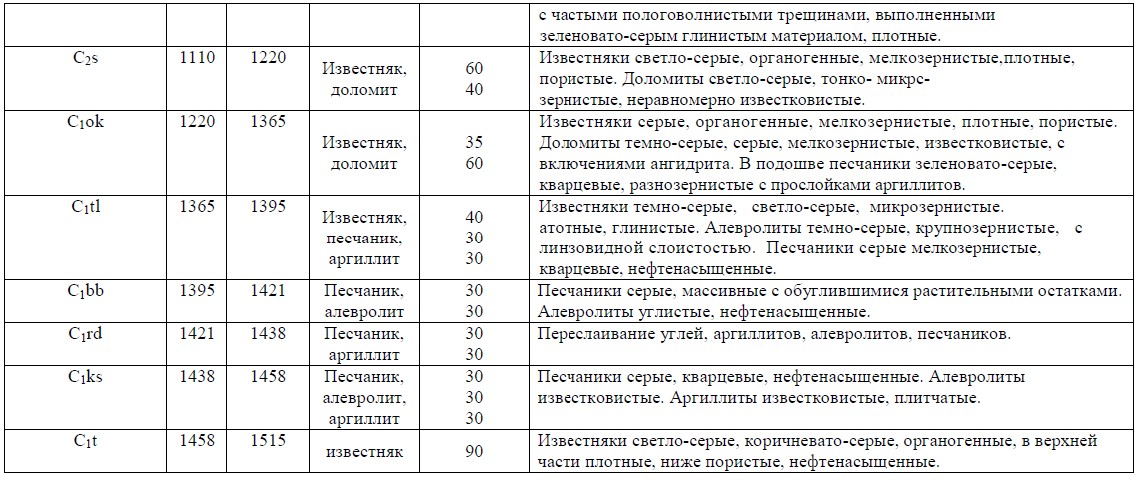

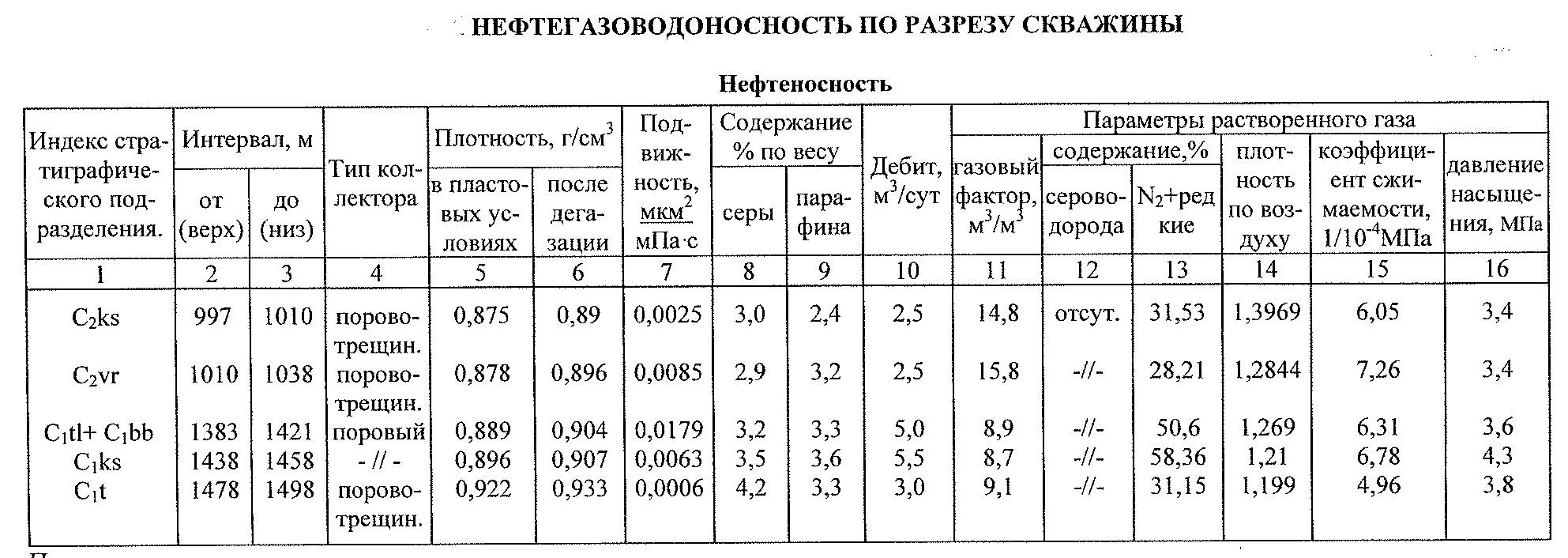

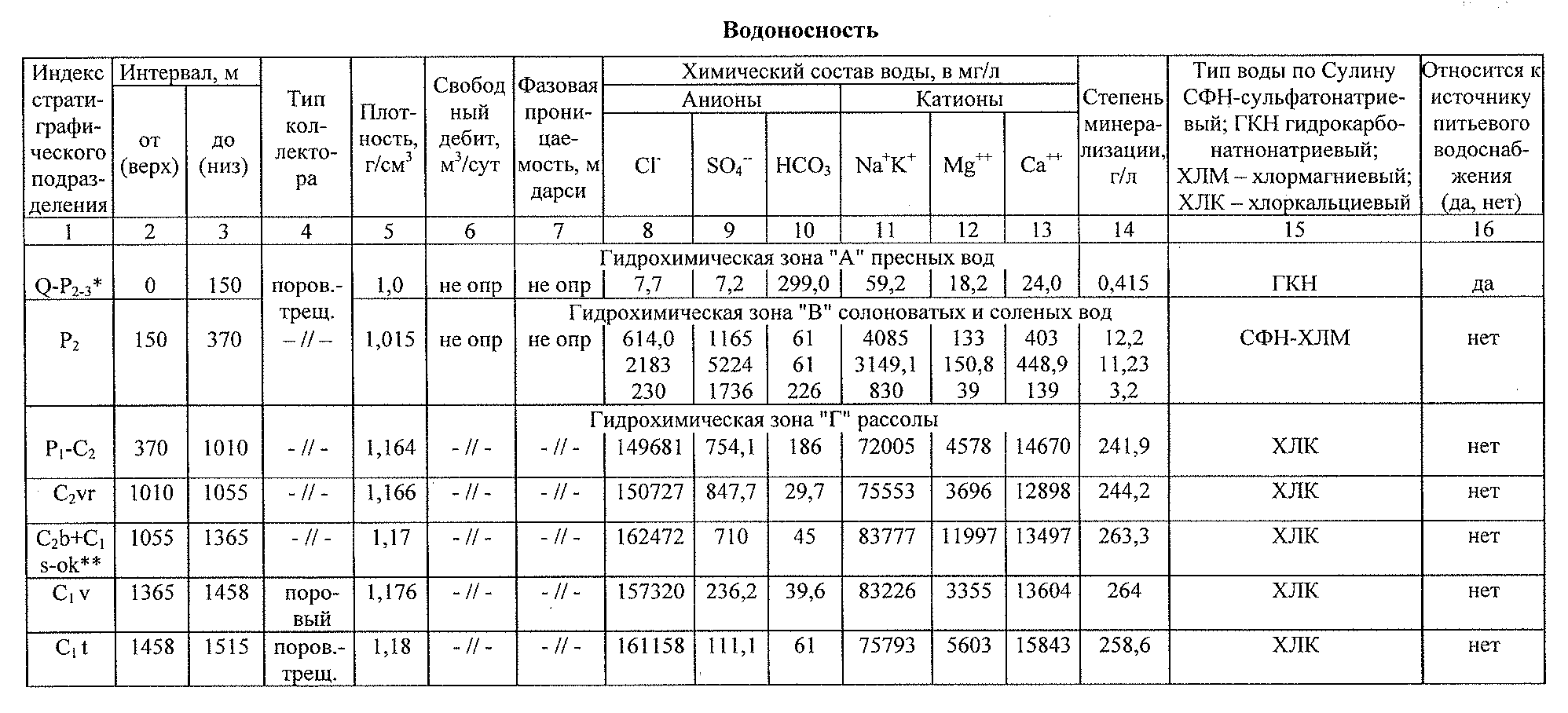

Стратиграфический разрез скважин, коэффициент кавернозности пластов.
