Возможный вариант развития генерирующих источников Пензенской энергосистемы рассмотрен ФГУП РосНИПИУрбанистики и предусматривает:

- увеличение электрической мощности Пензенской ТЭЦ-1 до 425 МВт за счёт реконструкции отработавшего ресурс ТГ №6 ПТ-50-90/13 (50 МВТ) на ТГ ТП-90/100-90 (90 МВт);

- монтаж на территории котельной «Арбеково» трёх газотурбинных установок типа ГТУ-30 общей мощностью 90 МВт;

Использование возобновляемых источников энергии и альтернативных видов топлива является одним из перспективных направлений снижения энергодефицита в Пензенской области и диверсификации источников энергии.

Внедрение возобновляемых источников энергии в Пензенской области позволит обеспечить надежное, устойчивое и долгосрочное энергообеспечение ее экономического развития, также будет способствовать вовлечению инновационных наукоемких технологий и оборудования в энергетическую сферу Пензенской области.

Основными мероприятиями по применению возобновляемых источников энергии на территории Пензенской области являются:

- применение отходов лесной и деревообрабатывающей промышленности в качестве возобновляемых источников энергии;

- использование отходов сельского хозяйства в качестве биотоплива в целях одновременного производства электрической и тепловой энергии, а также удобрений;

- применение торфа, горючих сланцев и иных малоценных полезных ископаемых для их переработки в энергоносители;

- использование гидроэнергетического потенциала малых рек, развитие малых гидроэлектростанций;

НЕ нашли? Не то? Что вы ищете?

- рассмотрение возможности использования солнечной энергии для выработки тепловой и электрической энергии и ветроэнергетических установок для электро - и теплоснабжения автономных потребителей;

- использование турбодетандерных установок на газораспределительных подстанциях для выработки электроэнергии;

- использование низкопотенциального тепла и теплонасосных установок для автономного теплоснабжения в населенных пунктах;

- переработка твердых бытовых отходов в целях производства тепловой и электрической энергии.

По данным расчетам института «Гидропроект» водноэнергетический потенциал Сурского гидроузла составляет 6000 кВт по установленной мощности и среднегодовой выработкой электроэнергии 33 млн. кВт/ч.

В настоящее время малой гидроэлектростанцией мощностью 200 кВт вырабатывается в год до 1,5 млн. кВт/ч электроэнергии, т. е. в перспективе возможно строительство ГЭС мощностью 5500-5600 кВт

Таким образом, общая мощность генерирующих источников Пензенской области при возможном развитии увеличится на 136 МВт.

На территории Пензенской области Вадинского района планируется создание биотехнологического комплекса по переработке древесной биомассы с участием некоммерческого партнерства «Союз предприятий биотехнологической отрасли» г. Москва.

В настоящее время на предприятиях , , «Кузнецкий» используется биотехнологическая установка котел-утилизатор для отопления рабочих мест. Данные котлы не имеют собственной топки и используют тепло отходящих газов каких-либо промышленных или энергетических установок.

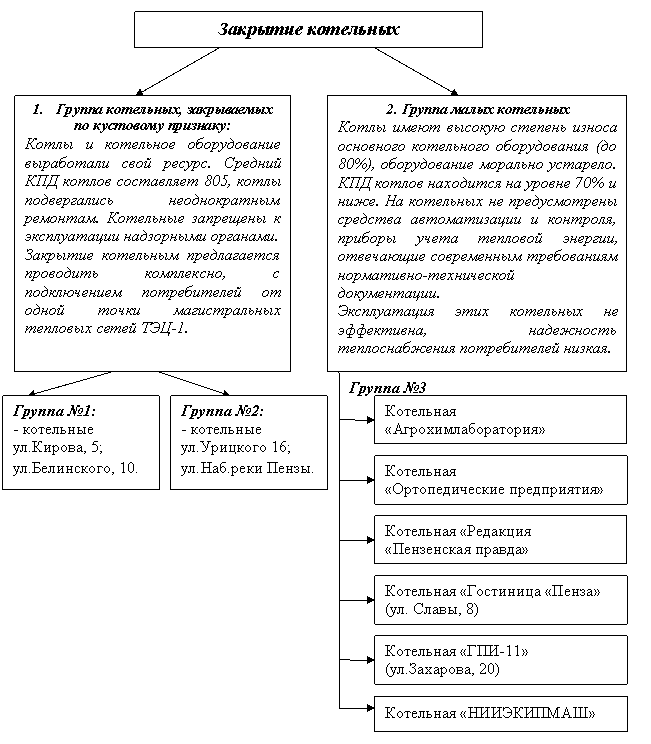

5.2. Мероприятия по модернизации системы централизованного теплоснабжения

Основными целями мероприятий являются снижение затрат на производство и транспортировку тепловой энергии, повышение качества предоставления услуг в сфере теплоснабжения, а также повышения надежности теплоснабжения потребителей.

Большинство котельных города имеют большой срок эксплуатации и высокий процент износа оборудования. Подавляющее большинство котельных имеют ряд проблем, которые заключаются в следующем:

- перерасход топлива из-за низкого КПД установленного оборудования и отсутствия современных приборов регулирования;

- многие котельные являются подвальными и запрещены к эксплуатации в связи повышенной опасностью;

- отрицательное влияние выбросов от котельных на экологическую обстановку в центре города.

Приведенные выше проблемы оказывают влияние на надежность и качество услуг предоставляемых потребителям, а также на величину тарифов на теплоснабжение.

Программой предусматривается выполнение мероприятий по закрытию котельных с подключением потребителей к централизованным источникам теплоснабжения Пензенского филиала ОАО «ТГК-6».

Одним из важных факторов при закрытии котельных с подключением потребителей к централизованным источникам тепла является, то, что городские ТЭЦ загружены не на полную мощность, тем самым имеется резерв тепловой мощности у централизованных источников тепловой энергии. В частности, мало загруженной является магистраль №8 от ТЭЦ-1, обеспечивающая тепловой энергией центр города.

Реализация мероприятий по закрытию малых котельных с подключением потребителей к централизованным источникам теплоснабжения позволит решить следующие задачи:

Ø  повышение эффективности и надежности теплоснабжения;

Ø  снижение загрязнения окружающей среды в центре города;

Ø  снижение себестоимости тепловой энергии.

При реализации программы закрытия котельных целесообразно группировать их по кустовому признаку с закрытием групп котельных по одним техническим условиям, с подключением к одной точке магистральных трубопроводов или квартальных сетей.

Из общего числа котельных, эксплуатируемых в городе и предусмотренных к закрытию, рассматривались те, которые находятся в достаточной близости от существующих сетей Пензенского филиала -6», т. е. там, где существует достаточная экономическая обоснованность вложений. Следует отметить, что большая часть котельных находится в районах с низкой плотностью застройки, удалена от централизованных источников тепла и прокладка сетей экономически нецелесообразна.

До настоящего времени уже проведена работа по закрытию котельных. С 2004 года закрыто 12 котельных (из которых 4 явились подвальными, одна угольной) с подключением потребителей к сетям централизованного теплоснабжения.

Группа№1: котельные ул. Кирова, 5

Мероприятия по закрытию группы №1, учитывая гидравлический режим в данном районе, предусматривают установку устройства насосных станций смешения в помещениях котельных и реконструкцию узлов ввода с регуляторами перепада давления.

Группа№2: котельные ул.Набережная реки Пензы

При реализации мероприятий предусматривается установка:

- для котельной «Урицкого, 16» - у абонентов индивидуальных тепловых пунктов с пластинчатыми теплообменниками ГВС, так как, данные тепловые пункты обладают низкой скорость протекания теплоносителя по аппарату обеспечивает высокое качество теплообмена. Холодный теплоноситель в пластинчатом теплообменнике можно нагреть практически до температуры горячего (до разности в 1-3 °С), а горячий - соответственно остудить до температуры холодного. Этот факт обеспечивает следующий источник экономии тепловой энергии: при понижении температуры обратного теплоносителя автоматически снижаются потери тепла в обратных трубопроводах, а также возрастает КПД котлов. Последнее обусловлено тем, что при горении топлива тепло передается от сжигаемого топлива холодному теплоносителю гораздо эффективней;

- для котельной «Набережная Реки Пензы» - ИТП с теплообменниками ГВС и насосной станцией смешения. В настоящее время начата работа по реализации вышеуказанных мероприятий. Построено ответвление от магистрали протяженностью 300 п. м.

Группа №3

- Котельная «Агрохимлаборатория» - мероприятиями предусматривается подключение потребителей котельной от существующего ЦТП 225 с подключением отапливаемых зданий по элеваторной схеме.

- Котельная «Ортопедические предприятия» - подключение производится от магистральной сети ТЭЦ-1. в здании котельной планируется смонтировать ЦТП с насосной станцией смешения. В настоящее время часть работ по закрытию котельной выполнена: построено ответвление от магистрали да здания котельной.

- Котельная «Редакции «Пензенская правда» - подключение потребителей планируется произвести от тепловой камеры 2221 5/3 с подключением потребителей по элеваторной схеме. Здание редакции «Пензенская правда» подключить от ИТП с теплообменниками ГВС с сезонной поставкой горячей воды (только отопительный период).

- Котельная «Гостиница «Пенза» -мероприятиями предусмотрено закрытие котельной с подключением потребителей от ЦТП 171 по четырехтрубной схеме (отопление и ГВС) от теплотрассы, построенной к жилому дому, расположенного по адресу ул. Урицкого, 62. прокладка теплотрассы выполнена по техническим условиям с учетом закрытия котельной. Подключение выполнить от насосной станции смешения, размещаемой в отдельном блочном здании.

- Котельная «ГПИ-11» - подключение планируется произвести от вновь построенной теплотрассы на спорткомплекс «Рубин», проложенной с учетом нагрузки потребителей, подключенных от котельной. Закрываемую котельную переоборудовать под ИТП. В связи с недостаточным напором в точке присоединения, в ИТП установить насосную станцию смешения.

- Котельная «НИИЭКИПМАШ» - подключение производится от тепловых сетей котельной «Южная». Для этого необходимо проложить участок теплотрассы от ответвления на ЦТП-№3 диаметром 219 мм, протяженностью 500пм. Котельную переоборудовать под ЦТП с насосной станцией смешения.


Перечень мероприятий по закрытию котельных с переводом потребителей на централизованные источники теплоснабжения Таблица №5.2.1

№ п./п.

Наименование котельной

Наименование мероприятий

Укрупненные затраты, тыс. руб. (с НДС)

Обоснование

Затраты на покупку тепловой энергии, тыс. руб./год, с НДС

Экономия за счет разницы в тарифах, тыс. руб./год

Предполагаемые сроки реализации

от котельных

от ТГК-6 (после закрытия котельных)

Группа №1

1

Кирова, 5

Подключение потребителей от ТЭЦ-1 со строительством насосной станции смешения в помещении котельной.

3 200,0

Закрытие подвальной котельной. Снижение затрат на эксплуатацию

2 439,7

1 749,5

690,2

2011

2

Белинского, 10

Подключение потребителей от ТЭЦ-1 со строительством насосной станции смешения в помещении котельной.

3 100,0

Закрытие подвальной котельной. Снижение затрат на эксплуатацию

871,7

625,1

246,6

2012

Группа №2

3

Урицкого, 16

Подключение потребителей к ТЭЦ-1 с установкой в домах ИТП с теплообменниками ГВС.

3 500,0

Закрытие нерентабельной котельной. Снижение затрат на эксплуатацию

11 120,8

7 974,5

3 146,3

2012

4

Набережная реки Пенза, 3а

Подключение потребителей к ТЭЦ-1 со строительством в помещении котельной ИТП с теплообменниками ГВС.

3 100,0

Закрытие подвальной котельной. Снижение затрат на эксплуатацию

2 552,8

1 830,6

722,2

2013

Группа №3

5

"Агрохимлаборатория"

Подключение потребителей от ТЭЦ-2 с установкой в домах элеваторных узлов.

2 500,0

Закрытие нерентабельной котельной. Снижение затрат на эксплуатацию

1 921,1

1 377,6

543,5

2012

6

"Ортопедическое предприятие"

Подключение потребителей к ТЭЦ-1 со строительством в помещении котельной ИТП с теплообменниками ГВС.

2 900,0

Закрытие нерентабельной котельной. Снижение затрат на эксплуатацию

5 382,8

3 859,9

1 522,9

2012

7

"Пензенская правда"

Подключение потребителей от ТЭЦ-2 с установкой в здании элеваторных узлов. Установка ИТП в здании редакции "Пензенская правда" с теплообменниками ГВС.

2 200,0

Закрытие нерентабельной котельной. Снижение затрат на эксплуатацию

2 919,4

2 093,4

826,0

2013

8

Гостиница "Пенза"

Подключение потребителей к ТЭЦ-1 со строительством НСС.

2 500,0

Закрытие нерентабельной котельной. Снижение затрат на эксплуатацию

5 177,0

3 712,3

1 464,7

2011

9

"ГПИ -11"

Подключение потребителей к ТЭЦ-1 со строительством в помещении котельной ИТП с теплообменниками ГВС.

2 900,0

Закрытие подвальной котельной. Снижение затрат на эксплуатацию

1 912,4

1 371,3

541,1

2011

10

"НИИЭКИПМАШ"

Подключение потребителей от котельной "Южная" с переоборудованием под ЦТП с насосной станцией смешения.

12 300,0

Закрытие нерентабельной котельной. Снижение затрат на эксплуатацию

23 255,9

16 676,4

6 579,5

2011


Кроме того, для обеспечения для обеспечения надёжного и качественного энергоснабжения потребителей тепловой энергии планируется реализовать мероприятие по установке в котельной Арбеково газотурбинного агрегата ГТА-8РМ мощностью 8 мВт с котлом утилизатором производительностью 17,1 Гкал/ч.
