УТВЕРЖДАЮ:

Глава сельского поселения

Красноярский сельсовет

муниципального района

Стерлитамакский район

Республики Башкортостан

/__________/

«14» мая 2015 г.

Схема водоснабжения и водоотведения

сельского поселения Красноярский сельсовет муниципального района Стерлитамакский район Республики Башкортостан

2015

Содержание

Введение. 4

Краткая характеристика сельского поселения Красноярский сельсовет муниципального района Стерлитамакский район. 6

РАЗДЕЛ 1. СХЕМА ВОДОСНАБЖЕНИЯ.. 8

1.1. Существующее положение в сфере водоснабжения сельского поселения 8

1.1.1. Анализ структуры системы водоснабжения. 8

1.1.2. Анализ состояния и функционирования существующих источников водоснабжения 9

1.1.3. Анализ существующих сооружений системы водоснабжения. 13

1.1.4. Анализ состояния и функционирования существующих насосных станций. 13

1.1.5. Анализ состояния и функционирования водопроводных сетей систем водоснабжения 13

1.1.6. Анализ существующих технических и технологических проблем в водоснабжении района 17

1.2. Балансы производительности сооружений системы водоснабжения и потребления воды в зонах действия источников водоснабжения. 18

1.2.1. Водный баланс подачи и реализации воды по зонам действия источников 18

1.3. Предложения по строительству, реконструкции и модернизации объектов систем водоснабжения. 23

1.3.1. Сведения о действующих объектах, предполагаемых к реконструкции (техническому перевооружению) для обеспечения перспективной подачи в сутки максимального водопотребления. 23

НЕ нашли? Не то? Что вы ищете?

1.3.2. Сведения об объектах, предполагаемых к новому строительству для обеспечения перспективной подачи в сутки максимального водопотребления. 24

1.4. Предложения по строительству, реконструкции и модернизации линейных объектов централизованных систем водоснабжения. 24

1.4.1. Сведения о реконструируемых участках водопроводной сети, где предусматривается увеличение диаметра трубопроводов для обеспечения перспективного увеличения объёма водозабора. 24

1.4.2. Сведения о предпалагаемых к новому строительству участков водопроводной сети 24

1.4.3. Сведения о реконструируемых участков водопроводной сети, подлежащих замене в связи с исчерпанием эксплуатационного ресурса. 25

1.4.4. Сведения о применяемых приборах коммерческого учета водопотребления. 25

Выводы и рекомендации. 27

2.1. Существующее положение в сфере водоотведения муниципального района 30

Выводы и рекомендации. 30

Введение

Разработка схемы водоснабжения и водоотведения осуществляется на основании Федерального закона от 7 декабря 2011 года «О водоснабжении и водоотведении». Настоящий Федеральный закон регулирует отношения в сфере водоснабжения и водоотведения.

Схема водоснабжения и водоотведения разрабатывается на период с 2015 года по 2025 год.

Целью разработки схем водоснабжения и водоотведения является обеспечение для абонентов доступности водоснабжения и водоотведения с использованием централизованных систем водоснабжения. Обеспечение рационального водопользования, а также развитие централизованных систем водоснабжения и водоотведения на основе наилучших доступных технологий и внедрения энергосберегающих технологий.

Государственная политика в сфере водоснабжения и водоотведения направлена на достижение следующих целей:

- охраны здоровья населения и улучшения качества жизни населения путем обеспечения бесперебойного и качественного водоснабжения и водоотведения;

- повышения энергетической эффективности путем экономного потребления воды;

-снижения негативного воздействия на водные объекты путем повышения качества очистки сточных вод;

- обеспечения доступности водоснабжения и водоотведения для абонентов за счет повышения эффективности деятельности организаций, осуществляющих холодное водоснабжение и (или) водоотведение;

- обеспечения развития централизованных систем холодного водоснабжения и водоотведения путем развития эффективных форм управления этими системами, привлечения инвестиций и развития кадрового потенциала организаций, осуществляющих холодное водоснабжение и (или) водоотведение.

При разработке настоящей схемы во внимание принимались материалы и данные, имеющие значение для составления доказательной и независимой документации, исходя из того, что информация, содержащаяся в представленных документах, является достоверной.

При разработке схем водоснабжения и водоотведения использовались:

- схема водоснабжения и водоотведения муниципального района Стерлитамакский район Республики Башкортостан 2013г.;

- схема территориального планирования муниципального района Стерлитамакский район Республики Башкортостан 2011г.;

- сведения о техническом состоянии объектов централизованных систем водоснабжения и водоотведения;

- данные о результатах технического обследования централизованных систем водоснабжения и водоотведения муниципального района Стерлитамакский район;

- данные о соответствии качества горячей воды и питьевой воды требованиям законодательства Российской Федерации о санитарно-эпидемиологическом благополучии человека;

- рабочая программа лабораторно-производственного контроля качества питьевой воды на 2012-2015 год;

- программа комплексного развития систем коммунальной инфраструктуры муниципального района Стерлитамакский район Республики Башкортостан на 2011-2015 годы с перспективой до 2030 года;

- документы по хозяйственной и финансовой деятельности (действующие нормы и нормативы, тарифы и их составляющие).

По результатам разработки схемы составлен отчет.

Краткая характеристика сельского поселения Красноярский сельсовет муниципального района Стерлитамакский район

Красноярский сельсовет расположен на левобережье среднего течения реки Белой в центральной части Стерлитамакского района Республики Башкортостан; на севере граничит с Куганакским сельсоветом, на востоке — с Алатанинским сельсоветом, на юге — с г. Стерлитамак, на юго-западе — с Казадаевским сельсоветом, на западе — с Подлесненским сельсоветом.

Площадь Красноярского сельсовета составляет 7108 га.

Численность постоянного населения составляет порядка 1580 человек.

Водоснабжение

Централизованное водоснабжение присутствует порядка в 10 % из общего количества населенных пунктов.

Подземные воды используются с помощью скважин, расположенных в самих населенных пунктах или в непосредственной близости от них. Очистка питьевой воды отсутствует.

В отдельных населенных пунктах водозаборы отсутствуют. Население обеспечивается водой из открытых источников - для хозяйственных нужд, из каптированных родников - для питьевых нужд.

Водоотведение

Централизованная система водоотведения отсутствует.

Во многих индивидуальных дворах действует выгребная система канализации. Далее из выгребов стоки вывозят ассенизационным транспортом на свалки твердых бытовых отходов, запахивают на сельскохозяйственных полях или утилизируют на приусадебных участках, т. е. практически весь объем сточных вод сбрасывается на рельеф.

Организации, оказывающие услуги по водоснабжению

На территории сельского поселения оказанием услуг водоснабжения до декабря 2014 года занимался с которыми потребители заключали договор на водоснабжение.

Организации, оказывающие услуги по водоотведению

На территории сельского поселения Красноярский сельсовет водоотведение отсутствует.

РАЗДЕЛ 1. СХЕМА ВОДОСНАБЖЕНИЯ

1.1. Существующее положение в сфере водоснабжения сельского поселения

1.1.1. Анализ структуры системы водоснабжения

Основным источником хозяйственно-питьевого, противопожарного и производственного водоснабжения является артезианские воды. Децентрализованное водоснабжение представляют собой одиночные скважины мелкого заложения. Для регулирования напора и расхода воды в водопроводной сети, создания её запаса и выравнивания используются водонапорные башни системы «Рожновского».

Оборудование башен состоит из напорно-разводящего трубопровода, переливной и спускной труб. От насосной станции по трубопроводу вода поступает в нижнюю часть опоры башни. Этот же трубопровод служит для отвода воды из башни к потребителям. Переливная труба заканчивается на наивысшем уровне воды в баке. Размещение необходимого оборудования осуществляется в колодце рядом с башней, в котором на водопроводе и спускной трубе устанавливаются задвижки с ручным приводом. Конец переливной трубы выпущен над земляной обсыпкой на высоте 3.2 метра от уровня земли.

Для возможности использования башни при пожаротушении и отбора проб воды на напорно-разводящий трубопровод установлен стояк различного диаметра с двумя запорными вентилями и двумя соединительными головками.

Заполнение ствола башни водой дает возможность понижаться горизонту воды от максимального уровня в баке до подошвы опоры башни, что создает резервный запас воды, расходуемой при прекращении подачи электроэнергии.

1.1.2. Анализ состояния и функционирования существующих источников водоснабжения

Централизованное водоснабжения

Источником водоснабжения с Косяковка является ОАО «Сода». В свою очередь покупает воду у МУП городского округа г. Стерлитамак «Межрайкомунводоканал» на собственные нужды и нужды населения села Косяковка. Забор питьевой воды осуществляется из городских сетей.

По многим населенным пунктам информация о фактическом состоянии источника водоснабжения отсутствует. Паспорта на скважины, протоколы лабораторных исследований по некоторым населенным пунктам в стадии разработки.

Информация об источниках водоснабжения присутствует:

- село Новый Краснояр (сельское поселение Красноярский с/с);

По остальным населенным пунктам паспорта и другая вспомогательная информация по фактическому состоянию источников водоснабжения отсутствует.

Водоснабжение потребителям деревни Новый Краснояр осуществляется централизованно из водозабора, расположенного на западной окраине деревни Новый Краснояр, на второй надпойменной террасе реки Белой.

Режим работы круглогодичный. Учет забираемой воды не ведется.

Запасы подземных вод не подсчитывались и не утверждались.

Проект зоны санитарной охраны скважин не разрабатывался и не утверждался.

Имеется лицензия (УФА 01901 ВЭ) на право пользования недрами до 31 декабря 2023 года.

Водозабор, состоит из скважины № 000. Схема расположения скважины представлена на рисунке 1.1.2.

В соответствии с паспортом на скважину характеристика существующего водозабора представлена в таблице 1.1.2.1.

Таблица 1.1.2.1. – Характеристика существующего водозабора

№ скважины

Год бурения

Глубина заложения, м

Тип фильтра

Дебит,

м3/ч

Dтр. мм

Dбур. мм

119

1964

40

Дырчатый с сеткой

4.32

-

-

В соответствии с рабочей программой лабораторно-производственного контроля качества питьевой воды на 2012-2015 год ежемесячно производится отбор проб образца воды. Протокол лабораторных исследований №П-4839.

Данные лабораторных исследований представлены в таблице 1.1.2.2.

Таблица 1.1.2.2. – Результаты исследования

Наименование

определяемого

показателя

Допустимые уровни

Фактическое значение

Единица измерения

НД на методы испытаний

Обобщенные показатели

Водородный показатель

6.0-9.0

7.91

рН

ПНДФ 14.1:2:4.121-97

Жесткость общая

Не более 7.0

5.2

мг-экв./дм3

ГОСТ Р 52407-05

Сухой остаток

1000-1500

445.6

мг/дм3

ГОСТ 18164-72

Неорганические вещества

Аммиак (по азоту)

Не более 2.0

<0.05

мг/дм3

ГОСТ 4192-82

Нитриты (по NO2)

Не более 3.0

<0.012

мг/дм3

ГОСТ 4192-82

Нитраты (по NO3)

Не более 45.0

8.67

мг/дм3

ГОСТ 18826-73

Хлориды

Не более 350.0

81.35

мг/дм3

ГОСТ 4245-75

Сульфаты (SO42-)

Не более 500

65.54

мг/дм3

ПНД Ф 14.1:2:4.157-2009

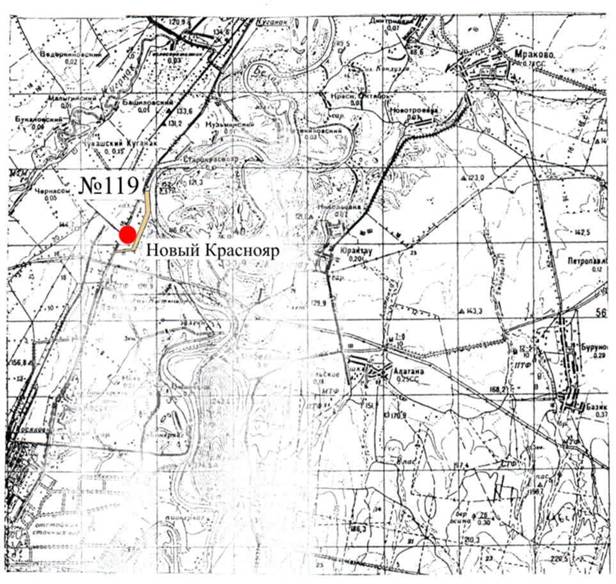

Рис.1.1.2. Схема расположения скважин деревни Новый Краснояр

Децентрализованное водоснабжение

Детский сад и школа на территории с. Новый Краснояр обеспечиваются холодной водой от одиночных скважин мелкого заложения. Детский сад и школа с. Косяковка обеспечиваются холодной водой от сетевого водопровода.

Данные о состоянии и местонахождения скважины, снабжающие водой школу и детский сад, представлены в таблице 1.1.2.3.

Таблица 1.1.2.3. – Характеристика существующего водозабора

Местонахождение скважины

Тип потребителя

Год бурения

Глубина заложения, м

Обустройство скважины

Расход в месяц,

м3

Примечание

с. Новый Краснояр

(Красноярский с/с)

СОШ

2003

11.0

Колодец

3.5

Жесткость 12.1 мг-экв./дм3

ДС

1988

15.0

Металлическая труба, Dвн=150

-

Жесткость 8.2 мг-экв./дм3

Исходя из таблицы 1.1.2.3. видно, что жесткость находится за пределами допустимого уровня. Данные по отбору проб образца воды в соответствии с рабочей программой лабораторно-производственного контроля качества питьевой воды на 2012-2015 год отсутствуют.

1.1.3. Анализ существующих сооружений системы водоснабжения

На территории сельского поселения очистка воды на нужды водоснабжения жилым, административным, культурно-бытовым зданиям, колхозам, промышленным предприятиям не производится. Водоочистные комплексы отсутствуют.

1.1.4. Анализ состояния и функционирования существующих насосных станций

С целью подачи воды в резервуары, водонапорные башни и далее потребителям на скважинах установлены насосы. Основная задача насосов это бесперебойное обеспечение водой потребителей в требуемом объеме согласно зонам обслуживания.

Характеристика насосного оборудования для водозабора на нужды водопотребления с. Новый Краснояр (Красноярский с/с) представлена в таблице 1.1.4.

Таблица 1.1.4. – Характеристика насосного оборудования

№ скважины

Дебит,

м3/ч

Марка насоса

Gводы,

т/ч

Н, м. в.ст.

P, КВт*ч

Примечание

119

4.32

ЭЦВ6-6.5-85

6.5

85

3

Введен 2000 г.

Насосное оборудование, представленное в таблице 1.1.4., находилось на обслуживании предприятия .

1.1.5. Анализ состояния и функционирования водопроводных сетей систем водоснабжения

Сети выполнены из таких материалов как сталь и полиэтилен. Общая протяженность водопроводных сетей составляет порядка 4 км. Износ существующих сетей по населенным пунктам колеблется от 50-100%.

Таблица 1.1.5.1. Данные о состоянии сетей водоснабжения в перспективе обслуживания

Населенный пункт

Численность, человек

Протяженность,

км

Средний диаметр водопровода

Год ввода в эксплуатацию

Тип прокладки

Техническое состояние

Примечание

с. Новый Краснояр (Красноярский с/с)

479

1.0

100

1984-1995

сталь, ПЭ

Сети очень ветхие,

износ 100%.

На обслуживании

сельского поселения

с. Косяковка

757

3,0

100

1984

сталь, ПЭ

Сети очень ветхие,

износ 100%.

На обслуживании

сельского поселения

На основе анализа таблицы 1.1.5.1. где есть централизованное водоснабжение, выявляется перечень населенных пунктов, где сети водоснабжения будут находиться на обслуживании сельского поселения (сельсовета).

Данные о состоянии сетей водоснабжения по сельскому поселению, которые в перспективе остаются на обслуживании сельского поселения (сельсовета) представлены в таблице 1.1.5.2.

Таблица 1.1.5.2 Данные о состоянии сетей водоснабжения на обслуживании сельсовета

Населенный пункт

Численность, человек

Протяженность,

км

Средний диаметр водопровода

Год ввода в эксплуатацию

Тип прокладки

Техническое состояние

Примечание

с. Косяковка (Красноярский с/с)

757

≈3.0

-

1993

-

Состояние сетей ветхое, износ 100 %.

На обслуживании

сельского поселения

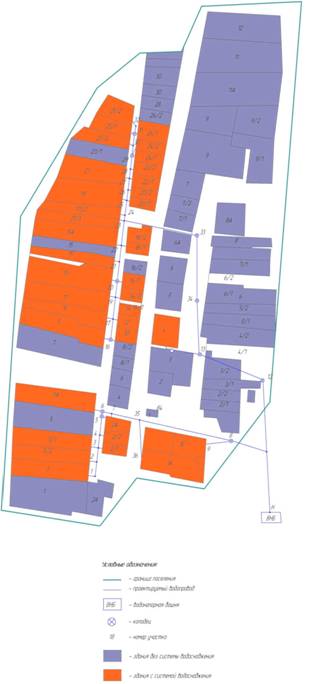

Рис.1.1.5.1. Схема сетей водопровода с. Новый Краснояр Красноярский с/с

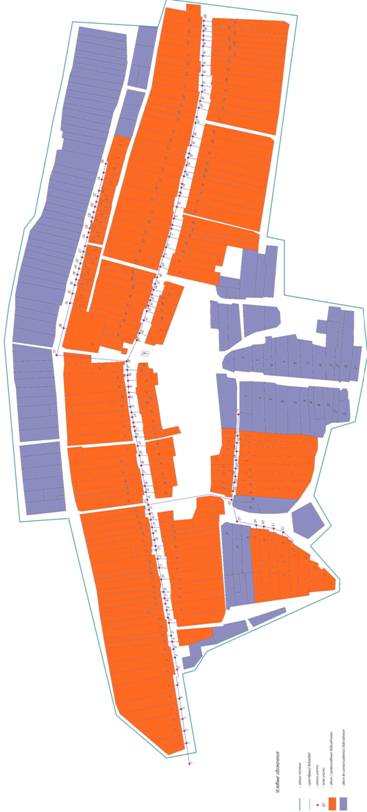

Рис.1.1.5.2. Схема сетей водопровода с. Косяковка Красноярский с/с


1.1.6. Анализ существующих технических и технологических проблем в водоснабжении района

1.1.6.1. Анализируя протоколы лабораторных исследований по сельскому поселению, где имеется централизованное и нецентрализованное водоснабжение, видно, что наблюдается превышение по жесткости воды. Необходимо провести дополнительное исследование воды на солесодержание (кальций, магний и т. д.). После проведения указанных исследований необходимо разработать программу по строительству станции очистки.

1.1.6.2. На водозаборах предприятия не велся учет забираемой воды. Отсутствие приборов учета забираемой воды затрудняет определить неучтенные расходы воды, следовательно, затрудняет составить объективный баланс водоснабжения. С целью формирования объективного баланса необходимо установить приборы учета.

1.1.6.3. Износ скважин и водонапорных башен в связи с их длительной эксплуатацией. Необходимо провести своевременную реконструкцию и модернизацию.

1.1.6.4. В системах водоснабжения истекает срок эксплуатации трубопроводов, выполненные из стали, а также запорно-регулирующей арматуры. С целью исключения аварийности в сетях и образованию утечек, необходима своевременная реконструкция и модернизация сетей и запорно-регулирующей арматуры.

1.2. Балансы производительности сооружений системы водоснабжения и потребления воды в зонах действия источников водоснабжения

1.2.1. Водный баланс подачи и реализации воды по зонам действия источников

В соответствии с расчетными ведомостями представленными организацией расшифровки в разрезе категорий потребителей выполнить не представляется возможным в связи отсутствием сведений о месте нахождения конкретных организаций.

Рост объемов водоснабжения данной категории потребителей возможно рассчитать на основании фактически сложившихся объемов водопотребления в 2012 г. с учетом пропорционального увеличения численности постоянно проживающего населения. Перспектива увеличения объемов водопотребления в части прочих потребителей рассчитана исходя из необходимости роста обслуживающего сектора населенных пунктов в размере до 10% от фактических параметров. Итоговый баланс водоснабжения представлен в таблице 1.2.1.1.

Таблица 1.2.1.1. Баланс водоснабжения

№ п/п

Наименование показателя

Единицы измерения

Баланс водоснабжения

фактический

перспективный

1

Подъем воды

тыс. куб. м.

219,04

354,17

2

Отпуск в сеть

тыс. куб. м.

219,04

354,17

3

Потери при транспортировке

тыс. куб. м.

3,24

5,23

4

Реализовано питьевой воды всего:

тыс. куб. м.

215,80

348,94

4.1.

в т. ч. населению

тыс. куб. м.

170,66

303,52

4.2.

бюджетным потребителям

тыс. куб. м.

39,60

39,60

4.3.

прочим потребителям

тыс. куб. м.

5,54

5,82

В балансе водоснабжения по принят нормативный объем потерь воды при ее транспортировке. Оценку фактических неучтенных расходов воды в связи с фактическим отсутствием приборов коммерческого учета поднимаемой воды на источниках, а также с отсутствием, на момент проведения исследования, у большого количества потребителей (около 50%) индивидуальных приборов коммерческого учета холодной воды. Планов по установке приборов коммерческого учета организацией не предоставлено.

Применяя указанный баланс к структуре расходов предприятия получаем значения показателей стоимости холодной воды для потребителей , на период 2013-2023 гг. Расчет тарифа на холодную воду, отпускаемую потребителям представлен в таблице 1.2.1.2.

Таблица 1.2.1.2. Расчет тарифа на холодную воду, отпускаемую

В структуре расходов на основании сценарных условий прогноза социально-экономического развития РФ до 2016 года учтен рост объема вложений в финансирование текущих ремонтов до рамок предельного индекса увеличения тарифов на услуги водоснабжения. Таким образом, увеличение стоимости холодной воды составит 109,9%, 110,5%, 108,3% в 2014, 2015 и 2016 годах соответственно.

Данный шаг предпринят в связи с высокой степенью износа оборудования и сетей в целях повышения надежности и эффективности водоснабжения в населенных пунктах. В последующие годы применение данного шага экономически нецелесообразно в связи с отсутствием в организации планов проведения работ на столь значительный период. В дальнейшем увеличение финансирования текущих ремонтов производится только в рамках ИПЦ (индекс потребительских цен).

Стоимость электроэнергии рассчитана исходя из основных параметров прогноза социально-экономического развития РФ до 2030 г.

Затраты на оплату труда (в т. ч. отчисления с ФОТ), прочие прямые расходы, общехозяйственные расходы рассчитаны исходя из инновационного сценария развития экономики (вариант 2 Прогноза социально-экономического развития РФ до 2030 г.)

Таблица 1.2.2.3. Расчет тарифа на холодную воду, отпускаемую (перспективный вариант)

1.3. Предложения по строительству, реконструкции и модернизации объектов систем водоснабжения

1.3.1. Сведения о действующих объектах, предполагаемых к реконструкции (техническому перевооружению) для обеспечения перспективной подачи в сутки максимального водопотребления

Перечень мероприятий по реконструкции источников водоснабжения населенных пунктов, находящихся на обслуживании у сельсовета, представлены в таблице 1.3.1.

Таблица 1.3.1. – Мероприятия по реконструкции источников водоснабжения (сельсоветы)

Населенный пункт

Население по состоянию на 2015 год

Население в перспективе

Перспективный расход

водопотребления в сутки, м3/сутки

Мероприятия

Примечание

с. Новый Краснояр

479

-

87.6

Установка рециркуляционного насоса между скважинным и напорным трубопроводом. Замена насосного оборудования

На обслуживании у сельсовета

с. Косяковка

757

-

-

Строительство нового водопровода

На обслуживании у сельсовета

Примечание: установка рециркуляционного насоса между скважинным и напорным трубопроводом необходима для бесперебойной подачи воды водопотребителям в зимний период.

1.3.2. Сведения об объектах, предполагаемых к новому строительству для обеспечения перспективной подачи в сутки максимального водопотребления

Целью всех мероприятий по новому строительству, реконструкции и техническому перевооружению систем водоснабжения населенных пунктов района, является:

-бесперебойное снабжение питьевой водой, отвечающей требованиям новых нормативов качества;

- повышение энергетической эффективности оборудования;

- контроль и автоматическое регулирование процесса водоподготовки.

Выполнение данных мероприятий позволит гарантировать устойчивую, надежную работу систем водоснабжения и получать качественную питьевую воду в количестве, необходимом для обеспечения жителей населенных пунктов.

1.4. Предложения по строительству, реконструкции и модернизации линейных объектов централизованных систем водоснабжения

1.4.1. Сведения о реконструируемых участках водопроводной сети, где предусматривается увеличение диаметра трубопроводов для обеспечения перспективного увеличения объёма водозабора

Анализируя часовые расчетные расходы на холодное водоснабжение и существующие схемы водоснабжения с длинами и диаметрами трубопроводов видно, что диаметры трубопроводов завышены. Удельные линейные потери на участках трубопровода составляют 0.01-3.0 мм/м. Гидравлические потери на участках с удельными линейными потерями 0.01-3.0 считаются незначительными.

1.4.2. Сведения о предлагаемых к новому строительству участков водопроводной сети

Строительство сетей водоснабжения не планируется.

1.4.3. Сведения о реконструируемых участков водопроводной сети, подлежащих замене в связи с исчерпанием эксплуатационного ресурса

Износ существующих сетей по сельским населенным пунктам колеблется от 50-100%.

Перечень мероприятий по реконструкции существующих сетей водоснабжения, которые планируются обслуживаться предприятиями в перспективе (на данный момент находятся на обслуживании сельсоветов) представлены в таблице1.4.3.

Таблица 1.4.3. – Мероприятия по реконструкции участков водопроводной сети (в перспективе обслуживания)

Населенный пункт

Население по состоянию на 2015 год

Население в перспективе

Перспективный расход

водопотребления в сутки, м3/сутки

Мероприятия

Примечание

с. Новый Краснояр

479

-

87.6

Реконструкция водопровода

Ду=100 мм на ПЭ трубу D=63 мм протяженностью 1.0 км.

В перспективе

на обслуживании

С. Косяковка

757

-

-

Строительство нового водопровода

В перспективе

на обслуживании

1.4.4. Сведения о применяемых приборах коммерческого учета водопотребления

В соответствии с 261-ФЗ «Об энергосбережении и повышении энергетической эффективности» предприятия, оказывающие услуги по водоснабжению выполняет мероприятия по эффективному использованию ресурсов частично.

1.5. Оценка капитальных вложений в новое строительство, реконструкцию и модернизацию объектов централизованных систем водоснабжения

Оценка капитальных вложений в новое строительство, реконструкцию и модернизацию объектов централизованных систем водоснабжения в населенных пунктах, обслуживаемые представлены в таблице 1.5.1.

Таблица 1.5.1. – Объём капитальных вложений в системы водоснабжения, обслуживаемые

№ п/п

Наименование мероприятия

Характеристика мероприятия

Ориентировочный объём инвестиций, тыс. рублей

Сумма реализации по годам, тыс. рублей

2014

2015

2016

2017

2018

2019

2020

2021

2022

2023

1

Реконструкция

Насосное оборудование на скважинах (во всех населенных пунктах)

460,20

46,02

46,02

46,02

46,02

46,02

46,02

46,02

46,02

46,02

46,02

2

Реконструкция

Водонапорные башни (во всех населенных пунктах)

4 475,25

447,53

447,53

447,53

447,53

447,53

447,53

447,53

447,53

447,53

447,53

3

Реконструкция водопровода в с. Новый Краснояр

D=75 мм ПЭL=4.0 км.

1 530,00

153,00

153,00

153,00

153,00

153,00

153,00

153,00

153,00

153,00

153,00

итог

6 465,45

646.55

646.55

646.55

646.55

646.55

646.55

646.55

646.55

646.55

646.55

Стоимость материалов принята в ценах 2013 г. с учетом их доставки. Также в сумму капитальных вложений включены затраты на строительно-монтажные работы.

Выводы и рекомендации

В ходе разработки схемы водоснабжения выяснилось, что сетей водоснабжения находятся в бесхозном состоянии.

По многим населенным пунктам сельского поселения Красноярский сельсовет отсутствуют существующие схемы водоснабжения.

Исходя из анализа выполненной работы, мероприятия по достижению поставленной цели, обозначенные при разработке схемы водоснабжения можно разделить, на организационные и технические.

Организационные мероприятия являются основными мероприятиями, которые необходимо выполнить для проведения актуализации схемы водоснабжения.

Организационные мероприятия включают в себя следующие действия:

- Обеспечить передачу бесхозных систем водоснабжения соответствующим организациям оказывающие услуги по водоснабжению.

- Поставить задачу организациям, принявшие на обслуживание бесхозные сети об уточнении существующих схем водоснабжения с указанием длин участков, их диаметров, количество и тип источников водоснабжения, определить количество абонентов и расчетный часовой расход воды для каждого абонента. Эти данные необходимо не только для гидравлического расчета, но и для расчета тарифа на водоснабжение т. к. завышенный баланс расхода воды приводит к серьезным убыткам.

- обеспечить передачу недостающих схем водоснабжения населенных пунктов района, в которых работают эксплуатирующие организации.

Привести в порядок техническую документацию, касающейся технологической части тарифа, расчетных схем на водоснабжение.

- Составить план работы по приведению технической документации по сельским поселениям. Подключить к работе администрацию сельского поселения, т. к. в соответствии с федеральным законом «О водоснабжении и водоотведении» за качественное и бесперебойное водоснабжение также несёт ответственность и глава администрации сельского поселения.

- Необходимость данного мероприятия обусловлена острым дефицитом вложений в ремонты сетей и основного оборудования, что негативно сказывается на надежности функционирования системы водоснабжения в целом.

- В целях ускорения периода введения новых участков сетей в эксплуатацию, разработать планы развития населенных пунктов, причем вместе с картами зонирования, необходимо предусмотреть прокладку новых участков инженерных сетей, в т. ч. и водопроводов. Рекомендуем осуществлять текущий контроль за разработкой, согласованием и исполнением указанных планов, как со стороны администрации района, так и со стороны глав сельских поселений.

Технические мероприятия включают в себя следующие действия:

- Установить приборы учета расхода воды на источники водоснабжения для систем водоснабжения населенных пунктов.

- в целях снижения жесткости исходной воды, необходимо на каждом источнике водоснабжения установить оборудование для водоподготовки, работающее по методу реагентного умягчения. Метод основан на добавлении в воду кальцинированной соды Na2CO3 или гашёной извести Ca(OH)2. При этом соли кальция и магния переходят в нерастворимые соединения и, как следствие, выпадают в осадок.

Лучшим реагентом для устранения общей жесткости воды является ортофосфат натрия Na3PO4.

Ортофосфаты кальция и магния плохо растворимы в воде, поэтому легко отделяются механическим фильтрованием. Этот метод оправдан при относительно больших расходах воды, поскольку связан с решением ряда специфических проблем: фильтрации осадка, точной дозировки реагента.

Итогом выполнения вышеуказанных мероприятий должна стать комплексная программа развития сельского поселения, создание которой обусловлено необходимостью постоянного динамичного роста. Усовершенствование инфраструктуры населенных пунктов в целом, как и системы водоснабжения в частности, повлечет приток постоянно проживающего населения. После выполнения всех работ по усовершенствованию инфраструктуры и подключению этих новых потребителей, при всех прочих равных условиях произойдет снижение тарифа на водоснабжение.

РАЗДЕЛ 2 СХЕМА ВОДООТВЕДЕНИЯ

2.1. Существующее положение в сфере водоотведения муниципального района

Небольшое количество население с. Косяковка, с. Новый Краснояр пользуются надворными уборными и выгребами ямами. В остальных населенных пунктах сельского поселения Красноярский сельсовет отсутствует выгребная система канализации. Далее из выгребов стоки вывозят ассенизационным транспортом на свалки твердых бытовых отходов, запахивают на сельскохозяйственных полях или утилизируют на приусадебном участке.

Выводы и рекомендации

В ходе разработки схемы водоотведения выяснилось, что централизованная система водоотведения отсутствует во всех населенных пунктах. Необходимо строительство централизованной системы водоотведения.
