Рис. 2.1
2.3 Сопоставление проектных и фактических показателей разработки
Годовая добыча жидкости в период 2011-2015 гг. превышала проектные показатели на 190,1-277,1 тыс. т, что обусловлено более высокой фактической производительностью добывающих скважин по жидкости (90,3-100,3 т/сут, против 83,5-70,2 т/сут по проекту).
В период 2011-2015 гг. фактические уровни годовых отборов нефти постепенно уменьшались с 67,6 до 40,4 тыс. т, по проекту с 73,4 до 43,3 тыс. т. Отставание изменялось от 7,9% (2011 г.) до 10,6% (2013 гг.). В 2015 году фактическая годовая добыча нефти соответствовала проектному значению – 39,7 тыс. т.
Причины отставания:
- высокая фактическая обводненность добываемой продукции скважин (92-95% против 88,8-92,2% по проекту).
- пять скважин объекта являлись условно-работающими, пребывавшими в режиме накопления в 2011-2015 гг. Их дебиты не превышали 0,4 т/сут по нефти и средняя обводненность по ним составляла 73-99%.
За рассматриваемый период добывающий фонд не соответствовал проектному. В период 2011-2013 гг. добывающий фонд (26-24 скважины) превышал проектный (23 скважины) на 1-3 скважины. В 2014-2015 гг. отставание действующего добывающего фонда (21-22 скважин) от проектного (23 скважины) на 1-2 скважины связано с выводом в бездействие скважины №14 по техническим причинам, переводом скважины № 000 в пьезометрический фонд по причине высокой обводненности пластовой водой.
Действующий нагнетательный фонд в 2011-2015 гг. составлял 6 скважин против 8-9 скважин по проекту. Всего за 2011-2015 гг. было закачано 2265,5 тыс. м3, по проекту 2707,6 тыс. м3.
Суммарная добыча нефти за 2011-2015 гг. составила 251,8 тыс. т, что на 16,8 тыс. т или 6,2% ниже проектного показа,5 тыс. т).
Рекомендациями проектного документа [5] по объекту Б-2 были предусмотрены следующие мероприятия:
- бурение бокового горизонтального ствола; перевод трех добывающих скважин под закачку; РИР– 4 скв./опер.;
- ОПЗ – 3 скв./опер.;
По факту на объекте были проведены следующие мероприятия:
- ввод из бездействия трех скважин; смена ГНО – 7 скв./опер.; ОПЗ – 2 скв./опер.;

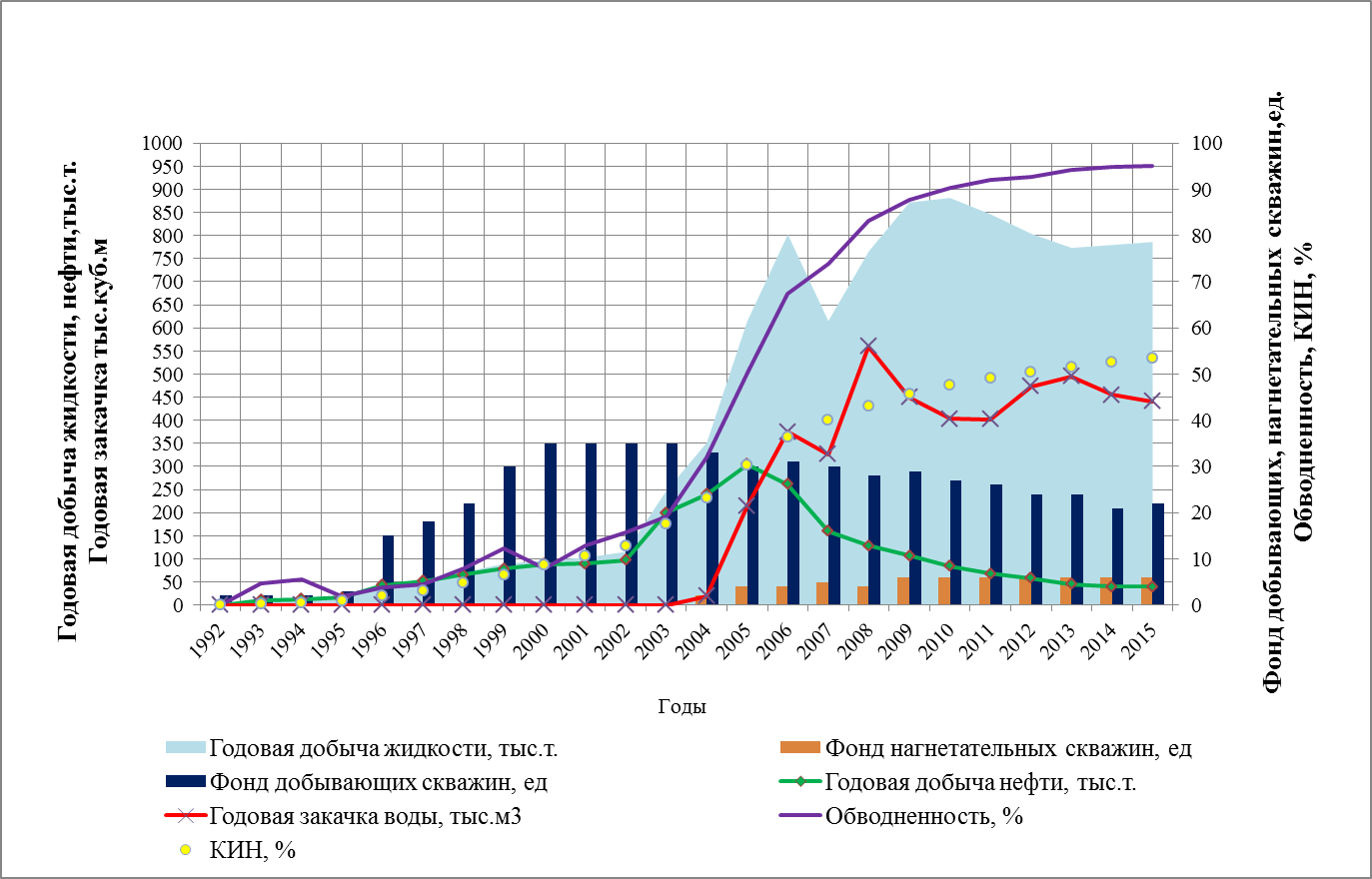

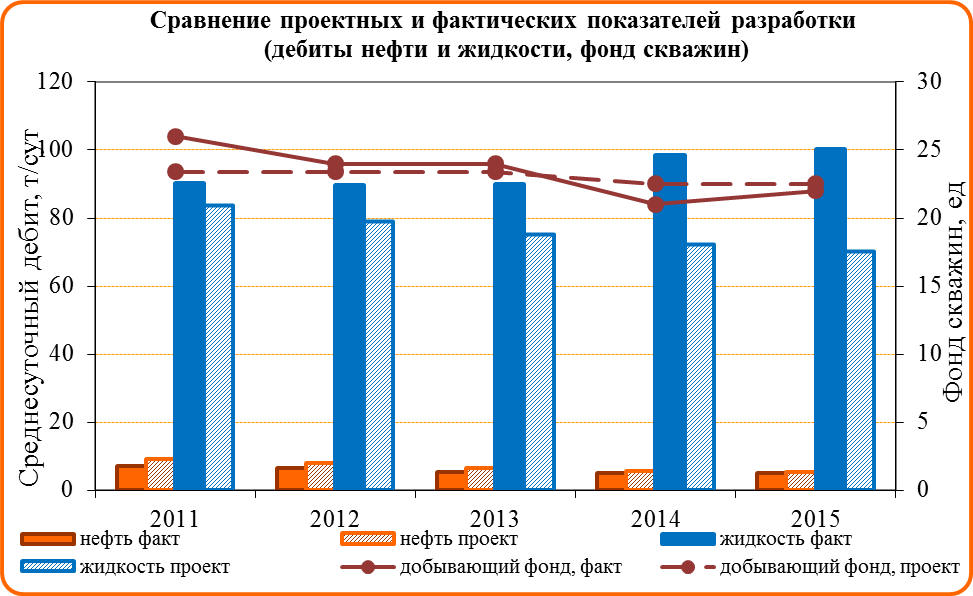

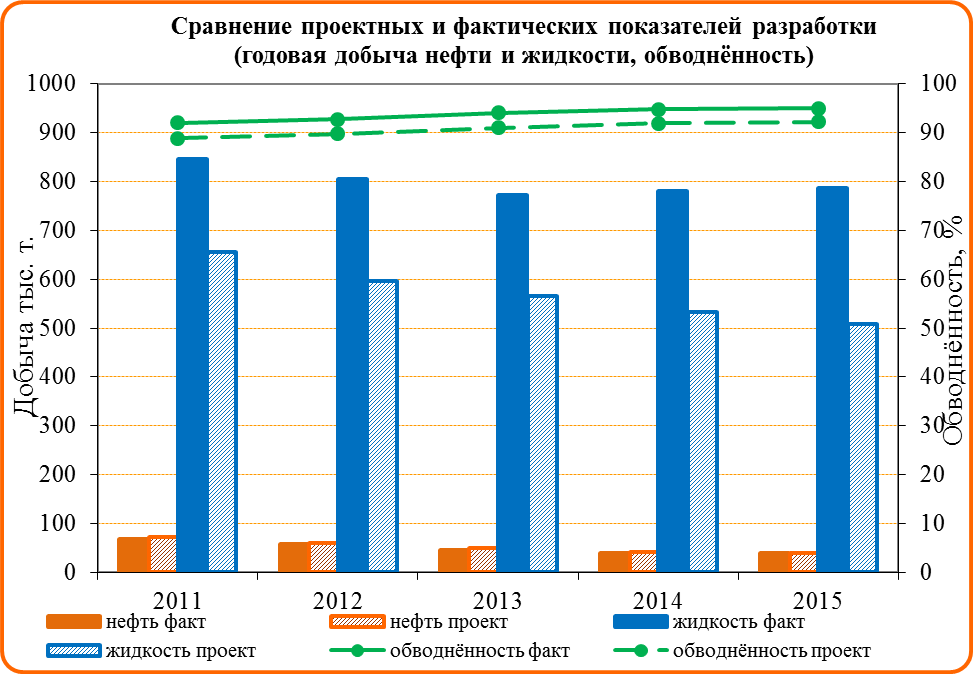

Сопоставление проектных и фактических показателей разработки приведено в таблице 2.2 и на рисунках 2.2-2.4.
Таблица 2.2
Сравнение проектных и фактических показателей разработки
№ п/п | Показатели | 2011 | 2012 | 2013 | 2014 | 2015 | |||||
Проект | Факт | Проект | Факт | Проект | Факт | Проект | Факт | Проект | Факт | ||
1 | ДOБЫЧA HEФTИ BCEГO, TЫC. T | 73,4 | 67,6 | 61 | 58,4 | 51,1 | 45,7 | 43,3 | 40,4 | 39,7 | 39,7 |
2 | BBOД HOB. ДOБ. C. BCEГO, ШT. | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
3 | B T. Ч. ВВОД БОКОВЫХ СТВОЛОВ, ШТ. | 0 | 0 | 0 | 0 | 0 | 0 | 1 | 0 | 0 | 0 |
4 | BЫБЫTИE ДOБЫB. CKB., ШT. | 3 | 2 | 0 | 4 | 0 | 0 | 1 | 0 | 0 | 0 |
5 | B T. Ч. ПOД ЗAKAЧKУ | 2 | 0 | 0 | 0 | 0 | 0 | 1 | 0 | 0 | 0 |
6 | ДEЙCT. ФOHД ДOБ. C. HA KOH. Г. | 23 | 26 | 23 | 24 | 23 | 24 | 23 | 21 | 24 | 22 |
7 | BBOД HAГHET. CKBAЖИH, ШT. | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
8 | BЫБЫTИE HAГH. CKB., ШT. | 1 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
9 | ДEЙCT. ФOHД HАГ. C. HA KOH. Г. | 8 | 6 | 8 | 6 | 8 | 6 | 9 | 6 | 9 | 6 |
10 | CP. ДEБ. Ж. ДEЙCT. C., T/CУT. | 83,5 | 90,3 | 78,9 | 89,7 | 75 | 90,1 | 72 | 98,4 | 70,2 | 100,3 |
11 | CP. ДEБ. Н. ДEЙC. C.., T/CУT | 9,3 | 7,2 | 8,1 | 6,5 | 6,8 | 5,3 | 5,8 | 5,1 | 5,5 | 5,1 |
12 | CP. OБB. ПPOДУKЦ. ДEЙC. Ф., % | 88,8 | 92 | 89,8 | 92,7 | 91 | 94,1 | 91,9 | 94,8 | 92,2 | 95 |
13 | ДOБ. ЖИДKOCTИ BCEГO, TЫC. T | 656,1 | 846,2 | 596,1 | 804,1 | 566,7 | 773,3 | 533,1 | 779,7 | 509,2 | 786,2 |
14 | KOЭФ. HEФTEИЗBЛEЧ., ДOЛИ EД. | 0,567 | 0,565 | 0,583 | 0,581 | 0,597 | 0,593 | 0,609 | 0,604 | 0,619 | 0,614 |
15 | OTБOP OT УTB. ИЗBЛ. ЗAП., % | 86,3 | 86 | 88,8 | 88,4 | 90,9 | 90,2 | 92,6 | 91,9 | 94,3 | 93,5 |
16 | TEMП OTБ. HAЧ. УTB. ИЗB. ЗAП. | 3 | 2,8 | 2,5 | 2,4 | 2,1 | 1,9 | 1,8 | 1,6 | 1,6 | 4,6 |
17 | TEMП OTБ. TEK. ИЗB. ЗAП., % | 17,9 | 16,5 | 18,2 | 17 | 18,6 | 16,1 | 19,4 | 16,9 | 22 | 20 |
18 | ЗAK. PAБ. AГEHTA, TЫC. M3/ГOД | 534 | 402 | 545 | 473 | 574 | 496 | 540 | 454 | 515 | 441 |
19 | KOMПEH. OTБOPA : TEKУЩAЯ, % | 80 | 54,1 | 90 | 67,3 | 100 | 73,4 | 100 | 66,9 | 100 | 64,4 |
20 | C HAЧ. PAЗ., % | 50,1 | 44,8 | 53,5 | 47,1 | 57 | 49,5 | 59,8 | 50,9 | 62,2 | 52 |

Рис.2.2

Рис. 2.3

Рис. 2.4
2.4 Анализ энергетического состояния объекта
Наблюдается падение давления, что связано с увеличением отборов жидкости. В середине 2004 г. в пласт Б-2 была начата закачка воды серпуховского горизонта в скв.126 и 135.
Текущее пластовое давление составило 11,4 МПа при начальном давлении 14,3 Мпа (1992 г.) и давлении насыщения 5,4 МПа. Пластовая температура замерялась до ввода в разработку и составила 31 єС.
Пластовое текущее давление ниже начального на 2.9 МПа. Что говорит об эффективной системе заводнения для поддержания пластового давления.

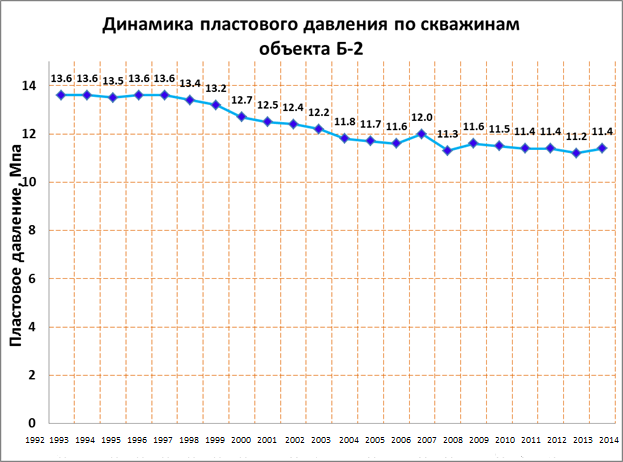

Динамика пластового давления по скважинам объекта Б-2 в 1991-2013 гг. приведена на рис.2.5.

Рис.2.5
2.5 Анализ эффективности применяемых методов
В период 2002-2015 гг. по 33 добывающим скважинам пласта Б-2 проведено 91 геолого-технологическое мероприятие. Всего за счет проведения ГТМ дополнительно добыто 882,7 тыс. т. нефти или 93 % от всей доп. добычи.

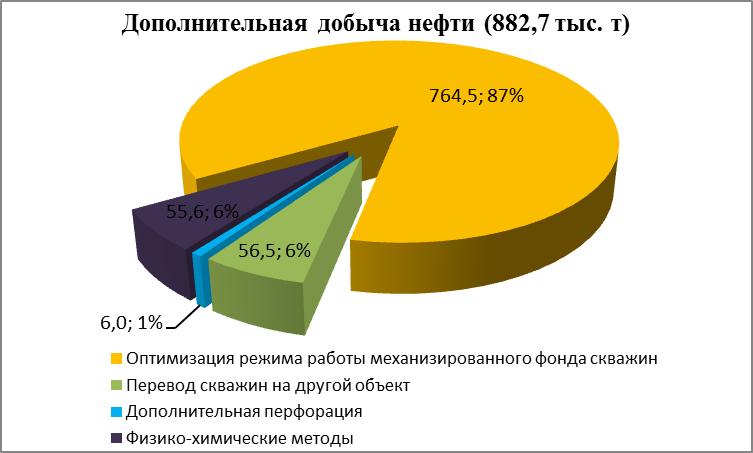

На рис. 2.6 приведена диаграмма распределения дополнительной добычи нефти за счет проведенных мероприятий. 86,6% дополнительной добычи от проведенных ГТМ составляют мероприятия по оптимизации режима работы добывающих скважин (764,5 тыс. т.).
Диаграмма распределения дополнительно добытой нефти по видам ГТМ,
проведенным по скважинам пласта Б-2

Рис.2.6

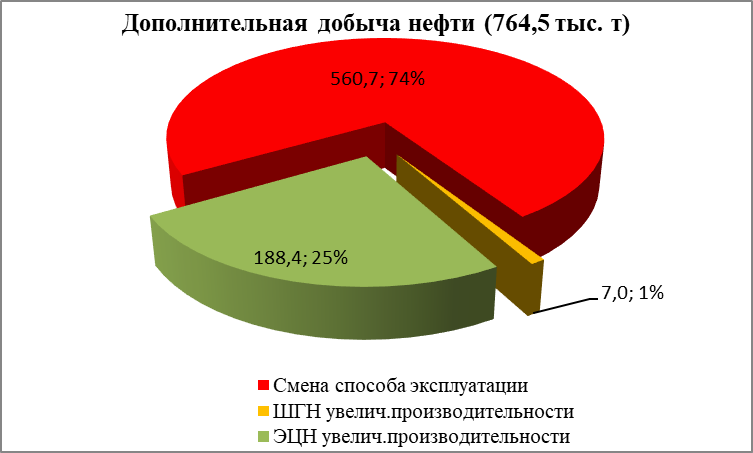

На рисунке 2.7 приведена диаграмма дополнительной добычи нефти, полученной от мероприятий по оптимизации режима работы скважин. Как видно, 560,7 тыс. т нефти или 63,5% от всей дополнительной добычи объекта принесли мероприятия по смене способа эксплуатации (переход с ШГН на ЭЦН).
Диаграмма распределения дополнительно добытой нефти после проведения мероприятий по оптимизации работы механизированного фонда скважин

Рис. 2.7
Неэффективными оказались следующие ГТМ: проведение повторной перфорации в 2004 г. в скв.124, обработки кислотой ПЗС в 2004 г. в скв.10, увеличение производительности ШГН в 2007 г. в скв.149, увеличение производительности ЭЦН в 2006 г. в скв.109, в 2010 г. в скв.146, в 2014 г. в скв.114.
|
