Расчетный расход воды на полив составит:
- на 1 этап строительства – 14 м3/сутки;
- на II этап строительства - 17 м3/сутки;
- на III этап строительства - 53 м3/сутки.
В поселении полив улиц и зеленых насаждений предусматривается водой из поверхностных источников или очищенной водой поверхностного стока.
Суммарное водопотребление поселения Липовское по этапам строительства представлено в таблице 8.
Таблица 8
Суммарное водопотребление поселения Липовское
№ | Наименование | Потребность в воде, м3/сутки | ||||||
п/ | водопотребителей | питьевого качества | технической | |||||
п | соврем. состоян. 2012 год | I этап 2017 год | 2 этап 2022 год | расчетный срок, 2027год | I этап 2017 год | 2 этап 2022 год | расчетный срок 2027 год | |
1 | 2 | 3 | 4 | 5 | 6 | 8 | 9 | 10 |
1 | Население | 17,4915 | 51,9935 | 77,233 | 255,06 | 10,3987 | 15,45 | 51,012 |
2 | Объекты производственнокоммунального, рекреационного и общественно - делового назначения | 32,956 | 34,229 | 34,79 | 46,288 | 6,59 | 6,85 | 6,96 |
3 | Полив улиц и зеленых насаждений | 0 | 0 | 0 | 0 | 0,18 | 0,30 | 0,53 |
4 | Итого: | 50,4475 | 86,22 | 112,02 | 301,35 | 6,77 | 7,15 | 7,49 |
5 | Неучтенные расходы 10% | 5,04 | 8,62 | 11,20 | 30,13 | 0,68 | 0,71 | 0,75 |
6 | Всего: | 55,49 | 94,84 | 123,23 | 331,48 | 7,44 | 7,86 | 8,23 |
Перспективная схема водоснабжения
Источником водоснабжения населенных пунктов поселения Липовское на расчетный срок принимаются местные артезианские воды и вода из открытых водоемов. На территории сельского поселения предусматривается 90%-ное обеспечение централизованным водоснабжением существующих и планируемых на данный период объектов капитального строительства. Водоснабжение населенных пунктов организуется от существующих, требующих реконструкции и планируемых водозаборных узлов (ВЗУ). Увеличение водопотребления поселения планируется в основном за счет развития объектов хозяйственной деятельности и прироста сезонного населения.
Расчетное потребление воды питьевого качества на территории сельского поселении составит:
- на 1 этап строительства 86,22 м3/сут.;
- на 2 этап строительства – 112,02 м3/ сут.
- на расчетный срок строительства – 301,35 м3/сут.;
Расчетная потребность технической воды на полив:
- на 1 этап строительства – 6,77 м3/сут.;
- на II этап строительства – 7,15 м3/сут.
- на расчетный срок строительства – 7,49 м3/сут.
Запасы подземных вод в пределах поселения по эксплуатируемому водоносному горизонту неизвестны, поэтому следует предусмотреть мероприятия по их оценке. На территории поселения сохраняется существующая и, в связи с освоением новых территорий, будет развиваться планируемая централизованная система водоснабжения.
Река Сора, как основной источник водоснабжения м. Пустынь, имеет значительные сезонные колебания уровня воды в меженные периоды. Для обеспечения гарантированного запаса воды на р. Соре в районе м. Пустынь планируется строительство плотины. Это вызовет подъём уровня воды и увеличение глубин в верхнем бьефе, что благоприятствуют водозабору для нужд орошения и водоснабжения, создавая круглогодичный гарантированный запас воды. В данное время работы по созданию плотины находятся в стадии технико-экономического обоснования и экологического мониторинга.
Водоснабжение планируемых объектов капитального строительства предусматривается от ВЗУ, состав которых предполагает наличие:
- водозабора из открытого водоема и водонапорной башни;
- водозабора из открытого водоема, станции водоподготовки, резервуара чистой воды (РЧВ), насосной станции второго подъема.
Состав и характеристика ВЗУ определяются на последующих стадиях проектирования.
Водопроводные сети необходимо предусмотреть для обеспечения 100%-ного охвата жилой и коммунальной застройки централизованными системами водоснабжения с одновременной заменой старых сетей, выработавших свой амортизационный срок и сетей с недостаточной пропускной способностью.

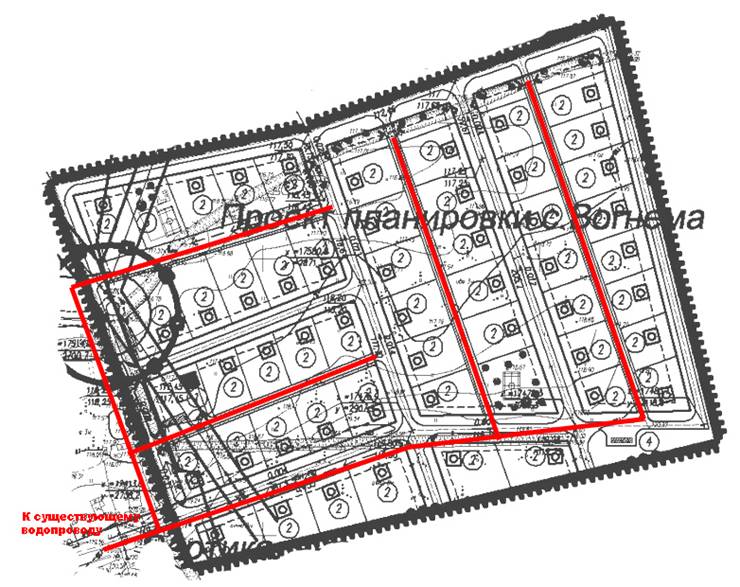

Рис.1 Схема строительства водопровода с. Вогнема (планируемая застройка - северо-восточная часть)

Рис.2 Схема строительства водопровода д. Пеньково, Приозерье

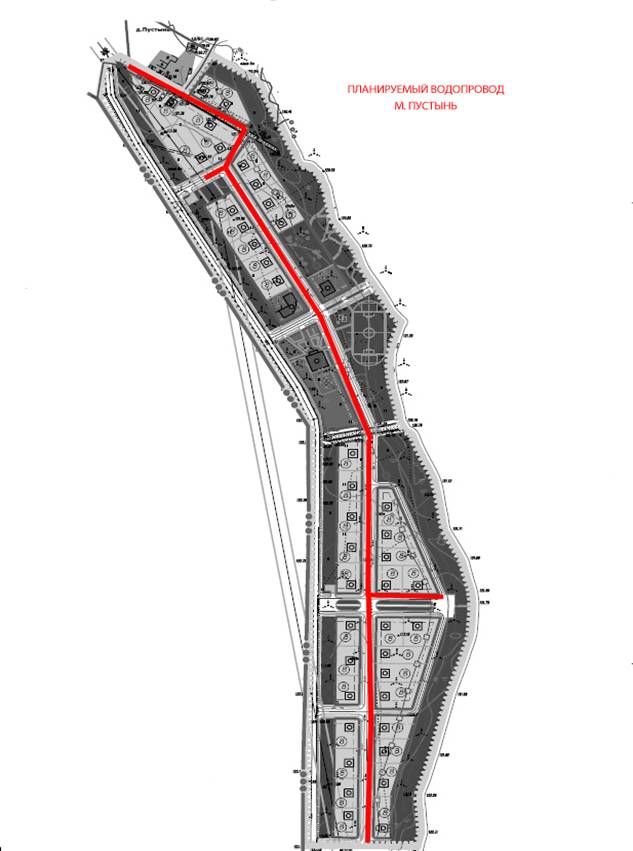

Рис.3 Схема строительства водопровода м. Пустынь

Примечание: измерение длин предполагаемых коммуникаций произведено программой CADSOFTTOOLS ABViewer по картографическим материалам Генерального плана поселения Липовское
Площадки под размещение новых водозаборных узлов согласовываются с органами санитарного надзора в установленном порядке после получения заключений гидрогеологов на бурение артезианских скважин. Выбор площадок под новое водозаборное сооружение производится с учетом соблюдения первого пояса зоны санитарной охраны в соответствии с требованиями СанПиН 2.1.4.1110-02 «Зоны санитарной охраны источников водоснабжения и водопроводов хозяйственно-питьевого водоснабжения».
Подключение планируемых площадок нового строительства, располагаемых на территории или вблизи действующих систем водоснабжения, производится по техническим условиям владельцев водопроводных сооружений.
Для снижения расходов воды на нужды спортивных и коммунально-производственных объектов необходимо создать оборотные системы водоснабжения. Систему поливочного водопровода территорий дачного строительства, а также полив улиц предусмотреть отдельно от хозяйственно-питьевого водопровода. В этих целях следует использовать поверхностные воды рек, озер и прудов с организацией локальных систем водоподготовки.
Для улучшения органолептических свойств питьевой воды на всех водозаборных узлах следует предусмотреть водоподготовку в составе установок обезжелезивания и обеззараживания воды.
Для снижения потерь воды, связанных с нерациональным ее использованием, у потребителей повсеместно устанавливаются счетчики учета расхода воды.
Для нормальной работы системы водоснабжения поселения Липовское планируется:
- реконструировать существующие ВЗУ в с. Вогнема и д. Пеньково с заменой оборудования, выработавшего свой амортизационный срок (водоподъемные и перекачивающие насосы, водонапорные башни, резервуары чистой воды) и со строительством (установкой модульного) узла водоподготовки;
- получить гидрогеологические заключения по площадкам, отведенным для размещения новых водозаборных узлов в зонах капитального строительства населенных пунктов (д. Приозерье). Для соблюдения зоны санитарной охраны I пояса в соответствии с требованиями СанПиН 2.1.4.1110-02 «Зоны санитарной охраны источников водоснабжения и водопроводов хозяйственно-питьевого водоснабжения» и СП 31.13330.2012 СНиП 2.04.02-84* «Водоснабжение наружной сети и сооружений» площадь каждого водозаборного узла принимается не менее 0,5 га;
- строительство ВЗУ в составе водозабора из р. Шексна в с. Вогнема, узла водоподготовки;
- в д. Приозерье, Пеньково (водозабор из оз. Егорьевское), модульная станция водоподготовки, водонапорная башня;
- в м. Пустынь – водозабор из р. Сора, модульная станция водоподготовки, водонапорная башня;
- переложить изношенные сети, сети недостаточного диаметра и новые во всех вышеперечисленных населенных пунктах, обеспечив подключение всей имеющейся и перспективной жилой застройки;
- создать системы технического водоснабжения из поверхностных источников для полива территорий и зеленых насаждений, обеспечения водой пожарных водоемов в с. Вогнема.
На I этап строительства расчетное водопотребление по поселению Липовское составит 94,84 м3/сутки.
На этот период для обеспечения жителей поселения водой питьевого качества в системе хозяйственно-питьевого водоснабжения необходимо выполнить следующие мероприятия:
1. Реконструировать существующие ВЗУ в с. Вогнема и д. Пеньково с заменой оборудования, выработавшего свой амортизационный срок и с монтажом установок водоподготовки.
2. Организовать I и II пояс зон санитарной охраны для всех действующих и планируемых ВЗУ в соответствии с требованиями СанПиН 2.1.4.1110-02 «Зоны санитарной охраны источников водоснабжения и водопроводов хозяйственно-питьевого водоснабжения».
3. Подключить часть существующей и первоочередную планируемую застройку к централизованным системам водоснабжения, проложив водопроводные сети диаметром 50-100 мм общей протяженностью 1,66 км.
4. Заменить изношенные водопроводные сети в с. Вогнема и д. Пеньково – 1,184 км.
На II этап строительства расчетное водопотребление по поселению Липовское составит 123,23 м3/сутки.
На этот период для обеспечения жителей поселения водой питьевого качества в системе хозяйственно-питьевого водоснабжения необходимо выполнить следующие мероприятия:
1. Построить первый ВЗУ в д. Приозерье в составе водозабора, модульного узла водоподготовки.
2. Организовать I и II пояс зон санитарной охраны для всех действующих и планируемых ВЗУ в соответствии с требованиями СанПиН 2.1.4.1110-02 «Зоны санитарной охраны источников водоснабжения и водопроводов хозяйственно-питьевого водоснабжения»
|
