9.3.22 Перечень инструкций по эксплуатации применяемого при ремонте нестандартного оборудования составляется в произвольной форме с указанием наименования инструкции, даты утверждения и лица утвердившего.

9.3.23 Ведомость потребности в монтажном оборудовании, оснастке, инструменте и материалах предназначена для обеспечения бесперебойного проведения ремонтных работ.

9.3.24 Ведомость потребности в средствах защиты разрабатывается для обеспечения работающих средствами защиты с учетом требований безопасности для данного процесса или вида работ. Выбор основных видов средств защиты работающих производится по ГОСТ 12.4.011-75.

9.3.25 Ведомость потребности РиС и рабочих (в том числе субподрядных организаций) на ремонт разрабатывается для своевременного укомплектования ремонта руководящими работниками и специалистами, рабочим персоналом в соответствии с объемом и организацией ремонтных работ.

9.3.26 Сводная ведомость потребности в энергоносителях (электроэнергии, паре, сжатом воздухе, кислороде, газе) составляется в виде таблицы, где указываются общая потребность в энергоресурсах на период ремонтных работ.

9.3.27 На работы, не отраженные в ПОР (непредвиденные), выполнение которых может быть осуществлено за счет ремонтных типовых процессов (типовых схем строповок, типовых средств подмащивания), допускается составление технологических записок.

9.4 Требования к оформлению

9.4.1 ПОР формируется на стандартном бланке в формате Microsoft Word. Стиль: Обычный; Шрифт: Franklin Gothic Book; Размер шрифта:12. Титульный лист оформляется согласно Приложения Р настоящего СТО ИСМ.

НЕ нашли? Не то? Что вы ищете?

9.4.2 Схемы, планы, эскизы:

-  план расположения ремонтно-строительного оборудования;

-  схема временных (ремонтных) коммуникаций (сжатого воздуха, пара, газа, кислорода, шинопровода, кабеля и т. п.);

-  схема основных грузопотоков;

-  план расположения временных сооружений;

-  маршрутные карты;

-  схема строповки грузов;

-  схема ремонтных зон, безопасных проходов, мест отдыха, мест установки знаков безопасности;

-  схема освещения ремонтных зон;

-  схема телефонной и громкоговорящей связи

-  выполняются в произвольной форме. Рекомендуемый формат А1, но не менее А3.

9.4.3 Сетевой и линейный график составляется в произвольной форме. Рекомендуемый формат А3 в Microsoft Office Project 2003. Стиль: Обычный; Шрифт: Franklin Gothic Book; Размер шрифта:10.

9.5 Согласование и утверждение ПОР

9.5.1 Оформленный проект организации работ подлежит согласованию и утверждению до его применения в работе. Схема согласования представлена в приложении Б (Б-3).

9.5.2 ПОР при необходимости согласовывается с организациями-исполнителями работ, не являющимися разработчиками данного документа.

9.5.3 Типовой ПОР подлежит согласованию в соответствии с требованиями настоящего стандарта.

9.5.4 Согласующие и утверждающая подписи выполняются в двух экземплярах (экземпляры Общества и организации-разработчика).

9.5.5 Допускается производить утверждение ПОР протоколом технического совета, который утверждается техническим директором ЕВРАЗ ЗСМК.

9.5.6 Если согласование документа подтверждено отдельным документом, то под грифом "Согласовано" следует указать наименование организации (предприятия), номер документа, подтверждающего согласование, инициалы, фамилию и должность лица, подписавшего документ. Копии согласующих документов следует брошюровать с ПОР.

9.5.7 Рассмотрение Заказчиком ПОР, предоставленного на согласование, не должно превышать 1 суток со дня его поступления. В случае выявления при рассмотрении ПОР необходимости внесения изменений, дополнений, повторное рассмотрение также не должно превышать 1 суток.

9.5.8 Проект ПОР на производство работ на объектах филиала ЗС ТЭЦ, в части исполнения требований ОТ и ПБ, согласовывает начальник отдела ОТ и ПБ ЗС ТЭЦ. (изм. №5)

9.5.9 Если ПОР включает проведение ремонтных работ на газопроводах или газопотребляющих установках, необходимо дополнительное согласование проекта:

-  для ЗС ТЭЦ - с начальником ГСС и начальником УТН;

для остальных подразделений с начальником ГСС. (изм. №5)

9.5.10 ПОРы в обязательном порядке необходимо согласовывать со специалистом подразделения, который принимает участие в тендерной процедуре по выбору подрядчика на конкретный вид работ.

9.5.11 Приложение к ПОРу «Схема крепления анкерной линии» необходимо согласовывать с ответственным лицом за ЗиС соответствующего подразделения.

9.5.12 Согласование ПОР (подрядчик, заказчик, УОТиПБ) на работы без применения средств подмащивания на высоте 5 м. и более проводить только на месте производства работ. (изм. №9)

9.5.13 ПОР в обязательном порядке необходимо согласовывать со службой главного энергетика:

- при выполнении работ по ремонту энерго-, электрокоммуникаций;

- при выполнении работ вблизи энерго-, электрокоммуникаций;

- при постановке транспортных средств и спецтехники возможны пересечения с энерго-, электрокоммуникациями. (изм. №10)

9.6 Распределение ответственности за содержание разделов ПОР

9.6.1 Заказчик:

9.6.1.1 Структурные подразделения:

-  технология производства (виды работ);

-  объем выполняемых работ;

-  перечень применяемого оборудования, инструмента, приспособлений при выполнении работ.

9.6.1.2 УТН:

-  правильность технологии производства работ по направлениям (здания и сооружения, подъемные сооружения, сосуды, оборудование и др.).

9.6.1.3 ООТ УОТиПБ/ООТиПБ ЗС ТЭЦ: (изм. №5)

-  достаточность мер безопасности при выполнении указанного объема и технологии производства работ.

9.6.1.4 ОПБ УОТиПБ/ООТиПБ ЗС ТЭЦ: (изм. №5)

-  исполнение требований промышленной безопасности при выполнении указанного объема и технологии производства работ;

-  действия при возникновении аварийных ситуаций, ПЛА.

9.6.1.5 Отряд федеральной противопожарной службы (ОФПС - 24, ОФПС-23):

-  полнота мер противопожарной безопасности.

9.6.1.6 ГСС:

- достаточность мер безопасности при выполнении ремонтных работ на газопроводах или газопотребляющих установках. (изм. №5)

9.6.2 Подрядчик:

-  квалификационные требования к персоналу по уровню допуска (в ПОР обязательно указываются требования к квалификации персонала для выполнения подрядных работ);

-  аттестаты и удостоверения, свидетельствующие о соответствии обучения персонала требованиям квалификации.

9.7 Внесение изменений

9.7.1 Пересмотр ремонтной документации и внесение изменений осуществляется под руководством главного инженера организации — разработчика документации.

9.7.2 Внесение изменений в утвержденный ПОР производится при:

-  изменении технологии проведения работ;

-  изменении требований нормативных документов;

-  совершенствовании технологии работ и организации труда;

-  внедрении новой техники и технологии;

-  использовании новых прогрессивных технических решений.

При изменении технологии производства работ подрядчик в обязательном порядке уведомляет технического директора ЕВРАЗ ЗСМК, начальника УЗРС, ООТ ЕВРАЗ ЗСМК и подразделение-заказчика. Изменения должны быть согласованы в установленном порядке (раздел 9.5). (изм. №9)

9.7.3 Пересмотр типовой ремонтной документации осуществляется по истечении срока действия, но не реже, чем через 5 лет.

9.7.4 Пересмотренная ремонтная документация подлежит согласованию и утверждению в соответствии с требованиями настоящего стандарта.

9.7.5 Продление срока действия и аннулирование ПОР производится по решению технического совета организации-разработчика.

10 Ответственность

Распределение ответственности за основные этапы процесса взаимодействия с подрядчиками согласно приложению А.

Ответственность при проведении договорной работы определена Положением о договорном процессе и должностными инструкциями ответственных лиц.

Ответственность при производстве работ по наряду-допуску (акту-допуску) определена Положением о применении нарядов-допусков при выполнении работ повышенной опасности в цехах ЗСМК».

За неисполнение (ненадлежащее исполнение) требований настоящего СТО ИСМ работники Общества, подрядных (субподрядных) организаций несут ответственность в соответствии с действующим законодательством и действующим договором.

Подрядчик обязан не допускать к проведению работ на территории АО «ЕВРАЗ ЗСМК» РиС (производителей работ), не прошедших входное тестирование по ОТ и ПБ (проверку знаний) в соответствии с установленной процедурой заказчика.

Заказчик имеет право отстранить от выполнения работ на территории АО «ЕВРАЗ ЗСМК» подрядчика, РиС (производители работ) которого не прошли входное тестирование по ОТ и ПБ (проверку знаний) в соответствии с установленной процедурой заказчика. (изм. №2,6)

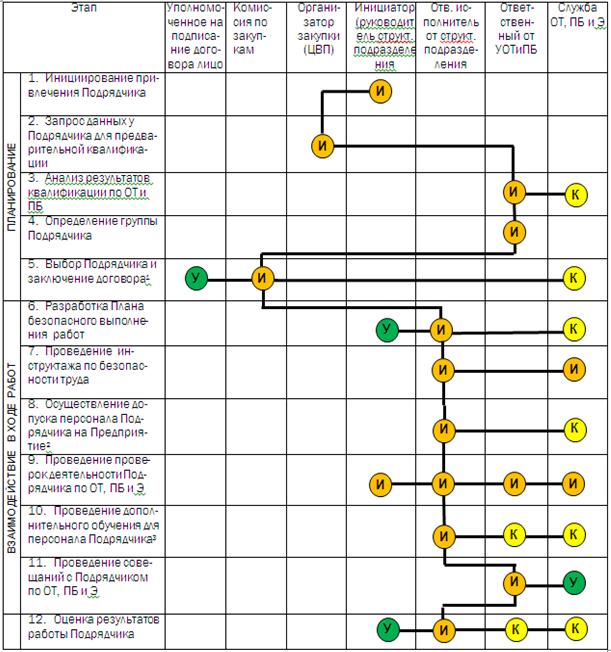

Приложение А

(обязательное)

Схема распределения ответственности

Продолжение приложения А

Условные обозначения:

Овал: У

Овал: И

Овал: К

Утверждающий

Исполнитель

Консультант

Отвечает за согласование и утверждение принятых решений

Непосредственно отвечает за организацию и реализацию отдельного этапа в рамках настоящего стандарта

При необходимости оказывает помощь в реализации отдельных задач

П р и м е ч а н и я:

1.  Если Подрядчик отнесен к желтому уровню (Приложение Г), то заключение Договора возможно только после разработки плана по устранению несоответствий (п. 6.2.3 настоящего СТО ИСМ).
