Показатели

Расчетные значения

Общее количество единиц технологического оборудования, SΣ

109

Общее число работающих в цехе, RΣ

296

Выпуск на один станок, q1

4968

Выпуск с 1 м2 производственной площади, q2

244

Выпуск на одного работающего, q3

1360

4. Определение загрузки производственной мощности цеха

4.1 Расчет производственной мощности

Проектная мощность характеризует расчетный, максимально возможный в заданных условиях объем выпуска в единицу времени (обычно за год). Чаще всего производственную мощность определяют в штуках, т. е. в натуральном измерении. Если в анализируемом производственном подразделении изготавливают большую номенклатуру изделий, то в этом случае характеристика производственной мощности может быть пропускная способность тех же производственных подразделений, единицей размерности которой могут быть тонны, нормо-часы или даже часы, т. е. те же единицы размерности, в которых рассчитывают объем выпуска изделий

Мпр= Sуст. · Fд. о. , где

Мпр- проектная производственная мощность цеха,

Sуст. число единиц оборудования в цехе,

Fд. о. годовой действительный (эффективный) фонд времени работы единицы оборудования в цехе

Годы

2000

2001

2002

2003

2004

2005

2006

2007

Обьем выпуска, тыс. н/час

500,1

540,0

562,7

548,3

601,4

610,8

631,0

675,0

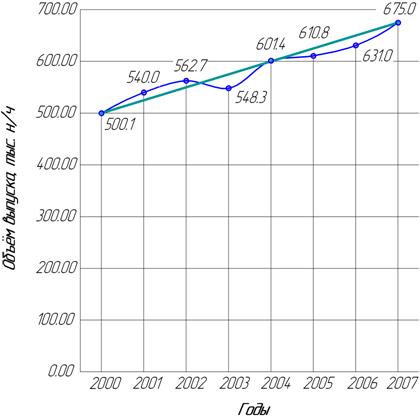

4.2 Построение линии регрессии

4.3 Нахождение наиболее раннего tmin и наиболее позднего tmax сроков технической реконструкции производства

НЕ нашли? Не то? Что вы ищете?

Наиболее ранний tmin и наиболее поздний срок tmax технической реконструкции производства определяется по формуле:

, где

tок - расчетный срок окупаемости капиталовложений, tок = 5 лет;

t1 - срок предшествующей реконструкции - 2003 год;

V(t) - функция изменения объемов выпуска продукции во времени;

Мпр - проектная производственная мощность.

Рассчитаем наиболее ранний и наиболее поздний срок реконструкции:

Функция изменения объемов во времени:

V(t) = at + b

Для нахождения коэффициентов a и b решим систему уравнений:

х1 + х2 + х3 + х4 = 0

х5 + х6 + х7 + х8 = 0

Сформируем элементы хi , при этом, в качестве переменной t, задаем значения, соответствующие годам:

2

2

2

2

2

2

2006 106

2007 107

х1 = 500,1 - (a•100 + b) х5 = 601,4- (a•104 + b)

х2 =540,0 - (a•101 + b) х6 = 610,8 - (a•105 + b)

х3 = 562,7 - (a•102+ b) х7 = 631,0 - (a•106 + b)

х4 = 548,3 - (a•103+ b) х8 = 675,0 - (a•107 + b)

Система уравнений принимает вид:

2151,1 - 406a - 4b = 0

2518,2 - 422a - 4b = 0

Решив систему, получаем:

a = 22,94; b = -1790,635

Находим tmin и tmax:

tmin=106,57

Мпр = SFдо , где

S - максимальное количество станков в цехе;

Fдо - годовой действительный (эффективный) фонд времени работы единицы оборудования за год.

При двухсменной работе:

Fдо = 4015 ч.

Мпр = 109• 4015 = 437,635 тыс. нч

Получаем:

наиболее ранний срок реконструкции 27 июля 2006 г.

наиболее поздний срок реконструкции 16 февраля 2007 г.

5. Сетевой график

5.1 Определение продолжительности работ сетевого графика

Построение сетевого графика достижения целей программы осуществляют с использованием следующих условных обозначений:

- вершина сетевого графа. Она характерезует момент начала или окончания работы;

- работа сетевого графика. Она, в отличие от вершины, имеет продолжи-

тельность tij;

- фиктивная работа. Её продолжительность равна «0». Она необходима для согласования параллельно выполняемых и взаимосвязанных во времени работ.

Перечень работ сетевого графика (см. таблицу 1) может включать : научно - исследовательские и опытно-конструкторские работы (НИОКР), работы по конструкторской подготовке производства на стадиях разработки рабочей конструкторской документации. Основное содержание работ по проектированию новых изделий и перечень разрабатываемой конструкторской документации технических заданий, технических предложений, эскизных и технических проектов, рабочей конструкторской документации в настоящее время унифицирован в Единой системе конструкторской документации.

Другая часть работ это работы по технологической подготовке производства. Их основное содержание определено системами технологической подготовки производства, которые унифицированы как на государственном уровне, так и на отраслевом уровне. В основной перечень работ по технологической подготовке производства обычно включают:

технологический анализ конструкций

технологический анализ производства

проектирование технологических процессов

проектирование и изготовление средств технологического оснащения

технологическое проектирование производственных подразделений предприятий

монтаж и отладку технологического комплекса

разработку норм технологического проектирования.

Третья часть работ это работы по организационной подготовке производства чаще всего относят :

освоение производства новых изделий;

организацию, при необходимости, реконструкции производства, нового строительства или расширения производства;

организацию финансовых потоков;

материально-техническое обеспечение;

подготовку кадров специалистов.

5.2 Расчет продолжительности этапов

Для каждой работы необходимо определить численные значения их продолжи

тельности Тст(эт). В рассмотренном случае это можно сделать воспользовавшись расчетами:

1) для проектных этапов:

, где

tст(эт) трудоемкость стадии (этапа);

kреж коэффициент перевода рабочих дней в календарные (отношение числа календарных дней к рабочим в течении года);

kд. в. коэффициент, учитывающий дополнительные затраты времени на работы, которые не предусмотрены нормами (kд. в.=1,1…1,5)

Pi количества работников, одновременно выполненяющих данную стадию (этап);

Tсм продолжительность смены;

kвн коэффициент, учитывающий выполнение норм времени.

2) для этапов изготовления средств технологического оснащения:

, где

T общая трудоемкость выполнения работ по изготовлению средств технологического оснащения данного этапа работ;

Мi среднесуточная производственная мощность i-го цеха подготовки производства, которую он может выделить для обеспечения выполнения данного этапа работ.

Такими расчетами можно воспользоваться, если известны конкретные объемы работ, численности исполнителей и нормативы времени на единицу объема работ. Вместе с тем во многих случаях, особенно когда речь идет о принципиально новых разработках, таких нормативов нет. Это приводит к необходимости определения экспертами вероятностных величин ожидаемого времени выполнения работ:

а) для нормального распределения б) для бета - распределения

tожi математическое ожидание случайной величины продолжительности работ;

tmin минимальная продолжительность работ, при благоприятных обстоятельствах выполнения работы;

tн. в. наиболее вероятная оценка времени для нормальных условий выполнения работ;

tmax максимальная оценка продолжительности работ для неблагоприятного стечения обстоятельств.

В связи с вероятностными оценками ожидаемого времени выполнения работ нередко рекомендуется вычислять также дисперсию (меру рассеяния), например:

(для бета распределения)

Дополнительными расчетными параметрами могут быть: функции риска, функция Лапласа и другие оценки вероятностных величин tожi работ сетевых графиков.

0-1  Разработка программы выполнения работ.

Определяем вероятностную величину ожидаемого времени выполнения работ, при этом время t назначаем экспертно, см. ниже

Эксперт Фёдоров Колушев Халиков Галин Артюхов

Часы 400

tож трудоемкость стадии,

tmin минимальная продолжительность работ при наиболее благоприятных обстоятельствах;

tmax максимальная оценка продолжительности работ для неблагоприятного стечения обстоятельств.

Определим ожидаемое время выполнения работ Tст:

= 1,49 коэффициент перевода рабочих дней в календарные;

kдв = 1,2 коэффициент, учитывающий дополнительные затраты времени на работы, которые не предусмотрены нормами;

Рраб = 3 количество работников одновременно выполняющих данную стадию;

Тсм = 8ч продолжительность смены в часах;

kвн = 1,1 коэффициент, учитывающий выполнение норм при сдельных формах оплаты труда.

1-2 Технологический анализ конструкций изделий.

Определяем вероятностную величину ожидаемого времени выполнения работ.

tож = 0,87 · 140 = 121,8 часов, где

0,87ч. отработка конструкции детали на технологичность;

140 номенклатура выпуска изделий;

Рраб = 1 количество работников одновременно выполняющих данную стадию;

kдв = 1,2 коэффициент, учитывающий дополнительные затраты времени на работы, которые не предусмотрены нормами;

Тсм = 8ч продолжительность смены в часах;

kвн = 1,1 коэффициент, учитывающий выполнение норм при сдельных формах оплаты труда;

= 1,49 коэффициент перевода рабочих дней в календарные.

Определим ожидаемое время выполнения работ Тст:

2-3  Разработка проектной технологической документации.

Определяем вероятностную величину ожидаемого времени выполнения работ:

tож=(0,1 + 0,15 + 0,4 + 1,5 + 0,5 + 0,25 + 0,7 + 0,35 + 1,2) · 140 = 755 часов, где

0,10 ч составление титульного листа;

0,15 ч составление карты согласования техпроцесса;

0,40 ч составление карты технологической информации;

1,50 ч составление технологического паспорта;

0,50 ч составление карты изменений;

0,25 ч разработка карты регистрации результатов испытаний;

0,70 ч разработка карты техпроцесса испытаний;

0,35 ч разработка операционной карты испытаний;

1,20 ч составление инструкции;

Рраб = 9 количество работников одновременно выполняющих данную стадию;

140 номенклатура выпуска изделий.

Определим ожидаемое время выполнения работ Тст:

2-4 Анализ загрузки производственных мощностей.

Определим вероятностную величину ожидаемого времени выполнения работ

Эксперт Фёдоров Колушев Халиков Галин Артюхов

Часы 550

tож = 425 ч.

3-5  Проектирование агрегатного технологического оборудования.

Определим вероятностную величину ожидаемого времени выполнения работ

tож = (6,0 + 0,5 + 2,0) · 140 = 1190 ч.

6,0 ч проектирование участка основного оборудования;

2,0 ч проектирование участка вспомогательного оборудования;

0,5 ч запас времени при проектировании;

Рраб = 5 количество работников одновременно выполняющих данную стадию;

kдв = 1,2 коэффициент, учитывающий дополнительные затраты времени на работы, которые не предусмотрены нормами;

Тсм = 8ч продолжительность смены в часах;

kвн = 1,1 коэффициент, учитывающий выполнение норм при сдельных формах оплаты труда.

= 1,49 коэффициент перевода рабочих дней в календарные;

3-6. Разработка рабочей технологической документации.

Определим вероятностную величину ожидаемого времени выполнения работ

tож = (0,72 + 4,33 + 2,50 + 2,34 + 2,51) · 140 = 1736 ч, где

0,72 отработка конструкций на технологичность;

4,33 нанесение элементов литейной формы на копию чертежа детали;

2,50 разработка карты техпроцесса;

2,34 разработка маршрутной карты;

2,51 разработка карты эскизов;

Рраб = 6 количество работников одновременно выполняющих данную стадию;

kдв = 1,2 коэффициент, учитывающий дополнительные затраты времени на работы, которые не предусмотрены нормами;

Тсм = 8ч продолжительность смены в часах;

kвн = 1,1 коэффициент, учитывающий выполнение норм при сдельных формах оплаты труда.

= 1,49 коэффициент перевода рабочих дней в календарные;

140 номенклатура выпуска изделий.

Определим ожидаемое время выполнения работ Тст:

3-7. Разработка технологических нормативов.

Определим вероятностную величину ожидаемого времени выполнения работ

tож = (2 + 7) · 12 + 1 · 12 = 120 ч., где

2 ч разработка стандарта предприятия, текстовая часть;

7 ч - разработка стандарта предприятия;

12 шт. количество типовых деталей в цеху;

Рраб = 2 количество работников одновременно выполняющих данную стадию;

kдв = 1,2 коэффициент, учитывающий дополнительные затраты времени на работы, которые не предусмотрены нормами;

Тсм = 8ч продолжительность смены в часах;

kвн = 1,1 коэффициент, учитывающий выполнение норм при сдельных формах оплаты труда.

= 1,49 коэффициент перевода рабочих дней в календарные;

1 ч рассмотрение предложений с выдачей заключения.

Определим ожидаемое время выполнения работ Тст:

3-11. Заказ, покупка и доставка нового технологического оборудования.

Определяем вероятностную величину ожидаемого времени выполнения работ, назначаем экспертно, см. ниже

Эксперт Фёдоров Колушев Халиков Галин Артюхов

Часы 200

где

Рраб = 2 количество работников одновременно выполняющих данную стадию;

kдв = 1,2 коэффициент, учитывающий дополнительные затраты времени на работы, которые не предусмотрены нормами;

Тсм = 8ч продолжительность смены в часах;

kвн = 1,1 коэффициент, учитывающий выполнение норм при сдельных формах оплаты труда.

= 1,49 коэффициент перевода рабочих дней в календарные;

Определим ожидаемое время выполнения работ Тст:

4-8. Разработка дизайн - проекта.

Определяем вероятностную величину ожидаемого времени выполнения работ , назначаем экспертно:

Эксперт Фёдоров Колушев Халиков Галин Артюхов

Часы 470

где

Рраб = 4 количество работников одновременно выполняющих данную стадию;

kдв = 1,2 коэффициент, учитывающий дополнительные затраты времени на работы, которые не предусмотрены нормами;

Тсм = 8ч продолжительность смены в часах;

kвн = 1,1 коэффициент, учитывающий выполнение норм при сдельных формах оплаты труда.

= 1,49 коэффициент перевода рабочих дней в календарные;

Определим ожидаемое время выполнения работ Тст:

4-9. Разработка строительной документации на фундаменты.

Определяем вероятностную величину ожидаемого времени выполнения работ , назначаем экспертно:

Эксперт Фёдоров Колушев Халиков Галин Артюхов

Часы 230

где

Рраб = 6 количество работников одновременно выполняющих данную стадию;

kдв = 1,2 коэффициент, учитывающий дополнительные затраты времени на работы, которые не предусмотрены нормами;

Тсм = 8ч продолжительность смены в часах;

kвн = 1,1 коэффициент, учитывающий выполнение норм при сдельных формах оплаты труда.

= 1,49 коэффициент перевода рабочих дней в календарные;

Определим ожидаемое время выполнения работ Тст:

4-10. Разработка технологической части проекта.

Определяем вероятностную величину ожидаемого времени выполнения работ:

tож = (4,0 + 12,7 + 10,9) · 140 = 3864 ч., где

4,0 составление кинематической схемы;

12,7 конструирование общего вида;

10,9 конструирование узлов объектов, расчет и постановка размеров;

Рраб = 35 количество работников одновременно выполняющих данную стадию;

kдв = 1,2 коэффициент, учитывающий дополнительные затраты времени на работы, которые не предусмотрены нормами;

Тсм = 8ч продолжительность смены в часах;

kвн = 1,1 коэффициент, учитывающий выполнение норм при сдельных формах оплаты труда.

= 1,49 коэффициент перевода рабочих дней в календарные;

Определим ожидаемое время выполнения работ Тст:

5-25. Изготовление агрегатного технологического оборудования.

Определяем вероятностную величину ожидаемого времени выполнения работ , назначаем экспертно:

Эксперт Фёдоров Колушев Халиков Галин Артюхов

Часы 400 3800

где

Рраб = 5 количество работников одновременно выполняющих данную стадию;

kдв = 1,2 коэффициент, учитывающий дополнительные затраты времени на работы, которые не предусмотрены нормами;

Тсм = 8ч продолжительность смены в часах;

kвн = 1,1 коэффициент, учитывающий выполнение норм при сдельных формах оплаты труда.

= 1,49 коэффициент перевода рабочих дней в календарные;

Определим ожидаемое время выполнения работ Тст:

6-12. Проектирование переналаживаемой технологической оснастки первой очереди для участка № 1.

Определяем вероятностную величину ожидаемого времени выполнения работ:

tож = (1,5 + 4,0 + 1,5 + 2,0 + 4,0 + 4,0 + 2,8 + 0,7 + 4,0) · 140 = 3430 ч., где

1,5 разработка чертежей;

4,0 конструирование;

1,5 контроль;

2,0 копирование + приспособление;

4,0 конструирование;

4,0 деталировка;

2,8 контроль;

0,7 сверка калек;

4,0 копирование;

Рраб = 40 количество работников одновременно выполняющих данную стадию;

kдв = 1,2 коэффициент, учитывающий дополнительные затраты времени на работы, которые не предусмотрены нормами;

Тсм = 8ч продолжительность смены в часах;

= 1,49 коэффициент перевода рабочих дней в календарные;

kвн = 1,1 коэффициент, учитывающий выполнение норм при сдельных формах оплаты труда.

Определим ожидаемое время выполнения работ Тст:

10-11. Оформление, согласование и утверждение сводного комплекта проектно сметной документации.

Определяем вероятностную величину ожидаемого времени выполнения работ:

tо ж= (0,14 + 0,25 + 0,23 + 0,3) · 140 = 129,8 ч., где

0,14 составление ведомости норм расхода материалов и комплектующих изделий;

0,25 составление сводной ведомости норм расхода материалов и комплектующих изделий;

0,23 составление подетальной спецификации норм расхода материалов, оборудования и комплектующих изделий;

0,3 - составление сводной спецификации норм расхода материалов, оборудования и комплектующих изделий;

Рраб = 2 количество работников одновременно выполняющих данную стадию;

kдв = 1,2 коэффициент, учитывающий дополнительные затраты времени на работы, которые не предусмотрены нормами;

Тсм = 8ч продолжительность смены в часах;

= 1,49 коэффициент перевода рабочих дней в календарные;

kвн = 1,1 коэффициент, учитывающий выполнение норм при сдельных формах оплаты труда.

Определим ожидаемое время выполнения работ Тст:

11-13. Демонтаж оборудования на буферной площадке.

Определяем вероятностную величину ожидаемого времени выполнения работ:

tож = (30,2 + 4,5) · 140 = 4858 ч, где

30,2 ч норма времени рабочих монтажников;

4,5 ч контроль за соблюдением технической дисциплины;

Рраб = 65 количество работников одновременно выполняющих данную стадию;

kдв = 1,2 коэффициент, учитывающий дополнительные затраты времени на работы, которые не предусмотрены нормами;

Тсм = 8ч продолжительность смены в часах;

= 1,49 коэффициент перевода рабочих дней в календарные;

kвн = 1,1 коэффициент, учитывающий выполнение норм при сдельных формах оплаты труда.

Определим ожидаемое время выполнения работ Тст:

11-14. Изготовление фундаментов под оборудование участка № 1.

Определяем вероятностную величину ожидаемого времени выполнения работ , назначаем экспертно:

Эксперт Фёдоров Колушев Халиков Галин Артюхов

Часы 150

где

Рраб = 3 количество работников одновременно выполняющих данную стадию;

kдв = 1,2 коэффициент, учитывающий дополнительные затраты времени на работы, которые не предусмотрены нормами;

Тсм = 8ч продолжительность смены в часах;

= 1,49 коэффициент перевода рабочих дней в календарные;

kвн = 1,1 коэффициент, учитывающий выполнение норм при сдельных формах оплаты труда.

Определим ожидаемое время выполнения работ Тст:

12-15. Проектирование переналаживаемой оснастки для 2 участка.

Определяем вероятностную величину ожидаемого времени выполнения работ:

tож = (1,5 + 4,0 + 1,5 + 2,0 + 4,0 + 4,0 + 2,8 + 0,7 + 4,0) · 140 = 3430 ч., где

1,5 разработка чертежей;

4,0 конструирование;

1,5 контроль;

2,0 копирование приспособление;

4,0 конструирование;

4,0 деталировка;

2,8 контроль;

0,7 сверка калек;

4,0 копирование;

Рраб = 40 количество работников одновременно выполняющих данную стадию;

kдв = 1,2 коэффициент, учитывающий дополнительные затраты времени на работы, которые не предусмотрены нормами;

Тсм = 8ч продолжительность смены в часах;

= 1,49 коэффициент перевода рабочих дней в календарные;

kвн = 1,1 коэффициент, учитывающий выполнение норм при сдельных формах оплаты труда.

Определим ожидаемое время выполнения работ Тст:

12-16. Изготовление технологической оснастки для участка № 1.

Определяем вероятностную величину ожидаемого времени выполнения работ:

tож = 12 · 16 = 192 ч., где

12 количество типовых деталей;

16 время изготовления приспособления;

Рраб = 2 количество работников одновременно выполняющих данную стадию;

kдв = 1,2 коэффициент, учитывающий дополнительные затраты времени на работы, которые не предусмотрены нормами;

Из за большого объема этот материал размещен на нескольких страницах:
1 2 3 4 5 6 7 8 9
