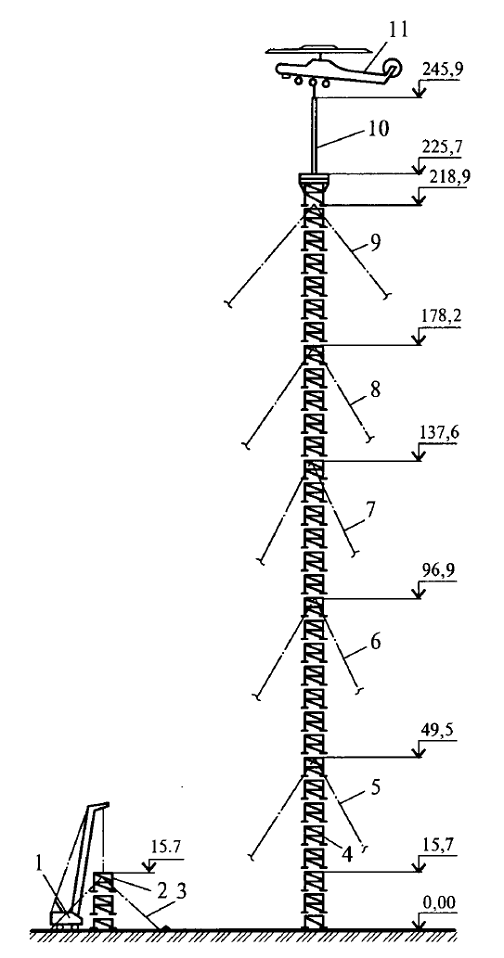

Монтаж мачты наращиванием с помощью вертолета:1 — кран; 2 — типовая секция; 3 — расчалка; 4 — типовая секция, смонтированная вертолетом; 5—9 — оттяжки; 10 — устанавливаемая антенна; 11 вертолет Монтаж поворотом вокруг шарнира имеет ограниченное прим в основном из-за огра­ниченной грузоподъемности вертолетов. Наибольший эффект от применения вертолетов может быть достигнут при монтаже заранее собранных на земле конструктивных эл на не­скольких объектах, расположенных недалеко друг от друга.

45. Технология монтажа мачт методом поворота. Подъем предварительно собранных на земле мачт в проек­тное положение осущ неск способами в зави­симости от типа подъемного оборуд и усилий, возник в процессе монтажа.
Подъем поворотом вокруг шарнира осущ чаще всего с прим тяговых полиспастов и падаю­щей стрелы или шевра. Высоту падающей стрелы принимают в пределах 1/3 высоты поднимаемой кон-и. При увел высоты падающей стрелы уменьш необх для подъема усилие в тягах и тяговом полиспасте.

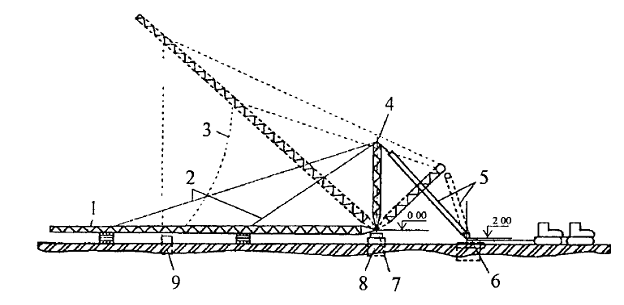

Монтаж мачты м поворота вокруг шарнира:1 — мачта; 2 — подъемные тяги; 3 — оттяжки; 4 — монтажная стрела; 5 — подъемный по­лиспаст; 6 — якорь; 7 — шарнир (временная опора); 8 — фундамент мачты; 9 — временная опора анкера Монтаж поворотом вокруг шарнира полностью готовых опор радиорелейных линий с помощью вертолетов метод имеет ограниченное прим в осн из-за огра­ниченной грузоподъемности вертолетов

НЕ нашли? Не то? Что вы ищете?



46. Технология монтажа радио и телевизионных башен.. Сущность мето­да — поярусныи монтаж от нижних отметок к верхним с использованием различных монтажных мех-в. При нара­щивании монтаж ведут до определенных отметок монтажным краном, установленным на земле, а затем другим механизмом, уст-м или закрепленным на смонтированных конст­рукциях. Монтаж наращ можно осущ с помощью различных монтажных механизмов):

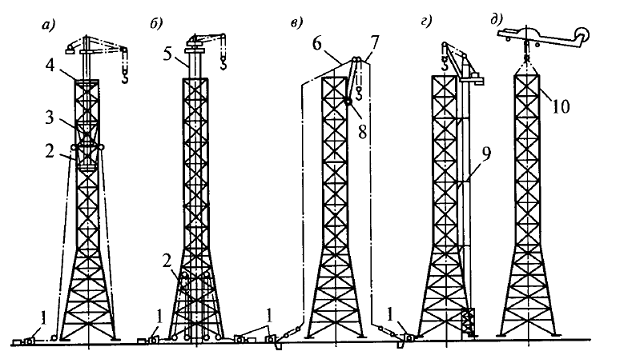

а — универсальным подвесным краном; б — оголовком самоподъемного крана на трубе; в — самоподъемным портальным подъемником; г —приставным краном; д — вертолетом; 1 — электролебедка с якорем; 2 — тяговые полиспасты; 3 — обойма; 4 — монтажная рама; 5 — труба; 6 — задняя тяга; 7 — передняя тяга; 8 — опорный столик; 9 — опорные рамки крана; 10 — ловителиВо всех этих случаях монтаж сооруж ведут секциями, а их укрупнение осущ на специальной площадке в зоне действия монтажного крана. Монтаж башен приставным краном обеспечивает высокую скорость монтажных работ благодаря крупноблочному монта­жу конструкций башни, недостатком данной схемы производ­ства работ является их значительная трудоемкость по установ­ке, перемещениям и демонтажу крана. Метод поворота • чистый метод поворота, когда одну часть башни собира­ют на собственном фун-е, а др монтируют на земле и с помощью такелажного оборуд повор и сое­диняют с уже смонтированной частью; • подъем с дотягиванием полиспастом (рис. 16.2) прим в тех случаях, когда грузоподъемность и вылет стрелы крана не позвол поднять и уст башню в проектное полож-е. С пом самох крана конструкцию, закр на фунд, подним до промеж положения. Далее включают в работу тяговые полиспасты — это один из самых простых и удобных способов, требующий наличия само­ходного крана и миним такелажного оборуд.

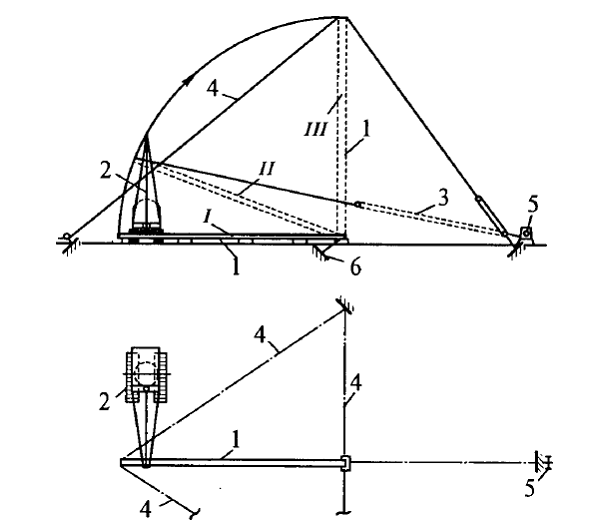

Рис. 16.2. I—III— положения мачты при подъеме; 1 — мачта; 2 — гусеничный кран; 3 — полиспаст; 4 — расчалка; 5 — лебедка; 6 — якорь для крепления пяты мачты. • монтаж поворотом с помощью падающей стрелы (рис. 16.3, а) также осущ с исп специальной стойки, закрепленной на фунд-е или закрепляемой на земле, кот помогает осущ поворот башни вокруг шарнира. - безъякорный способ (рис. 16.3, б). Его особенность за­кл в том, что силы, действующие в элементах оснаст­ки и в поднимаемой конструкции при монтаже, выз реакцию только в опорных шарнирах шевра (портала) и баш­ни. Отсутствие мощных якорей и лебедок большой грузоподъ­емности упрощает монтаж и уменьшает трудозатраты.

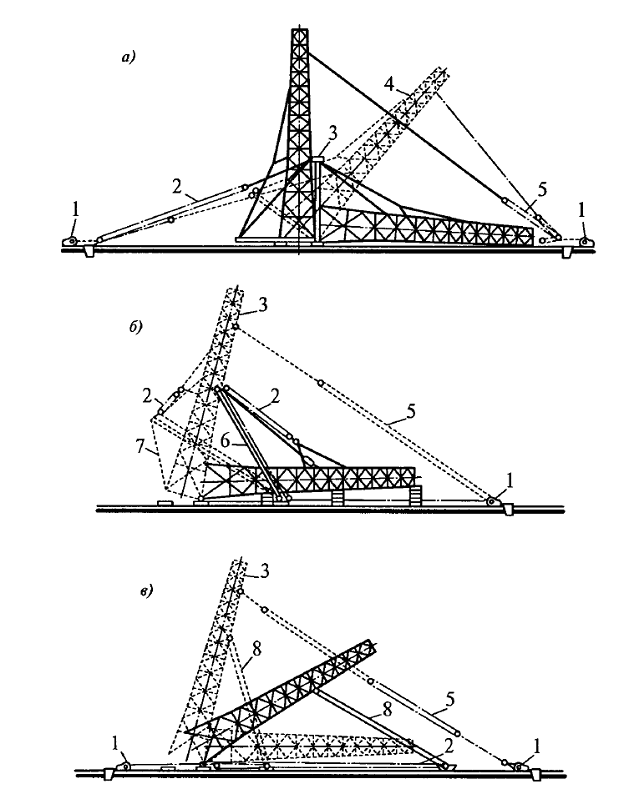

Рис. 16.3.: а — «падающей» стрелой; б — безъякорным способом; в — способом выжимания; 1 — электролебедки; 2 — тяговый полиспаст; 3 — «падающая» стрела; 4 — башня в процес­се подъема; 5 - тормозной полиспаст; 6 - портал; 7 - тяги; 8 — мачта выжимания. Монтаж методом подращивания заключается в том, что на низких отметках уже частично возведенной башни начинают монтаж верхних ярусов, которые циклично выдвигают вверх и по мере их выдвижения снизу подращивают конструкции ни­жерасположенных ярусов.

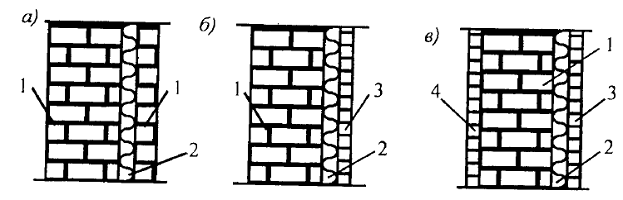

47. Возв зд с кирпичными стенами. Общ полож. Взаимосвязь кирпичной кладки и монтажа сборных конструкций. Нар кирп стены в многоэт карк зд могут быть несущими — восприн гориз-е усилия от плит перекр-й; самонес-и (ограждаю­щими) — прикрепл к стальному или жб карк и нес-и нагрузку только от соб массы и навесными — опирающ на обвязочные балки или пояса над полосой лен-о остекления. Нар стены вып в виде 3 осн конст­рукт схем: массив или сплошная кладка на всю толщ стены; кладка с утепл в теле стены и кладка с утеплителем на пов стены.

Взаимосвя кирпкладки и монтажа сб конструк­ций. В завис от послед-и вып отдель­ных процессов зд могут возводиться дифференцирован­ным, комплексным или смешанным мет. При диффер-ом (раздельном) методе все работы на зд ведут послед-о: сначала возводят внутр конструкции каркаса на всю высоту, затем выклад все наруж стены и после этого вып отделочные работы. Метод поз широким фронтом вести отд работы, создает условия для сокращ продолжительности этих ра­бот, но их последовательное выполнение без совмещ может привести к удлинению общего срока возвед здания. Комплексный (совмещенный) метод обесп параллель­ное вып монт и кам работ на соседних захватках, при определенных усл-х допустимо нач от­делочные работы на нижних этажах здания. Метод позв знач сократить срок строительства при оптим совмещении монтажа и кладки. При смеш методе возможен мон­таж каркаса до определенного уровня, выполнение каменной кладки до этого уровня, продолжение работ в той же последо­вательности. Метод применим при колоннах в каркасе здания высотой в 2-3 этажа.

48. Организация возведения кирпичных стенОсн методом кам кладки в многоэт кар­касных зданиях является поточный, в основу кот положе­ны след принципы:• вып всего компл работ по захватно-ярусной сист; • раздел комплексного процесса кладки на составл-ие процессы с собств специализ-ми звеньями; • послед по захваткам и ярусам выполнение про­цессов в одинаковом темпе специализир-ми звеньями пост состава; • переход звеньев с захватки на захватку через равные про­межутки вр, называемые шагом потока; • обяз увязка продолжит монтажа и камен­ной кладки на захватке. Процесс возвед многоэт кирп дома обыч­но осущ комплексная бригада.  Комплексная бригада сост из звеньев монтажников, ка­менщиков, плотников, такелажников, транспортных рабочих. Вед в бригаде явл звено монт-ов или камен­щиков, состав звеньев других спец-ей комплектуется с учетом обеспечения ими нор работы ведущего звена. При поточном вып кам кладки осн по­нятия технологии работ имеют свое специф опред. Захватка — типовая, повторяющаяся в плане часть здания с приблизительно равными на данном и последующих за ним участках (полсекции, секция, две секции) объемами кладки, предоставл бригаде каменщиков для поточного вып раб на целое число смен. Делянка — кратная часть захватки, отводимая звену камен­щиков для бесперебойной работы в течение неск смен. Ярус — часть зд, условно ограниченная по высоте, где без изменения уровня работы каменщиков по отношению к перекрытию вып рабочие процессы кладки в течение одной смены. Кладку вып с многорядной или однорядной перевязкой, узкие простенки и столбы выклад по четырехрядной системе перевязки. Комплектация звеньев каменщиков зави от конструк­ции, толщины и сложности кладки, общего объема и трудоем­кости работ, задействованного числа единиц монтажных меха­низмов.

49. Поточное производство монтажных и каменных работ. Осн особ возв многоэт зданий с кирпичными стенами сост в сочетании вып мон­т и кам работ. Оба этих процесса неразрывно свя­заны между собой и могут вып параллельно либо с некоторым интервалом во времени. Возвед кир зд следует осущ только поточным методом, предусм деление зд на несколько одинаковых по трудоемкости захваток: по одно-, двух - и трехзахватной сист. Однозахвсистема организации работ прим преимущ при строит неб в плане односекционных домов, при одноэт строит, когда кладку ведут на всю высоту этажа. Кам кладку и монтаж ведут каменщики, освоившие про­фессию монтажника. Кирп кладка по периметру зд на высоту яруса должна быть закончена к концу первой смены. В этот же день во вторую смену выполняют вспомог работы: установку подмостей, доставку кирпича на подмости и т. д. Двухзахватная сист явл наиб распростр и ее прим при строитдвух-, трех - и четырехсекционных зд. Зд в плане разб на две при­мерно равные по трудоемкости захв: на первой ведут кладку, на второй — монтаж констр каркаса этажа, монтаж перегородок и др встроенных конструкций, уст подмости. Двухзах сист особенно часто прим в зд выс этажа до 3 м. Число захваток прин от одной до трех в завис от объема кладки на этаже и колич секций зд, Трехзахватную систему прим при строит зда­ний большой протяженности (в основном пяти - и шестисекционных домов). Здание в плане разб на три равные по трудоемкости захватки. На одной каменщики ведут кладку, на 2й плотники уст подмости, а транспортные ра­бочие ведут заготовку материалов, на третьей монтажники ве­дут монтаж конструкций каркаса. Разновидность поточного метода — метод поточно-кольцевой (поточно-конвейерный) прим при кладке стен большой протяженности с малым числом проемов, обычно в пром и общ-х зд.

50. Возведение каменных конструкций в зимних условиях. Кам работы в зим усл имеют ряд особ, обусл влиянием отрицтемператур на процессы укладки и твердения раствора. С пониж темп скор тверд раствора замедляется. При более низких темп содерж в раств своб вода превращ в лед, кот в соединение с вяжущими вещест­вами не вступает. При замерз свежевылож кладки в швах раствор очень быстро теряет пластичность, гориз швы оста­ются недост уплотненными, при оттаивании они обжи­маются весом вышележащей кладки, а это вызывает значите­льную и неравномерную осадку, создающую угрозу прочности и устойчивости кладки и всего сооружения. При раннем замо­раживании кладки конечная прочность, кот она приобре­тает при положительной температуре, не доходит до марочной и обычно не превышает 50% треб прочности. При кам кладке в зим усл прим след осн способы:• замораж с приобретением раст-м критической прочности до замерзания; • исп противоморозных добавок; • исп быстротверд растворов на основе глиноземистого цемента; • электропрогрев кладки; • армирование кладки; • кладку в тепляках. Отличительные особенности• сокращ размер делянок, увелич число камен­щиков, обеспеч быстрое возвед кладки по высоте с обязательным и одновременным выполнением работ сразу на всей захватке; • при многорядной системе перевязки вертик прод швы перевязывают не реже чем через каж три ряда; • не разрешается уклад в конструкцию намокший и обледеневший кирпич, его необхоттаять и просушить; • не допуск при перерывах в работе оставлять раствор на верхнем слое кладки.

Из за большого объема этот материал размещен на нескольких страницах:
1 2 3 4 5 6 7 8 9 10
