Полностью закончив монтаж всех констр-ий яруса (2х этажей), монтируют 2этажные стеновые панели. Поднятые краном панели уст на предварительно улож раствор, выверяют стены в плоскости и по вертикали, после чего их временно закрепляют; оконч выверку производят после уст панелей по всей плоскости стены в пределах яруса или этажа. Затем полностью приваривают панели и заделывают вертик и гориз швы между ними. Послед-сть монтажа меняется при возвед кар-пан дома с неполным каркасом, те. с нар нес стенами. Колонны здания с такими стенами имеют высоту в 1 этаж, след, и высота яруса равна высоте 1 этажа. Колонны уст парами в виде рам и закрепляют расчалками или групповыми кондукторами. Вслед за колоннами уст панели нар стен, а затем панели перегородок. След этап - уст ригелей одним концом на консоли колонн, а др на панели стен. После выверки и сварки закладных деталей панелей стен и ригелей уклад панели перекр. В ост техн монтажа не отлич от техн монтажа дома с полн карк.
21. Монтаж зд из объемных эл-в. подразделить на неск групп:
- блок-элементы для жилищ стр-а;- блок-комнаты, вкл блок-кухни и лестн клетки; - блок-секции для жилищного строительства;- блок-кв — блоки на всю ширину зд, вкл две комнаты; - просто объемные эл — санит-тех кабины, лифтовые шахты. Жилые зд монтир также из объемно-пространственных элементов заводского изгот. Для монтажа такого дома треб монтажники, крановщики и варщики. Об элементы домов (блок-комнаты, блок-квартиры) дост с завода на трейлерах, габариты кот допуск перевозку объемного элемента на 2комнаты. Объемные эл дома монтир с пом козловых, стрел самох или башенных кранов. Сборка здя ведется поэтажно «на себя» по выровненным монт горизонтам. Комплексная бригада из 6 человек (в нее входит сварщик) вып строповку, приемку, подъем и уст объемных эл-в. Подвез на площадку блок снимают краном с трайлера и подают к месту установки или на склад, кот располаг в одном из торцов дома, образуя запас элементов для след этажа. Склад обслуж тем же козловым краном. Объемные эл уст на мет опорные столики (закладные стальные детали сб конст-й) монтажного горизонта нижележащего этажа и приваривают к ним. Внутр послемонт работы и заключит отделочные операции вып параллельно с монтажом, но вне зоны действия крана Принципиальное отличие объемно-блочного домостроения от др видов стр-а, в том числе и от крупнопанельного, сост в изменении структуры производства. При об-бл виде строительства сроки возвед жил дома резко сокращ. При четкой организации производства может быть достигнут ритм монтажа - 1 этаж за 2 дня.
22. Специфика монтажа пром зд. Монтаж большепролетных зд и сооруж характ след особ:• каркасы зд могут вып из стальных, сб жб и смеш конст-ий: колонны — из жб, стеновые панели — одно - или многослойные, подкрановые балки, фермы, связи и эл-ы покрытия — стальные; • размеры зд обычно превыш радиус действия монт кранов; • ряд констр-ий — колонны большой высоты и массы, мощные подкрановые балки, фермы большого пролета, объемные эл-ты покр-ия — приходится монтировать частями или применяя неск кранов; • монтаж зд необх увязывать с уст-ой технологич оборуд-я. Осн критерии выбора методов и организ монтажа к-ий большепр-х зд:• объем монт работ; • об-планир и конструкт-е решения зд; • уст сроки монтажа и возв зд в целом. Методы монтажа к-й разл зд подразд в завис от:• прим подъемно-монтоборуд — крановый и бескрановый м; • степени укрупнения эл-в в блоки перед монтажом –поэл-й, крупноблочный монтаж, конвейерная сборка, рулонирование; • послед-и уст эл-в в проектное положение; • послед-ти уст-ки в проектное положение плоских и простр-х монтаж блоков; • движ крана вдоль или поперек зд при монтаже; • напр-ия возвед объекта-методы надвижки, вертик подъема, поворота. Предварит укрупн к-ий. В завис от степени предварит укрупнения разл:• монтаж отдельными конструктивными эл-и; • монтаж предварительно укрупн плоскостными или объемными блоками; • монтаж комплексными блоками с уст-ми и закрепленными эл-и инж-ого и технологического оборуд. Грузоподъемные устр-а — монт мачты, шевры, портальные подъемники, домкраты для монтажа конструкций и оборудования, масса кот превыш грузоподъемность серийных кранов. Для монтажа каркасов зд необх проектир не только потребность в монтажных кранах, но и их расстановку. Обычно анализируют 2 вар расп кранов:1. Кран расп внутри каркаса зд. Монтаж осущ «на себя», кран, пятясь, осущ монтаж, оставляя смонтированные ячейки каркаса. При такой организации монтажа легко осущ предварит раскладку эл-в у мест их подъема. Конструкции в зону монтажа доставляют навстречу движ крана. Движ крана внутри каркаса зда наиб широко распростр в практике стр-ва, оно рационально и экономич оправдано.2. Кран осущ монтаж снар каркаса зд. Такое решение прин при развитом подземном хозяйстве здания, а значит большом объеме земл работ, бетонных работ по устройству фунд под технологическое оборуд, прокладке инж коммуникаций с туннелями. Подача конструкций под монтаж в этом случае будет осущ в напр монтажа или с др стороны, что будет зависеть от конкретных условий строит площадки.
23. Послед-ть уст-ки эл-ов при монтаже пром зд. В завис от послед уст эл прим дифференцированный (раздельный), комплексный и смеш (комбинированный) методы монтажа. При диффер методе одноименные конструктивные элты монтируют самост потоками, совмещ во времени. При этом возрастает производ-ть труда монтажников и более полно исп грузоподъемность кранов. Дифф монтаж может осущ одним монт мех или неск, перемещаемыми др за др. Метод не позвол в одноэт пром зд послед-о уст-ть только строп-е фермы, тк невозм обесп их устойч-ть даже после полной приварки их монт-х узлов. При послед-ой уст-е всех подстропильных и строп-х ферм в возводимом зд затруднено или невозм исп-е монт крана для укладки плит покрытия по фермам. При комп м уст-ку всех к0ий ведут в одном потоке, в рез получ полностью смонтированные ячейки зд. Открывается фронт для вып послед работ, заметно сокращ общие сроки стр-а. Компл метод монтажа закл в компл-й уст-е констр-ий в каждой ячейке зд и харак для зд с мет констр-ми каркаса. Компл метод нецелесообразно прим при большой разнице в массе разноим констр-ий. При смешм ме, вобравшем в себя достоинства 2 предыд мет, доп самая разнообр послед уст эл. Этот метод, наиб характ для одноэт пром зд из сб жб, позвол раздельно уст стаканы фунд, колонны, подкр балки, стен панели, перегородки, оконные переплеты и комплексно, в ед потоке, монтир подстропильные, строп констр-и, панели покрытия и иногда подкрановые балки. Выбор напр-я монтажа при самоход кранах. Выбор напр монтажа опред неск парам — особенностями конструктивной схемы, необх послед сдачи под монтаж техн-ого оборуд отдельных пролетов или частей зд, расп-ем технологич линий и их взаимной увязкой. В завис от напр монтажа по отношению к осн осям объекта различ прод-й монтаж, когда уст кон-й ведут отдельными пролетами, и попер, или секционный, когда осущ монтаж ячеек зд в поперечном напр.

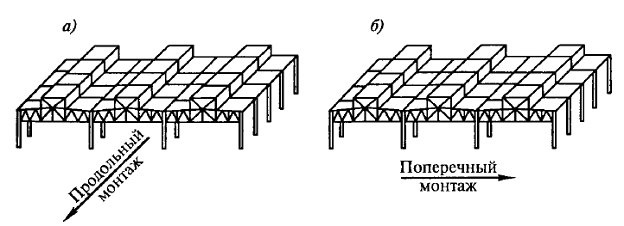

Поперечный монтаж находит применение, когда введение здания в эксплуатацию предполагается отдельными секциями поперек здания или при использовании кранов с большим радиусом действия, позволяющим значительно сократить перестановки механизма. При продольном методе зд монтируют послед отдельными пролетами, что позвол в короткие сроки сдавать их под монтаж оборудования. Монтажный кран располаг вне монтируемой ячейки и монтаж плит покрытия ведется через смонтированную стропильную конструкцию. Плита покрытия в пространстве расположена вдоль стрелы крана, что крайне нерационально. При поперечном м кран перемещ поперек пролетов. Такой м прим преимущ при шаге колонн 9 и 12 м в зданиях бескр системы. Монт кран оказ внутри монтируемой ячейки, стрела расп поперек монтир плиты покрытия. Попер м монтажа прим:• когда зд вводят в эксплуатацию отдельными секциями, вкл-ми все пролеты зд; • при монтаже конструкций кранами большого радиуса действия, чтобы полнее использовать их на каждой стоянке; • при необх или целесообразности перемещения монтажных кранов только в поперечном направлении. Комбинированный, т. е. продольно-попер, метод осн на уст-ке колонн продольным методом и монтаже покрытия при попер проходке крана.
25. Техн монт одноэт пром зд. Организация монтажа зданий. Методы совмещ циклов строит-а.1. Одноэт произв зд обычно монтируют из типовых эл, серийно изг-х на заводах сб жб. Сб кон-ии одноэт зд подраздел на несущие и огражд. К нес относят сб фунд, колонны, подкрановые балки, подстропильные и стропильные фермы, к огражд - плиты покр-я, ранд-балки (обвязочные балки) и стен панели. При пролетах зданий 30 м и более прим фермы из стал-х кон-й, зд с меньшими пролетами могут перекр жб фермами. Зд из сб жб эл-в мон-т поэлементно, их не укрупняют в простр-ые блоки из-за сложности стыков. Знач осложняется монтаж констр-ий из-за наличия «мокрых процессов» — необх замоноличивания стыков. Дальнейший монтаж констр-й после уст колонн в фунд стаканного типа и их замоноличивания может быть начат только после достиж прочности бет замонолич-го стыка. При нал на строит площадке неск кранов монтаж каркаса можно вып неск параллельными и послед потоками: монтаж сб ф-в, колонн, связей между колоннами, подкр балок и эл-в покрытия, навеска стеновых панелей. После отрывки ям или траншей под фунд-ы, выравнивания и уплотн осн-я приступают к монтажу фунд-ов. При большом заглубл фунд-в или сплошном котловане под зд кран будет перемешаться по дну котлована. Колонны монтир 2м потоком и только после оконч и приемки законч-х работ нул ц на 1ой захватке. К таким работам относ: принятие уст-х фун-ов под монтаж колонн, вып-ие обратной засыпки пазух траншей и ям, осущ планировки грунта в пределах захватки, прокладка дорог для транспорта, подг площадок для складирования констр-ий и работы кранов. Оптим реше после вып планировки след считать устр бет подг под полы по всей площади захватки. При уста более высоких колонн их необх расчаливать в плоскости наименьшей жесткости (вдоль ряда колонн). После достиж требуемой прочности стыков колонн с фунд можно приступать к монтажу связей и укладке подкрановых балок. После прихватки закладных деталей подкрановых балок к консолям колонн и заделки стыков расчалки между колоннами снимают. Стеновые панели монтируют в заключ монтажном потоке обычно самост краном. 2.Организ монт зд. Для сокр продолжит стр-а монтаж зд обычно осущ от торцов к середине, от середины к торцам, возм и др напр-е, важно, что каждый темп-ый блок монтир-ся самост-о. Орг-ют два незав-ых объектных потока работ, кажд из них может вкл неск спец-х потоков по монтажу отдельных констр-ий - колонн, подкрановых балок, элементов покр и стеновых панелей. Каждый специализ-ый поток обеспечивают монтажным краном и соотв комплектом монтажных приспособл. Если возвод зд имеет знач площадь, его делят на неск захваток. Работы на участках могут вып послед одним потоком или парал и одновр неск-и специализ-ми потоками на неск-х участках.3.Методы. пром зд возводят откр, закр, совмещ или комбинир мет-и.
I— откр: 1 — возв подз ч; 2 — монтаж каркаса; 3 — монтаж технологического оборудя; 4 — отдел раб; II — закр: 1 — подз-я ч под каркас; 2 — каркас зд; 3 — подз часть техн-ого оборуд и коммуникации; 4 — монтаж техн оборуд; 5 — отдел раб; III— совмещ: 1 — отрывка общ котл сооруж; 2 — бетонирование фунд под оборуд; 3 — монт каркаса зд; 4 — монтаж техно оборуд; 5 — отдел раб; IV— комбинир — произв работ откр (I) и закр (II) СП К осн циклам строит одноэт пром зд относят возвед подз и надз ч зд, кот вкл: отрывку котл и траншей под фунд зд и техн-о оборуд, монтаж фунд здаи бетони фунд под оборуд, монтаж констр над части, монтаж техн оборуд и трубопроводов, вып отдел работ. Откр метод закл в том, что(на картинке)При закр методе… При совмещ методе… При комбин мет….
|
