1.Технология «стена в грунте» для устройства подземных сооружений.

2. Работы нулевого цикла для промышленных и гражданских зданий.

3. Отрывка котлована и подготовка основания для возведения здания.

4. Технология монтажа подземной части зданий различного типа.

5.Классификация строительных объектов по функциональному назначению и

6. Понятие о проектировании организации производства работ

7. ППР его виды и содержание.

8. Строительный генеральный план в составе ППР

9. Охрана окружающей среды при проведении строительно-монтажных работ.

10. Состав и назначение работ по инженерной подготовке к строительству.

11. Расчистка территории, защита и перенос зеленых насаждений, снятие

12.Разборка и снос строений. Перенос существующих инженерных сетей

13.Общие положения по возведению зданий из сборных конструкций

14.Классификация методов возведения зданий и отдельных конструкций.

15. Монтажные приспособления для монтажа конструкций.

16. Основные принципы поточной организации монтажных работ.

17. Стройгенплан монтажной площадки.

18. Техника безопасности при монтаже

19. Монтаж крупнопанельных зданий.

20. Монтаж каркасно-панельных зданий.

21. Монтаж зданий из объёмных элементов

22. Специфика монтажа промышленных зданий

23. Последовательность установки элементов при монтаже пром. зданий.

24. Последовательность сборки конструкций по вертикали. Влияние

25. Технология монтажа одноэтажных промзданий. Организация монтажа

26. Способы монтажа многоэтажных пром. зданий.

27. Прим монтажные механизмы при монтаже многоэтажных пром. зданий.

НЕ нашли? Не то? Что вы ищете?

28. Очередность монтажа каркаса многоэтажного пром. здания.

29. Монтаж констр многоэтажных пром. здапри исп одиночных кондукторов.

30. Монтаж конструкций мног пром. зданий при исп групповых кондук-торов.

31. Монтаж констру мног пром. зданий при исп рамно-шарнирного индикатора.

32. Технология монтажа многоэтажных пром. зданий из рамных элементов

33. Монтаж зданий методом подъема перекрытий.

34. Монтаж зданий методом подъема этажей.

35. Применяемые монтажные механизмы при монтаже высотных зданий

36.  Монтаж высотных зданий с железобетонным каркасом

37. Монтаж высотных зданий со стальным и смешанным каркасом

38. Технология монтажа стальных опор ЛЭП подъемом в целом виде

39. Технология монтажа стальных опор ЛЭП методом падающей стрелы

40. Технология монтажа стальных опор ЛЭП безъякорным методом

41. Монтаж железобетонных опор

42. Монтаж опор ЛЭП с помощью вертолетов

43. Технология монтажа прожекторных опор

44. Технология монтажа радио - и телевизионных мачт

45.  Технология монтажа мачт методом поворота

46. Технология монтажа радио и телевизионных башен

47. Возведение зданий с кирпичными стенами. Общие положения. Взаимосвязь

48. Организация возведения кирпичных стен

49. Поточное производство монтажных и каменных работ

50. Возведение каменных конструкций в зимних условиях.

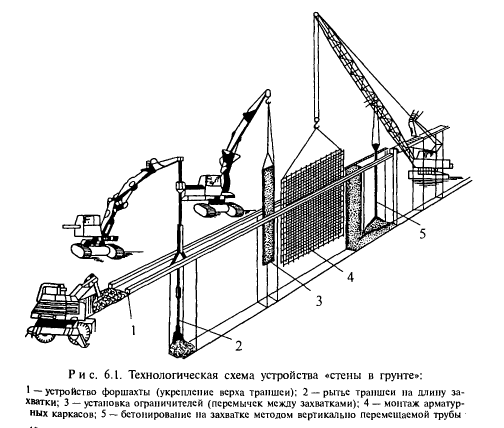

1. Технология “стена в грунте” Сущность техн-ии «стена в грунте» закл в том, что в грунте устр-ют выемки и траншеи различ конфиг-ии в плане, в кот возводят ограждающие констр-ии подземного сооруж из монолит или сб жб, затем под защитой этих констр-ий разраб внутр-е грунтовое ядро, устр-ют днище и воздвиг внутр констр-ии. Прим неск разновид метода «стена в грунте»:• свайный, когда огражд констр-ия образ из сплошного ряда вертик буронаб свай;• траншейный, вып-й сплошной стеной из мон бетона или сб жб эл. С исп техн «ст в гр» можно сооружать:• противофильтрационные завесы;• туннели мелкого залож для метро;• подземные гаражи, переходы и развязки на авт дорогах;• емкости для хран жидк и отстойники;• фунд жил и пром зд. В завис от свойств грунта и его влажности прим 2 вида возвед стен — сухой и мокрый. Сух сп, при кот не треб глинистый р-р, прим при возвед стен в маловлажных уст-х гр-х. Мокрым сп возв стены подз сооруж в водонасыщ неуст гр, обычно требу закр стенок траншей от обруш грунта в процессе его разработки и при укладке бет смеси. При отрывке траншей исп оборуд циклического и непрерывного действия; обычно ширина траншей составляет500-1000 мм,1500-2000мм. Для разраб траншей под защитой глинистого раствора прим землер маш общего назнач — грейферы, драглайны и обр лопаты, бур уст вращ и ударного бурения и спец ковшовые, фрезерные и струговые уст-ки. Нецелесообразно прим м «с в гр» в след случ:• в гр с пустотами, на рыхлых свалочных гр;• на уч-х с бывшей каменной кладкой, обломками бет и жб эл, мет констр;• при налич напорных подзем вод или зон большой местной фильтрации гр. Послед-ть работ при устр монолитных конст-ий по способу «ст в гр»:1)забур-ие торцевых скв на захватке;2)разраб траншеи уч-ми или послед-о на всю длину при пост заполн откр-ой полости бентонитовым раств-м;3)монтаж на полностью отрытой захватке армат-х каркасов и опуск на дно траншеи бетонолитных труб;4)укладка бет смеси методом вертик-о перемещ трубы с вытесн глин-го р-ра в запасную емкость или на соседний, разраб-ый уч-к траншеи. Арматура «ст в гр» предстт собой пространств каркас из стали периодического проф, кот должен быть уже траншеи на 10... 12 см. Перед опуск арм кар-в в траншею стержни целесообразно смач водой для уменьш толщины налипаемой глинистой пленки и увелич сцепления арм с бет. Бетонир-е осущ методом вертик-о перемещ трубы с непрер укладкой бет смеси и равном заполн ею всей захватки снизу вверх. Огран-ли размеров захв-ки:• при глуб траншеи до 15 м прим трубы диаметром, меньшим ширины траншеи на 30-50 мм;их извлек через 3-5 ч после окончания бетонир-я на захватке, и образ-ся полость сразу заполн бет смесью;• при глуб траншеи до 30 м уст ограничитель в виде стального листа, кот приваривают к арм-му каркасу. При длине захватки более 3м бет-ие обычно осущ через 2 бетонолитные трубы одновр. Перерывы в бетонировании - до 1,5 ч летом и до 30 мин-зимой. Трубы на границе захваток обяз извлек. Раннее извлеч приводит к разруш кромок образов-ся сферической оболочки, а позднее прив к защемл трубы между бетоном и землей, и треб значит усилия для ее извлеч. Поэтому часто вместо труб ставят неизвлек перемычки из лист-го железа, швеллеров или двутавров, обяз-о привар-х к армат каркасам сооруж. Недост техн «ст в гр»:ухудш сцепл армат с бет, так как на пов-ть арм-ы нали - пают частицы глинистого раствора. При вед работ в зимнее время, поэтому, когда позв усл-я, исп сб и сб-мон вар-ы. Прим сб жб позв:• повысить индустр-ть производства работ;• прим констр-и формы пустотные, тавровые и двутавровые;• иметь гарантии кач-ва возвед сооруж-я. Недост сб жб: треб спец техн оснастка для изг изделий; сложность транспор-я изд-й на стр площадку; треб мощные монт краны; стоимость сб жб знач выше, чем мон. Вертик зазоры между сб эл-ми запол-ся цем раств-м при сухом способе произв-а работ. При мокром сп нар пазуху траншеи заполн цем-песч р-ом, а внутр - песч-грав смесью. При строите туннелей и замкнутых в плане сооруж после устр-а нар стен грунт извлек из внутр части сооруж и его отвозят в отвал, днище бет-ют или устр фунд под внутр кон-ии соор-ия.

2. Работы нулевого цикла для пром и гражд зд. В сост р нул цикла вх:• отрывка котл с зачисткой осн-ия под фунд-ы;• водоотвод и водопонижение;• подгот р к монтажу подз части зд - устр-во усиленного осн-я под самоходный кран;• разбивка осей фунд в вырытом котл;• монтаж подз ч зд;• прокладка подз коммуник водопровода, канализ, газопр-а, теплосети, водостока, дренажа, тел канализ, электрокаб;• устр бет подг под полы;• монтаж перекр над подз ч зд;• гидроиз-я фунд-в и стен подвала;• обратная засыпка пазух с уплотн;• подгот-ые работы к монтажу надз части зд — укладка подкрановых путей на усиленное осн-е и монтаж баш-го крана.1. Отрывка котлована и подг осн-ия

Отрывку котл осущ экскав-ми разных типов, с устр-ом пандусов и без них. При возможных значит-х нагрузках на осн-ие прим  вытрамб котлованов, когда на грунт сбрасывается трамбовка  массой до 15 т с высоты 4-8 м. Подг основания. Монтаж фунд-ов нач только после приемки подг-го осн-я, а именно:1. Земляное осн-е вырав-ют путем зачистки при песч фунд-х или подсыпки песка, если фунд сооруж на др гр-х. Толщина песч подсыпки должна быть не менее 5 и не более 15 см. Прим-ся крупный песок без примесей. Подсыпку осущ и за пределы будущих фунд-ов: не менее 10 см с кажд стороны.2. Сильно ослабленный грунт-и водами или  атм осадками грунт уплотн щебнем или гравием, утрамбовывают, сверху устраивают осн-е из тощего бетона толщиной не менее 3 см.3. Водонасыщ оснв связи с выс-им уровнем грунт-х вод уплотн щебнем или гравием слоем, на кот после проливки гудроном уклад асфальтобет смесь. Сверху устр-ют осн-ие в виде жб фунд плиты. 2. Монтаж подз части зд. Фунд-ы стаканного типа. После подг осн размеч оси фун, кот выносят на обноску с послед разметкой осей на месте уст фунд. Во всех карк зд фунд стак типа имеют отриц отметку верхнего обреза —0,15 м

Фунд лент типа — блоки-подушки. Сб лент фунд сост из блоков 2 типов, блоков-подушек, уклад в осн фунд и стеновых  блоков, кот явл стенами подз ч зд. Если в проекте нет др указ, то при песч грунтах фунд блоки уклад

на выровн осне, при других фун-

тах — на песч подушку толщ 10 см.

-

Лент фунд начинают монтировать с маячных блоков по углам и в местах пересечения стен. После этого шнур-причалку подним и расп все промеж блокиМонтаж блоков стен подвала. Раскладку фунд-х под и блоков стен подвала осущ в соотв с техн-ой картой, по привед в ней сх  раскладки блоков, учит необх-ть оставления отверстийи проходов между ними для ввода через фунд-ы в здание трубопроводов и кабелей. До начала монтажа стеновых фунд блоков на ленте фунд-х подушек размечают продольные и попер оси, исп-я для этих целей проволочные оси с обноски. Монтаж фунд блоков нач с уст-ки угловых - 2х крайних по фасаду зд. После угловых уст промеж-ые маячные блоки на расстоянии 20-30м один от др, по кот и натяг маячные причалки
