Рис. 6.15. Зависимость h от числа испытаний k
Для сокращения продолжительности отработки желательно перейти к ускоренным испытаниям. В дальнейшем более подробно остановимся на утяжеленных испытаниях. При их проведении режимы испытаний ужесточаются по сравнению со штатными условиями функционирования, что приводит к уменьшению коэффициента параметрического запаса. В дальнейшем взаимосвязь между параметрическим запасом в штатном
и утяжеленном
режимах представим в виде
,
где kУТ – коэффициент утяжеления,
коэффициент параметрического запаса в конце работы ДУ.
Согласно результатам, полученным в работе [14], коэффициент параметрического запаса
и коэффициент запаса по ресурсу
связаны между собой соотношением
![]()
Следовательно, ужесточение режима испытаний в kУТ раз приведет к уменьшению коэффициента запаса
в (kут)s раз, т. е. при проведении утяжеленных испытаний продолжительность отработки сократится в (kут)s раз. Характер изменения параметра S в зависимости от уровня избыточности системы
представлен на рис. 6.16 [14].
|

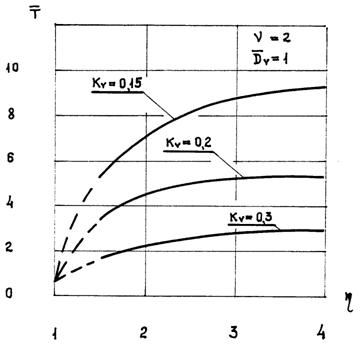

Рис. 6.16. Изменение параметра S по ![]()
При построении графика были приняты следующие обозначения:
![]()
параметр формы распределения Вейбулла;
;
;
коэффициенты вариации допустимых и действующих значений параметра работоспособности.
6.4.Нормирование надежности и объемов испытаний систем ДУ
6.4.1. Нормирование надежности в случае нормального закона распределения параметров работоспособности
На основании требований к характеристикам надежности объекта в целом, специалисты по надежности и инженеры-конструкторы должны выработать требования к характеристикам отдельных элементов.
При решении задачи нормирования будем предполагать, что система состоит из m последовательно соединенных элементов. Тогда надежность системы будет равна
,
где hi – надежность i-го элемента;
Для высоконадежных систем имеем
![]()
где qi =1- hi.
Надежность отдельного элемента в случае нормального распределения параметров работоспособности равна
![]()
где
.
Согласно результатам прогноза
.
После преобразований будем иметь
.
Вводя обозначения
![]()
получим
,
где
Таким образом,
![]()
где
= F*{-tзад}.
Следовательно, требуемый уровень надежности может быть подтвержден при различных комбинациях параметров tmi и ki. Среди многообразия значений tmi и ki целесообразно выбрать те, которые обеспечивают заданный уровень безопасности при минимальных затратах.
Очевидно, уровень избыточности элементов системы tmi будет характеризовать эксплуатационные расходы на выполнение программы:
![]()
Соответственно затраты на экспериментальную отработку будут определяться объёмами испытаний элементов
![]()
где Ci - затраты на проведение одного испытания i-го элемента,
С0 – затраты, не зависящие от варьирующихся параметров.
Таким образом, решение задачи сводится к минимизации функции затрат
![]()
при ограничениях
В дальнейшем для нахождения оптимального решения задачи рассмотрим функцию Лагранжа
,
где
.
Оптимальные параметры будут удовлетворять системе алгебраических уравнений:
![]()
![]()
Производя дифференцирование, получим:

(6.41)
Разрешая систему уравнений относительно Ki, найдем
. (6.42)
Соотношение (6.42) позволяет оценить оптимальный объем испытаний с точностью до целых.
Соответственно, из первого уравнения системы (6.41) получим:
![]()
где
Подставляя
в граничное условие (6.40), приходим к соотношению:
.
Отсюда

6.4.2. Нормирование надежности в случае экспоненциального закона распределения времени безотказной работы
В случае экспоненциального распределения наработки на отказ надежность элемента равна
,
где Т – время работы элемента.
Очевидно, что
(6.43)
При последовательном соединении элементов зависимость имеет вид
. (6.44)
Отсюда с учетом (6.43) получим
(6.45)
где Лзад = Qзад/T; Qзад - заданная вероятность отказа системы.
Следовательно, требуемый уровень надежности системы может быть подтвержден при различных комбинациях параметров mti и Ki. Среди многообразия значений mti и Ki целесообразно выбрать те, которые обеспечивают заданный уровень надежности при минимальных затратах.
Очевидно, уровни избыточности элементов системы mti будут характеризовать эксплуатационные расходы на выполнение программы:
(6.46)
В дальнейшем для упрощения расчетов введем новую переменную
.
При этом соотношения (6.45) и (6.46) примут вид
(6.47)
(6.48)
В линейном приближении соотношение (6.48) можно представить в виде
![]()
Соответственно затраты на экспериментальную отработку будут определяться объемами испытаний элементов
|
Из за большого объема этот материал размещен на нескольких страницах:
