Более того, все, кто вовлечен в строительство, обязаны придерживаться такого инструктажа.
(пункт 3, статья 26)
Если такие технические специалисты не помещены на стройплощадку, предусмотрено наказание руководства или штрафы. Также в случае распределения персонала, контроль которого за строительством является далеко не надлежащим, предусмотрено наказание руководства.
(статья 28)
Для содействия в работе по назначению на стройплощадку технического персонала предусмотрено «Руководство по использованию системы управляющего технического персонала» (Справочный материал 9).
(1) Главный технический персонал
Подрядчики, кроме подрядчиков по специальным строительным работам, которым необходимо назначить управляющий технический персонал, описанный в (2), независимо от того подрядчики они или субподрядчики, в случае выполнения строительных работ, обязаны назначить главный технический персонал.
( пункт 1, статья 26)
Опыт и квалификации, требуемые от главного технического персонала, как и от технического персонала, который необходимо поместить в офисе для получения разрешения на обычные строительные работы, как правило, соответствуют следующему:
1) лица с опытом работы более 5 лет после окончания соответствующего отделения высшей школы, специализировавшегося на видах строительных работ, о которых идёт речь; лица с опытом работы более 3 лет после окончания соответствующей кафедры университета;
2) лица с опытом работы более 10 лет в области строительных работ, о которых идёт речь;
3) равные им по уровню знаний, мастерства и навыков, а также более опытные специалисты (те, кто получил унифицированную квалификацию, соответствующую видам строительных работ, о которых идёт речь)
Например: комплекс работ по гражданскому строительству – главный инженер 1, 2 категории по гражданскому строительству, инженер, пр.
Комплекс архитектурных работ - главный специалист 1, 2 категории по архитектуре, архитектор 1, 2 категории

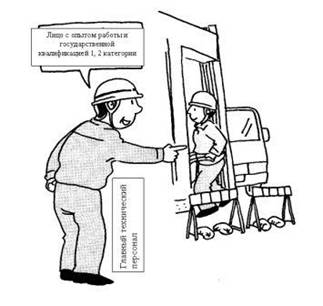

На строительном участке необходимо поместить главный технический персонал.
(2) Управляющий технический персонал

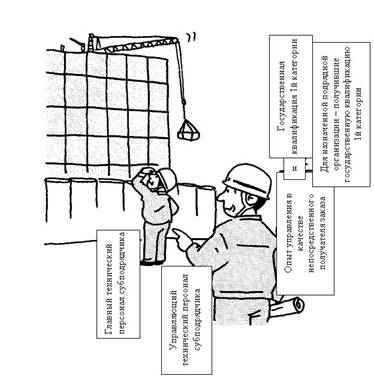

В случае если подрядчик по специальным строительным работам, который получает заказ непосредственно от заказчика, передаёт в качестве непосредственного получателя заказа работы по договору субподряда на сумму, превышающую установленную сумму (30 000 000 иен, архитектура – 45 000 000 иен), он обязан назначить на строительный участок управляющий технический персонал.
(пункт 2, статья 26)
Опыт и квалификации, требуемые от управляющего технического персонала, как и от технического персонала, который необходимо поместить в офисе для получения разрешения на специальные строительные работы, как правило, соответствуют следующему:
1) лица, которые прошли высшее техническое тестирование, соответствующее видам строительных работ, о которых идёт речь, сертифицированные специалисты (= лица, которые прошли техническое тестирование 1й категории, инженеры, архитекторы 1й категории);
Например: комплекс работ по гражданскому строительству – главный инженер 1категории по гражданскому строительству, инженер, пр.
Комплекс архитектурных работ - главный специалист 1категории по архитектуре, архитектор 1категории
2) лица, соответствующие требованиям 1, 2, а также 3 для главного технического персонала, а также те, кто имеет опыт управления строительством на сумму более 45 000 000 иен (строительные работы до 31 августа 1983 года – более 15 000 000 иен, с 1 октября 1983 года по 28 декабря 1994 года – более 30 000 000 иен) в сфере строительных работ, о которых идёт речь, в качестве непосредственного получателя заказа более 2 лет;
3) равный им и более профессиональный персонал
Однако если такие подрядчики по специальным строительным работам выступают назначенными подрядчиками (гражданское строительство, архитектурные работы, прокладка труб, установка стальных конструкций, настил дорожного покрытия, электрические работы, садово-парковое строительство), управляющим техническим персоналом должны быть лица, удовлетворяющие требование 1) (лица, которые прошли техническое тестирование 1й категории, инженеры, архитекторы 1й категории) и владеющие более высокими способностями.

Подрядчики по специальным строительным работам, выступая в качестве непосредственных получателей заказа, в случае передачи строительства по договору субподряда на сумму, превышающую установленную сумму, обязаны назначить управляющий технический персонал.
4. Назначение профессионального технического персонала
В случае если при выполнении поставщиками услуг по работам в области гражданского строительства и архитектурных работ комплекса работ по гражданскому строительству и архитектурных работ соответственно включены другие профессиональные работы (например, среди архитектурных работ по строительству жилья - столярные работы, настил крыш, внутренняя отделка, электрические работы, прокладка труб и т. д.), таким поставщикам необходимо назначить лиц (профессиональный технический персонал) с квалификациями главного технического персонала для таких видов профессиональных работ, и разрешить ему совершать технический контроль над ними.
Поэтому для подрядчиков, которые принимают заказ на комплекс работ по гражданскому строительству и комплекс архитектурных работ и одновременно выполняют в рамках таких комплексов профессиональные работы, необходимо выбрать одно из следующего:
1) если главный и управляющим технический персонал, который занимается комплексом работ, владеет квалификациями главного технического персонала для таких профессиональных работ, совместить с их функциями функции профессионального технического персонала;
2) назначить в качестве профессионального технического персонала лиц из той же компании, которые не являются главным или управляющим техническим персоналом по комплексу работ, но владеет квалификациями главного технического персонала для таких профессиональных работ;
3) передать такие профессиональные работы по договору субподряда профессиональному подрядчику, который получил разрешение на подрядное строительство.
Кроме того, если подрядчик может заниматься другими строительными работами в дополнение к тем, на которые он получил разрешение, ему также необходимо назначить профессиональный технический персонал для таких работ.
(пункт 2, статья 26)

Если комплекс работ по гражданскому строительству или комплекс архитектурных работ включают и другие профессиональные работы, необходимо назначить профессиональный технический персонал, который не является техническим персоналом по всему комплексу работ и владеет квалификациями главного технического персонала для таких профессиональных работ.
В случае нарушения вышеизложенного предусмотрено наказание руководства и штрафы.
5. Система распределения ответственности главного технического персонала и управляющего технического персонала
Что касается важных строительных работ по объектам, обладающим открытым характером, главный и управляющий технический персонал из 3 обязан находиться на строительной площадке всё рабочее время.
(пункт 3, статья 26)
Важные строительные работы по объектам, обладающим открытым характером, являются работами по следующим объектам, где сумма на архитектуру составляет более 50 000 000 иен, а на другие работы – более 25 000 000 иен:
- строительные объекты, заказанные государством, общественными территориальными организациями;
- удобства общественного характера: железные дороги, прокладка кабелей, настил дорог, установка систем водоснабжения;
- удобства для организаций, которые используют электричество и газ;
- учреждения общественного характера или которыми пользуется большое количество людей: школы, библиотеки, храмы, фабрики, больницы, магазины, корпорации, гостиницы, многоквартирные жилые дома, -
то есть практически все здания, кроме личных жилых домов.
В случае нарушения вышеизложенного предусмотрено наказание руководства и штрафы.

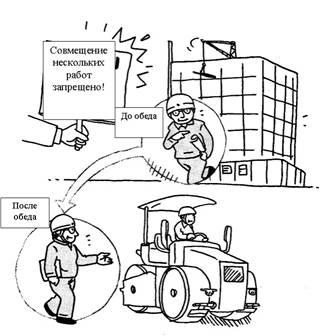

Одному техническому специалисту запрещено совмещать работу на нескольких стройплощадках в случае его работы на важных работах по строительным объектам открытого характера.
Вопрос 23. Если рядом расположены два объекта строительных работ одной и той же подрядной организации, может ли один и тот же главный технический персонал выполнять свои обязанности на обоих объектах?
Ответ: «Постоянное пребывание на строительной площадке» означает, что человек не может совмещать работу на более чем двух стройплощадках, но как исключение главному техническому персоналу разрешается совмещать обязанности, если более двух «связанных между собой» строительных работ выполняются «в одном и том же месте» или «расположены близко друг к другу».
Однако суть заключается не в близком расположении мест, а в том, чтобы характер строительства был практически одинаковым (например, строительство школы и библиотеки). Если это не так, то такое совмещение запрещено для главного технического персонала.
6. Свидетельство о квалификации для управляющего технического персонала
Согласно 3 (2), 5 кроме того, что подрядчику по специальным строительным работам необходимо назначить управляющий технический персонал на полный рабочий день (при важном строительстве объектов с открытым характером, при работах, которые передаются им к качестве непосредственного приёмщика заказа по договору субподряда на сумму, выше установленной суммы), для общественного строительства, заказчиками которого становятся государство, общественные территориальные организации, общественные юридические лица и другие, ему необходимо выбрать управляющий технический персонал из лиц, которые получили свидетельство о квалификации для управляющего технического персонала и прошли курсы, зарегистрированные Министерством по вопросам земли, инфраструктуры и транспорта .
И по требованию заказчика предоставить такое свидетельство о квалификации для управляющего технического персонала.
(пункт 4, 5 вышеуказанной статьи 26)
Поскольку общественное строительство, заказанное государством, общественными территориальными организациями и другими инстанциями, оплачивается за счёт налогов, и существует необходимость более строгого обеспечения соответствующего выполнения работ, это делается для того, чтобы значительно оправдать расходы на опытный и квалифицированный технический персонал на полный рабочий день, а также для подтверждения такого факта в случае запроса заказчика.
Но согласно исправленной редакции закона в декабре 2006 года принято решение о необходимости выбирать управляющий технический персонал, которым должен быть персонал на полный рабочий день, из лиц, которые получили свидетельство о квалификации для управляющего технического персонала и прошли курсы, зарегистрированные Министерством по вопросам земли, инфраструктуры и транспорта, и для частного строительства.
Сертификат о квалификации действует в течение 5 лет и продлевается в случае подачи заявления.
(параграф 4-6, пункт 18, статья 27)

Управляющий технический персонал для общественного строительства необходимо выбирать из лиц, которые получили свидетельство о квалификации для управляющего технического персонала и прошли соответствующие курсы.
7. Техническая проверка
Для того чтобы спланировать техническое усовершенствование выполнения строительных работ закон «О подрядном строительстве» устанавливает систему технической проверки (тестирования) 1, 2 категории для каждого вида работ.
(статья 27)
Категория 1:
1. Подача заявления на сдачу тестирования
(проверка квалификаций для сдачи тестирования)
2. Отправка результатов голосования для сдачи письменного тестирования по специализации

3. Тестирование по специализации
Прохождение
4. Отправка результатов решения о допуске к сдаче письменного тестирования по специализации
5. Практическое тестирование
Прохождение
Категория 2:
1. Подача заявления на сдачу тестирования
(проверка квалификаций для сдачи тестирования)
2. Отправка результатов голосования для сдачи тестирования

3. Письменное и практическое тестирование (3 в день)
Прохождение
4. Заявка на отправку свидетельства о сдаче технического тестирования
6. Заявка на отправку свидетельства о
сдаче технического тестирования
И, наконец – Отправка свидетельства о сдаче технического тестирования
Процедура для прохождения технического тестирования
Для подрядчиков, которые нанимают на работу лиц, которые прошли такое техническое тестирование и соответствуют требованиям, существуют следующие привилегии:
1. со всеми, кто получил 1, 2 категорию, обращаются как с лицами, удовлетворяющими требования к квалификациям главного технического персонала, и как с техническим персоналом, который назначается на полный рабочий день в офис по обычным строительным работам, соответствующим видам работ, указанным в таблице ниже.
2. с теми, кто получил 1 категорию, обращаются как с лицами, удовлетворяющими требования к квалификациям главного технического персонала и технического персонала, который назначается на полный рабочий день в офис по специальным строительным работам (и кроме таких офисов по специальным работам), соответствующим видам работ, указанным в таблице ниже.
3. с теми, кто прошёл согласно требованию к наличию опыта работы управления и инструктажа более 2х лет в качестве непосредственного получателя заказа, обращаются как с лицами, удовлетворяющими требования к квалификациям главного технического персонала и технического персонала, который назначается на полный рабочий день в офис по специальным строительным работам (кроме подрядчика по специальным строительным работам), соответствующим видам работ, указанным в таблице ниже.
4. те, кто прошёл по тем или иным квалификациям, могут использовать своё звание как «хх Специалист» (например, Главный инженер по гражданскому строительству 1й категории).
5. во время проведения проверки параметров управления для подрядчика, который нанимает на работу лиц, которые прошли по требованиям, за специалистов первой категории засчитывается 5 баллов, а специалистов второй категории – 2 балла (Справочный материал 6).
Виды работ, по которым проводится письменное тестирование и организации, в которых проходит практическое тестирование для получения квалификации, соответствуют следующему.
Письменное тестирование | Место прохождения практики | Виды работ, по которым получают квалификацию |
Конструирование строительного оборудования 1,2 категория | (Компания) Ассоциация Японии по механизации строительства | гражданское строительство, земляные работы, работы с камнем, настил дорожного покрытия |
Контроль над выполнением гражданского строительства 1, 2 категория* | (Организация) Всеяпонский строительный исследовательский центр | гражданское строительство, земляные работы, работы с камнем, каменные работы, установка стальных конструкций, настил дорожного покрытия, экскаваторные работы, малярные работы, водопровод |
Контроль над работами по прокладке труб 1, 2 категория | (Организация) Всеяпонский строительный исследовательский центр | прокладка труб |
Контроль над работами по садово-парковому строительству 1, 2 категория | (Организация) Всеяпонский строительный исследовательский центр | садово-парковое строительство |
Контроль над выполнением архитектурных работ 1, 2 категория* | (Организация) Фонд продвижения подрядного строительства | архитектурные работы, столярные работы, штукатурные работы, земляные работы, работы с камнем, каменные работы, настил крыш, работы по настилу черепицы, кирпича и плитки, установка стальных конструкций, железобетонные работы, обшивка, работы со стеклом, малярные работы, гидроизоляция, внутренняя отделка, теплоизоляция, монтаж |
Контроль над выполнением электрических работ 1, 2 категория* | (Организация) Фонд продвижения подрядного строительства | электрические работы |
* Для тех, кто получил 2 категорию по контролю над выполнением работ по гражданскому строительству и архитектурным работам, в зависимости от тестируемого вида работ отличаются виды деятельности, по которым можно получить квалификацию.
________ подрядчик по специальным строительным работам.
8. Размещение указателей
Подрядчик, независимо от того, является ли он подрядчиком по общим или специальным строительным работам, обязан поместить на видных для общественности местах стройплощадки указатели, в которых указаны следующие пункты:
(статья 40)
1 Вид подрядных работ: общие или специальные
2 Дата выдачи разрешения, номер разрешения и подрядчик, получивший разрешение
3 Название фирмы и имя
4 ФИО представителей
5 ФИО главного и управляющего технического персонала
В случае нарушения вышеизложенного предусмотрены наказание руководства и штрафы.

На стройплощадке необходимо разместить указатели.

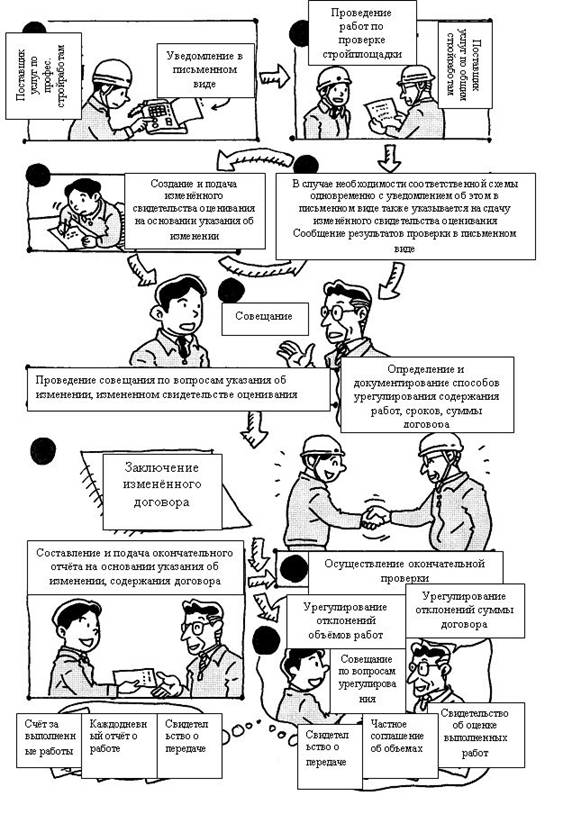

9. Принятие мер в случае отличия условий оценки и условий на строительном участке
Как было указано в разделе III общая строительная организация, которая является непосредственным получателем заказа, и профессиональная строительная организация, которая выступает в качестве субподрядчика, обязаны выполнять строительство на основании договора, основанного на принципе равенства прав и добросовестности, что так же касается мер в случае, если на практике вначале строительства условия оценки и условия на строительном участке не идентичны.
Но если фактически подрядчик не даёт устных распоряжений для субподрядчика по изменению строительства, суммы такого изменённого строительства и урегулированию, возникают различные проблемы.
Поэтому в марте 1994 года на совещании по продвижению усовершенствования строительно-производственной системы было введено «Директиву по соответствующей процедуре в случае изменения условий для общих и профессиональных строительных организаций», и даже для случаев, когда отличаются условия оценки и фактические условия на строительном участке, установлены меры, обеспечивающие равенство и письменный принцип.
Порядок действий в случае получения указаний от профессиональной строительной организации
V. В случае нарушения закона о подрядном строительстве
Как было указано ранее Закон «О подрядном строительстве» предусматривает разнообразный контроль для обеспечения соответствующего выполнения строительных работ, защиты интересов заказчика и продвижения целесообразного развития подрядного строительства. Для строительной отрасли его соблюдение является важным предметом, но что происходит на практике в случае нарушения закона?
1. Наказание руководства
В случае нарушения подрядчиком Закона «О подрядном строительстве» и Закона «О стандартизации тендерных договоров», он подлежит наказанию руководства согласно Закону «О подрядном строительстве».
(статья 28)

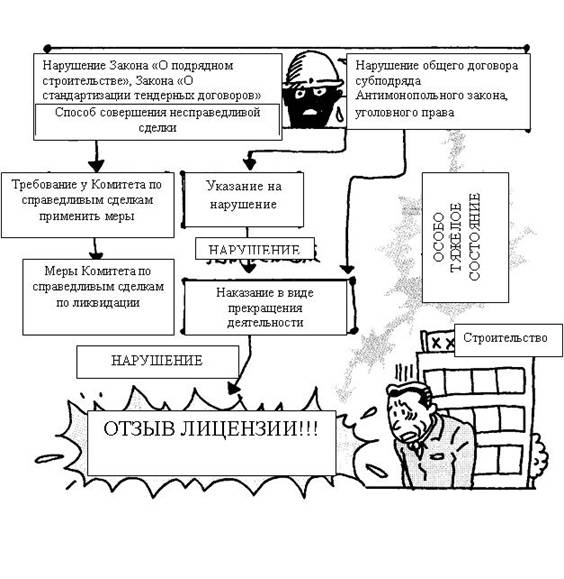

Есть три вида наказания руководства: указание на нарушение, прекращение деятельности организации и отзыв лицензии.
(1) Указание на нарушение
В случае нарушения подрядчиком Закона «О подрядном строительстве» руководящая администрация (Справочный материал 4) указывает ему на нарушение.
(пункт 1, статья 28)
Однако лица, нарушившие антимонопольный закон путём совершения несправедливой сделки (например, пункт 3 статьи 19) одновременно с нарушением Закона «О подрядном строительстве», не подлежат указанию на нарушение ввиду наложения мер Комитетом по законным сделкам (См. 2).
Указание на нарушение означает приказ руководящей администрации о том, что обязано сделать предприятие для устранения нарушения закона и факта совершения несправедливой сделки.
Указание на нарушение применяется не только в случае нарушения Закона «О подрядном строительстве» (положения о запрете заключения общих договоров субподряда), но и в следующих случаях:
- когда признаётся несоответствие организации в качестве подрядчика в результате нарушения организацией, её должностными лицами, начальниками отделений и офисов других законов, например антимонопольного закона или уголовного права (например, нечестное предложение цены); когда наносится вред общественности или существует опасность нанесения такого вреда при совершении несоответствующих строительных работ; когда совершаются недобросовестные действия в отношении договора подряда; когда существует необходимость замены главного и управляющего технического персонала из-за существенного несоответствия их контроля над выполнением строительных работ; когда составляется договор субподряда с организациями, у которых нет разрешения, или которые находятся в процессе выполнения наказания в виде прекращения деятельности; когда составляется договор субподряда на сумму, выше установленной суммы, с лицами, которые не являются подрядчиками по специальным строительным работам.
(2) Прекращение деятельности
В случае несоблюдения наказания в виде указания на нарушения руководящая администрация налагает наказание в виде прекращения деятельности.
(пункт 3, статья 28)
В случаях нарушения положения о запрете заключения общих договоров субподряда и в рамках ____________ из (1) (нарушение антимонопольного закона, уголовного права и других законов) сразу же без применения наказания в виде указания на нарушения может применяться наказание в виде прекращения деятельности.
Руководящая администрация, проведя оценку, устанавливает срок прекращения деятельности в пределах 1 года. Кроме того, прекращения деятельности может применяться как ко всей деятельности, так и к её части.
Также для того, чтобы спланировать дальнейшее удержание от совершения незаконных действий вместе с более значительным улучшением прозрачности наказания руководства с 1 мая 2002 года было введено в действие положение «О стандартах для наказания руководства в отношении незаконных действий подрядчиков» (Справочный материал 13).

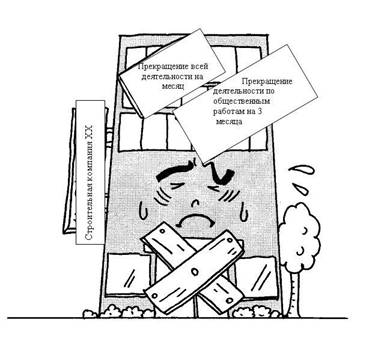

Наказание в виде прекращения деятельности возможно в рамках 1 года, а также может распространяться на всю деятельность или только работы по общественному строительству.
(3) Отзыв лицензии
В случае получения разрешения на подрядное строительство незаконным путём, проведения деятельности вопреки наказанию в виде её прекращения, административный офис по выдаче разрешений (= руководящая администрация) отзывает разрешение на подрядное строительство.
В случаях нарушения положения о запрете на заключение общих договоров субподряда и в рамках ____________ из (1) (нарушение антимонопольного закона, уголовного права и других законов), если состояние оценивается как крайне тяжёлое, отзывается лицензия без применения наказаний в виде указания на нарушение и прекращения деятельности.
Лицензия также отзывается и в случаях, когда организация соответствует положению об отсутствии необходимой квалификации для получения разрешения на подрядное строительство (3 и 4 из I 2(4)) даже при выплате должностными лицами, начальниками отделений и офисов организации штрафов за нарушение Закона «О подрядном строительстве».
Кроме того, лицензия также отзывается, когда нарушаются условия получения разрешения, установленные административным офисом по выдаче разрешений.
(вышеуказанная статья 29)
В случае отзыва лицензии новую лицензию можно получить только через 5 лет.
(пункт 2 статьи 8, поправка к статье 17)
Вышеизложенное выглядит таким образом:
(4) Административный офис руководства
Налагать наказание руководства вправе те, кто выдал разрешение на подрядное строительство, а именно: Министр Министерства по вопросам земли, инфраструктуры и транспорта (начальники территориальных отделений), губернаторы территориально-административных единиц, - которые являются руководящей администрацией.
(статья 28, 29)
Но поскольку существует необходимость соответствующего инструктажа и контроля на строительном участке, губернаторы территориально-административных единиц (которые не выдавали разрешение), на территории которых проходит строительство, вправе налагать наказания в виде указания на нарушения и прекращения деятельности на организации, которые получили разрешения Министерства по вопросам земли, инфраструктуры и транспорта (начальников территориальных отделений) и губернаторов других территориально-административных единиц.
(пункт 4, 5, статья 28)
Однако отзыв лицензии могут совершить только Министерство по вопросам земли, инфраструктуры и транспорта (начальники территориальных отделений) и губернаторы территориально-административных единиц, которые такую лицензию выдали.
(5) Объявление о наказании руководства

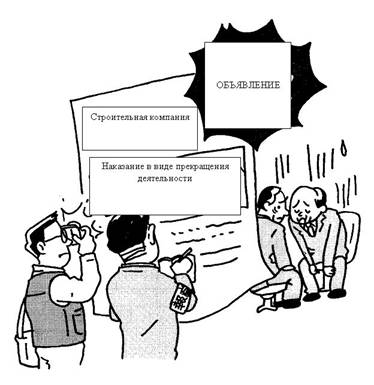

Утрата лицензии подрядчиком, невозможность заниматься деятельностью при действующей лицензии является важной информацией для заказчиков (владельца или непосредственного получателя заказа) при выборе поставщиков услуг.
Поэтому предусмотрено, что Министерство по вопросам земли, инфраструктуры и транспорта, губернаторы территориально-административных единиц, которые наложили наказание в виде прекращения деятельности и отзыва лицензии, обязаны объявить о содержании наказания в официальной газете или бюллетене. Такое объявление совершается не только в случае совершения незаконных действий, но и в случае отзыва лицензии после закрытия предприятия.
Также принятие подрядчиком наказания в виде указания на нарушение и прекращения деятельности в случае совершения незаконных действий является чрезвычайно важным для оценки заказчиком (владельцем или непосредственным получателем заказа) надёжности такого поставщика услуг.
Поэтому в Министерстве по вопросам земли, инфраструктуры и транспорта, территориально-административных единицах предусмотрено ведение Книг записи о наказаниях руководства подрядных организаций, которые служат в качестве справочного материала для общественности о наказаниях в виде указания на нарушения и прекращения деятельности, которые были наложены на подрядчиков с разрешениями, с указанием дат таких нарушений, их содержания.
(пункт 5 вышеуказанной статьи 29)
Поэтому наложение наказания руководства на подрядные организации, для которых надёжность является основным условием к существованию, накладывает значительный отпечаток на всю их дальнейшую деятельность.
(6) Инструктаж, советы, рекомендации
Даже в случаях, не предусмотренных в наказании руководства, указанных выше, Министр Министерства по вопросам земли, инфраструктуры и транспорта (начальники территориальных отделений) и губернаторы территориально-административных единиц вправе предоставлять подрядным организациям необходимый инструктаж, советы и рекомендации для обеспечения соответственного выполнения строительных работ, и продвижения целесообразного развития подрядного строительства.
(пункт 1, статья 41)
(7) Слушание отчётов, посещение с целью осмотра
Для осуществления всестороннего контроля, указанного ранее, руководящей администрацией в случае признания особой необходимости Министерство по вопросам земли, инфраструктуры и транспорта (независимо от того является ли оно администрацией по выдаче разрешений или нет) в отношении подрядных организаций по всей стране (в рамках юрисдикции начальников территориальных отделений) и губернаторы территориально-административных единиц в отношении всех подрядных организаций, которые расположены в пределах территории каждой такой единицы, вправе заслушивать отчёты о состоянии их работы, имущества и выполнения работ, а также их персонал вправе посещать места, которые связаны с деятельностью таких подрядных организаций, и проверять отчётные документы.
(статья 31)
Не предоставление таких отчётов, их фальсификация, отказ от проверок и создание препятствий для их проведения влекут за собой штрафные санкции.
(8) Обязательство владельца общественных строительных работ предоставлять уведомления
Что касается работ, предусмотренных согласно Закону «О стандартизации тендерных договоров», если владелец общественных строительных работ подозревает получателя заказа в нарушении Закона «О подрядном строительстве», он обязан сообщить об этом в административный офис по выдаче разрешений.
(статья 11 Закона «О стандартизации тендерных договоров»)
2. Иски в Комитет по законным сделкам

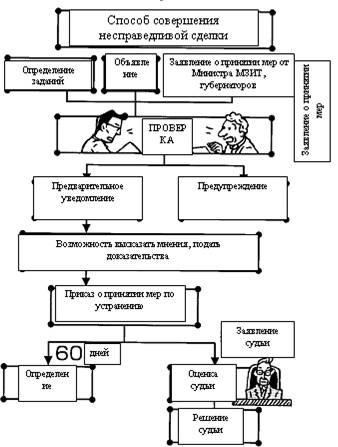

Кроме фактов нарушения Закона «О подрядном строительстве» приказу по мерам устранения Комитета по законным сделкам также подлежат факты нарушения антимонопольного закона в случаях совершения несправедливой сделки.
Поэтому Министр Министерства по вопросам земли, инфраструктуры и транспорта (начальники территориальных отделений) и губернаторы территориально-административных единиц, которые являются руководящей администрацией для обеспечения Закона «О подрядном строительстве», вправе обратиться в Комитет по законным сделкам для принятия соответствующих мер, сразу же не принимая наказание руководства за нарушение Закона «О подрядном строительстве».
(статья 42)
Такие положения соответствуют следующему:
· пункт 3 статьи 19 (принуждение заключить договор подряда по необоснованно низкой цене);
· пункт 4 статьи 19 (принуждение приобретать ненужные материалы);
· параграф 1 пункта 3 статьи 24 (невыплата суммы договора субподряда);
· пункт 4 статьи 24 (невыполнение проверки работ на завершённость, задержка передачи объекта);
· параграф 3 пункта 5 статьи 24 (отправка проблемного чека подрядчика по специальным строительным работам с вычетами);
· параграф 4 пункта 5 статьи 24 (невыплата подрядчиком по специальным строительным работам суммы договора субподряда).
(1) Принятие мер по устранению нарушений Закона «О запрете монополии»
Комитет по законным сделкам, который получил запрос от руководящей администрации по обеспечению Закона «О подрядном строительстве», проверяет соответствие сделки способам совершения несправедливых сделок согласно Закону «О запрете монополии», и в случае установления такого соответствия согласно установленной процедуре издаёт приказ о принятии мер по устранению, например, о запрете действий, которые приводят к нарушению закона. В случае отказа выполнить такой приказ дело передаётся судье, который принимает решение после предварительного расследования.

|
