Предварительные испытания должны проводиться в соответствие с документом «Программа и методика предварительных испытаний», разрабатываемым Исполнителем по окончанию этапа «Реализация».
Предварительные испытания проводятся на соответствие системы согласованным и утвержденных Заказчиком Проектным решениям, а также на работоспособность и возможность приемки Системы в опытную эксплуатацию.
В ходе испытаний должны проверяться:
a) качество выполнения функций Системы во всех режимах функционирования;
b) полнота и достаточность объема эксплуатационной документации.
Объем и методы испытаний Системы, а также характеристики системы, подлежащие проверке, должны быть изложены в «Протоколе проведения Предварительных испытаний». Выявленные в ходе Предварительных испытаний ошибки и недостатки отражаются в Листе Замечаний, который является частью протокола проведения Предварительных испытаний.
Опытная эксплуатация системы проводиться с целью определения фактических значений количественных и качественных характеристик системы и готовности персонала к работе в условиях функционирования системы, определения фактической эффективности системы, корректировки (при необходимости) документации.
В ходе опытной эксплуатации:
a) дополнительно отлаживаются программно-технические средства Системы;
b) уточняется проектная и эксплуатационная документация Системы.
Программа опытной эксплуатации Системы должна предусматривать:
a) выявление причин неисправностей и их устранение;
b) проверку готовности обслуживающего персонала к постоянной эксплуатации системы;
c) изменение настроек Системы и эксплуатационной документации.
В ходе опытной эксплуатации должны быть устранены ошибки в работе Системы и внесены соответствующие исправления в эксплуатационную документацию.
По ходу опытной эксплуатации должен вестись Журнал опытной эксплуатации системы, в котором фиксируются все замечания к функционированию Системы и ее компонентов.
Результаты опытной эксплуатации должны быть оформлены «Актом о завершении опытной эксплуатации» и допуске системы к приемочным испытаниям.
Приемочные испытания (интегрированное тестирование) системы проводят для определения соответствия ее согласованным и утвержденных Заказчиком Проектным решениям, оценки качества опытной эксплуатации и решения вопроса о возможности приемки системы в промышленную эксплуатацию. Приемочным испытаниям системы должна предшествовать ее опытная эксплуатация на объекте. Для планирования проведения каждого из перечисленных видов испытаний разрабатывается документ «Программа и методика испытаний», определяющий состав, объем и методы испытаний АСУ MTO. TMS. Испытания проводятся на технических средствах Заказчика. Допускается использовать технические средства, находящиеся на момент проверки в эксплуатации. При испытаниях системы необходимо проверить:
a) качество выполнения комплексом программных и технических средств функций, во всех режимах функционирования системы согласно утвержденных Заказчиком Проектным решениям;
b) знание персоналом эксплуатационной документации и наличие у него навыков, необходимых для выполнения установленных функций во всех режимах функционирования системы, согласно утвержденных Заказчиком Проектным решениям;
c) полноту содержащихся в эксплуатационной документации указаний персоналу по выполнению им функций во всех режимах функционирования системы согласно утвержденных Заказчиком Проектным решениям;
d) количественные и/или качественные характеристики выполнения автоматизированных функций системы в соответствии с утвержденными Заказчиком Проектными решениями;
e) другие свойства системы, которым она должна соответствовать по утвержденным Заказчиком Проектным решениям.
На приемочных испытаниях комиссией Заказчика оцениваются результаты опытной эксплуатации Системы, а также решается вопрос о возможности приемки Системы в постоянную эксплуатацию.
В процессе приемочных испытаний Системы должно быть проверено:
a) выполнение работ по устранению замечаний, полученных в ходе опытной эксплуатации;
b) полнота и качество реализации функций, указанных в утвержденных Заказчиком Проектным решениях;
c) полнота и качество выполнения каждого требования, относящегося к интерфейсу Системы;
d) комплектность и качество эксплуатационной документации.
При проведении интеграционного тестирования и всех видов испытаний системы необходимо использовать только наборы тестовых данных, не содержащие информацию, составляющую коммерческую тайну или являющейся информацией ограниченного доступа. Выполнение задач по категорированию информации, содержащейся в используемых данных, а также оформлению соответствующего экспертного заключения об отсутствии в них информации ограниченного доступа является обязательством Заказчика.
Все виды испытаний должна принимать комиссия, состав которой определяется приказом (распоряжением, постановлением, протоколом) о проведении испытаний. В состав приемочной комиссии включаются представители Заказчика, представители Исполнителя, а также иные заинтересованные лица, по решению Руководящего органа Проекта.
5.3.1. Приёмка системы и передача в промышленную эксплуатацию
По окончании испытаний их результаты фиксируются в протоколах. Работу завершают оформлением Акта сдачи-приемки Системы в постоянную эксплуатацию.
Сроки ввода системы в опытную и постоянную эксплуатацию определяются Заказчиком и согласуются с Исполнителем. После ввода системы в постоянную эксплуатацию Исполнитель должен обеспечить период гарантийного сопровождения.
В период сопровождения АСУ MTO. TMS в ходе опытной эксплуатации Исполнитель обязан следить за ходом эксплуатации и обеспечить исправление всех возникающих неисправностей и недоработок в работе программного обеспечения и ошибок в технической документации, обеспечить полноту и целостность базы данных.
В период гарантийного сопровождения Исполнитель обязан обеспечить исправление всех возникших сбоев программного обеспечения. Период гарантийного сопровождения АСУ MTO. TMS устанавливается на срок 12-18 месяцев с момента подписания акта приемки АСУ MTO. TMS в постоянную эксплуатацию.
6. Требования к документированию
Вся документация Проекта должна быть разработана на основании и в рамках единых шаблонов, подготовленных и утвержденных в Уставе Проекта.
Перечень подлежащих разработке документов по стадиям проекта определен в таблице:
Фаза | Этап | Итоговые документы |
Фаза 0 | Формирование НСИ | |
Подготовка проекта | Детальный план-график выполнения работ. Перечень НСИ Методика сбора и подготовки базы данных по оборудованию. | |
Формирование планов и стратегий ремонтов оборудования | Заполненные шаблоны загрузки данных по планам ППР и стратегиям ремонтов. | |
Фаза 1 | Подготовка проекта | Устав проекта. Детальный план-график выполнения работ по проекту (Фаза 1). Приказ по предприятию о назначении руководителя работ и лиц, ответственных за реализацию Проекта. |
Фаза 2 | Проектирование и реализация | Разработка программного кода: Описание настроек. Протокол функционального тестирования. Сценарии интеграционного тестирования. Протокол интеграционного тестирования. Реестр и график устранения замечаний. |
Фаза 3 | Заключительная подготовка | Протоколы загрузки в продуктивную систему данных по оборудованию Протоколы загрузки в продуктивную систему данных по технологическим картам, планам ППР и стратегиям ремонтов График обучения конечных пользователей. Ведомости обучения. Эксплуатационная документация (руководства пользователей, руководства администраторов). Программа опытно-промышленной эксплуатации. Протокол о готовности перехода в опытно-промышленную эксплуатацию. Описание системы |
Фаза 4 | ОПЭ | Реестр и график устранения замечаний с отметками об устранении. |
Фаза 5 | Переход в промышленную эксплуатацию | Акт передачи системы в ПЭ Приказ о вводе системы в ПЭ |
7. Термины, определения, сокращения
В разделе приведены значения терминов и определений, которые используются в настоящем документе, если по тексту прямо не указано иное, а также сокращения и их расшифровка.
Термины и сокращения | Определение |
АСУ MTO. TMS | Автоматизированная система управления бизнес-процессами материально-технического и транспортного обеспечения |
ББ | Буровая бригада – основная производственная единица |
БД | Базы данных |
Бизнес-процесс | Последовательность операций, создающих определенный продукт (результат), имеющий ценность для потребителя |
БМ | Буровой мастер – руководитель буровой бригады |
Заказчик | бурение» |
ЗК | Закупочная комиссия |
ИС | Информационная система |
Исполнитель | Выбранный в результате проведения закупочных процедур исполнитель работ по данному ТЗ |
КИС | Корпоративная информационная система |
НСИ | Нормативно-справочная информация |
ПГ | Проектная группа |
СО | Сервисная организация |
ТМЦ | Товарно-материальные ценности |
ТОРО | Техническое обслуживание и ремонт оборудования |
ТТ | Утвержденные технические требования |

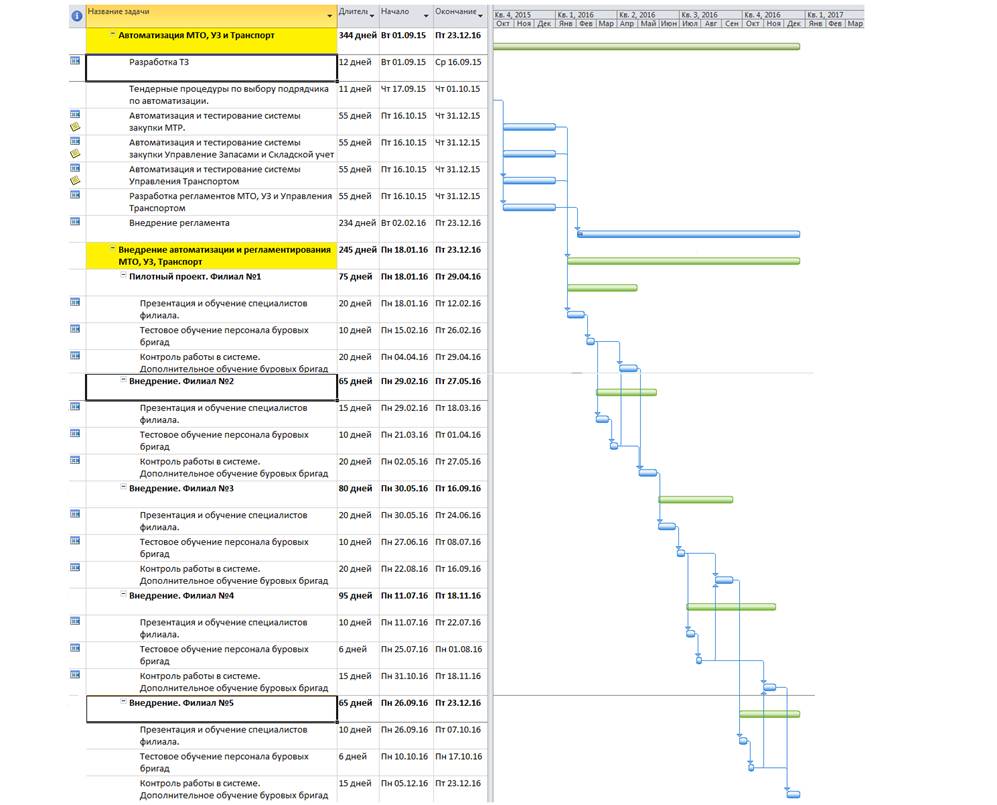

Приложение А Ориентировочный календарный план разработки и тиражирования

8. УПРАВЛЕНИЕ ДОКУМЕНТОМ
8.1. Лист согласований
Подпись | Дата | ФИО | ||
Разработал | ||||
Согласовано от бурение»: | Заместитель Генерального директора по финансам и экономике | |||
Главный бухгалтер | ||||
Заместитель Генерального директора по обеспечению и комплектации | ||||
Начальник отдела информационных технологий и связи | ||||
Начальник отдела внедрения информационных систем | ||||
Начальник отдела стандартизации и менеджмента качества |
8.2. Лист регистрации изменений
№ Изм | № раздела, подраздела, пункта ТЗ, к которому относится изменения | Номер листа | Дата введения изменения | Дата внесения изменения | Подпись лица внесшего изменения |
|
Из за большого объема этот материал размещен на нескольких страницах:
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 |
