В апреле в Нагорном высадился основной костяк СМП-577, состоящий из посланцев Орловской области, которым предстояло построить станцию и поселок строителей. Уже в мае в Нагорном по склону горы ступеньками поднимались две улицы с двумя десятками зеленых и белых вагончиков, стояли палатки для столовой и клуба. Орловские ребята рубили и первое крупное здание - кафе-столовую. Строился Дом культуры. Из деталей щитовых домов возводились: школа, поликлиника, почта, поссовет, магазины. Одновременно сооружались базы и склады для развивающейся станции.
Кроме СМП-577, в поселке базировались мехколонны № 000, № 000 треста «Бамстроймеханизация», ведущие работы на прокладке железнодорожной насыпи - отсыпалось полотно, разрабатывались скальные выемки. Мосты сооружали строители Мостоотряда - 55 треста «Мостострой-10», а укладку железнодорожного полотна вели монтеры пути отряда «Якутский комсомолец». Уже 19 декабря 1976 г. в 12 часов дня на станцию Нагорная пришел первый поезд.
Дальнейший путь на север строителям преградили отроги Станового хребта высотой около 1000 метров над уровнем моря. Ученые, специалисты, проектировщики пришли к единому мнению, что эту естественную преграду невозможно преодолеть тяжелому железнодорожному составу. Поэтому было принято единственно возможное решение - строительство тоннеля. Его назвали «Нагорный». Несколько раз намечалась трасса тоннеля, выбирался путь как можно короче и положе.
Строительство тоннеля было поручено Тоннельному отряду №16 треста «Бамтоннельстрой», сформированному из опытных метростроевцев Москвы, Ленинграда, Киева. Лагерь тоннельщиков обосновался в поселке Золотинка, в 17 км от стройплощадки. 28 апреля 1975гТ несколько тяжелых автопоездов и автобус доставили сюда первых строителей. Здесь появились первые жилые вагончики, брезентовые склады, котлопункт.
К проходке тоннеля приступили в октябре 1975 г., одновременно с северного и южного порталов. По сравнению с другими бамовскими тоннелями, якутский тоннель не так уж и велик. Его длина всего 1239 метров, высота - 9,8 метра, ширина - 7,2 метра. Это почти в 12 раз меньше Северомуйского, и в 6 раз короче Байкальского, однако это нисколько не умаляет его уникальности. Впервые в стране строительство развернулось в сложных природных условиях вечной мерзлоты и высокой активной сейсмичности, поэтому тоннель стал своеобразным экспериментальным полигоном, где с помощью современной техники осваивались новые технологии и методы строительства, решались самые, порой непредвиденные, проблемы.
То, что условия строительства действительно были необычные, подтвердилось уже на стадии подготовительных работ. После того, как была закончена проектная выемка тоннеля, проходчики попытались врезаться в скалу. На вид крепкая порода из-за колебаний положительных и отрицательных температур и действий подземных вод, оказалась рыхлой, выветренной, из-за чего не выдерживала тяжести свода тоннеля и обваливалась. Пришлось корректировать проект и значительно увеличивать выемки у обоих порталов.
Когда же началась проходка тоннеля, строители встретились с совершенно необычным явлением - сначала просачивалась вода, потом забой стал обрастать льдом, который грозил закрыть вход в тоннель. Ударили сорокоградусные морозы, но, несмотря на это, вода не переставала струиться, а скальная стена на глазах покрывалась наледью. С большим трудом строители проходили такой участок, но вскоре встречался новый разлом, и все начиналось сначала.
Наступившее лето принесло новые неожиданности: промороженная скала в забое начинала оттаивать - потекли «слезы», забили летние родники. За час набиралось до 20 кубометров воды, которую приходилось откачивать за пределы тоннеля. Особенно трудно было с ней бороться проходчикам северного портала, где уклон был в сторону забоя.
Для того чтобы прекратить просачивание воды и образование огромных наледей, было решено сковать предпортальные выемки железобетонной коробкой, а при дальнейшей проходке взять в железобетонную коробку и своды тоннеля.

В двух забоях тоннеля работала высококлассная отечественная и зарубежная техника. С помощью японских специалистов, в сентябре 1977 г. были собраны и запущены в действие уникальные буровые портальные рамы фирмы «Фурукава» с шестью буровыми машинами, трехметровой глубиной шпуров, полностью работавшие на пневматике и гидравлике, которые значительно ускоряли проходку. Под ее рамой свободно проходилиприземистые 20-тонные каракатицы - мобильные и легко управляемые самосвалы МоАЗ Могилевскогоавтозавода, освобождавшие тоннель от породы. Сжатый воздух в забое поступал от трех мощных американских компрессоров «Интерсол Рэнд», размещенных на стройплощадке между порталами. Впервые при проходке были применены специальные оптические приборы, посылающие лазерные лучи. С их помощьюсоблюдалась прямолинейность проходки с точностью до долей миллиметра. Во время работ на Нагорнинском тоннеле родилось немало интересных решений. Так, например, конструктивной новинкой можно назвать полимербетон, в котором цемент и вода были заменены синтетическими смолами.
Строительство под землей велось утвердившимися высокими бамовскими темпами. По нормативам на проходческие работы отводилось три года, а тоннельщики «Нагорного» с первых же дней заявили, что пробьют «окно» в Беркакит значительно быстрее. Рекордными темпами проходку вели бригады и , .
Станция Нагорная.
19.12.1976 г.
В апреле 1977 года к строящемуся тоннелю подошел путеукладчик железнодорожных строителей и замер. Проходчики в это время все еще пробивались под землей навстречу друг другу. Ждать еще полтора года, когда тоннель будет сдан под укладку железнодорожных путей, было нельзя. Это привело бы к срыву сроков прихода первого поезда в Беркакит и пуску дороги в эксплуатацию. Поэтому было решено проложить временный обход протяженностью около 4400 метров путей в сложных горно-геологических условиях и пропустить путеукладчик к Золотинке. Такого на БАМе еще не было: специалисты подсчитали, что на каждый километр пути приходится 40 метров подъема. За 20 дней мехколонной № 000 треста «Бамстроймеханизация» был отсыпан обход у Нагорного тоннеля и путь на Золотинку для путеукладчика был открыт. 10 мая уюжного портала была закончена врезка железнодорожной стрелки и монтеры пути из отряда «Якутский комсомолец» СМП-577 под руководством командира отряда Алексея Иванченко повели рельсы в обход тоннеля.

Два с лишним года самоотверженного труда потребовалось коллективу тоннельного отряда, чтобы 10 сентября 1977 г., на четыре месяца раньше срока, произошла сбойка тоннеля. В этот день грохнул последний взрыв. Когда осела пыль, дневной свет озарил сквозной ствол гранитного коридора. Теперь Становой хребет перестал быть главным препятствием для прокладки железной дороги к богатствам Якутии. Оставалось только завершить бетонную отделку, смонтировать технологические коммуникации и приступить к укладке железнодорожного полотна. Через год все работы были закончены.

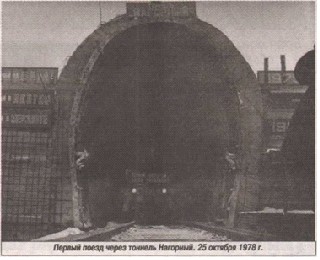

25 октября 1978 г. через тоннель Нагорный прошел первый эшелон из 28 вагонов с грузами для Южно-Якутского комплекса. Несколько минут понадобилось тепловозу, чтобы провести состав сквозь тоннель. Минуты, ради которых трудились строидней, которых с нетерпением ждали не только строители тоннеля, но и строители Южно-Якутского территориально-производственного комплекса и города Нерюнгри.
Быкадорова, Т. Малый БАМ : [к 40-летию БАМа] / Т. Быкадорова // Индустрия Севера. - 2014. – 11 июня. - С. 5.
Есть железная дорога!
В социалистических обязательствах трудящихся города Нерюнгри на 1979 год одним из важнейших пунктов был ввод в эксплуатацию железнодорожной линии Тында — Беркакит — Угольная. Предпусковой период был очень сложным и напряженным. Помощь в сдаче объектов оказали подразделения других участков БАМа. На строительстве станции Золотинка работали бригады СМП-868, СМП-823, ВОДРЕМ-79, на станции Беркакит — СМП-567, МК-74, и 148. Только в СМП-596 прибыло из других подразделений «Главбамстроя» 600 человек. В летний период работали студенческие строительные отряды вузов г. Горького.
За пять лет строители разработали и отсыпали в полотно железной дороги свыше 200 млн. кубометров грунта, уложили главных, станционных путей и подходов к ним около 1700 км, построено более 1300 мостов и водопропускных сооружений. Рабочее движение открыто на 917 км магистрали. Действуют линии Усть-Кут—Даван, Тында—Лобра, Ургал—Березовка, Березовка — Комсомольск-на Амуре. Сданы в постоянную эксплуатацию 184 км линии БАМ — Тында, 287 км путей участка Тайшет — Лена. Открыто пассажирское движение поездов Москва — Тында. Замкнуто, так называемое. Дальневосточное железнодорожное кольцо, связавшее восточное плечо БАМа с Транссибирской магистралью к открывшее путь из этого района к берегам Тихого океана в порт Ванино. Ведется временная эксплуатация линии Тында—Беркакит. Строители спешат сдать се в постоянную эксплуатацию, так как их уже ждут на Чаре, где вскоре должны развернуться основные работы.
От Тынды доУгольной на каждом километре днем шла напряженная работа — балластировка и выпрямление пути, а ночью шли эшелоны с нерюнгринским углем. 25 августа 1979 года Государственная комиссия приняла Нагорнинскнй тоннель. II если раньше по объездному пути два тепловоза с трудом тащили 8—10 вагонов, то через тоннель пошли составы до 60 вагонов.

Финиш гонки оленьих упряжек на празднике оленеводов в совхозе «Золотинка»
В середине ноября в порт Восточный доставлены первые 8 тысяч тонн угля с разреза «Нерюнгринскнй». Крупнейший в СССР порт Восточный строится для отправки иерюнгринских углей в Японию. Здесь возводится угольный пирс с уникальным автоматизированным углепогрузочным комплексом.
|
