ж) проведена производственная аттестация технологии сварки и ремонта дефектных стыков согласно требованиям РД 03-615-03;

Организация-производитель ремонтных работ должна иметь соответствующее свидетельство о производственной аттестации технологии;

и) получены положительные результаты сварки допускных стыков ремонтных конструкций сварщиков;

к) оформлены акты сварки допускных стыков ремонтных конструкций на каждого сварщика с приложением заключений по неразрушающему контролю и актов механических испытаний;

л) оформлен список сварщиков;

12.4.5  Следует применять сварочные электроды, прошедшие входной контроль, включающий:

-  проверку сертификатов завода – изготовителя;

-  проверку свидетельства об аттестации сварочных материалов;

-  проверку сохранности упаковки;

-  проверку внешнего вида покрытия на отсутствие поверхностных дефектов и следов ржавчины на электродных стержнях, проверку разнотолщинности электродного покрытия;

-  замер диаметра электрода;

-  проверку сварочно-технологических свойств электродов и порошковых проволок при сварке катушек труб во всех пространственных положениях.

Запрещается применение электродов, не прошедших входной контроль. Электроды с истекшим сроком хранения подлежат утилизации, сварка такими электродами запрещена.

12.4.6  Электроды, прокаленные в стационарных условиях, доставляют на место производства работ в герметичных контейнерах или термопеналах. Такие электроды следует использовать в течение одной рабочей смены (~ 8-10 час.).

НЕ нашли? Не то? Что вы ищете?

12.5  Меры безопасного ведения работ по устранению дефектов по результатам внутритрубной диагностики участка нефтепровода при его заполнении нефтью после завершении СМР до ввода в эксплуатацию и после ввода в эксплуатацию в срок до одного года

12.5.1  Организация и производство ремонтных работ на магистральных трубопроводах, заполненных нефтью, должны соответствовать требованиям:  Федерального закона о промышленной безопасности,  Правил безопасности при эксплуатации и  Правил пожарной безопасности, РД 153-39.4-056-00, РД-23.040.01-КТН-108-10,
РД-23.040.00-КТН-386-09, РД-75.180.00-КТН-274-10, РД-75.180.00-КТН-150-10, СНиП 12-03-2001, ОР-13.100.00-КТН-030-12, а также разделов по технике безопасности инструкций по эксплуатации машин, механизмов и других технических средств, используемых при ремонте трубопроводов.

12.5.2  Оформление производства работ и движение техники в охранной зоне МН должно проводиться в соответствии с требованиями ОР-13.100.00-КТН-030-12.

12.5.3  Наряды-допуски на огневые, газоопасные и другие работы повышенной опасности должны быть оформлены в соответствии с требованиями
ОР-03.100.30-КТН-150-11.

12.5.4  До начала производства сварочных работ, должна быть выполнена следующая технологическая подготовка работ:

а) обучены и аттестованы специалисты сварочного производства на 1-4 уровень в соответствии с нормативной документацией «Транснефть»;

б) разработаны, согласованы и утверждены технологические карты на сварочные работы;

в) сварочные материалы аттестованы в соответствии с РД 03-613-03;

г) источники сварочного тока аттестованы в соответствии с РД 03-614-03;

д) определены виды сварных соединений, проверены соответствия и сроки действия в аттестационных документах сварщиков;

е) оформлены и выданы сварщикам и газорезчикам необходимые квалификационные и разрешительные документы;

ж) проведена производственная аттестация технологии сварки и ремонта дефектных стыков согласно требованиям РД 03-615-03;

Организация-производитель ремонтных работ должна иметь соответствующее свидетельство о производственной аттестации технологии;

и) получены положительные результаты сварки допускных стыков ремонтных конструкций сварщиков;

к) оформлены акты сварки допускных стыков ремонтных конструкций на каждого сварщика с приложением заключений по неразрушающему контролю и актов механических испытаний;

л) оформлен список сварщиков;

м) оформлено разрешение на производство сварочно-монтажных работ, согласованное с Органом строительного контроля, главным сварщиком и главным инженером ОСТ.

12.5.5  Персонал, участвующий в подготовке и проведении ремонтных работ, должен пройти инструктаж по охране труда с записью в Журнале регистрации инструктажей персонала на рабочем месте и наряде-допуске.

12.5.6  При выполнении работ должна быть организована устойчивая двухсторонняя связь с производственными подразделениями и службами ОСТ (РНУ) и местом производства работ.

13  Охрана окружающей среды при очистке и испытаниях нефтепроводов/нефтепродуктопроводов

13.1  Мероприятия по охране окружающей среды при очистке полости и испытании трубопровода должны выполняться в полном объеме, предусмотренном ВСН 014-89 действующим природоохранным законодательством РФ.

13.2  Руководитель испытаний от подрядчика, отвечающий за экологическую безопасность, до начала испытаний должен иметь следующие рабочие документы:

-  регламент действий бригады по испытаниям при резком падении давления на испытываемом участке трубопровода;

-  регламент действий аварийной бригады при разрыве трубопровода или резком падении давления в нем;

-  сменный график дежурства на наблюдательных и аварийных постах (поименный);

-  приказ о закреплении транспортных средств за аварийной бригадой и для доставки и замены персонала постов.

13.3  Подрядчик должен до проведения гидроиспытаний получить следующие разрешительные документы:

–  договор водопользования для забора (изъятия) водных ресурсов из поверхностного водного объекта в соответствии с объемами и местом забора, определенными проектом;

–  решение о предоставлении водных объектов в пользование с целью сброса воды после гидроиспытаний в соответствии с объемами и местом забора, определенными проектом;

–  разрешение Ростехнадзора на сброс воды в поверхностный водный объект (в случае сброса воды на рельеф – разрешение на сброс на рельеф местности);

–  утвержденные нормативы допустимого сброса загрязняющих веществ;

–  разрешение на выбросы загрязняющих веществ в атмосферный воздух;

–  лимиты размещения отходов;

13.4  Подрядчик должен иметь лицензию по сбору, использованию, обезвреживанию, транспортировке, размещению опасных отходов. Подрядчиком должны быть заключены договора на сдачу отходов со специализированными организациями, имеющими лицензию по сбору, использованию, обезвреживанию, транспортировке, размещению опасных отходов.

13.5  Перед началом испытаний особое внимание следует уделить экологической чистоте работы наполнительных и опрессовочных агрегатов.

13.6  Вода, использующаяся при гидроиспытаниях, сливается в специально подготовленные амбары-отстойники. Они выполняются котлованного типа без обваловки, с уклоном откосов 1:1. Растительный грунт и грунт, вынутый из котлована, укладывают в отдельные бурты для ис­пользования при обратной засыпке котлована и рекультивации. Амбары для слива воды располагать за пределами водоохраной зоны поверхностных водных объектов.

13.7  В период проведения работ подрядная организация должна вести журнал учета забираемой воды.

13.8  Сброс технически чистой воды производится в местах водозабора, в водоемы и реки, пересекаемые трубопроводом. В соответствии с проектными решениями сброс технической чистой воды производится на рельеф местности с помощью рассекателя для предотвращения размыва грунта или в водный объект, после отстаивания, не менее 8 часов. При необходимости прокладываются дополнительные сливные линии от точек сброса до места слива.

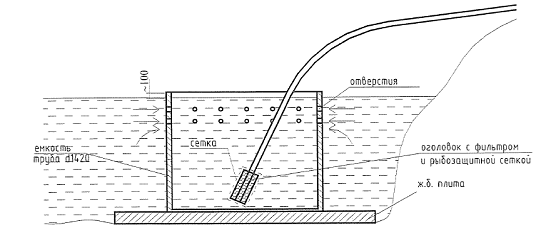

13.9  Во всех случаях сброса воды конец сливной линии погружают под поверхность воды на глубину не менее 1 м. На реках глубиной воды 2 м и менее в местах водозабора устраиваются приямки для размещения оголовка заборной арматуры. Конструкция оголовка выполняется в соответствии с действующими нормативными документами и требованиями местных рыбохозяйственных организаций. При заборе воды из реки, на всасывающую трубу устанавливается оголовок с фильтром и рыбозащитной сеткой (рис.2), размер ячеек 1х1 мм.

13.10При обустройстве мест водозабора следует согласовать с местными природоохранными органами размещение и конструкцию площадок и подъездных дорог. После окончания работ приямки засыпаются.

13.11При сбросе воды Подрядчик обеспечивает очистку вытесняемой воды от загрязняющих веществ до установленных нормативов допустимого сброса (НДС), отбор проб и определение в воде перед ее сбросом из амбаров содержания загрязняющих веществ (взвешенные вещества, железо, нефтепродукты) аккредитованными экоаналитическими лабораториями. Результаты анализа проб оформляются протоколом анализа качества воды. При сбросе воды в поверхностный водный объект дополнительно определяется качество воды в поверхностном водном объекте (нефтепродукты, взвешенные вещества, железо) в местах, согласованных с природоохранными органами. Контроль за сбросом воды осуществляется подрядчиком с участием представителей местных природоохранных органов.

Рисунок 2

13.12В период проведения сброса воды после гидроиспытаний подрядная организация должна вести журнал учета количества и качества сбрасываемой воды в соответствии с действующим природоохранным законодательством РФ.

13.13При проведении работ по гидроиспытаниям трубопровода образуются следующие виды отходов:

–  сварочный шлак;

–  твердые бытовые отходы;

–  осадок после отстоя опрессовочной воды в амбаре-отстойнике

–  и др.

По окончании работ отходы вывозятся подрядчиком для захоронения или утилизации на полигоны бытовых и промышленных отходов, указанные в ППР

13.14После окончания всех работ по испытанию трубопровода все временно использовавшиеся для устройства водозаборов, размещения механизмов, сооружения резервуаров-отстойников и другие земли должны быть в обязательном порядке восстановлены (рекультивированы) подрядчиком.

13.15Предотвращение ущерба окружающей природной среде в период испытаний обеспечивается организацией дежурства персонала подрядчика в местах расположения постов с целью немедленного обнаружения утечек опрессовочной воды; проверкой герметичности задвижек перед началом опрессовки; постоянной готовностью аварийно-восстановительной службы к ликвидации повреждений. В период проведения испытаний нефтепроводов/нефтепродуктопроводов Подрядчик приводит в готовность к немедленному использованию средства ограничения разливов опрессовочной воды. В случае порыва трубопровода в процессе испытаний Подрядчик принимает оперативные меры по его восстановлению и ликвидации последствий в соответствии с ППР.

Из за большого объема этот материал размещен на нескольких страницах:
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 32 33 34 35 36 37 38 39 40 41 42 43 44 45 46 47 48 49 50 51 52 53 54 55 56 57 58 59 60 61 62 63 64 65 66 67 68 69 70 71 72 73 74 75 76 77 78 79 80 81 82 83 84 85 86 87 88 89 90 91 92 93 94 95 96 97 98 99 100 101 102 103 104 105 106 107 108 109 110 111 112 113 114
