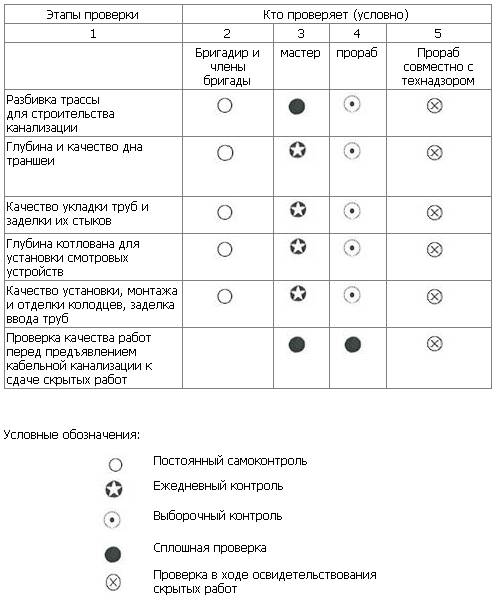

Примерная схема операционного контроля качества работ приведена в таблице 1.1.

Таблица 1.1 - Строительство кабельной канализации

Все выявленные в процессе операционного контроля дефекты должны быть устранены до начала выполнения последующих операций.

При приемочном контроле производится проверка качества выполненных конструктивных элементов, отдельных сооружений, видов работ и объектов в целом. Промежуточная приемка выполненных работ осуществляется представителями технического надзора, назначаемыми заказчиком. В качестве представителей заказчика могут быть назначены специалисты, выделенные эксплуатационной организацией.

1.4.6 Освидетельствованию в натуре при промежуточной приемке представителем технического надзора совместно с представителем организации подрядчика подлежат скрытые работы, которые при выполнении последующих завершающих операций становятся недоступными для осмотра без вскрытий или проведения других мероприятий. К таким видам работ относятся: прокладка трубопроводов и строительство колодцев кабельной канализации; прокладка кабелей и защитных проводов в грунте; прокладка кабелей в каналах кабельной канализации; устройство кабельных переходов через автомобильные и железные дороги; устройство кабельных переходов через водные преграды; монтаж муфт и сростков кабелей; монтаж заземлений; строительство НРП; сборка оснастка и установка опор и подвеска проводов воздушных линий связи.

Представитель технического надзора заказчика должен информироваться представителем подрядчика когда, где и какие работы выполняются, систематически приглашать на место этих работ для освидетельствования их качества и составления актов на скрытые и другие выполненные работы. В случае неявки в назначенное время представителя технического надзора заказчика акты составляются представителями строительно-монтажной организации в одностороннем порядке с пометкой о неявке представителя заказчика и информацией организации заказчика.

НЕ нашли? Не то? Что вы ищете?

В случае отказа представителя технического надзора заказчика от подписания актов на скрытые работы из-за некачественного выполнения работ, он сообщает об этом организации заказчика и подрядчика для принятия соответствующих мер. Акты на скрытые работы по их видам, в которых указаны проверяемые показатели, составляются по действующим формам.

1.4.7 При инспекционном контроле производится выборочная проверка соблюдения технологической дисциплины и качества строительно-монтажных работ. Инспекционный контроль осуществляется комиссиями, назначаемыми приказом подрядчика. Результаты инспекционного контроля оформляются актом комиссии или отчетом, которые представляются должностному лицу, назначившему инспекцию, для принятия мер по выводам комиссии.

1.4.8 В соответствии с договором подряда подрядчиком на строительной площадке ведется журнал производства работ с момента начала работ и до их завершения. При этом в договоре по соглашению сторон определяется порядок ведения журнала (по каждому объекту в отдельности или в целом по стройке, или видам работ) а также оговаривается право заказчика по контролю за содержанием журнала. Требования заказчика в части качества выполнения работ должны фиксироваться в журнале и выполняться подрядчиком с последующей записью в журнале об устранении отмеченных недостатков в выполнении работ.

2 Земляные работы

2.1 Общие положения

2.1.1 При строительстве линейных сооружений местной связи производятся земляные работы, к которым относятся:

а) рыхление грунта, рытье и засыпка траншей и котлованов для прокладки и монтажа кабелей, а также для строительства кабельной канализации связи;

б) рытье котлованов для устройства НРП на кабельных линиях, проложенных в грунте;

в) устройство бестраншейным способом горизонтальных скважин через автомобильные, железные дороги и другие коммуникации для прокладки кабелей;

г) бурение и рытье ям для установки опор воздушных линий связи;

д) планировка трассы перед отрывкой траншей механизмами и прокладкой кабелей кабелеукладочной техникой;

е) рекультивация нарушенного слоя грунта.

Работы по погрузке и отвозке оставшегося грунта, подвозке песка или мягкого грунта, вскрытие и восстановление уличных покровов являются сопутствующими при выполнении земляных работ.

2.1.2 Выполнение земляных работ может производиться только при наличии утвержденной проектной документации.

2.1.3 При производстве земляных работ следует выполнять кроме требований настоящего "Руководства..." также требования действующих СНиП на земляные работы, "Правил охраны линий связи" и других нормативных документов, регламентирующих производство земляных работ.

Работы по прокладке кабельных линий местной связи в местах пересечения ими охранных зон магистральных трубопроводов газовой и нефтяной промышленности, а также электрических сетей должны выполняться с учетом требований соответствующих Инструкций по производству земляных работ в охранных зонах указанных подземных коммуникаций.

2.1.4 До начала земляных работ в населенных пунктах заказчик обязан оформить в органах территориальной администрации разрешение на выполнение предусмотренных проектом работ и передать его подрядчику.

Подрядчик обязан на основании разрешения получить ордер на производство работ.

В ордере указываются:

а) фамилия, имя, отчество и должность лица, ответственного за ведение работ;

б) срок выполнения строительных работ на объекте, увязанный с представленным проектом производства работ;

в) организации, на которые возлагаются работы по восстановлению дорожных покрытий, пересадке зеленых насаждений и сроки выполнения этих работ;

г) организации, представители которых должны быть вызваны на место до начала земляных работ.

2.1.5 Производство земляных работ в пределах охранных зон действующих подземных сооружений (кабели силовые и связи, трубопроводы и т. п.), а также надземных сооружений при их пересечении (железные дороги, шоссе), при прокладке кабеля по обочине и пр. допускается только при наличии письменного разрешения организации, эксплуатирующей эти сооружения и в присутствии ее представителя, а также ответственного исполнителя работ. Производство работ в таких местах должно быть согласовано и отражено в проектной документации.

2.1.6 Строительная организация обязана не позднее, чем за трое суток до начала земляных работ, указанных в 2.1.5, в письменной форме уведомить о предстоящих работах, а за сутки - вызвать к месту работ представителей заинтересованных организаций для уточнения местоположения принадлежащих им сооружений и согласования мер, исключающих повреждение этих сооружений. До прибытия представителей производство земляных работ запрещается.

2.1.7 При работе в пределах охранных зон подземных коммуникаций ответственный исполнитель работ обязан проинструктировать под расписку бригадира и машинистов, работающих на механизмах, об условиях производства работ, показать места прохождения подземных коммуникаций по чертежам и в натуре, обозначить границы, в пределах которых запрещено работать с помощью землеройных механизмов, а также применять ударные механизмы.

Должно быть проведено предварительное шурфование для точного определения подземных сооружений, пересекаемых трассой прокладываемого кабеля связи или трубопровода кабельной канализации.

Шурфы должны иметь длину 1 м по оси будущей траншеи. В том случае, когда подземные сооружения проходят параллельно будущей трассе, шурфы должны быть вырыты перпендикулярно ее оси через каждые 20 м. Длина каждого шурфа должна превышать ширину проектируемой траншеи с каждой ее стороны не менее, чем на 0,3 м.

Глубина шурфов, если разыскиваемые сооружения не обнаруживаются, должна превышать глубину траншеи на 0,2 м. Шурфование должно производиться в присутствии представителя организации, эксплуатирующей подземные сооружения.

Вскрытые при шурфовании и при разработке траншей подземные сооружения должны быть защищены специальным коробом и подвешены способом, указанным в рабочих чертежах.

2.1.8 Рабочая документация, ордер на право производства работ и копия письменного документа-извещения должны находиться на месте производства работ.

2.1.9 При обнаружении в ходе выполнения земляных работ подземных сооружений, не указанных в рабочих чертежах, работы должны быть немедленно прекращены до выяснения назначения этих сооружений и согласования дальнейшего производства работ с их владельцами.

2.1.10 При случайном повреждении какого-либо подземного сооружения ответственный исполнитель работ обязан немедленно прекратить работы в этом месте, принять меры, обеспечивающие безопасность работающих, и сообщить о случившемся своему руководителю и в аварийную службу эксплуатирующей организации.

2.1.11 При обнаружении газа в траншеях или котлованах работы в них должны быть немедленно прекращены, а люди выведены из опасной зоны. Работы могут быть продолжены только после прекращения дальнейшего поступления газа.

2.1.12 Все поврежденные при разработке траншей сооружения (кюветы, водоспуски, арыки, каналы, насыпи, усовершенствованные покрытия, ограждения и т. п.) должны быть восстановлены.

На пахотных землях должна быть произведена рекультивация плодородного слоя грунта. Объем и условия выполнения работ по рекультивации определяются проектной документацией.

2.1.13 При рытье траншей и котлованов необходимо следить, чтобы размеры разрываемого участка (особенно в городах и населенных пунктах) позволяли закончить работы в течение рабочего дня.

При строительстве линейных сооружений местных сетей земляные работы должны быть максимально механизированы.

Разработка грунта вручную допускается в случаях, когда применение механизмов по местным условиям невозможно (например, при строительстве кабельной канализации и прокладке кабеля в районах городов, насыщенных подземными коммуникациями) или экономически нецелесообразно из-за малых объемов работ и невыгодности в этом случае транспортировки механизмов на значительные расстояния.

2. 2 Характеристика и классификация грунтов
