Таким образом, Технический проект ИГИ включает в себя и разработку раздела оценки воздействия планируемых инженерно-геологических на компоненты окружающей среды (ОВОС).

Раздел ОВОС выполнен проектной компанией ТОО «SED», имеющий государственную лицензию № 000Р от 01.01.2001 г., выданную Комитетом экологического регулирования и контроля МООС РК (Приложение 1). Лицензия выдана на выполнение работ и оказание услуг в области охраны окружающей среды, в состав которых входит природоохранное проектирование, нормирование, работы в области экологической экспертизы и экологический аудит для I категории хозяйственной и иной деятельности (Номер приложения к лицензии № 000).

Адрес заказчика:

ТОО «Сатпаев Оперейтинг»

Республика Казахстан, 060005, г. Атырау

Б,

Тел.: 8 (7122) 58 67 51, 58 67 00

Факс: 8 (7122) 58 67 50

Генеральный директор –

Адрес исполнителя:

Товарищество с ограниченной ответственностью «SED» (Sustainable Ecology Development)

050043, ,

тел.:        8 (727) 247 23 23,

факс:        8 (727) 338 23 74.

Директор –

Раздел ОВОС включает следующие главы:

    обзор нормативно-правовой и законодательной базы Республики Казахстан в области охраны окружающей среды, используемой при выполнении работы; краткую характеристику планируемых работ; характеристика современного состояния окружающей среды, включая атмосферу, гидросферу, литосферу, флору и фауну; характеристика современного состояния социально-экономической среды в районе проектируемых работ; анализ приоритетных по степени антропогенной нагрузки факторов воздействия и характеристика основных загрязнителей окружающей среды; прогноз и комплексная оценка ожидаемых изменений в окружающей среде и социальной сфере при проведении намечаемых работ; перечень природоохранных мероприятий, позволяющих минимизировать воздействие на компоненты окружающей среды; оценка риска аварийных ситуаций; рекомендации по созданию мониторинговой системы наблюдений за состоянием окружающей среды в период проведения планируемых работ; оценка экологических платежей и ущерба окружающей природной среде.

Документ подготовлен в соответствии с законодательными и нормативными документами Республики Казахстан, обзор которых представлен в подразделе 1 раздела ОВОС.

НЕ нашли? Не то? Что вы ищете?

РАЗДЕЛ 2. КРАТКОЕ ОПИСАНИЕ ПРОИЗВОДСТВЕННЫХ ОПЕРАЦИЙ

В разделе дано краткое описание производственных операций, а также факторов и источников воздействия на компоненты окружающей среды, планируемых инженерно-геологических изысканий (ИГИ) на структуре «PZ1-I» участка «Сатпаев».

2.1. Краткая характеристика намечаемой деятельности

В соответствии с техническим заданием, разработка Проекта ИГИ производилась одновременно под установки типа ПБУ или СПБУ (рис. 2.1). Предварительные координаты площадки ИГИ приведены в табл. 2.1.1.

Таблица 2.1.1

Координаты участка ИГИ

Название площадки ИГИ

WGS 84

X

Y

PZ1-I

46o5' 48,090" N

50o50' 36,783" E

46o7' 19,390" N

50o51' 24,595" E

46o6' 46,050" N

50o53' 36,299" E

46o5' 14,766" N

50o52' 48,447" E

Разработка проекта ИГИ проводилась в соответствии со сводом правил по инженерным изысканиям для строительства «Инженерные изыскания на континентальном шельфе для строительства морских нефтегазопромысловых сооружений» (СП 11-114-2004). Основной целью проектируемых работ является определение инженерно-геологических свойств отложений дна моря в месте постановки СПБУ (ПБУ) перед проведением поисково-разведочного бурения, обеспечение безопасных условий постановки, эксплуатации и снятия с точки бурения, обеспечения исходными данными разработчиков технического проекта строительства разведочной скважины.

Предусматривается решение следующих задач:

    определение глубин моря и исследование рельефа дна, выявление локальных подводных объектов, в т. ч. техногенных; изучение геологического строения грунтового основания на глубину до 50 метров от дна и выявление в его пределах компонентов геологической среды, опасных для постановки СПБУ (ПБУ) и бурения (участки распространения неконсолидированных («слабые») грунтов, скоплений газа, грязевых вулканов, тектонических нарушений); изучение геологического строения грунтового массива на глубину до 600-1000 метров от дна с целью выявления геологических объектов, опасных для установки противовыбросного превентора и проводки разведочной скважины (скопления свободного газа, тектонические нарушения).

Комплекс инженерно-геологических изысканий состоит, как правило, из двух этапов.

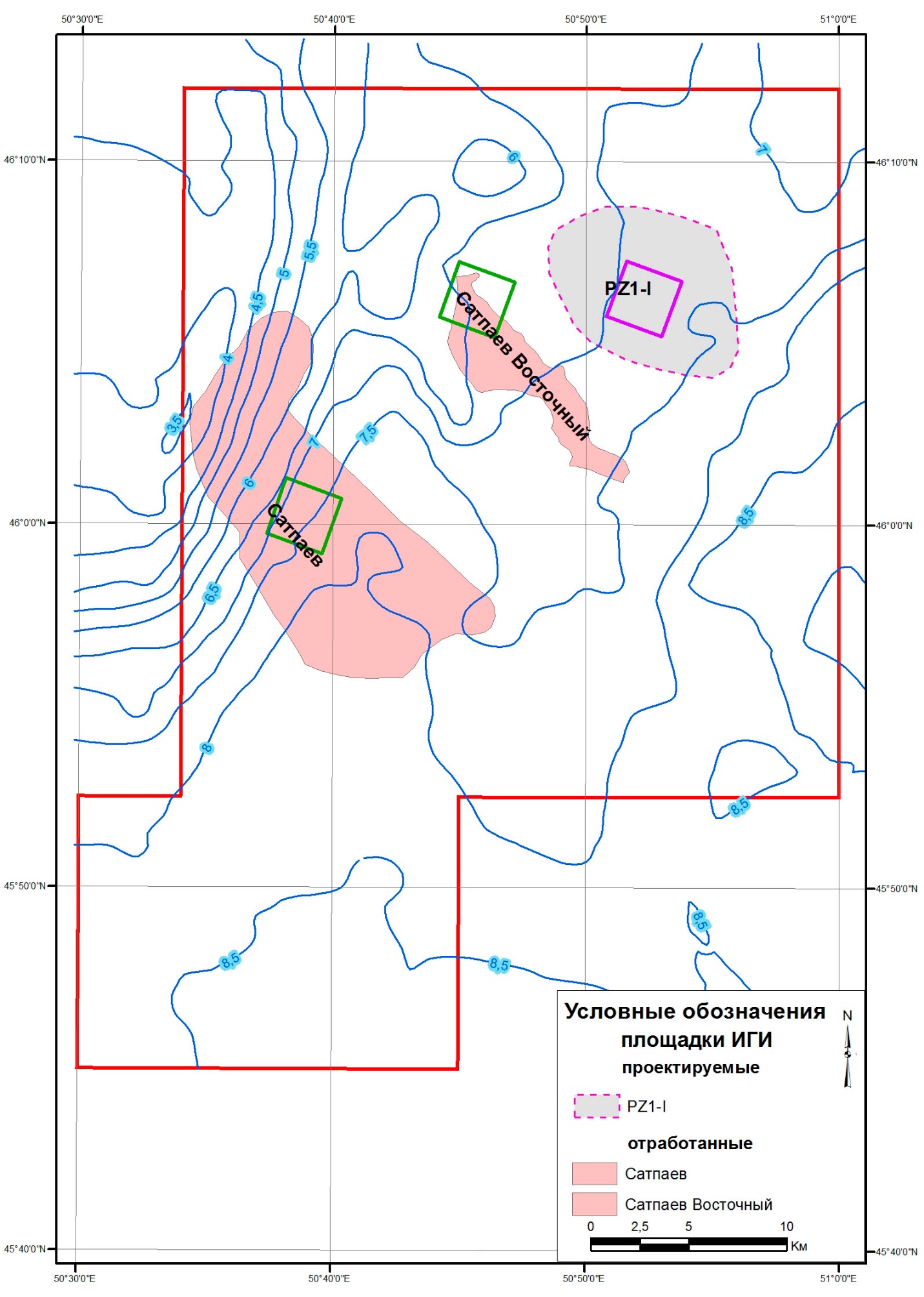

Рисунок 2.1. Площадки проведения ИГИ на участке «Сатпаев»

2.1.1. Инженерно-геологические исследования первого этапа

Выполняются в масштабе 1:5000 и состоят из следующего комплекса исследований: эхолотирование (промер дна), гидролокация бокового обзора, магнитометрия, сейсмоакустическое профилирование и сейсмические работы высокого разрешения ВЧ МОГТ в пределах площадки 3х3 км. Изыскания будут выполняться по сети 100х200 м в масштабе 1:5000 со сгущением сети до 50х50 м на детализационной площадке 200х200 м. Секущие профили будут располагаться вкрест предполагаемых структурных элементов, связующие, вдоль.

Для площадки «PZ1-IА» планируется проведение комплекса инженерно-геофизических исследований, включая ВЧ МОГТ объемом 156 п. км. Наиболее значимое воздействие из этого перечня намечаемых работ на окружающую среду будет оказано при проведении сейсмических работ ВЧ МОГТ.

2.1.2. Инженерно-геотехнические исследования второго этапа

На втором этапе проведения работ, на основании данных исследований выбирается детализационная площадка 200х200 м, по инженерно-геологическим условиям, а также геологическим предпосылкам, благоприятная для строительства скважины. Основными видами исследований является отбор проб донного грунта, бурение инженерно-геологических скважин и статическое зондирование.

Отбор проб донного грунта. На площадке 3х3 км будет проведен отбор проб донного грунта в количестве 45 проб.

Бурение инженерно-геологических скважин и статическое зондирование. Объемы геотехнических исследований зависят от типа и модели планируемой к использованию буровой установки. На участке «Сатпаев» бурение разведочной скважины STPZ1-I в пределах структуры «PZ1-I» предполагается проводить с использованием ПБУ «Каспиен Эксплорер» или СПБУ «Сәтті».

По результатам работ на площадке 3х3 км, выбирается площадка 200х200 м благоприятная для безопасной постановки устья скважины или баржи. На этой площадке будет размещена буровая установка ПБУ «Каспиен Эксплорер» (115х40 м) или СПБУ «Сәтті» (расстояние между опорами 43,3 х 39,4 м). Исходя из господствующего направления ветров на Каспии, буровые будут смонтированы направления восток-запад, т. е. носовая часть ПБУ (СПБУ) будет направлена на восток. Объем геотехнических исследований составит: 3 скважин глубиной 25 м вблизи опор СПБУ, 4 скважины по углам контура площадки ПБУ. При этом две скважины под опоры СПБУ совпадают с контуром площадки ПБУ, а одна будет пробурена внутри контура площадки ПБУ. Скважина статического зондирования глубиной 25 м будет отработана вблизи одной из геотехнических скважин (на удалении 4-6 метров). Вблизи предполагаемого ствола разведочной скважины, для выяснения наличия мелкозалегающих газов бурится «пилотная» скважина глубиной 50 метров без отбора керна.

Таким образом, общий объем геотехнических изысканий составит для одной площадки: 3 скважины глубиной 25 м и 4 скважины глубиной 12 м для отбора образцов нелитифицированных грунтов, одна скважина статического зондирования глубиной 25 м и одна скважина глубиной 50 метров (пилотная). Схема размещения геотехнических скважин приводится на рис. 2.2.

Бурение будет производиться через буровую шахту. Диаметр скважин от 50 до 76 мм. Помимо этих двух основных видов воздействия, будут происходить воздействия, связанные с производством вспомогательных операций, преимущественно движения судов.

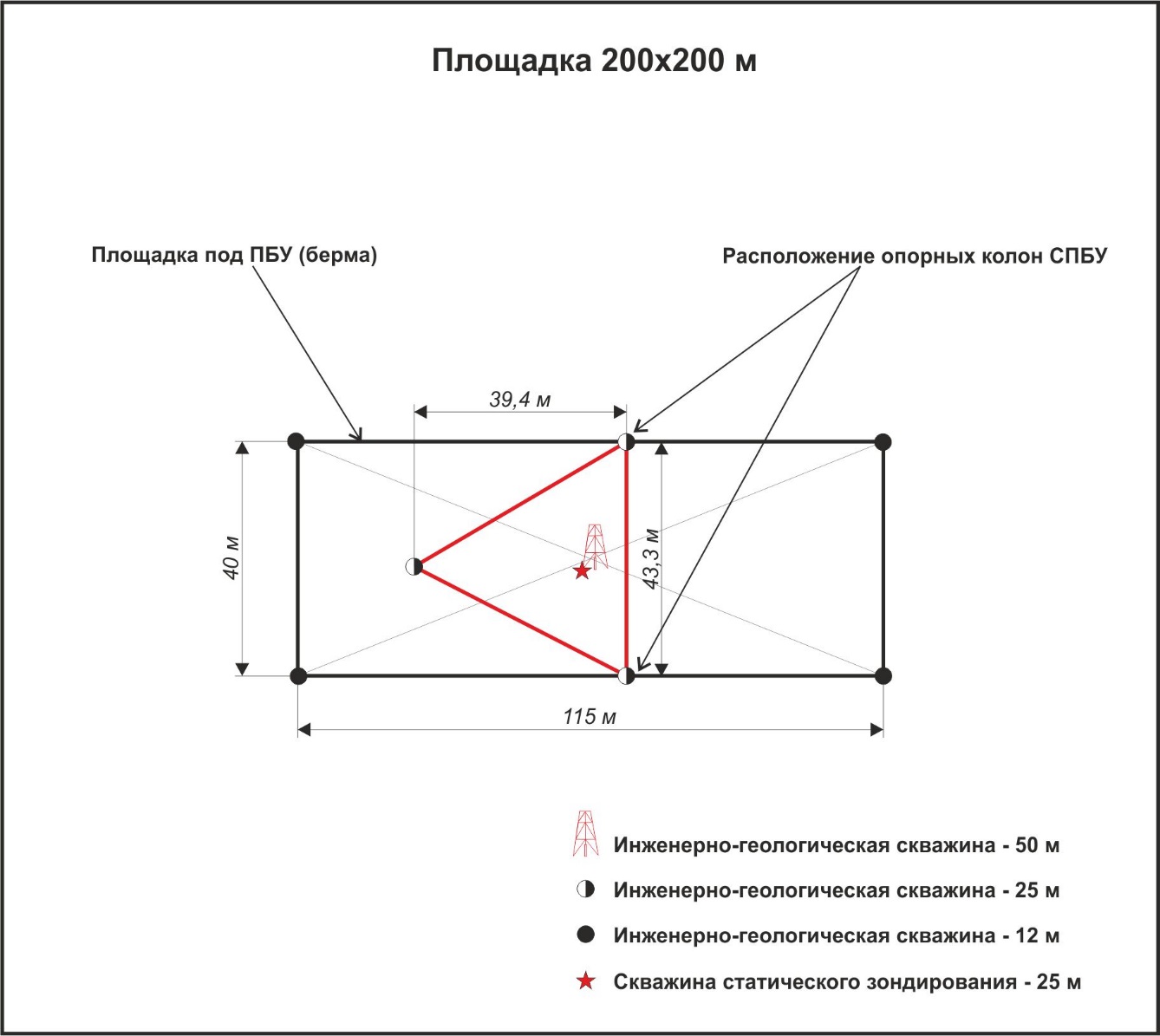

Рисунок 2.2. Схема размещения скважин на детализационной площадке

2.1.3. Сроки выполнения работ

Полевые инженерно-геологические изыскания в пределах структуры «PZ1-I» запланированы по 2-м вариантам:

Вариант 1. Геофизические работы провести осенью 2016 г., геотехнические работы – весной 2017 г.; Вариант 2. Весь комплекс ИГИ провести весной-летом 2017 г.

Продолжительность полевого этапа для площадки составит 9-10 недель (максимально 70 суток) в зависимости от погодных условий. Лабораторные исследования грунта составляют – 3-4 недели, составление окончательного отчета – 4 недели. Общая продолжительность работ составит около 18 недель. Ожидаемая продолжительность включает полевые работы на площадке, камеральные работы и составление отчета. Мобилизация и демобилизация транспорта и оборудования подрядчиков, переходы на участок работ и обратно, в зависимости от результатов тендера, будет производиться из портов Атырау или Баутино и не включены в выше указанные сроки. В зависимости от технических, погодных или иных факторов продолжительность работ может меняться.

Сроки выполнения работ по объективным причинам могут сдвигаться.

2.1.4. Транспортные средства и продолжительность работ по этапам

Суда для инженерно-геологических изысканий планируется мобилизовать из одного из портов Каспия, выбор которого будет зависеть от результатов Тендера по выбору подрядчика. Это могут быть казахстанские порты Атырау, Актау или Баутино, российские – Астрахань или Махачкала, или азербайджанский порт Баку.
